某行政办公大楼工程施工进度计划及各专业工程的协调.docx

上传人:p** 文档编号:442352 上传时间:2023-08-28 格式:DOCX 页数:3 大小:15.71KB
下载 相关 举报
某行政办公大楼工程施工进度计划及各专业工程的协调.docx_第1页
第1页 / 共3页
某行政办公大楼工程施工进度计划及各专业工程的协调.docx_第2页
第2页 / 共3页
某行政办公大楼工程施工进度计划及各专业工程的协调.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《某行政办公大楼工程施工进度计划及各专业工程的协调.docx》由会员分享,可在线阅读,更多相关《某行政办公大楼工程施工进度计划及各专业工程的协调.docx(3页珍藏版)》请在第壹文秘上搜索。

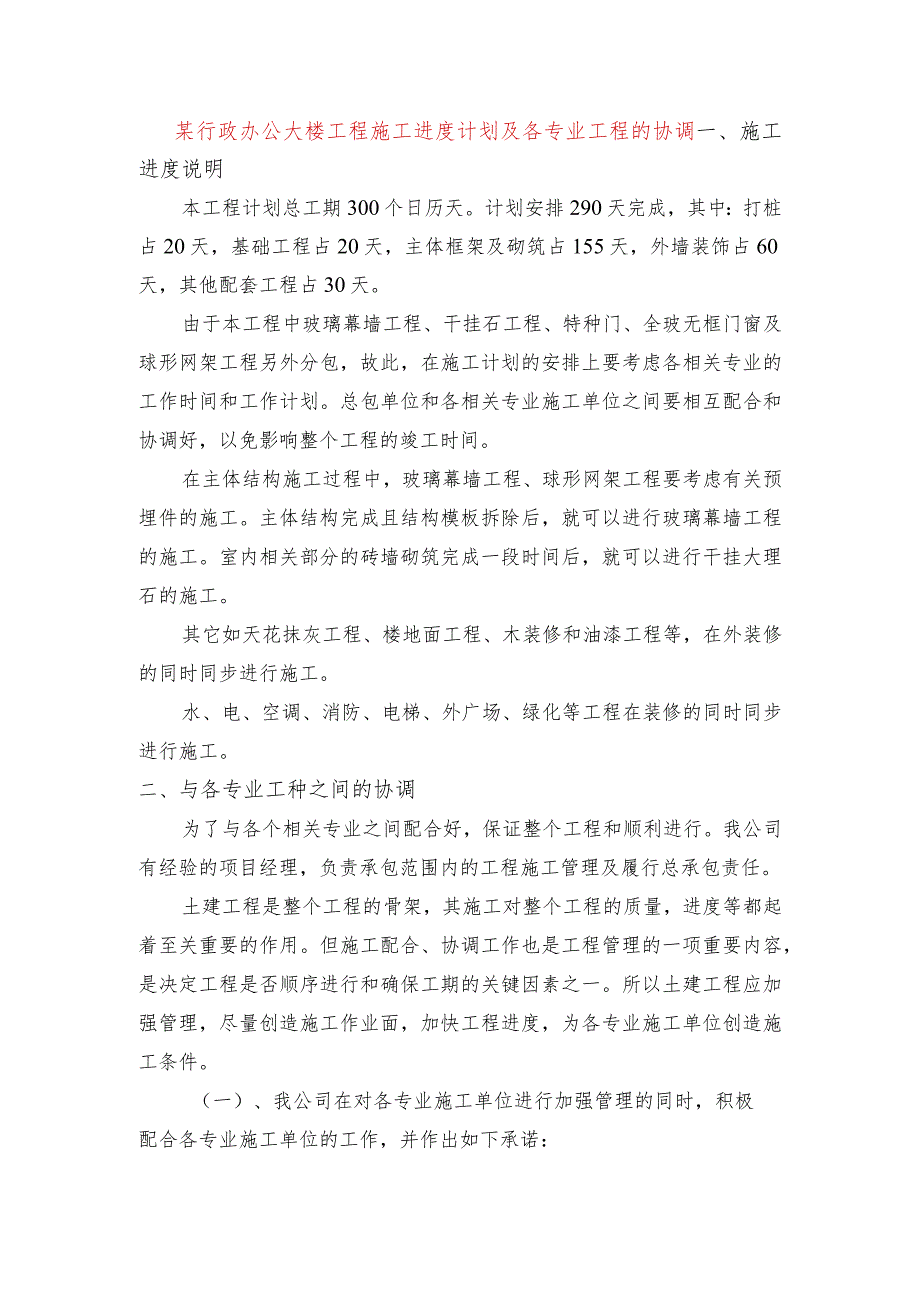

1、某行政办公大楼工程施工进度计划及各专业工程的协调一、施工进度说明本工程计划总工期300个日历天。计划安排290天完成,其中:打桩占20天,基础工程占20天,主体框架及砌筑占155天,外墙装饰占60天,其他配套工程占30天。由于本工程中玻璃幕墙工程、干挂石工程、特种门、全玻无框门窗及球形网架工程另外分包,故此,在施工计划的安排上要考虑各相关专业的工作时间和工作计划。总包单位和各相关专业施工单位之间要相互配合和协调好,以免影响整个工程的竣工时间。在主体结构施工过程中,玻璃幕墙工程、球形网架工程要考虑有关预埋件的施工。主体结构完成且结构模板拆除后,就可以进行玻璃幕墙工程的施工。室内相关部分的砖墙砌筑

2、完成一段时间后,就可以进行干挂大理石的施工。其它如天花抹灰工程、楼地面工程、木装修和油漆工程等,在外装修的同时同步进行施工。水、电、空调、消防、电梯、外广场、绿化等工程在装修的同时同步进行施工。二、与各专业工种之间的协调为了与各个相关专业之间配合好,保证整个工程和顺利进行。我公司有经验的项目经理,负责承包范围内的工程施工管理及履行总承包责任。土建工程是整个工程的骨架,其施工对整个工程的质量,进度等都起着至关重要的作用。但施工配合、协调工作也是工程管理的一项重要内容,是决定工程是否顺序进行和确保工期的关键因素之一。所以土建工程应加强管理,尽量创造施工作业面,加快工程进度,为各专业施工单位创造施工

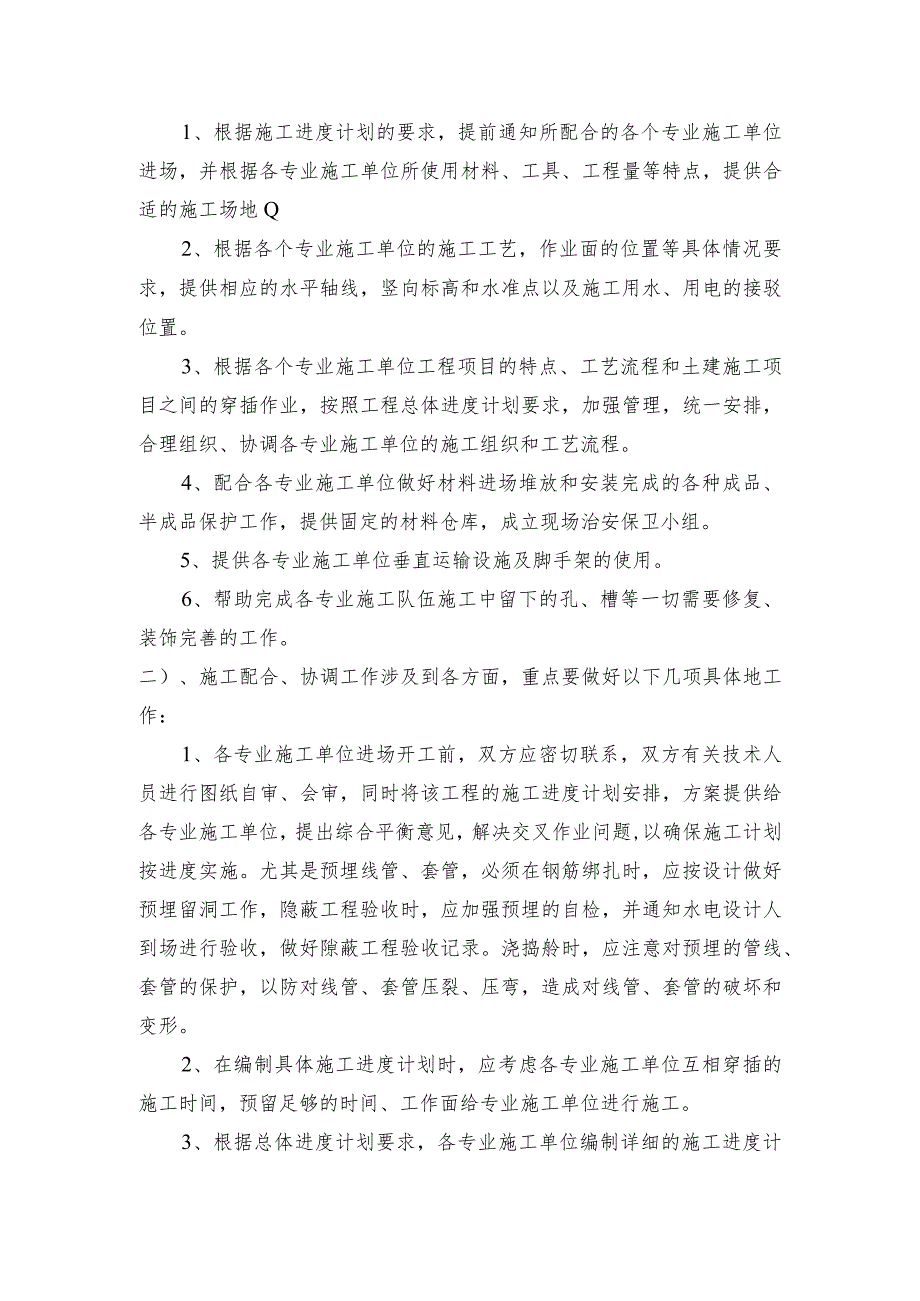

3、条件。(一)、我公司在对各专业施工单位进行加强管理的同时,积极配合各专业施工单位的工作,并作出如下承诺:1、根据施工进度计划的要求,提前通知所配合的各个专业施工单位进场,并根据各专业施工单位所使用材料、工具、工程量等特点,提供合适的施工场地Q2、根据各个专业施工单位的施工工艺,作业面的位置等具体情况要求,提供相应的水平轴线,竖向标高和水准点以及施工用水、用电的接驳位置。3、根据各个专业施工单位工程项目的特点、工艺流程和土建施工项目之间的穿插作业,按照工程总体进度计划要求,加强管理,统一安排,合理组织、协调各专业施工单位的施工组织和工艺流程。4、配合各专业施工单位做好材料进场堆放和安装完成的各种

4、成品、半成品保护工作,提供固定的材料仓库,成立现场治安保卫小组。5、提供各专业施工单位垂直运输设施及脚手架的使用。6、帮助完成各专业施工队伍施工中留下的孔、槽等一切需要修复、装饰完善的工作。二)、施工配合、协调工作涉及到各方面,重点要做好以下几项具体地工作:1、各专业施工单位进场开工前,双方应密切联系,双方有关技术人员进行图纸自审、会审,同时将该工程的施工进度计划安排,方案提供给各专业施工单位,提出综合平衡意见,解决交叉作业问题,以确保施工计划按进度实施。尤其是预埋线管、套管,必须在钢筋绑扎时,应按设计做好预埋留洞工作,隐蔽工程验收时,应加强预埋的自检,并通知水电设计人到场进行验收,做好隙蔽工

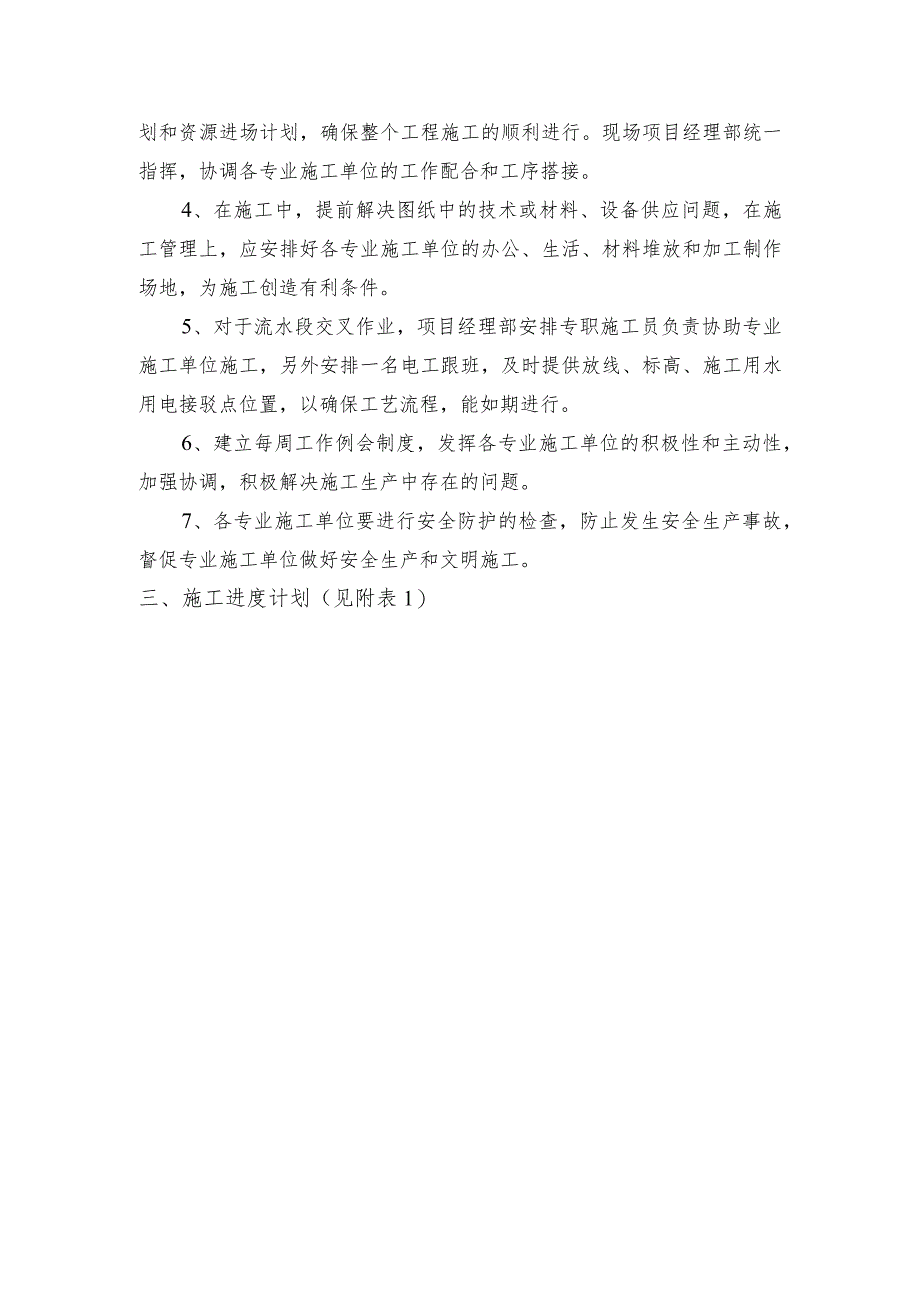

5、程验收记录。浇捣舲时,应注意对预埋的管线、套管的保护,以防对线管、套管压裂、压弯,造成对线管、套管的破坏和变形。2、在编制具体施工进度计划时,应考虑各专业施工单位互相穿插的施工时间,预留足够的时间、工作面给专业施工单位进行施工。3、根据总体进度计划要求,各专业施工单位编制详细的施工进度计划和资源进场计划,确保整个工程施工的顺利进行。现场项目经理部统一指挥,协调各专业施工单位的工作配合和工序搭接。4、在施工中,提前解决图纸中的技术或材料、设备供应问题,在施工管理上,应安排好各专业施工单位的办公、生活、材料堆放和加工制作场地,为施工创造有利条件。5、对于流水段交叉作业,项目经理部安排专职施工员负责协助专业施工单位施工,另外安排一名电工跟班,及时提供放线、标高、施工用水用电接驳点位置,以确保工艺流程,能如期进行。6、建立每周工作例会制度,发挥各专业施工单位的积极性和主动性,加强协调,积极解决施工生产中存在的问题。7、各专业施工单位要进行安全防护的检查,防止发生安全生产事故,督促专业施工单位做好安全生产和文明施工。三、施工进度计划(见附表1)

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作总结

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
