《某道路工程施工进度计划.docx》由会员分享,可在线阅读,更多相关《某道路工程施工进度计划.docx(2页珍藏版)》请在第壹文秘上搜索。

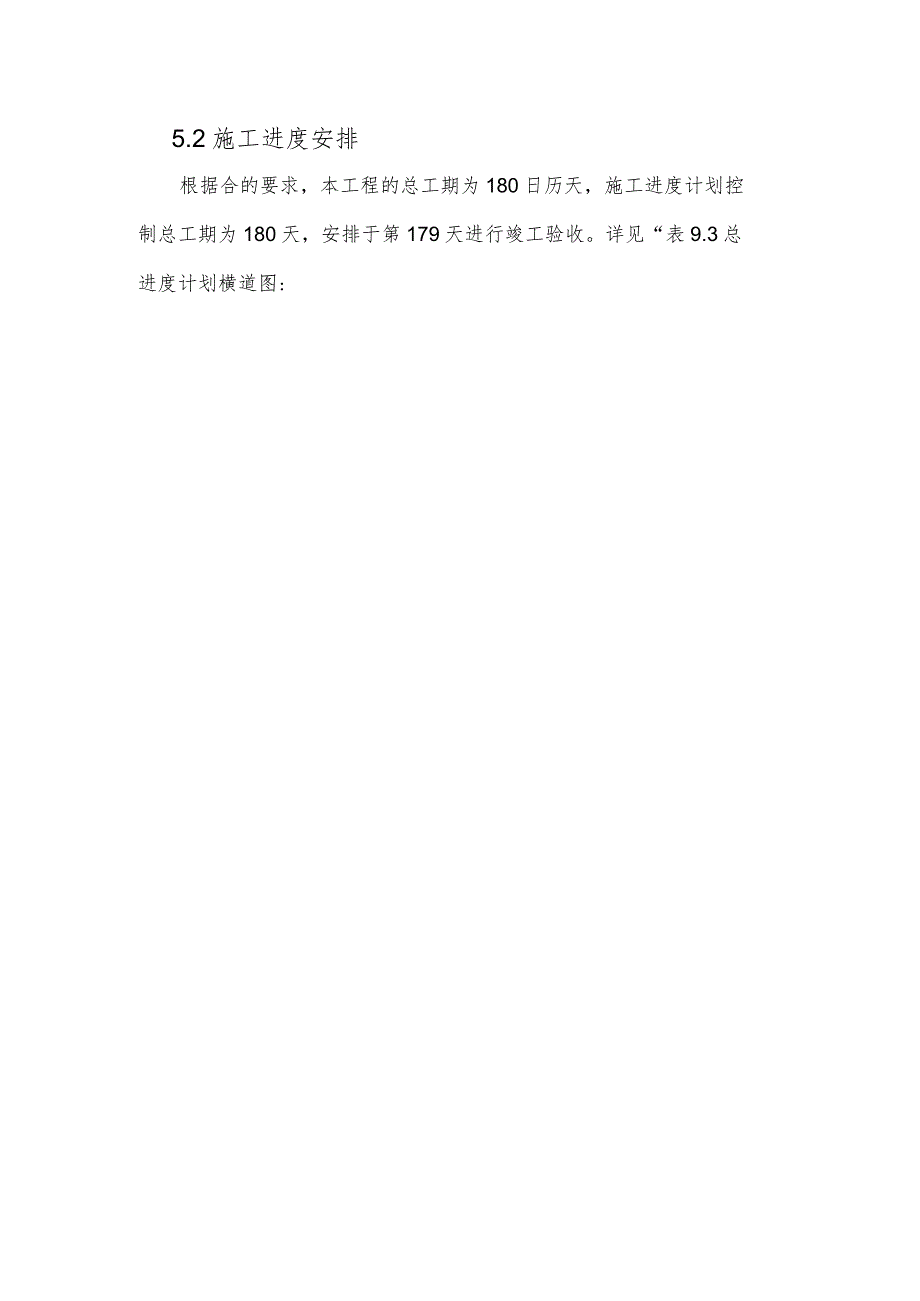

某道路工程施工进度计划5.1施工部署安排在施工中以合同工期按时完成为前提,以创优质工程为目标,组建成精干的施工管理班子和完善的安全质量保证系列化。制定总进度计划、月计划和周计划,并随时进行调整。明确安全质量目标,现场文明施工标准及项目成本目标。配备精干的施工队伍和各种精良的机械设备,确保各种新工艺、新技术得到广泛应用,编制工程专项用款计划,确保资金材料的正常供应。根据合同的要求和工程实际情况,本工程从时间上分为三个阶段,本工程计划工期为180天。第一阶段:施工准备阶段时间从开工第一天至开工第十天,准备内容包括:施工组织设计的具体落实。解决施工现场的临时用地、用水、通讯、临时设施布置。完成全线施工控制导线点、水准点的测设。完成主要原材料检验、试验工作,组织施工人员、机械设备进场。第二阶段:即地下管线施工阶段包含给排水、箱涵、电力、电信等各分部分项工程.第三阶段:道路部分包含道路基层、路面硅、人行道及路灯等项目。5.2施工进度安排根据合的要求,本工程的总工期为180日历天,施工进度计划控制总工期为180天,安排于第179天进行竣工验收。详见“表9.3总进度计划横道图:
