某酒店工程蒸汽系统施工方案(示范文本).docx

上传人:p** 文档编号:442393 上传时间:2023-08-28 格式:DOCX 页数:5 大小:59.24KB
下载 相关 举报
某酒店工程蒸汽系统施工方案(示范文本).docx_第1页
第1页 / 共5页
某酒店工程蒸汽系统施工方案(示范文本).docx_第2页
第2页 / 共5页
某酒店工程蒸汽系统施工方案(示范文本).docx_第3页
第3页 / 共5页
某酒店工程蒸汽系统施工方案(示范文本).docx_第4页
第4页 / 共5页
某酒店工程蒸汽系统施工方案(示范文本).docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《某酒店工程蒸汽系统施工方案(示范文本).docx》由会员分享,可在线阅读,更多相关《某酒店工程蒸汽系统施工方案(示范文本).docx(5页珍藏版)》请在第壹文秘上搜索。

1、某酒店工程蒸汽系统施工方案(示范文本)1 .通用技术要领1.1. 工程所用的管件、管材、阀件入库前需按要求验明材质、核对质保书、规格、型号等,入库前还应作外观检查,合格后方能入库,并分门别类做好标识。1.2. 严格做好隐蔽工程和中间交工工程验收工作,验收工作应由有关方签证认可方为有效,中间交工应做好接口工作。1.3. 管道安装前,清除内部污垢和杂物,安装中断或完毕的敞口处,一定要临时封闭好,以免杂物进入。1.4. 组装好的管线必须检查管道的标高、坐标及附件是否符合设计要求,连接的平行度垂直度应符合标准。1.5. 对关键部位要注意“五防”,即防倒坡、防错接、防松动、防堵塞、防渗漏。1.6. 管道

2、安装以焊接方式连接为主。1.7. 如果小口径管道或工作压力小于LOMPa时,管道可以采用丝扣连接。管子丝扣连接,派专人套丝,套丝时与使用的管件实际情况检查配合情况,加工时,管子螺纹应规则,如有断丝或缺丝,应不大于螺纹全扣数的10%,管件紧固后,外露23牙,并应将外露螺纹上的填料清理干净,并应及时刷涂防锈漆。1.8. 无缝钢管采用对口焊接,焊接应根据钢管的厚度在对口时留有一定的间隙,并按规范规定开坡U603o,不得有“未焊透”存在。焊缝应平整、饱满、焊高、焊宽及错口应符合规范规定,焊瘤、飞溅药渣等及时处理,并刷二度防锈漆,法兰连接时,法兰盘之间垫片厚度为3mm的石棉橡胶垫片。1.9. 管道安装过

3、程中,分阶段进行水压试验,在管道系统安装完毕后再全面检查,核对已安装管子、阀门、垫片、紧固件等,全部符合设计和技术规范规定后,把不宜和管道一起试压的配件拆除,换上临时短管,所有开口处进行封闭,并从最低处灌水,高处放气对试压合格的管道进行吹洗工作,直至污垢冲净为止,并做好各项吹扫清洗记录和试压记录等工作。1.10. 预制管道支架,不允许气割下料、害I孔,不允许电焊穿孔,应采用无齿锯下料,加工完毕刷防锈漆后方可安装,间距符合规范要求,埋设平整牢固,与管道接触紧密牢固,排列整齐。1.11. 在阀门安装之前要作严格的外观检查应符合下列要求:1)阀杆与阀芯之间的联接应灵活,可靠。2)阀盖与阀体结合良好。

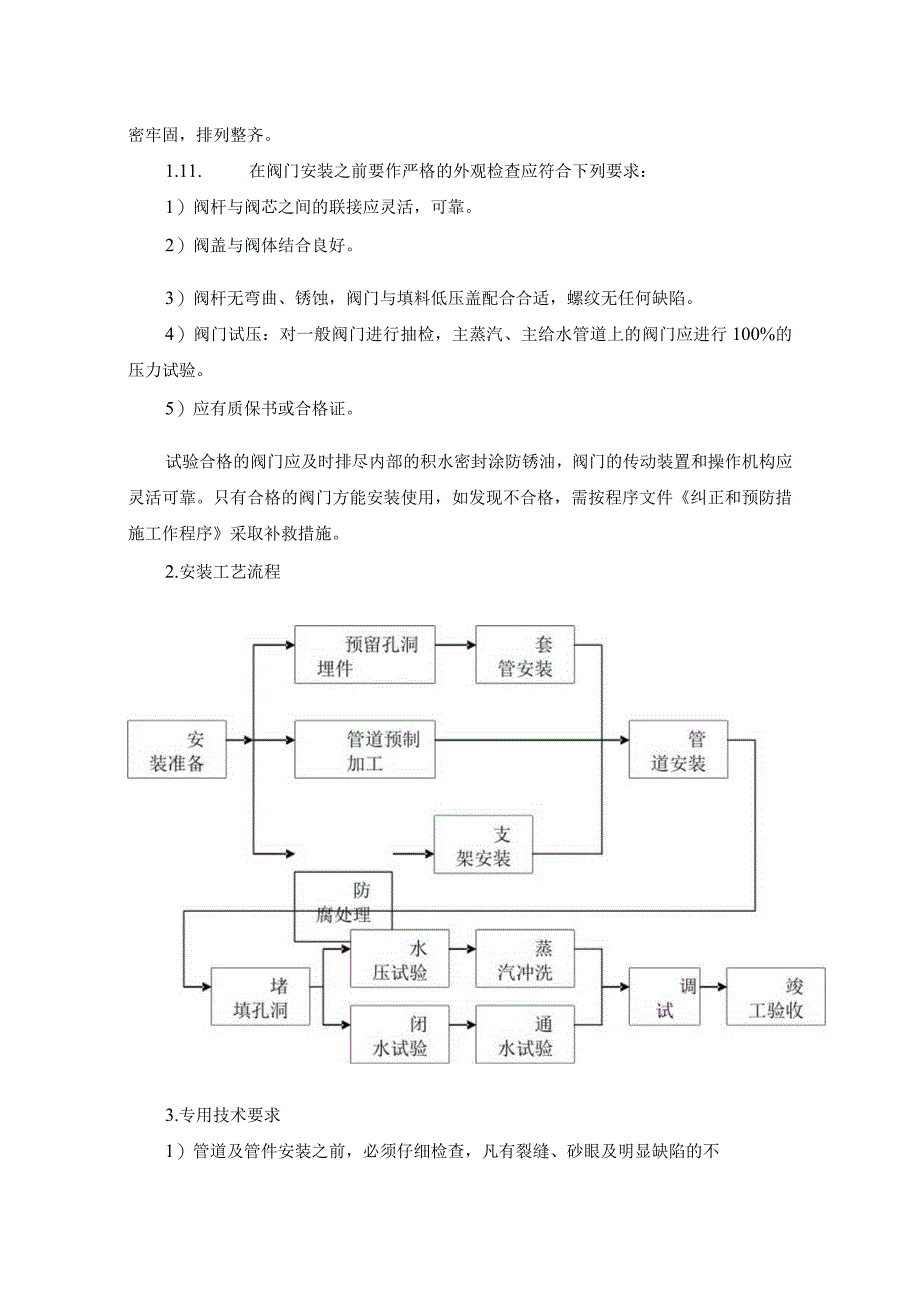

4、3)阀杆无弯曲、锈蚀,阀门与填料低压盖配合合适,螺纹无任何缺陷。4)阀门试压:对一般阀门进行抽检,主蒸汽、主给水管道上的阀门应进行100%的压力试验。5)应有质保书或合格证。试验合格的阀门应及时排尽内部的积水密封涂防锈油,阀门的传动装置和操作机构应灵活可靠。只有合格的阀门方能安装使用,如发现不合格,需按程序文件纠正和预防措施工作程序采取补救措施。2.安装工艺流程3.专用技术要求1)管道及管件安装之前,必须仔细检查,凡有裂缝、砂眼及明显缺陷的不得使用;2)阀门安装位置、方向、高度等应符合设计要求,不得反装,安装带手柄的阀门,手柄不得向下。3)电磁阀、调节阀、热力膨胀阀、升降式止回阀等阀,均应垂直

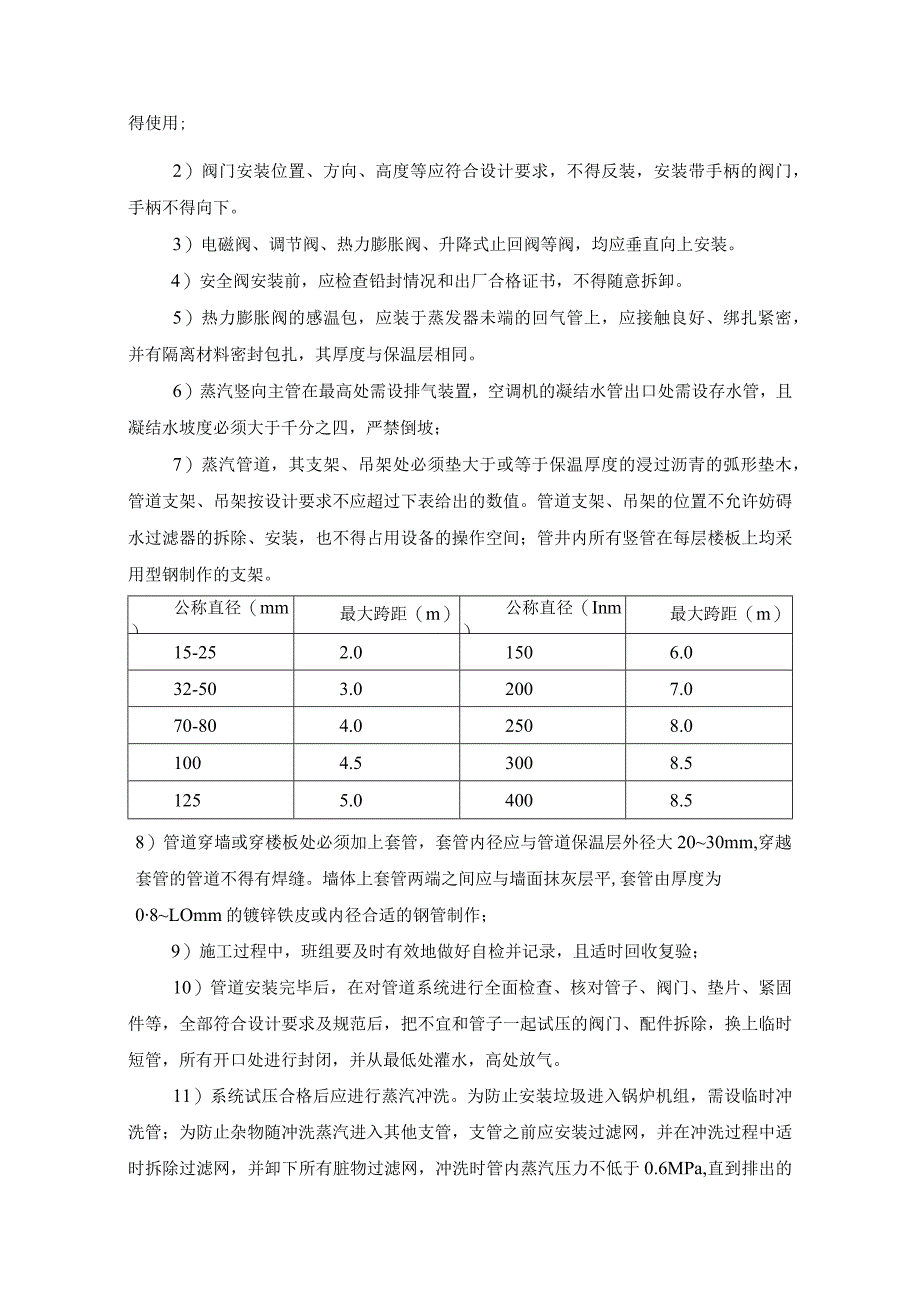

5、向上安装。4)安全阀安装前,应检查铅封情况和出厂合格证书,不得随意拆卸。5)热力膨胀阀的感温包,应装于蒸发器未端的回气管上,应接触良好、绑扎紧密,并有隔离材料密封包扎,其厚度与保温层相同。6)蒸汽竖向主管在最高处需设排气装置,空调机的凝结水管出口处需设存水管,且凝结水坡度必须大于千分之四,严禁倒坡;7)蒸汽管道,其支架、吊架处必须垫大于或等于保温厚度的浸过沥青的弧形垫木,管道支架、吊架按设计要求不应超过下表给出的数值。管道支架、吊架的位置不允许妨碍水过滤器的拆除、安装,也不得占用设备的操作空间;管井内所有竖管在每层楼板上均采用型钢制作的支架。公称直径(mm)最大跨距(m)公称直径(Inm)最大

6、跨距(m)15-252.01506.032-503.02007.070-804.02508.01004.53008.51255.04008.58)管道穿墙或穿楼板处必须加上套管,套管内径应与管道保温层外径大2030mm,穿越套管的管道不得有焊缝。墙体上套管两端之间应与墙面抹灰层平,套管由厚度为08LOmm的镀锌铁皮或内径合适的钢管制作;9)施工过程中,班组要及时有效地做好自检并记录,且适时回收复验;10)管道安装完毕后,在对管道系统进行全面检查、核对管子、阀门、垫片、紧固件等,全部符合设计要求及规范后,把不宜和管子一起试压的阀门、配件拆除,换上临时短管,所有开口处进行封闭,并从最低处灌水,高处

7、放气。11)系统试压合格后应进行蒸汽冲洗。为防止安装垃圾进入锅炉机组,需设临时冲洗管;为防止杂物随冲洗蒸汽进入其他支管,支管之前应安装过滤网,并在冲洗过程中适时拆除过滤网,并卸下所有脏物过滤网,冲洗时管内蒸汽压力不低于0.6MPa,直到排出的蒸汽靶板上无杂物为止,每根管道的冲洗次数不得少于3次。12)管道试压冲洗合格后,方可进行保温施工。13)施工过程中,无论是班与班之间,工序与工序之间应及时严格做好隐蔽过程和中间交工工程验收工作,验收记录应由有关方面签证认可方为有效。4.系统竣工验收锅炉系统(含水处理、燃油等)安装完毕后,应交当地技术监督局进行检查、验收,验收合格并签署合格证明后,还应对全系统进行试运行。试运行应编制方案,方案应经业主、监理(锅检所)审核批准。按批准的方案进行试运行。试运行时锅炉制造厂家应派人在现场参加试运行。4.1. 验收交接程序交付4.2.工交付时,向业主提供下列文件:a)竣工图b)设备、主要材料、制品和零部件的检验合格证和出厂合格证c)试压和冲洗记录d)试车记录e)分项工程质量评定记录f)调试报告g)锅炉安装合格证

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
