梁柱质量事故加固方案.docx

上传人:p** 文档编号:442490 上传时间:2023-08-28 格式:DOCX 页数:4 大小:16.88KB
下载 相关 举报
梁柱质量事故加固方案.docx_第1页
第1页 / 共4页
梁柱质量事故加固方案.docx_第2页
第2页 / 共4页
梁柱质量事故加固方案.docx_第3页
第3页 / 共4页
梁柱质量事故加固方案.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《梁柱质量事故加固方案.docx》由会员分享,可在线阅读,更多相关《梁柱质量事故加固方案.docx(4页珍藏版)》请在第壹文秘上搜索。

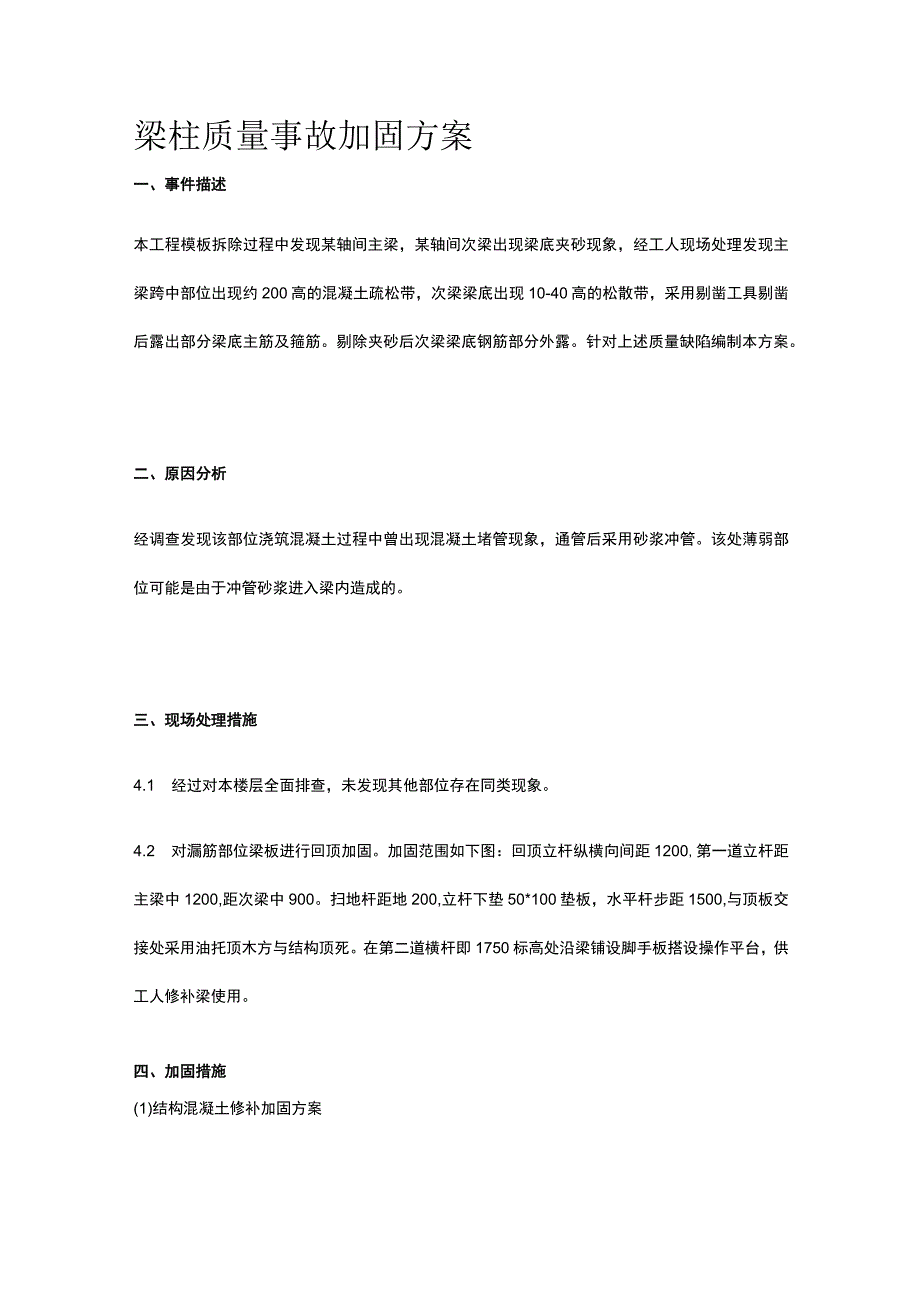

1、梁柱质量事故加固方案一、事件描述本工程模板拆除过程中发现某轴间主梁,某轴间次梁出现梁底夹砂现象,经工人现场处理发现主梁跨中部位出现约200高的混凝土疏松带,次梁梁底出现10-40高的松散带,采用剔凿工具剔凿后露出部分梁底主筋及箍筋。剔除夹砂后次梁梁底钢筋部分外露。针对上述质量缺陷编制本方案。二、原因分析经调查发现该部位浇筑混凝土过程中曾出现混凝土堵管现象,通管后采用砂浆冲管。该处薄弱部位可能是由于冲管砂浆进入梁内造成的。三、现场处理措施4.1 经过对本楼层全面排查,未发现其他部位存在同类现象。4.2 对漏筋部位梁板进行回顶加固。加固范围如下图:回顶立杆纵横向间距1200,第一道立杆距主梁中12

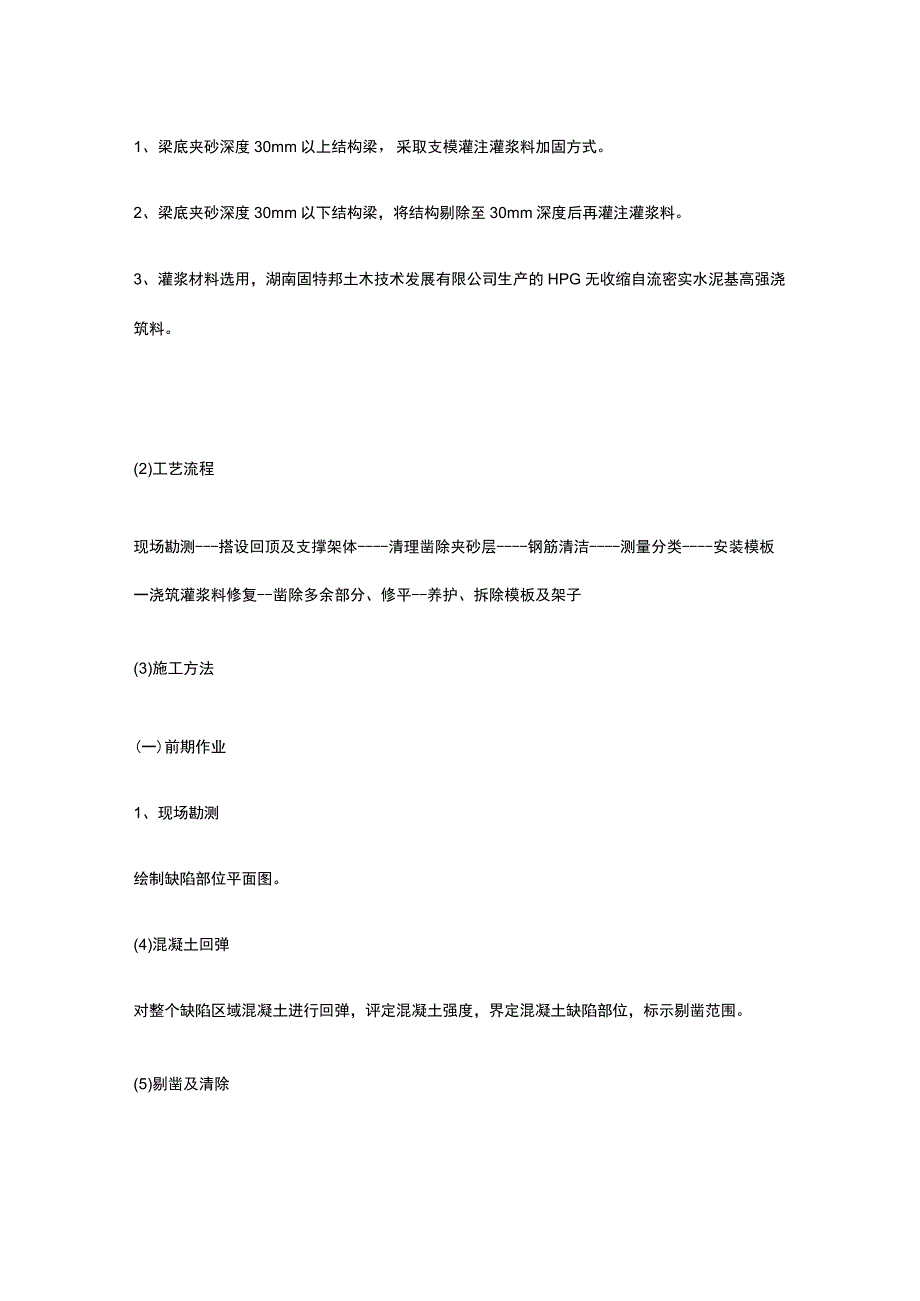

2、00,距次梁中900。扫地杆距地200,立杆下垫50*100垫板,水平杆步距1500,与顶板交接处采用油托顶木方与结构顶死。在第二道横杆即1750标高处沿梁铺设脚手板搭设操作平台,供工人修补梁使用。四、加固措施(1)结构混凝土修补加固方案1、梁底夹砂深度30mm以上结构梁,采取支模灌注灌浆料加固方式。2、梁底夹砂深度30mm以下结构梁,将结构剔除至30mm深度后再灌注灌浆料。3、灌浆材料选用,湖南固特邦土木技术发展有限公司生产的HPG无收缩自流密实水泥基高强浇筑料。(2)工艺流程现场勘测-搭设回顶及支撑架体-清理凿除夹砂层-钢筋清洁-测量分类-安装模板一浇筑灌浆料修复-凿除多余部分、修平-养护

3、、拆除模板及架子(3)施工方法(一)前期作业1、现场勘测绘制缺陷部位平面图。(4)混凝土回弹对整个缺陷区域混凝土进行回弹,评定混凝土强度,界定混凝土缺陷部位,标示剔凿范围。(5)剔凿及清除1)剔凿清除梁底夹砂层和松散层,直至露出坚硬、密实和粗糙的混凝土面,无缺陷处结合面混凝土也应凿毛。2)用钢丝刷清除外露钢筋表面杂质。3)用高压水枪清洗修复界面。(6)修补加固施工梁底缺陷,采取灌注聚合物砂浆加固方式。a、安装模板1)搭设好支模架后,先安装梁底模,然后先安装一侧的侧模,使其紧贴原梁碎面固定牢固,再安装另一侧的侧模。2)留设喇叭口每道缺陷梁在中间及两端各设三处以上斜坡口模板。该处模板安装侧模应比剔除面低IOCm,接着安装斜坡口模板,该模板应比剔除面高出IOCm,斜坡口应比原梁面宽10cm。b、浇筑聚合物砂浆碎1)严格按照灌浆料施工配合比进行配料,对水灰比严格控制,不得随意更改。2)控制灌浆料的下落速度和下落量。3)灌浆料入模时,在各个喇叭口均匀下料,模板内的灌浆料应均匀,不能让灌浆料堆集在一起,以免出现爆模。4)灌浆料浇筑完成12小时后,应立即拆除侧模,在拆模前,应浇水保证模板湿润,让灌浆料水化热尽量散发出来,拆模后对斜坡口部分立即进行凿除,并整修到位,并应常浇水,保持灌浆料表面的湿润,直至达到灌浆料养护期。五、拆除模板达到养护期后,即可拆除模板及支撑。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
