1、模板工程施工工艺一、模板、支模架选材:1、柱模:柱模采用覆膜模板,柱子断面尺寸270OnIm时,采用钢管箍和对拉丝杆控制断面尺寸。其它柱子均采用钢管柱箍(间距W600mm)控制断面尺寸。支撑架必须与梁架及楼板满堂架连成整体。2、梁模:采用覆膜模板,梁底模按3/1000起拱(当梁净跨大于4m时)。当梁高2700mm时,设对拉丝杆,其间距宜在0.5O.7m。梁采用活动钢支撑承重,其立杆间距8001200mm,横杆步距为1200mm-1800mm,并设扫地杆和剪刀撑。3、楼板模板:楼板模板采用覆膜模板,辅以50X10Omm木杨,间距350mmo板承重架采用满堂钢管脚手架。4、楼梯模板:底模采用覆膜模

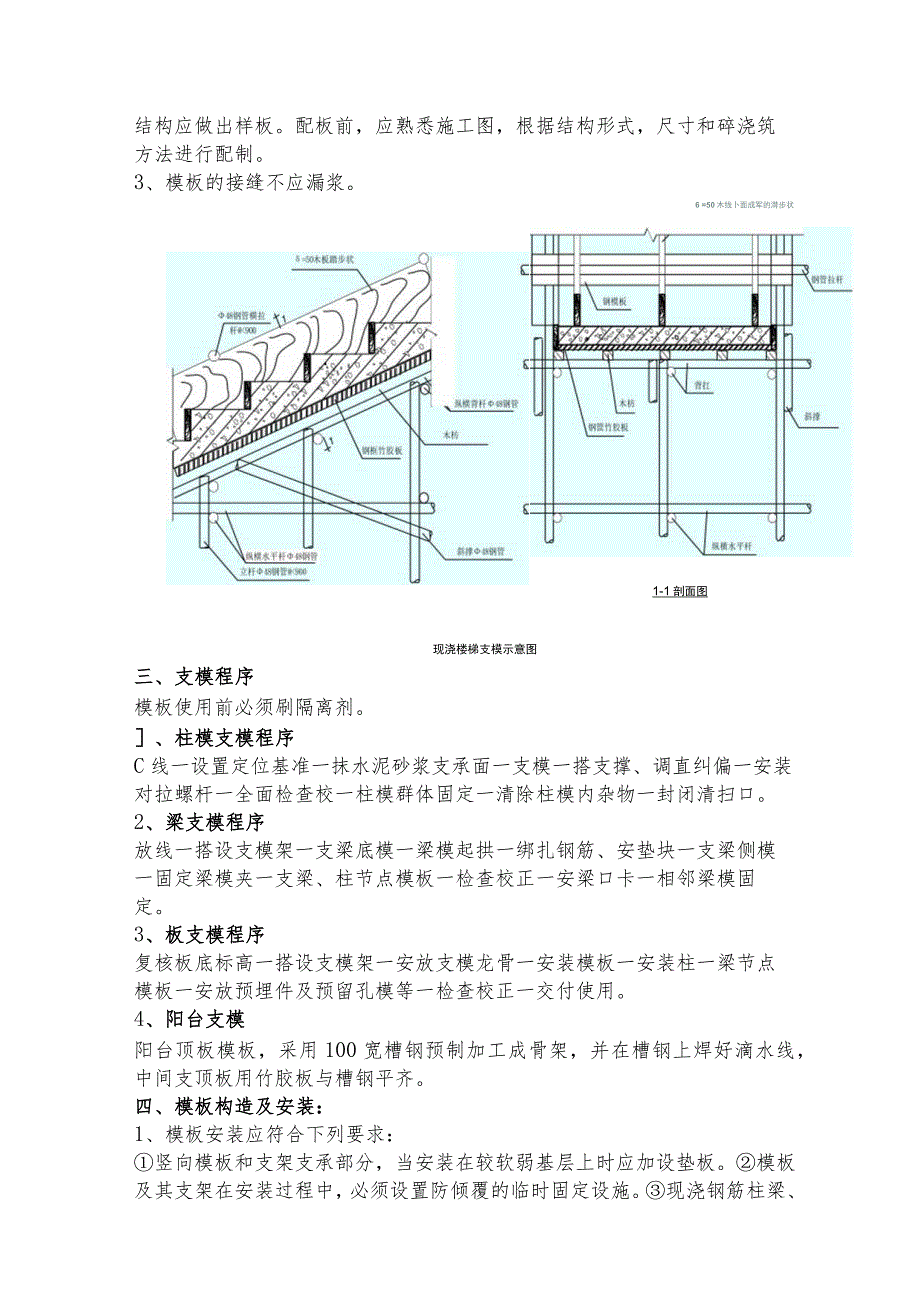

2、板,侧模采用木模,楼梯支模图详后页附图。二、模板及其支架必须符合下列规定:1、为保证结构几何尺寸和相对位置的准确性,模板各部分尺寸必须与设计相符。模板和支架必须具有足够的强度、刚度和稳定性。2、施工前设计出模板配制图,并标出模板位置、型号和数量。有特殊要求时,应加文字说明,并放出全部或局部大样,对较复杂的现浇结构应做出样板。配板前,应熟悉施工图,根据结构形式,尺寸和碎浇筑方法进行配制。3、模板的接缝不应漏浆。现浇楼梯支模示意图6 =50木线卜面成军的潸步状1-1剖面图三、支模程序模板使用前必须刷隔离剂。、柱模支模程序C线一设置定位基准一抹水泥砂浆支承面一支模一搭支撑、调直纠偏一安装对拉螺杆一全

3、面检查校一柱模群体固定一清除柱模内杂物一封闭清扫口。2、梁支模程序放线一搭设支模架一支梁底模一梁模起拱一绑扎钢筋、安垫块一支梁侧模一固定梁模夹一支梁、柱节点模板一检查校正一安梁口卡一相邻梁模固定。3、板支模程序复核板底标高一搭设支模架一安放支模龙骨一安装模板一安装柱一梁节点模板一安放预埋件及预留孔模等一检查校正一交付使用。4、阳台支模阳台顶板模板,采用100宽槽钢预制加工成骨架,并在槽钢上焊好滴水线,中间支顶板用竹胶板与槽钢平齐。四、模板构造及安装:1、模板安装应符合下列要求:竖向模板和支架支承部分,当安装在较软弱基层上时应加设垫板。模板及其支架在安装过程中,必须设置防倾覆的临时固定设施。现浇

4、钢筋柱梁、板,当跨度等于或大于4m时,模板应起拱。起拱高度为全长的1%。3%o,跨度大于2m的悬臂梁为全长的3%。4%。当采用多层支架支模时,支架的横垫板应平整,支柱应垂直,上下层支柱应在同一竖向中心线上。为防止混凝土在硬化过程中与模板粘结,影响脱模,在浇筑混凝土之前,应在清理过的模板表面上(包括第一次使用的模板)涂刷隔离剂,对隔离剂的基本要求是:不粘结、易脱落、不污染於面、易于操作、易清理、无害于人体、不腐蚀模板。安装模板时需有保护措施:模板由塔吊吊装就位时,因钢筋绑扎好,钢筋很容易损伤面板,这时需有施工工人在现场扶住模板,轻轻就位,避免损伤模板。在靠近模板电焊钢筋、钢管时,在施工焊处的模板

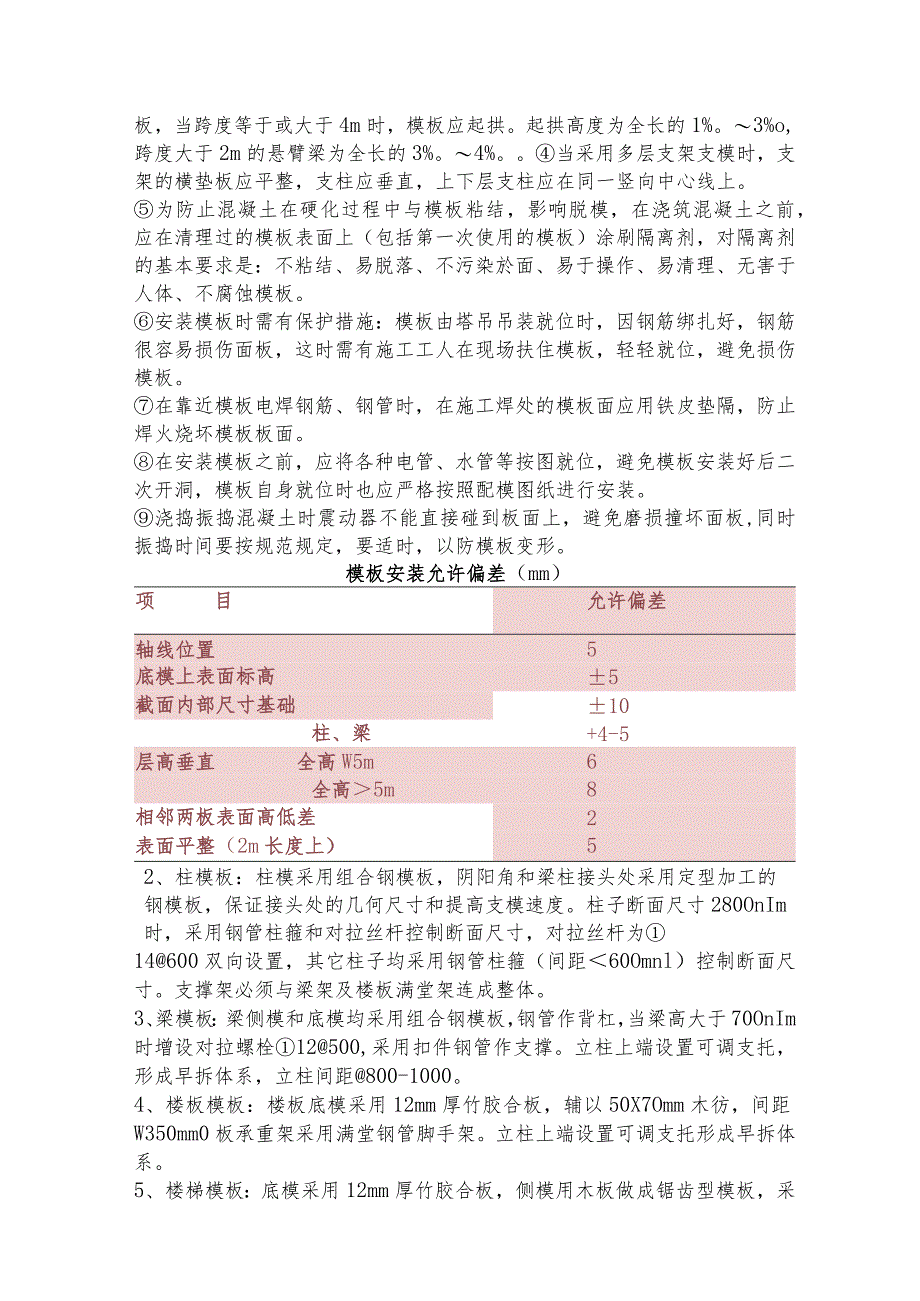

5、面应用铁皮垫隔,防止焊火烧坏模板板面。在安装模板之前,应将各种电管、水管等按图就位,避免模板安装好后二次开洞,模板自身就位时也应严格按照配模图纸进行安装。浇捣振捣混凝土时震动器不能直接碰到板面上,避免磨损撞坏面板,同时振捣时间要按规范规定,要适时,以防模板变形。模板安装允许偏差(mm)项目允许偏差轴线位置5底模上表面标高5截面内部尺寸基础10柱、梁+4-5层高垂直全高W5m6全高5m8相邻两板表面高低差2表面平整(2m长度上)52、柱模板:柱模采用组合钢模板,阴阳角和梁柱接头处采用定型加工的钢模板,保证接头处的几何尺寸和提高支模速度。柱子断面尺寸280OnIm时,采用钢管柱箍和对拉丝杆控制断面

6、尺寸,对拉丝杆为14600双向设置,其它柱子均采用钢管柱箍(间距60Omnl)控制断面尺寸。支撑架必须与梁架及楼板满堂架连成整体。3、梁模板:梁侧模和底模均采用组合钢模板,钢管作背杠,当梁高大于70OnIm时增设对拉螺栓12500,采用扣件钢管作支撑。立柱上端设置可调支托,形成早拆体系,立柱间距800-1000。4、楼板模板:楼板底模采用12mm厚竹胶合板,辅以50X7Omm木彷,间距W350mm0板承重架采用满堂钢管脚手架。立柱上端设置可调支托形成早拆体系。5、楼梯模板:底模采用12mm厚竹胶合板,侧模用木板做成锯齿型模板,采用扣件钢管作支撑。五、模板的拆除:模板拆出要预先制定好拆摸顺序,根据施工现场所在地面的温度情况,掌握好混凝土达到初凝的时间,当於强度达到12Nmm2(2(C以上气温时8小时),必须及时松动穿柱、梁拉杆,并将模板与所浇筑的混凝土墙体脱离,防止混凝土与模板表面粘结,为拆模作好准备,拆模时不得用铁撬撬开模板,还要保护模板边角和混凝土边角,拆下的模板要及时清理,清理残渣时,严禁用铁铲、钢刷之类的工具清理,可用模板清洁剂,使其自然脱落或用木铲刮除残留混凝土。拆除模3间:侧模板以不损坏舲表面及楞角时,方可拆模,底模拆除时间详下表所示:结构类型结构跨度(In)按设计的杜强度标准值的百分率()板2,8758100梁8758100悬臂构件2752100

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
