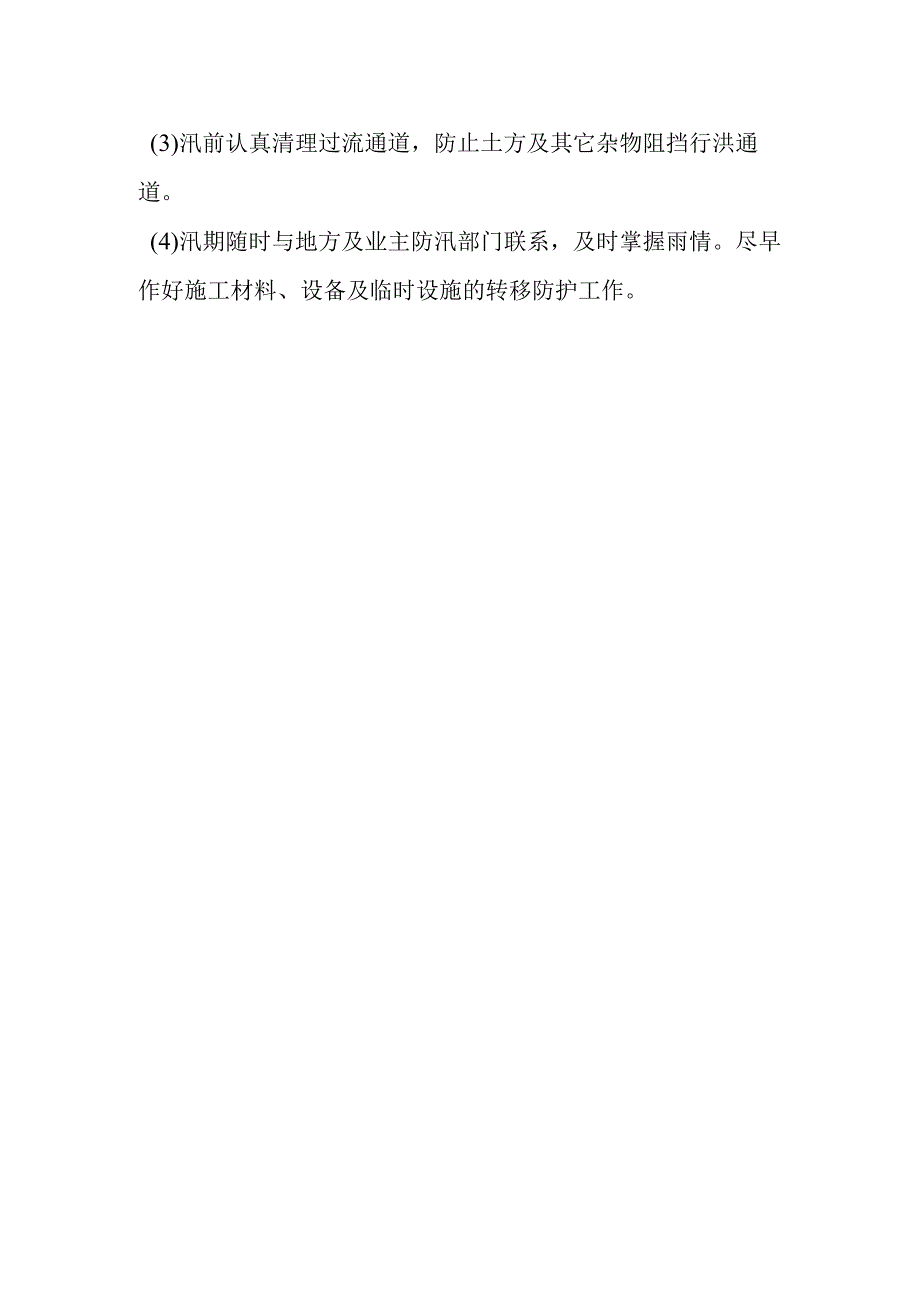

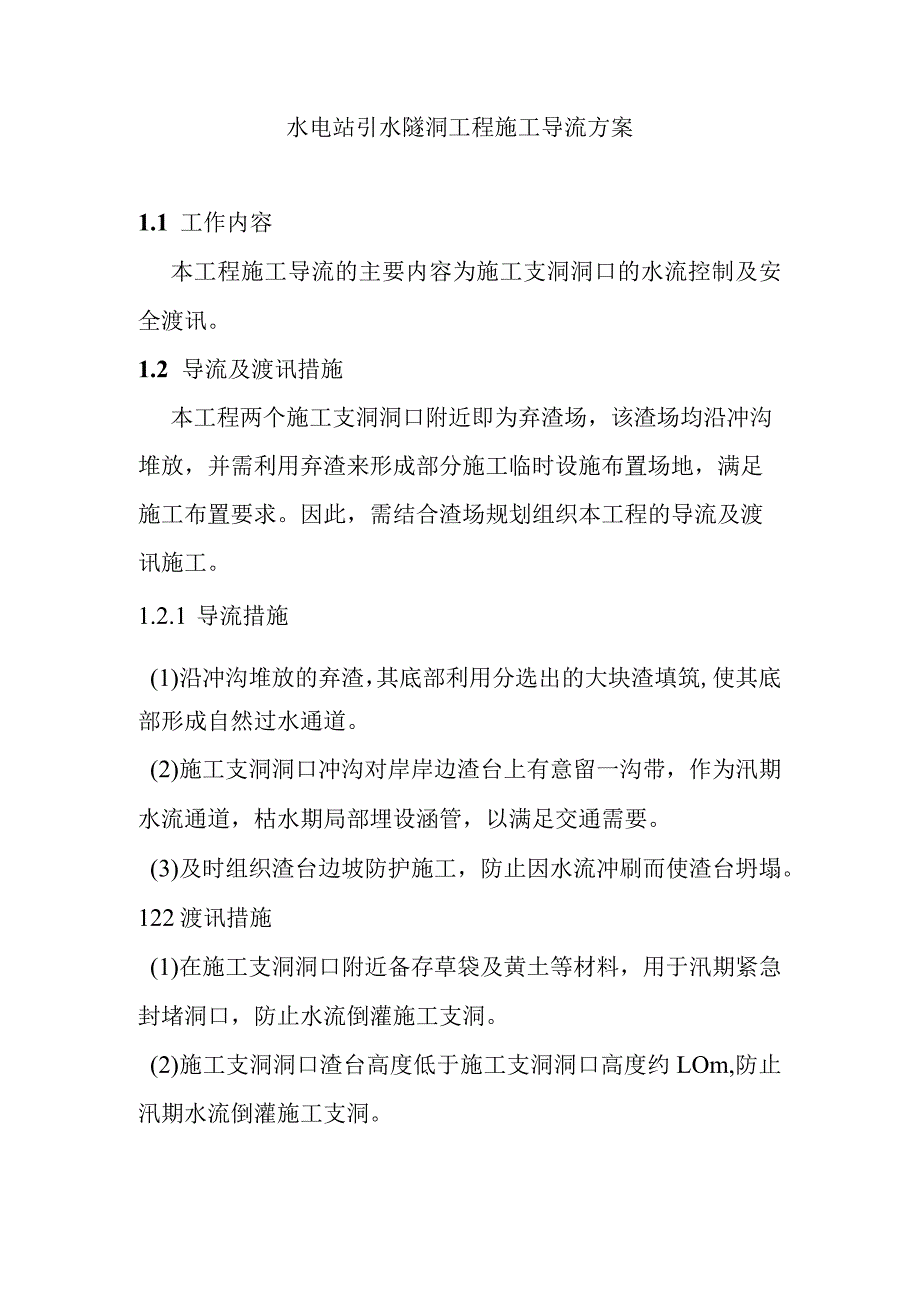

水电站引水隧洞工程施工导流方案1.1 工作内容本工程施工导流的主要内容为施工支洞洞口的水流控制及安全渡讯。1.2 导流及渡讯措施本工程两个施工支洞洞口附近即为弃渣场,该渣场均沿冲沟堆放,并需利用弃渣来形成部分施工临时设施布置场地,满足施工布置要求。因此,需结合渣场规划组织本工程的导流及渡讯施工。1.2.1 导流措施(1)沿冲沟堆放的弃渣,其底部利用分选出的大块渣填筑,使其底部形成自然过水通道。(2)施工支洞洞口冲沟对岸岸边渣台上有意留一沟带,作为汛期水流通道,枯水期局部埋设涵管,以满足交通需要。(3)及时组织渣台边坡防护施工,防止因水流冲刷而使渣台坍塌。122渡讯措施(1)在施工支洞洞口附近备存草袋及黄土等材料,用于汛期紧急封堵洞口,防止水流倒灌施工支洞。(2)施工支洞洞口渣台高度低于施工支洞洞口高度约LOm,防止汛期水流倒灌施工支洞。(3)汛前认真清理过流通道,防止土方及其它杂物阻挡行洪通道。(4)汛期随时与地方及业主防汛部门联系,及时掌握雨情。尽早作好施工材料、设备及临时设施的转移防护工作。
