活动中心临时用电方案吴益良范文.docx

上传人:p** 文档编号:442713 上传时间:2023-08-28 格式:DOCX 页数:13 大小:33.88KB
下载 相关 举报
活动中心临时用电方案吴益良范文.docx_第1页
第1页 / 共13页
活动中心临时用电方案吴益良范文.docx_第2页
第2页 / 共13页
活动中心临时用电方案吴益良范文.docx_第3页
第3页 / 共13页
活动中心临时用电方案吴益良范文.docx_第4页
第4页 / 共13页
活动中心临时用电方案吴益良范文.docx_第5页
第5页 / 共13页
活动中心临时用电方案吴益良范文.docx_第6页
第6页 / 共13页
活动中心临时用电方案吴益良范文.docx_第7页
第7页 / 共13页
活动中心临时用电方案吴益良范文.docx_第8页
第8页 / 共13页
活动中心临时用电方案吴益良范文.docx_第9页
第9页 / 共13页
活动中心临时用电方案吴益良范文.docx_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《活动中心临时用电方案吴益良范文.docx》由会员分享,可在线阅读,更多相关《活动中心临时用电方案吴益良范文.docx(13页珍藏版)》请在第壹文秘上搜索。

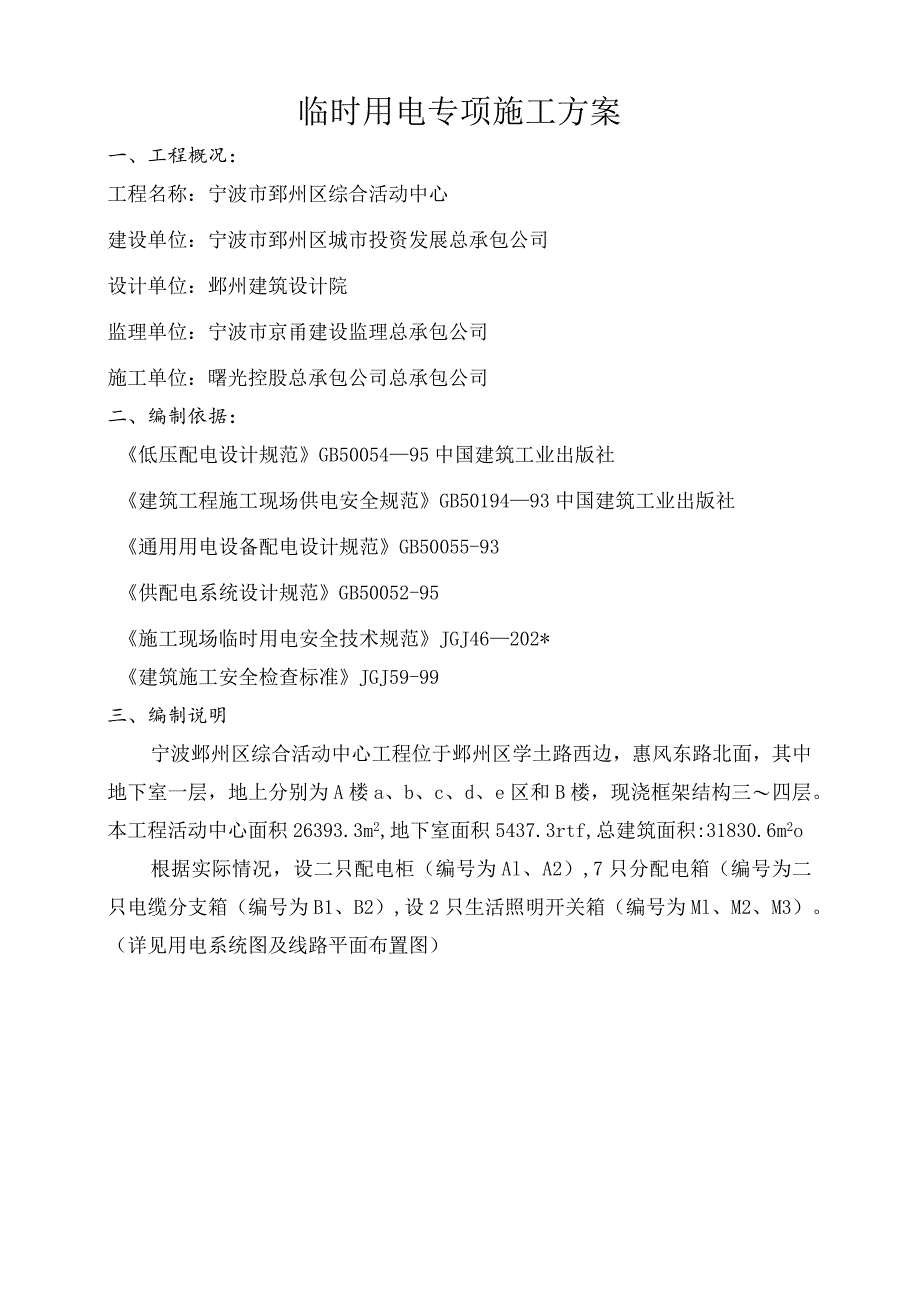

1、宁波郢州区综合活动中心工程施工用电专项方案编制人:职务(称)审核人:职务(称)批准人:职务(称)批准部门,曙光控股总承包公司总承包公司批准日期:某年六月;g临时用电专项施工方案一、工程概况:工程名称:宁波市郅州区综合活动中心建设单位:宁波市郅州区城市投资发展总承包公司设计单位:邺州建筑设计院监理单位:宁波市京甬建设监理总承包公司施工单位:曙光控股总承包公司总承包公司二、编制依据:低压配电设计规范GB5005495中国建筑工业出版社建筑工程施工现场供电安全规范GB5019493中国建筑工业出版社通用用电设备配电设计规范GB50055-93供配电系统设计规范GB50052-95施工现场临时用电安全

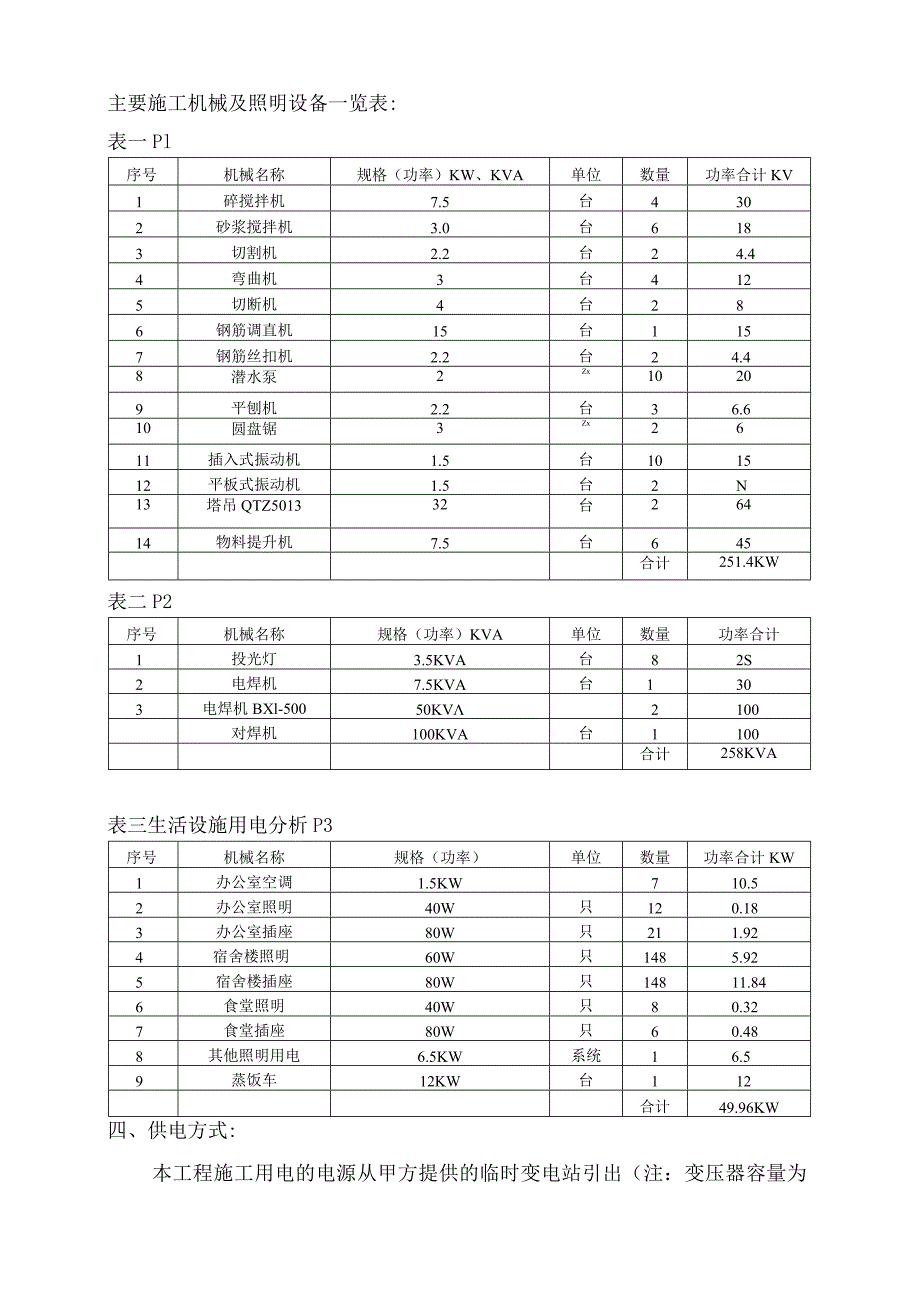

2、技术规范JGJ46202*建筑施工安全检查标准JGJ59-99三、编制说明宁波邺州区综合活动中心工程位于邺州区学土路西边,惠风东路北面,其中地下室一层,地上分别为A楼a、b、c、d、e区和B楼,现浇框架结构三四层。本工程活动中心面积26393.3m2,地下室面积5437.3rtf,总建筑面积:31830.6m2o根据实际情况,设二只配电柜(编号为Al、A2),7只分配电箱(编号为二只电缆分支箱(编号为B1、B2),设2只生活照明开关箱(编号为Ml、M2、M3)。(详见用电系统图及线路平面布置图)主要施工机械及照明设备一览表:表一Pl序号机械名称规格(功率)KW、KVA单位数量功率合计KV1碎搅

3、拌机7.5台4302砂浆搅拌机3.0台6183切割机2.2台24.44弯曲机3台4125切断机4台286钢筋调直机15台1157钢筋丝扣机2.2台24.48潜水泵2Zx10209平刨机2.2台36.610圆盘锯3Zx2611插入式振动机1.5台101512平板式振动机1.5台2N13塔吊QTZ501332台26414物料提升机7.5台645合计251.4KW表二P2序号机械名称规格(功率)KVA单位数量功率合计1投光灯3.5KVA台82S2电焊机7.5KVA台1303电焊机BXl-50050KV2100对焊机100KVA台1100合计258KVA表三生活设施用电分析P3序号机械名称规格(功率)

4、单位数量功率合计KW1办公室空调1.5KW710.52办公室照明40W只120.183办公室插座80W只211.924宿舍楼照明60W只1485.925宿舍楼插座80W只14811.846食堂照明40W只80.327食堂插座80W只60.488其他照明用电6.5KW系统16.59蒸饭车12KW台112合计49.96KW四、供电方式:本工程施工用电的电源从甲方提供的临时变电站引出(注:变压器容量为500KVA),接入现场配电箱,动力及照明用电量分别通过CT装置计算用电量,施工用电分成三部分,用电缆接入现场配电箱。分别为生活用电、生产设施用电、大型固定机械用电。在线路敷设上,采用“三相五线制”TN

5、-S接零保护系统,严格按照“三级”触电防护措施,遵照生产和生活用电不可混用的原则,合理安排统一布局进行布设。1、TN-S接零保护系统的保护线(PE线)的统一标志为黄绿双色绝缘导线;PE线应自专用变压器,发电机中性点处或配电室,总配电箱电源进线处的零线(N线)上引出,电力变压器或发电机的工作接地电阻值不得大于4欧姆,PE线应在其中间处和末端处作不少于二处的重复接地,且每处的接地电阻值不得大于10欧姆。PE线的截面应不小于所对应的工作零线截面,并满足机械强度的要求,与电气设备相接的PE线截面应不小于2.5mm?的多股绝缘铜芯线。2、设备不带电的外露导电部份的保护接零要求:、应做保护接零的情况:电机

6、、变压器、电焊机的金属外壳;配电屏、控制屏的金属框架;配电箱、开关箱的金属箱体;电动机械的手持电动工具的金属外壳;电动设备传动装置的固定金属部件。电力线路的金属操作平台;电力线杆上电气装置的金属外壳和金属支架;靠近带电部份的金属围栏和金属门等;、连接规定:保护零线必须与PE线相连接,并与工作零线(N线)相隔离。自备发电机组电源与外电线路电源联锁并与TN-S接零保护系统联锁;严禁并列运行。3、配电屏(盘、箱)的设置与使用:、动力配电和照明配电宜分屏(盘、箱)设置,如合置于一屏(盘、箱)中时:应分路设置,在闸刀上注明用电设备名称。(2)、配电箱:开关箱采用安监站认证的定型产品,并有3C认证。并有防

7、水防尘设施。(3)、配电屏(盘、箱)和开关箱应设电源隔离开关(含分路隔离开关),短路(含分路)保护电器,过载(含分路)保护电器其额外负荷和动作整定值应与其负荷相适应。、开关实行“一机一闸一保护制”,不得设置分路开关。(5)、配电屏(盘、箱)和开关箱中,必须设置漏电保护器,其选择应符合国标GB6829的要求,并使用安监站认证产品。(6)、配电屏(盘)和总配电箱中的漏电保护器的额定漏电动作电流应大于30mA,额定漏电动作时间应大于0.1S,并应装设电压表、电流表和电度表。(7)、开关箱的漏电保护器,对一般场所,额定动作电流不大于30mA,动作时间小于0.1S;对潮湿场所和有腐蚀介质场所,额定动作电

8、流不大于15mA,时间小于0.1S。、屏(盘)、箱应做名称、用途、分路标记,箱门配锁,停止作业时断电上锁。箱内不得直接挂接其它用电设备,不得放置杂物,更换熔体时,不得使用代用品。、总配电箱应设在靠近电源的地方,分配电箱应装设在用电设备或负荷相对集中的地区,分配电箱与开关箱的距离不得超过30m,开关箱与其控制的固定式用电设备的水平距离不宜超过3m,配电箱、开关箱安装要端正、牢固,移动式的箱体应装设在坚固的支架上,固定式配电箱、开关箱的下皮与地面距离应大于1.3m,小于L5m移动式分配电箱,开关箱,开关箱的下皮与地面距离为0.6L5m,配电箱中导线的进线口和出线口应设在箱体下面,严禁设在箱体的上顶

9、面侧面后面或箱口处。(10)、维修人员必须是专业电工并必须使用绝缘电工器材,维修时,维修点的前一线电源开关必须分闸断电,并悬挂醒目的停电标志牌。4、电气设备的安装:、配电箱:开关箱内的工作零线应通过接线端子板连接,并应与保护零线接线端子板分设,箱内的连接线应采用绝缘导线,导线的型号及截面应严格执行临时电设计的标示截面,各种仪表之间的连接线应使用截面不小于2.5mn?的绝缘铜芯线。线接头不得松动,不得有外露带电部份。(2)、各种箱体的金属构架,金属电器安装板以及箱内电器的正常不带电的金属底座,外壳等必须做保护接零,保护零线应经过接线端子板连接.配电箱后机面排线应排列整齐,绑扎成束,并用卡钉固定在

10、盘板上,盘后引出及引入的导线应留出适当余量.、导线剥削处不应伤线芯过长,导线压接处应牢固可靠,多股导线不应盘压接,应加装压线端子(有压线孔者除外)。5、电气设备的防护:、在建工程不得在高、低压线路下方施工,搭设作业棚、建造生活设施,或堆放构件、架具、材料及其它杂物。(2)、不能保证上述安全距离时,应采取增设绝缘屏障,遮拦等防护隔离,并悬挂醒目警示标志。6、电气设备的操作与维修人员的要求:、临时的施工与维修人员必须经劳动部门培训合格取得上岗证方可操作与维修。(2)、各类人员应做到,掌握安全用电基本知识和所用设备的性能,使用设备前必须按规定配备好相应的防护用品,检查电气设备是否完好,严禁设备带病运

11、转,停用设备必须拉闸断电,锁好开关箱,负责保护所用设备的负荷线、保护零线和开关箱,发现问题及时报告解决,搬迁或移动用电设备,必须经电工切断电源并作处理后进行。7、施工现场的所有配电箱,开关箱,用电设备,线路应每月进行一次检查和维修,检查和维修人员必须是专业电工。(并做好维修记录)8、施工现场的线路敷设:电缆敷设采用100*2OOnmI砖砌电缆沟。严禁沿地面明设,沿墙或电杆敷设应用绝缘子固定,严禁使用金属裸线作绑扎,固定点距离应保证电缆能承受自重的荷载,最大弧垂距地不得小于23m。9、照明供电要求:、室内配线必须采用绝缘铜芯线,采用瓷瓶,瓷夹或塑料夹敷设,距地高度不得小于24m进户处用绝缘子固定

12、,过墙穿套管在室外的防水弯头。、室内配线的铜芯线截面不得小于L5mm;金属外壳灯具在外壳作保护接零,室外灯具距地不小于3m室内不得低于2.4m,插座用三孔,接线符合规范要求.(3)、各种用电设备,灯具的相线必须经开关控制,宿舍照明灯具选用拉线开关,开关距地2-3m,拉线出口应向下,严禁将插座与搬把开关靠近装设,严禁在床上设开关.、在潮湿场所或宿舍用电线路低于2.4m的必须设不大于36V电压的行灯变压器.10、防雷接地:、配电室和总配电箱进、出口应设阀型避雷器,或将其架空,进、出处绝缘子铁脚作防雷接地,防雷接地的接地电阻值不得大于4欧姆。(2)、作防雷接地的电气设备,必须同时作重复接地,保护零线

13、的每一重复接地电阻值不大于10欧姆。五、电气防火措施:1、认真检查线路的安装是否符合电气装置规定的要求。2、定期测量检查线路的绝缘状况。3、正确选择和导线截面相配合的熔断器。4、经常监视线路的运行情况。5、导线截面和负荷电流应相适应。6、经常对运行中的线路和设备进行巡视检查。7、安装电动机要符合防火安全要求。8、电动机要经常检查维修,及时清扫保持清洁。9、电动机不能安装在宜可燃结构内。电动机与可燃物应保持一定距离。10、电动机装置独立的操作开关和适当大小的热继电器作为过负荷保护。六、施工用电计算:Pe=PlKx=251.40,7=175.98Pel表一计算负荷P1表一总负荷Kx同时系数Pe2=

14、P2Kx=2580.6=154.8Pe2表二计算负荷P2表二总负荷Kx同时系数Pe3=P3=49.96P=LI(KlPrK2Pe2+KPe3)P-供电设备总需要用电量KWP1-电动机额定功率KWP2-电焊机额定容量一KVAP3-照明容量KWKI、K2、K3需要一定系数取Kl=O.7K2=0.7K3=lP=LI(K1Pl+K2P2+K3P3)P=L1(0.7X175.98+0.7154.849.96)=L1X282=3IOKVAI线=KP/J3XV线=07X310X1000/1.73380=330A经以上公式核算,业主提供的变压器容量(500KVA)符合本工程临时用电的要求。Al配电柜系统负荷计算:P=l.1(K1P1+K2XP2)=l.l(0.7X85+0.7X129)=165KVAI线=KP73XV线COS二0.7X165X1000/1.73X380=176A熔断器选择:Ier=1.5I=1.5176=264A

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 活动策划

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
