混凝土工程施工方法.docx

上传人:p** 文档编号:442831 上传时间:2023-08-28 格式:DOCX 页数:2 大小:14.61KB
下载 相关 举报
混凝土工程施工方法.docx_第1页
第1页 / 共2页
混凝土工程施工方法.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《混凝土工程施工方法.docx》由会员分享,可在线阅读,更多相关《混凝土工程施工方法.docx(2页珍藏版)》请在第壹文秘上搜索。

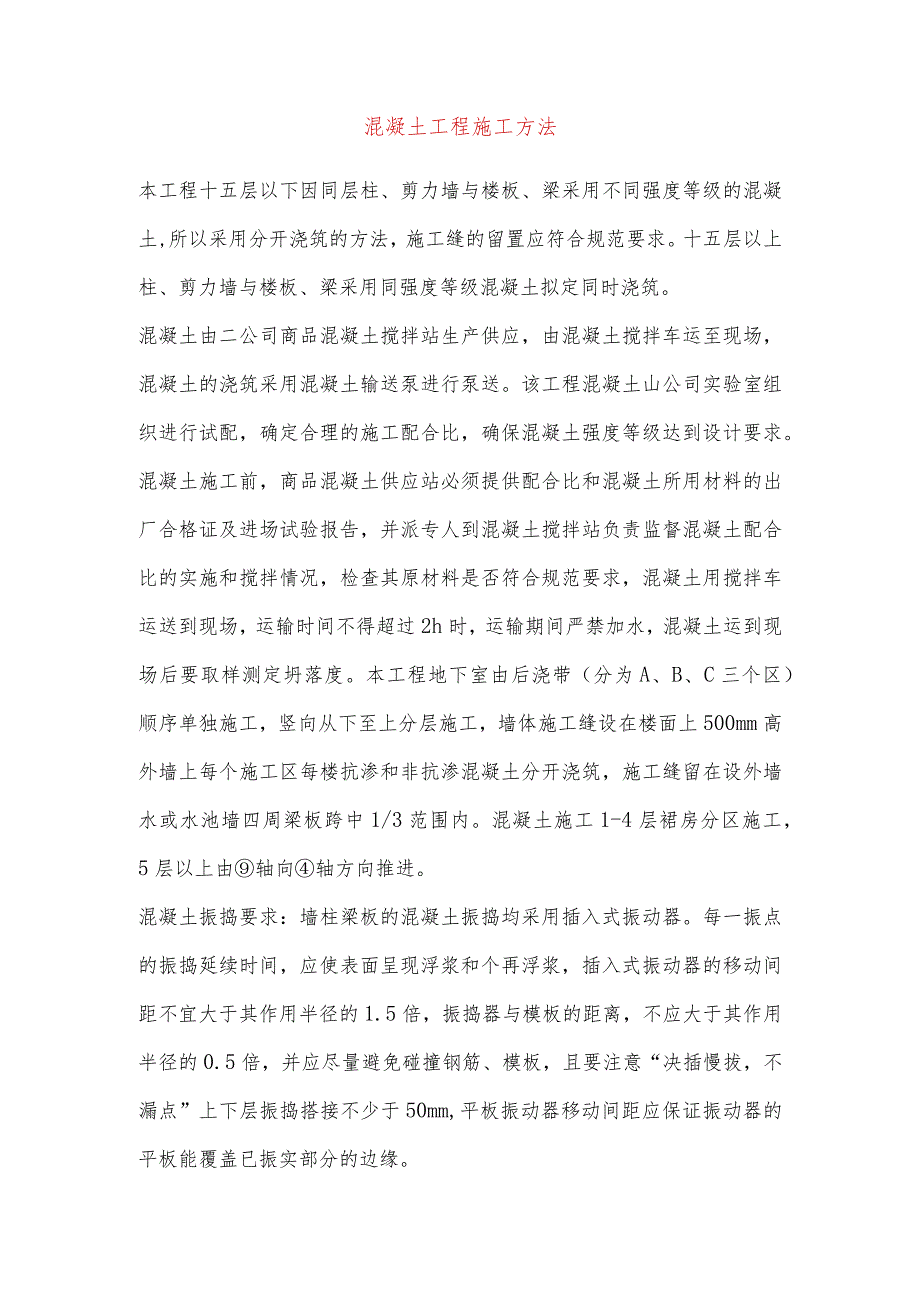

1、混凝土工程施工方法本工程十五层以下因同层柱、剪力墙与楼板、梁采用不同强度等级的混凝土,所以采用分开浇筑的方法,施工缝的留置应符合规范要求。十五层以上柱、剪力墙与楼板、梁采用同强度等级混凝土拟定同时浇筑。混凝土由二公司商品混凝土搅拌站生产供应,由混凝土搅拌车运至现场,混凝土的浇筑采用混凝土输送泵进行泵送。该工程混凝土山公司实验室组织进行试配,确定合理的施工配合比,确保混凝土强度等级达到设计要求。混凝土施工前,商品混凝土供应站必须提供配合比和混凝土所用材料的出厂合格证及进场试验报告,并派专人到混凝土搅拌站负责监督混凝土配合比的实施和搅拌情况,检查其原材料是否符合规范要求,混凝土用搅拌车运送到现场,

2、运输时间不得超过2h时,运输期间严禁加水,混凝土运到现场后要取样测定坍落度。本工程地下室由后浇带(分为A、B、C三个区)顺序单独施工,竖向从下至上分层施工,墙体施工缝设在楼面上500mm高外墙上每个施工区每楼抗渗和非抗渗混凝土分开浇筑,施工缝留在设外墙水或水池墙四周梁板跨中1/3范围内。混凝土施工1-4层裙房分区施工,5层以上由轴向轴方向推进。混凝土振捣要求:墙柱梁板的混凝土振捣均采用插入式振动器。每一振点的振捣延续时间,应使表面呈现浮浆和个再浮浆,插入式振动器的移动间距不宜大于其作用半径的1.5倍,振捣器与模板的距离,不应大于其作用半径的0.5倍,并应尽量避免碰撞钢筋、模板,且要注意“决插慢

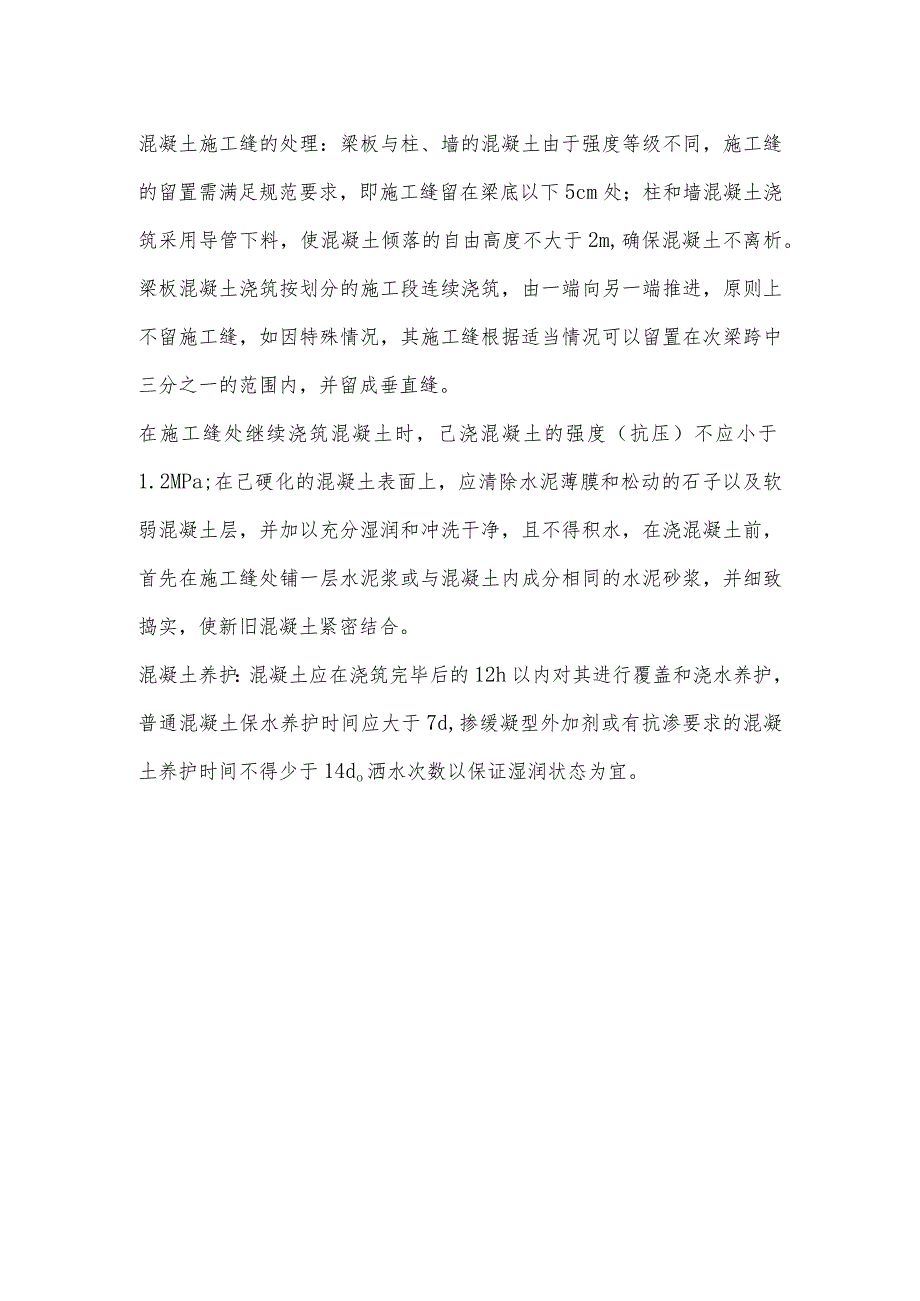

3、拔,不漏点”上下层振捣搭接不少于50mm,平板振动器移动间距应保证振动器的平板能覆盖已振实部分的边缘。混凝土施工缝的处理:梁板与柱、墙的混凝土由于强度等级不同,施工缝的留置需满足规范要求,即施工缝留在梁底以下5cm处;柱和墙混凝土浇筑采用导管下料,使混凝土倾落的自由高度不大于2m,确保混凝土不离析。梁板混凝土浇筑按划分的施工段连续浇筑,由一端向另一端推进,原则上不留施工缝,如因特殊情况,其施工缝根据适当情况可以留置在次梁跨中三分之一的范围内,并留成垂直缝。在施工缝处继续浇筑混凝土时,己浇混凝土的强度(抗压)不应小于1.2MPa;在己硬化的混凝土表面上,应清除水泥薄膜和松动的石子以及软弱混凝土层,并加以充分湿润和冲洗干净,且不得积水,在浇混凝土前,首先在施工缝处铺一层水泥浆或与混凝土内成分相同的水泥砂浆,并细致捣实,使新旧混凝土紧密结合。混凝土养护:混凝土应在浇筑完毕后的12h以内对其进行覆盖和浇水养护,普通混凝土保水养护时间应大于7d,掺缓凝型外加剂或有抗渗要求的混凝土养护时间不得少于14do洒水次数以保证湿润状态为宜。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
