1、甘肃西沟矿业有限公司双梁桥式起重机QD163.2T12.68m-12m14-A5采购技术协议拟制单位:甘肃西沟矿业有限公司拟制日期:2023年3月协议签定日期:为了使新购置的QD163.2T12.68m-12m14-A5双梁桥式起重机能够正常稳定工作,满足甘肃西沟矿业有限公司生产的需要,甲乙双方协商制定如下技术要求:一、总则本技术协议作为甲方设备订货合同的附件,与订货合同同时生效,具有同等法律效力。合同执行期间双方再协商形成的补充协议和追加条款也具有同等法律效力。1.乙方须具有双梁桥式起重机的设计、制造、改造资质(授权)的资质和良好的业绩,并提供证明材料。2 .乙方须对双梁桥式起重机设备设计的
2、完整性、正确性、合规性和设计质量承担全部责任,保证设计满足甲方生产要求。3 .本技术协议包括起重设备的技术参数,设计要求,供货范围,技术文件及售后服务等方面的内容,本技术协议将作为起重设备供货及验收的依据。4 .本技术协议是最低的技术要求,并未对技术细节作出规定,也未充分详细引述有关标准和规范的条文,本技术协议只对供货范围内主要设备和附件的技术参数进行了描述,对于本协议中没有提及的内容或项目,但又是满足起重设备功能和安全稳定运行所需要的任何内容和项目均应包括在供货范围之内。起重设备运行和检修维护所需要的任何附件、配件、器具和特殊工具及随机备件均应包括在供货范围之内,乙方应严格按照设计的技术要求
3、、设备构成进行制造、外配套件采购,如有问题,应及时和甲方进行联系,不得擅自改变技术协议中的技术参数和制造要求。乙方应对其所供设备的技术性能(图纸技术要求)、质量和设备的功能性能及完整性负责,甲方有权拒绝任何与本技术协议要求不符的设备和材料,或从供货范围中取消任何设备和材料的供货。5 .乙方提供的设备必须具有国内同行业近几年内的先进制造水平,采用先进工艺、合格材料、成熟的技术或专利技术,设备的设计、制造、安装、验收均以国家有关标准及企业标准为基础,并符合有关标准、规范和规定的要求。本技术规范书所使用的标准若与乙方所执行的标准发生矛盾时,按较高标准执行,同时应充分考虑当地环境条件和使用条件的影响。
4、6 .乙方提供的设备必须是全新、规范、先进的高质量可靠产品,零部件必须采用正品部件,质量可靠,能够确保连续稳定的工作。设备的制造,材料的选择,都应按照国内外通用的现行标准和相应的技术规范执行,而这些标准和技术规范应为合同签字日为止最新公布的标准和技术规范。7 .乙方在合同货物制造中,发生侵犯专利的行为时其侵权贲任与甲方无关。8 .本项目起重机设备(除外购件外)必须由乙方完成,不允许转包,不允许委托第三方实施。起重机制造过程中使用的工器具、辅材、机械、人工、交通等均有乙方自行承担,甲方只负责现场协调、质量监督验收。未经甲方许可确认,不允许第三方完成项目工作。乙方不得转包或非法分包,否则甲方有权终

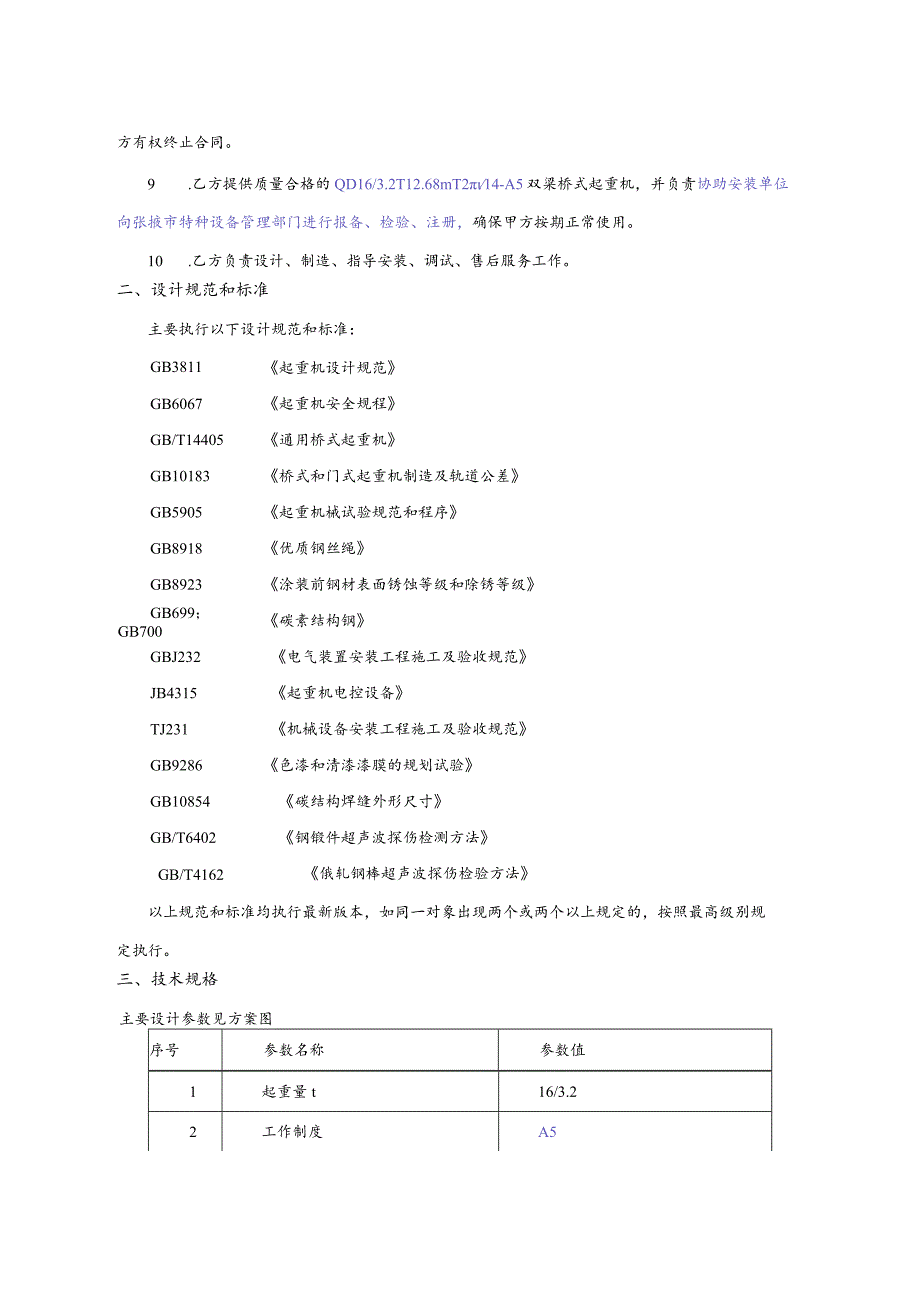

5、止合同。9 .乙方提供质量合格的QD16/3.2T12.68mT214-A5双梁桥式起重机,并负责协助安装单位向张掖市特种设备管理部门进行报备、检验、注册,确保甲方按期正常使用。10 .乙方负责设计、制造、指导安装、调试、售后服务工作。二、设计规范和标准主要执行以下设计规范和标准:GB3811起重机设计规范GB6067起重机安全规程GB/T14405通用桥式起重机GB10183桥式和门式起重机制造及轨道公差GB5905起重机械试验规范和程序GB8918优质钢丝绳GB8923涂装前钢材表面锈蚀等级和除锈等级GB699;GB700碳素结构钢GBJ232电气装置安装工程施工及验收规范JB4315起重
6、机电控设备TJ231机械设备安装工程施工及验收规范GB9286色漆和清漆漆膜的规划试验GB10854碳结构焊缝外形尺寸GB/T6402钢锻件超声波探伤检测方法GB/T4162俄轧钢棒超声波探伤检验方法以上规范和标准均执行最新版本,如同一对象出现两个或两个以上规定的,按照最高级别规定执行。三、技术规格主要设计参数见方案图序号参数名称参数值1起重量t16/3.22工作制度A53起重机跨度m12.68(参考值)最终以实际测量为准4起升高度m12/145起升速度m/min按A5级别技术设计6小车运行速度m/min按A5级别技术设计7大车运行速度m/min按A5级别技术设计8使用电源380V50HZ三相
7、交流9最大轮压KN27710操作方式地面无线操控四、设计要求1 .桥式起重机工作级别:起重机工作级别:A5,大车及主起升机构工作级别:M5,小车工作级别M5o2 .起重机操作方式:地面无线操控,地面遥控操作双发双收两套一备一用,品牌:德国欧姆遥控器。3 .起重机主梁、端梁、小车架等绝大部分结构件材质选择Q355B以上强度材质,板材选用长宽板材,尽量减少拼接焊缝数量。主梁采用正轨箱型整体焊接结构,端梁为整体箱型结构梁。主梁、端梁等绝大部分结构件必须进行UTlO(B无损检测。4 .主梁具有上拱度,必须确保桥架刚度:当满载小车位于跨中时,主梁额定载荷和小车自重在跨中引起的垂直挠度不大于S800o小车
8、轨道整根轨道无接头,轨道两端设置停止限位和弹簧缓冲器。5 .车轮采用双轮缘设计、角型轴承箱结构,两角独立驱动。材质CL60、65Mn锻造或更高级别钢材,车轮体进行热处理,车轮组轴承包设置手动润滑装置。车轮轴承选择哈轴、瓦轴、洛轴,拖缆小车轮轴承带密封盖。6 .全车电机选择变频专用电机,绝缘等级为H级,防护等级IP54,整机电机采用江西特种电机,无锡宏泰电机厂、减速机采用泰兴、泰星、泰隆国内一线品牌焊接壳体硬齿面卧式减速机,电机、减速机轴承选择哈轴、瓦轴、洛轴品牌轴承。钢丝绳安全系数不小于7.1。全车制动器采用河南金箍制动器。7 .主起升机构采用双制动,起升机构(主钩、副钩)设置机械式和重锤式双
9、限位、电机超速保护开关以及超载限制器。大车低速轴联轴器采用万向联轴器,其它部位选择齿形联轴器,主钩卷筒与减速机采用联轴器连接。8 .大车走台板支撑结构加厚加密防滑设计,钢板厚度加厚设计,实际值按照设计值的两倍计算,钢板厚度不得低于IOmm,确保走台板有足够刚度。大车减速机采用焊接底座,在走台板上做减速机底座。9 .起重机设置不小于IOomm厚度阻燃保温板配电室,电气室高度不低于1.8m,防护等级不低于IP54,配电室内设置一台4KW的冷风机。10 .起重机全车电控系统采用PLC控制,起升机构、大车及小车运行机构均采用变频调速系统,变频器选择西门子或ABB0限位开关等电器原件采用施耐德品牌,各电
10、气元件载流值及电缆规格选型按照设计值的1.5倍计算。电阻设有防尘和安全防护罩。电气仓内设置检修电源断路器和220VAC插座。电气元件按装机量20%的提供应急储备件,电控板等装机量较少的部件按照1:1比例提供应急储备件。IL主钩吊钩选择16t锻造吊钩组(全封闭),材质不低于Q355qD,滑轮采用轧制滑轮。12 .大车限位在常规行车限位的基础上设置红外防撞仪,大车缓冲器采用液压缓冲器,小车缓冲器采用弹簧缓冲器。13 .起重机主梁、小车、驾驶室下设置共计7盏220VACLED250W防爆投光灯,配套提供手提灯。起重机设置上下车联系灯、门限位、鞍山红盾品牌声光报警装置,车体各部位安全栏杆高度不低于1.
11、2m,安全栏杆设置市100mm防护板(两侧端梁内侧加装安全护栏)。注:小车拖缆为内滑式便于检修。14 .乙方投标前须到甲方现场勘察场地,确认起重机各项参数并进行充分交流,未到现场确认交流视为放弃投标。15 .设备所有的安防护装置必须符合最新国标要求。16 .拿到供货合同之日起15日内提供整车机械及电控系统电子版设计图交由甲方进行设计审查。甲方只负责审查起重机功能完整性,乙方需确保所提供的每张图纸资料的完整性、正确性和合规性,乙方在设计过程中若有变更需及时通知甲方。17 .起重机整车质保期自投用之日起5年,零部件质量保证期自投用之日起1年。质保期内如因设计、制造、选型、组装原因导致的异常状况,乙
12、方在接到甲方通知后12小时内给予答复,36小时内派技术人员到甲方进行处置。18 .建议厂家:河南省矿山起重机有限公司、新乡市起重设备厂有限责任公司、河南卫华起重集团有限公司五、供货范围1 .QD16/3.2T-13.5m-12m14-A5双梁桥式起重机一台;2 .配套16吨和3.2吨吊索(巨力)各1副。六、技术资料及服务起重机设计制造完成后,乙方应提供如下资料:1.整车合格证,各机电零部件合格证;3 .纸质版图纸五份、电子版图纸一份:包括起重机总图、小车总图、大车总图、桥架总图、梯子、平台安装图,以及电气总图、电气原理图、电气布置图、电气元件表、接线表、附件明细表;(配电柜内带图纸、变频器故障
13、说明书、PLC变频程序维护工业机)4 .协助安装单位向当地技术监督部门的质量检验证明;5 .大车桥架检测记录以及各关键部件的出厂检验记录;6 .各部位结构件材质报告;7 .起重机设备使用维护说明书;8 .产品装箱单(其中包括提交的资料清单)9 .整车、零部件及技术资料到达甲方现场后,由甲乙双方共同进行检查确认。10 安装期间,乙方须派遣经验丰富的技术人员进行全程安装技术指导,协助安装单位对甲方维修和操作人员进行免费培训。11 .起重机安装完毕后,试运行48h内乙方技术人员需对起重机运行情况进行跟踪,试运行一周后甲乙双方对起重机进行质量及指标验收,对存在的缺陷、隐患或指标不符合项,乙方应按照甲乙
14、双方商定的期限进行处理,费用由乙方承担,到期未整改完成的,所造成的损失由乙方承担,同时每超整改期限一天扣除乙方合同款05%o七、性能保证值及跄收起重机现场安装调试完成后,乙方根据GB5905起重机试验规范和程序、GB/T14405通用桥式起重机、GB3811起重机设计规范等标准制定的现场试车大纲。甲方组织,甲乙双方共同进行现场测试,以检验和考核起重机的负载功能指标,如起重机不满足设计、使用要求,乙方须在甲乙双方商定的期限内提出修正设计意见,经甲方审核同意后进行设计修正。7.1预验收验收内容:设备材料进厂检验记录,设备部件组装精度,设备整体组装精度,设备包装前外观质量、涂漆质量,设备包装质量,设
15、备内部结构检查、腐蚀情况检查等,设备润滑情况检查等。预验收在设备到货后1周内完成。12 2最终验收在桥机安装完毕后,应进行各项现场试验,包括空载试运行、负荷试验,以验证设备性能和质量是否符合合同文件和有关规程、标准的要求。现场试验由甲方主持,并组织乙方、安装单位及其它相关部门参加,组织现场试验领导小组,负责对试验结果进行鉴定,乙方应对试验程序和方法负责,并指导试验。试验大纲应由乙方根据工程进度,在开始试验前一个月提出,经甲方核准后执行。试验大纲应包括试验项目、试验准备、试验方法、试验程序、检验标准、试验时间和试验表格及进度等。(1)安装检验安装单位在乙方现场人员的指导下,应按设计图纸、技术文件进行组装、调试。在检验过程中,应做好详细记录,并整理成书面材料。该材料作为最终验收的依据之一。(2)试运行在桥式起重机安装完毕,经现场安装试脸、检查合格后,桥机起吊荷载之前,应进行桥机空载试运行,以检验设备性能和运转机构的灵活性。对各机构的运行情况应做好详细记录,并整理成书面材料,该材料将作为最终验收依据之一。(3)负荷试验在设备空载运行合格后,应进
