甲方指定分包计划及我方内部分包计划.docx

上传人:p** 文档编号:443094 上传时间:2023-08-28 格式:DOCX 页数:4 大小:20.21KB
下载 相关 举报
甲方指定分包计划及我方内部分包计划.docx_第1页
第1页 / 共4页
甲方指定分包计划及我方内部分包计划.docx_第2页
第2页 / 共4页
甲方指定分包计划及我方内部分包计划.docx_第3页
第3页 / 共4页
甲方指定分包计划及我方内部分包计划.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《甲方指定分包计划及我方内部分包计划.docx》由会员分享,可在线阅读,更多相关《甲方指定分包计划及我方内部分包计划.docx(4页珍藏版)》请在第壹文秘上搜索。

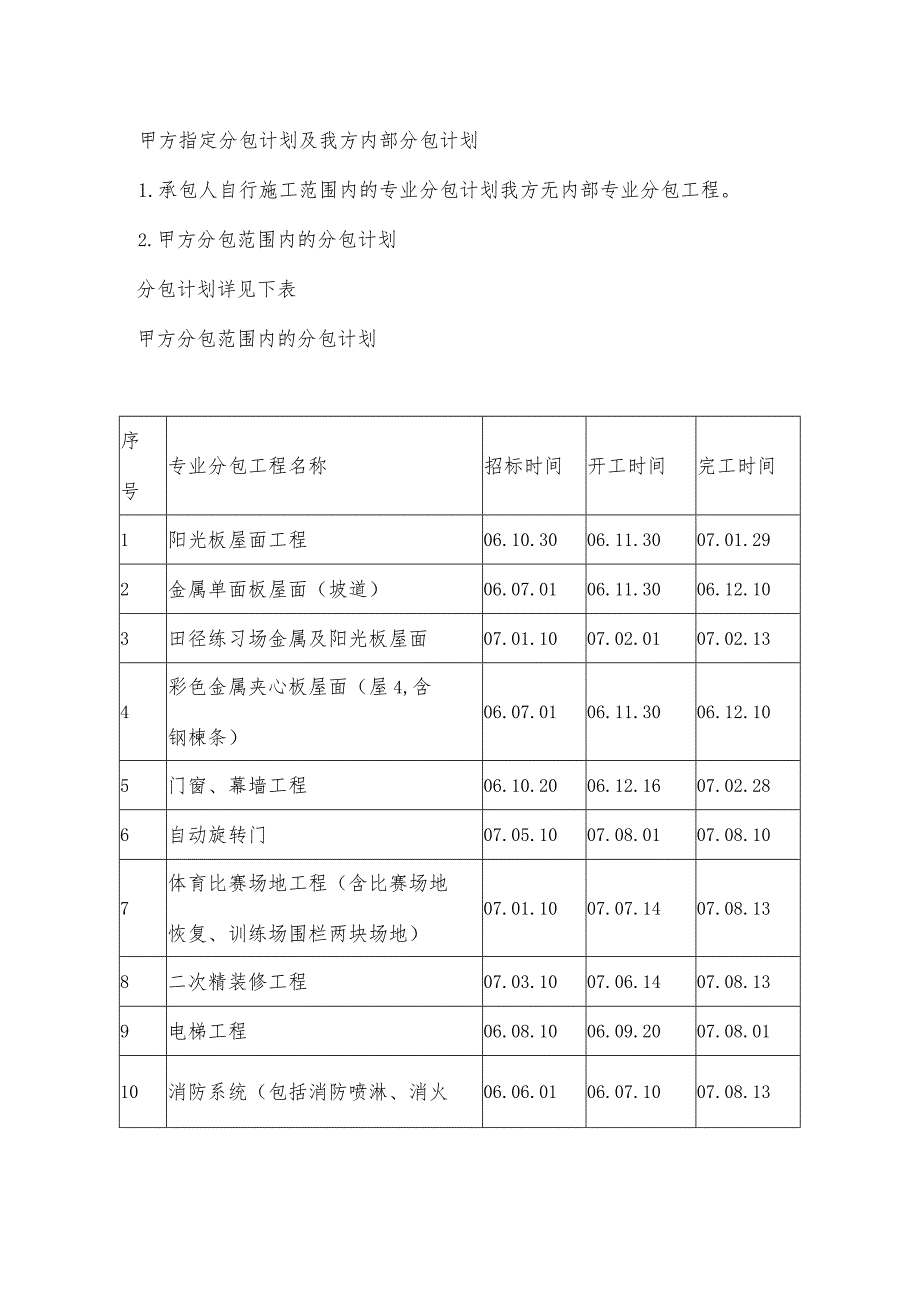

1、甲方指定分包计划及我方内部分包计划1.承包人自行施工范围内的专业分包计划我方无内部专业分包工程。2.甲方分包范围内的分包计划分包计划详见下表甲方分包范围内的分包计划序号专业分包工程名称招标时间开工时间完工时间1阳光板屋面工程06.10.3006.11.3007.01.292金属单面板屋面(坡道)06.07.0106.11.3006.12.103田径练习场金属及阳光板屋面07.01.1007.02.0107.02.134彩色金属夹心板屋面(屋4,含钢楝条)06.07.0106.11.3006.12.105门窗、幕墙工程06.10.2006.12.1607.02.286自动旋转门07.05.100

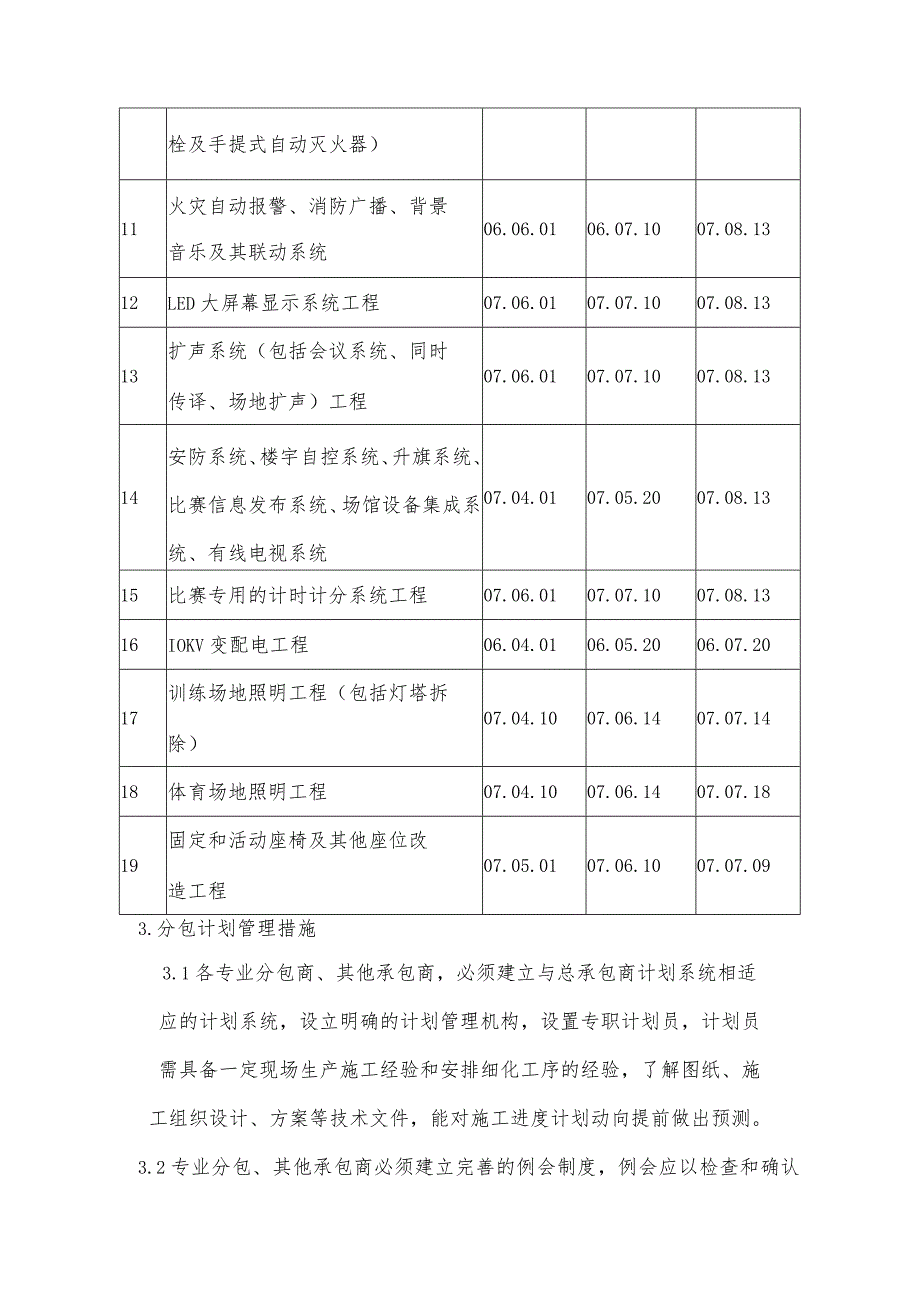

2、7.08.0107.08.107体育比赛场地工程(含比赛场地恢复、训练场围栏两块场地)07.01.1007.07.1407.08.138二次精装修工程07.03.1007.06.1407.08.139电梯工程06.08.1006.09.2007.08.0110消防系统(包括消防喷淋、消火06.06.0106.07.1007.08.13栓及手提式自动灭火器)11火灾自动报警、消防广播、背景音乐及其联动系统06.06.0106.07.1007.08.1312LED大屏幕显示系统工程07.06.0107.07.1007.08.1313扩声系统(包括会议系统、同时传译、场地扩声)工程07.06.010

3、7.07.1007.08.1314安防系统、楼宇自控系统、升旗系统、比赛信息发布系统、场馆设备集成系统、有线电视系统07.04.0107.05.2007.08.1315比赛专用的计时计分系统工程07.06.0107.07.1007.08.1316IOKV变配电工程06.04.0106.05.2006.07.2017训练场地照明工程(包括灯塔拆除)07.04.1007.06.1407.07.1418体育场地照明工程07.04.1007.06.1407.07.1819固定和活动座椅及其他座位改造工程07.05.0107.06.1007.07.093.分包计划管理措施3.1各专业分包商、其他承包商,

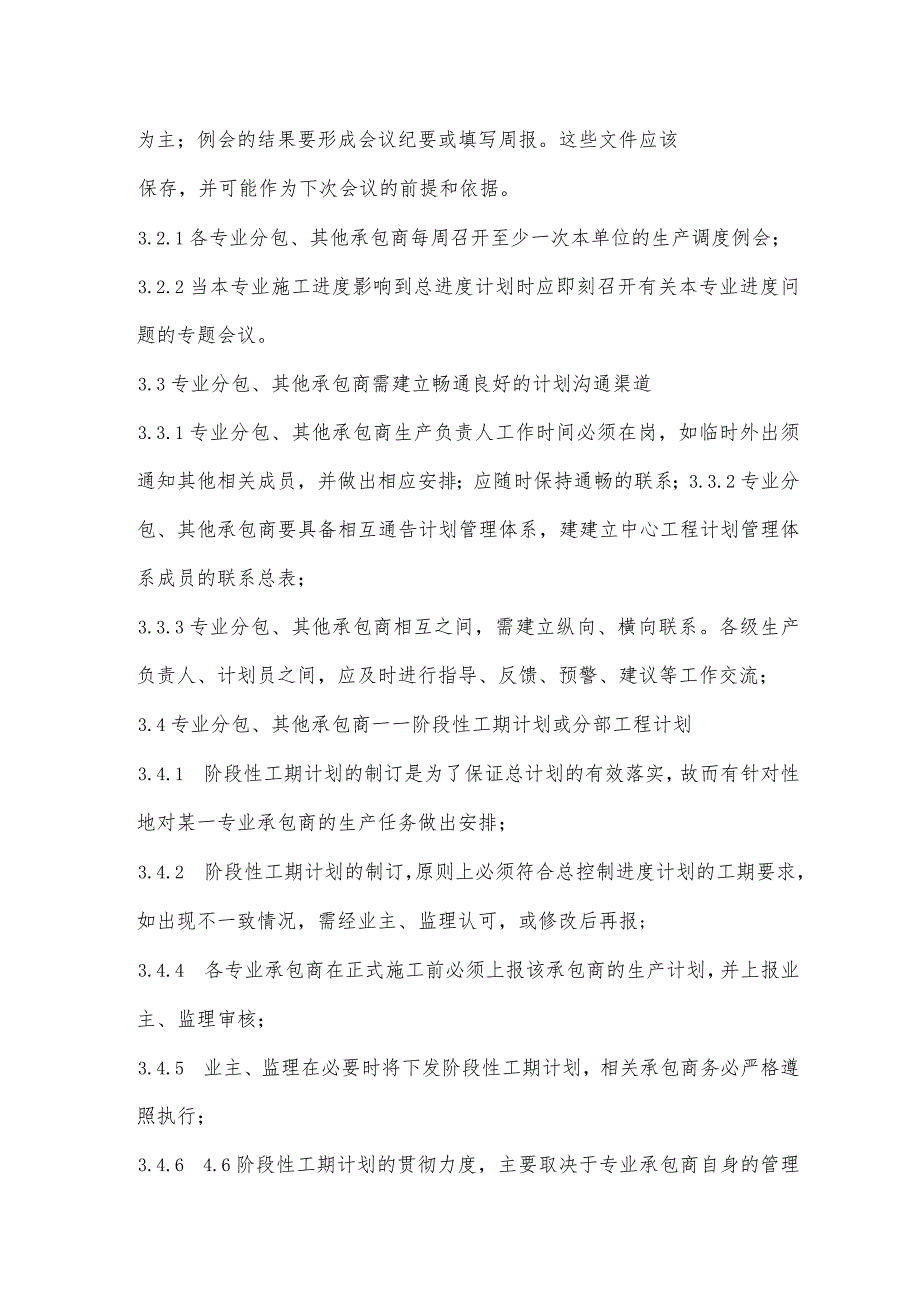

4、必须建立与总承包商计划系统相适应的计划系统,设立明确的计划管理机构,设置专职计划员,计划员需具备一定现场生产施工经验和安排细化工序的经验,了解图纸、施工组织设计、方案等技术文件,能对施工进度计划动向提前做出预测。3.2专业分包、其他承包商必须建立完善的例会制度,例会应以检查和确认为主;例会的结果要形成会议纪要或填写周报。这些文件应该保存,并可能作为下次会议的前提和依据。3.2.1各专业分包、其他承包商每周召开至少一次本单位的生产调度例会;3.2.2当本专业施工进度影响到总进度计划时应即刻召开有关本专业进度问题的专题会议。3.3专业分包、其他承包商需建立畅通良好的计划沟通渠道3.3.1专业分包、

5、其他承包商生产负责人工作时间必须在岗,如临时外出须通知其他相关成员,并做出相应安排;应随时保持通畅的联系;3.3.2专业分包、其他承包商要具备相互通告计划管理体系,建建立中心工程计划管理体系成员的联系总表;3.3.3专业分包、其他承包商相互之间,需建立纵向、横向联系。各级生产负责人、计划员之间,应及时进行指导、反馈、预警、建议等工作交流;3.4专业分包、其他承包商一一阶段性工期计划或分部工程计划3.4.1 阶段性工期计划的制订是为了保证总计划的有效落实,故而有针对性地对某一专业承包商的生产任务做出安排;3.4.2 阶段性工期计划的制订,原则上必须符合总控制进度计划的工期要求,如出现不一致情况,

6、需经业主、监理认可,或修改后再报;3.4.4 各专业承包商在正式施工前必须上报该承包商的生产计划,并上报业主、监理审核;3.4.5 业主、监理在必要时将下发阶段性工期计划,相关承包商务必严格遵照执行;3.4.6 4.6阶段性工期计划的贯彻力度,主要取决于专业承包商自身的管理水平,各专业承包商应对阶段性工期计划的执行情况引起足够重视,加强落实、检查的管理力度,出现异常进度动向时,应以检查和确认为主,在确认了当前状态后,再讨论该如何调整工作或计划,必须拿出有效的解决措施,并一定要落实到具体的行动方案上,务必保证阶段工期或分部工程的进度目标圆满实现,为总进度目标在全局的实现奠定基础。3.4.7 业主、监理、总承包商应及时或随时检查、监督各专业承包商对阶段性工期计划的落实情况,做到心中有数,并对各专业承包商的工作给以及时的指导。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 商业合同

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
