《端墙式洞门桥隧串接主要施工工序.docx》由会员分享,可在线阅读,更多相关《端墙式洞门桥隧串接主要施工工序.docx(1页珍藏版)》请在第壹文秘上搜索。

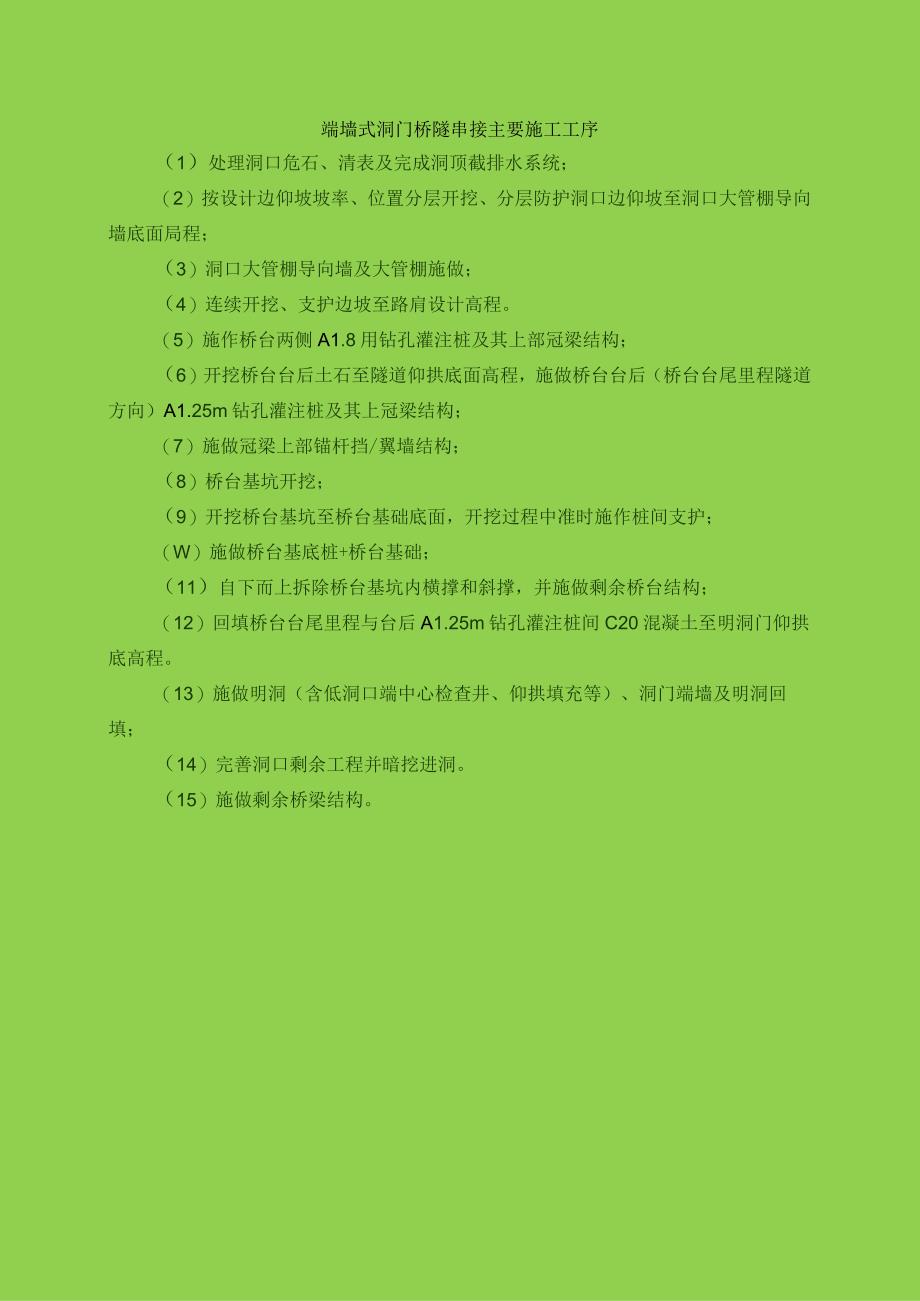

端墙式洞门桥隧串接主要施工工序(1)处理洞口危石、清表及完成洞顶截排水系统;(2)按设计边仰坡坡率、位置分层开挖、分层防护洞口边仰坡至洞口大管棚导向墙底面局程;(3)洞口大管棚导向墙及大管棚施做;(4)连续开挖、支护边坡至路肩设计高程。(5)施作桥台两侧A1.8用钻孔灌注桩及其上部冠梁结构;(6)开挖桥台台后土石至隧道仰拱底面高程,施做桥台台后(桥台台尾里程隧道方向)A1.25m钻孔灌注桩及其上冠梁结构;(7)施做冠梁上部锚杆挡/翼墙结构;(8)桥台基坑开挖;(9)开挖桥台基坑至桥台基础底面,开挖过程中准时施作桩间支护;(W)施做桥台基底桩+桥台基础;(11)自下而上拆除桥台基坑内横撑和斜撑,并施做剩余桥台结构;(12)回填桥台台尾里程与台后A1.25m钻孔灌注桩间C20混凝土至明洞门仰拱底高程。(13)施做明洞(含低洞口端中心检查井、仰拱填充等)、洞门端墙及明洞回填;(14)完善洞口剩余工程并暗挖进洞。(15)施做剩余桥梁结构。
