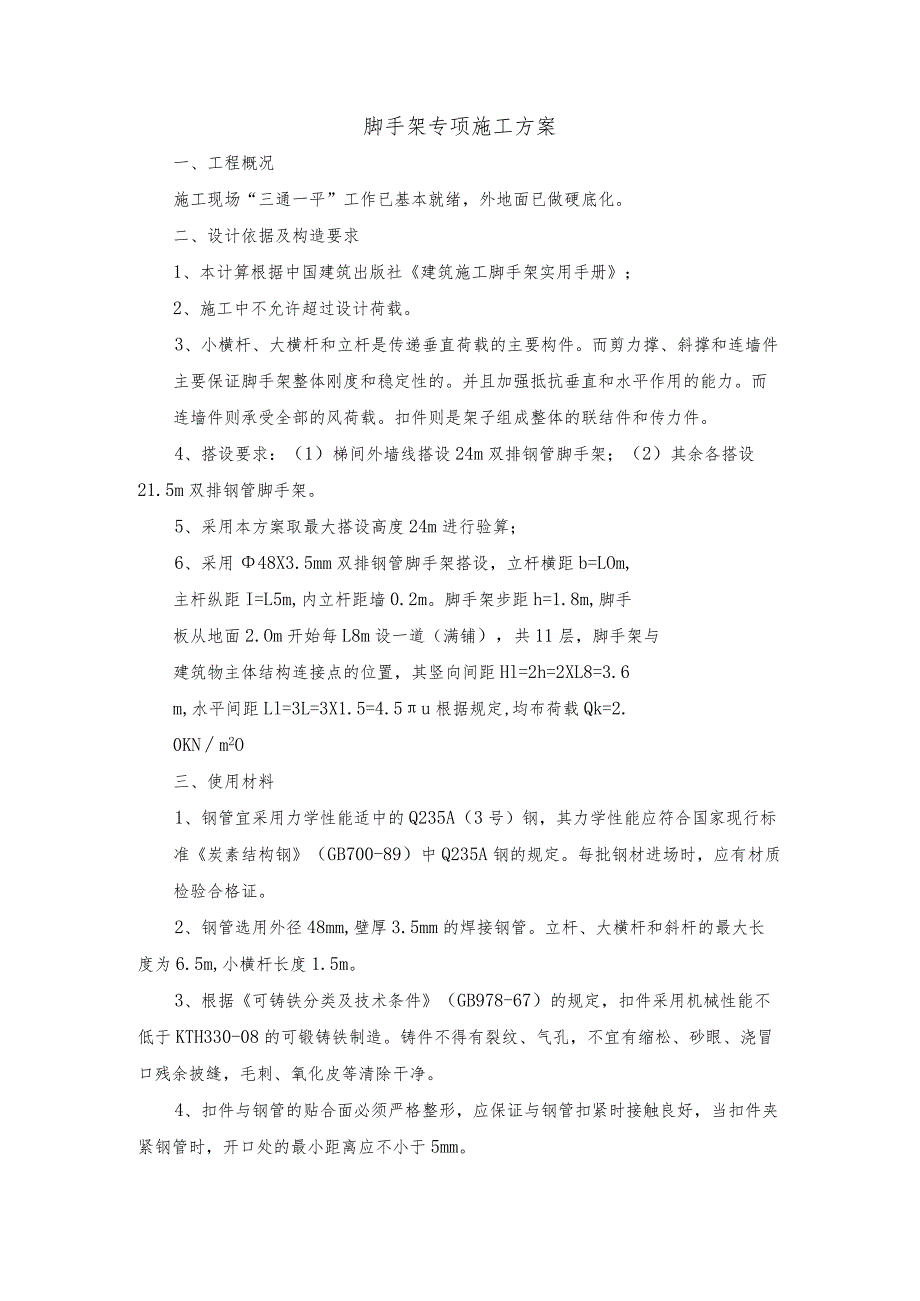

1、脚手架专项施工方案一、工程概况施工现场“三通一平”工作已基本就绪,外地面已做硬底化。二、设计依据及构造要求1、本计算根据中国建筑出版社建筑施工脚手架实用手册;2、施工中不允许超过设计荷载。3、小横杆、大横杆和立杆是传递垂直荷载的主要构件。而剪力撑、斜撑和连墙件主要保证脚手架整体刚度和稳定性的。并且加强抵抗垂直和水平作用的能力。而连墙件则承受全部的风荷载。扣件则是架子组成整体的联结件和传力件。4、搭设要求:(1)梯间外墙线搭设24m双排钢管脚手架;(2)其余各搭设21.5m双排钢管脚手架。5、采用本方案取最大搭设高度24m进行验算;6、采用48X3.5mm双排钢管脚手架搭设,立杆横距b=LOm,

2、主杆纵距I=L5m,内立杆距墙0.2m。脚手架步距h=1.8m,脚手板从地面2.Om开始每L8m设一道(满铺),共11层,脚手架与建筑物主体结构连接点的位置,其竖向间距Hl=2h=2XL8=3.6m,水平间距Ll=3L=3X1.5=4.5u根据规定,均布荷载Qk=2.0KNm2O三、使用材料1、钢管宜采用力学性能适中的Q235A(3号)钢,其力学性能应符合国家现行标准炭素结构钢(GB700-89)中Q235A钢的规定。每批钢材进场时,应有材质检验合格证。2、钢管选用外径48mm,壁厚3.5mm的焊接钢管。立杆、大横杆和斜杆的最大长度为6.5m,小横杆长度1.5m。3、根据可铸铁分类及技术条件(

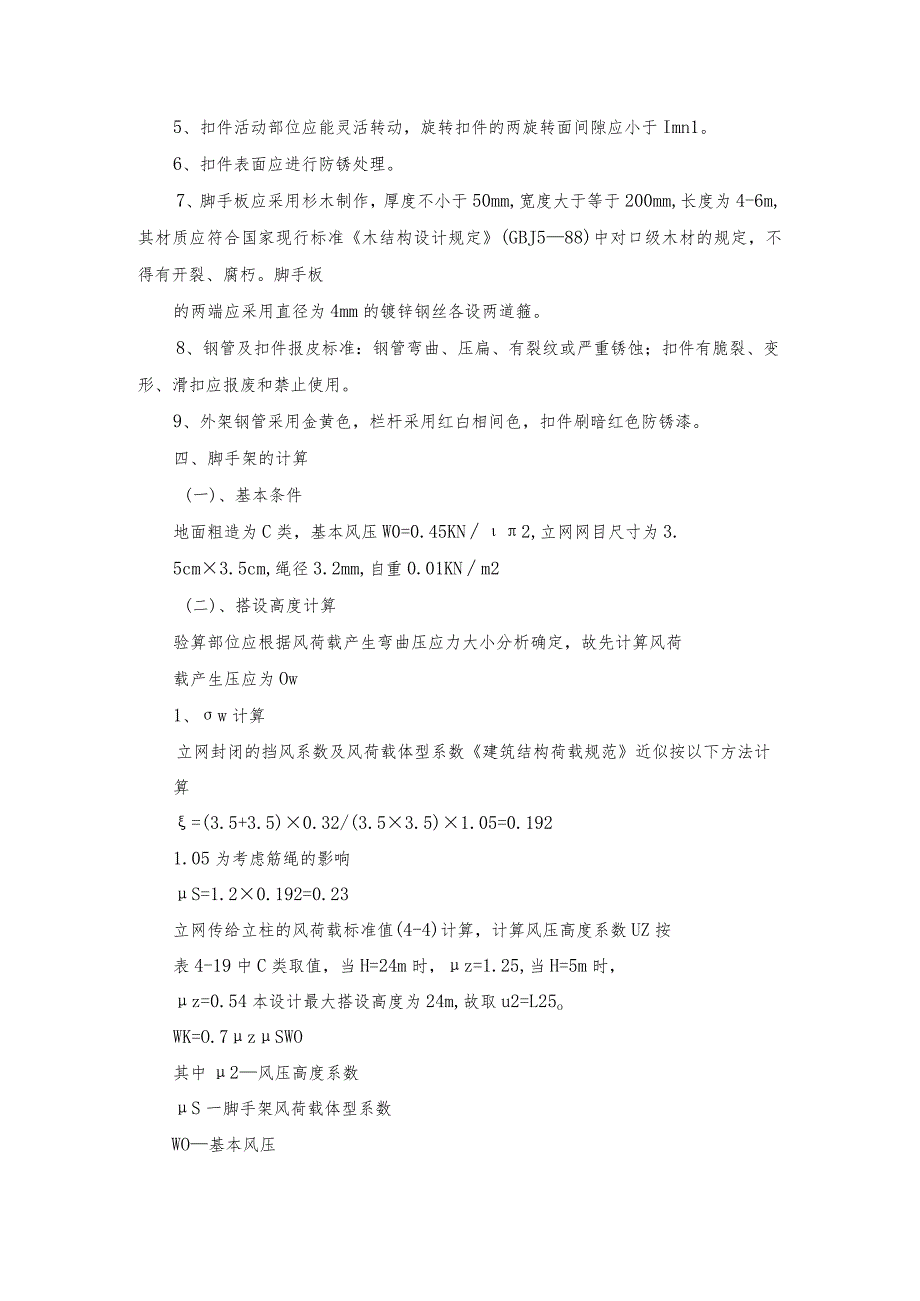

3、GB978-67)的规定,扣件采用机械性能不低于KTH330-08的可锻铸铁制造。铸件不得有裂纹、气孔,不宜有缩松、砂眼、浇冒口残余披缝,毛刺、氧化皮等清除干净。4、扣件与钢管的贴合面必须严格整形,应保证与钢管扣紧时接触良好,当扣件夹紧钢管时,开口处的最小距离应不小于5mm。5、扣件活动部位应能灵活转动,旋转扣件的两旋转面间隙应小于Imn1。6、扣件表面应进行防锈处理。7、脚手板应采用杉木制作,厚度不小于50mm,宽度大于等于200mm,长度为4-6m,其材质应符合国家现行标准木结构设计规定(GBJ588)中对口级木材的规定,不得有开裂、腐朽。脚手板的两端应采用直径为4mm的镀锌钢丝各设两道箍

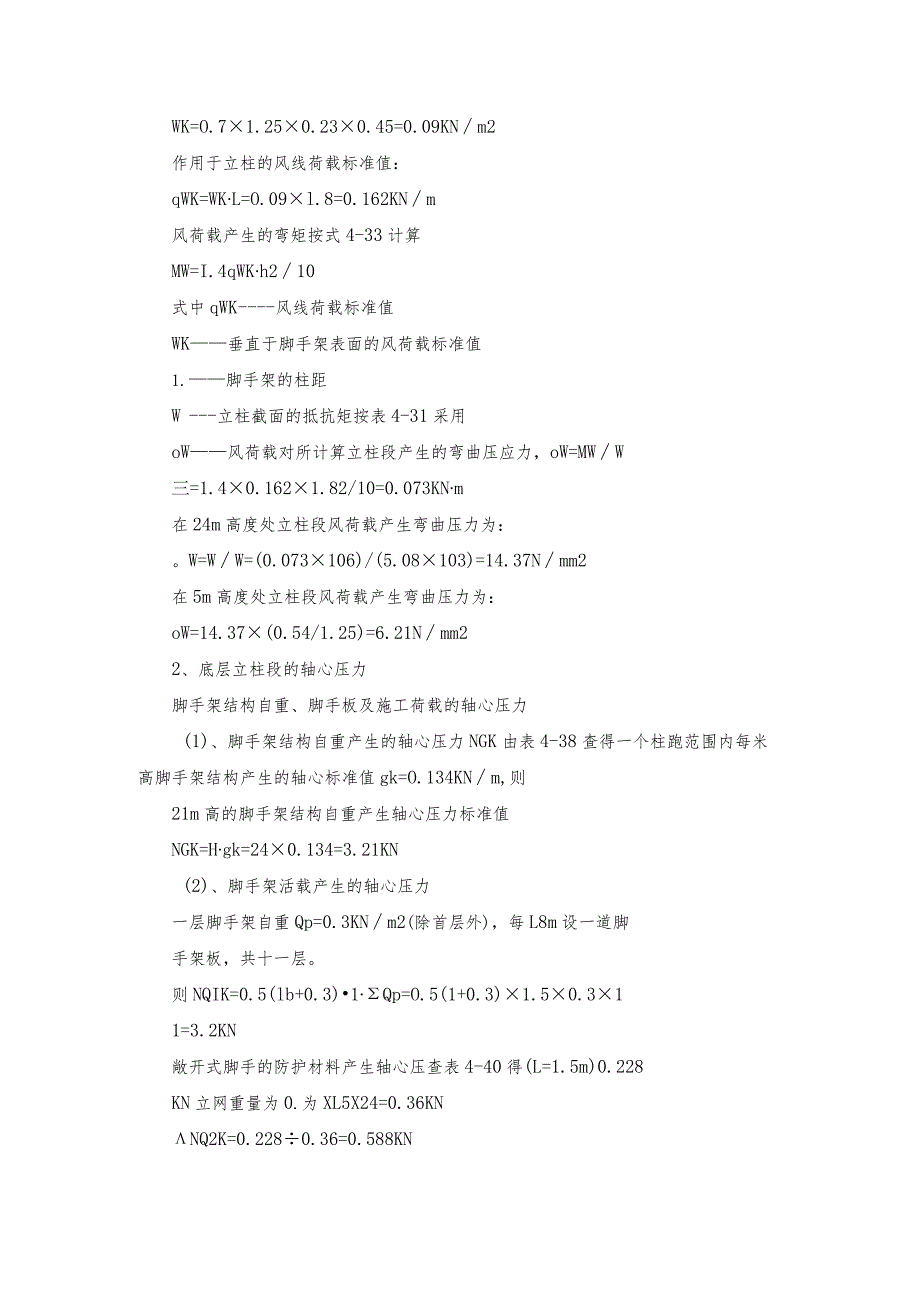

4、。8、钢管及扣件报皮标准:钢管弯曲、压扁、有裂纹或严重锈蚀;扣件有脆裂、变形、滑扣应报废和禁止使用。9、外架钢管采用金黄色,栏杆采用红白相间色,扣件刷暗红色防锈漆。四、脚手架的计算(一)、基本条件地面粗造为C类,基本风压W0=0.45KN2,立网网目尺寸为3.5cm3.5cm,绳径3.2mm,自重0.01KNm2(二)、搭设高度计算验算部位应根据风荷载产生弯曲压应力大小分析确定,故先计算风荷载产生压应为Ow1、w计算立网封闭的挡风系数及风荷载体型系数建筑结构荷载规范近似按以下方法计算=(3.5+3.5)0.32/(3.53.5)1.05=0.1921.05为考虑筋绳的影响S=1.20.192=

5、0.23立网传给立柱的风荷载标准值(4-4)计算,计算风压高度系数UZ按表4-19中C类取值,当H=24m时,z=1.25,当H=5m时,z=0.54本设计最大搭设高度为24m,故取u2=L25oWK=O.7zSWO其中2风压高度系数S一脚手架风荷载体型系数WO基本风压WK=O.71.250.230.45=0.09KNm2作用于立柱的风线荷载标准值:qWK=WKL=O.09l.8=0.162KNm风荷载产生的弯矩按式4-33计算MW=I.4qWKh210式中qWK风线荷载标准值WK垂直于脚手架表面的风荷载标准值1.脚手架的柱距W立柱截面的抵抗矩按表4-31采用oW风荷载对所计算立柱段产生的弯曲

6、压应力,oW=MWW三=1.40.1621.82/10=0.073KNm在24m高度处立柱段风荷载产生弯曲压力为:。W=WW=(0.073106)/(5.08103)=14.37Nmm2在5m高度处立柱段风荷载产生弯曲压力为:oW=14.37(0.54/1.25)=6.21Nmm22、底层立柱段的轴心压力脚手架结构自重、脚手板及施工荷载的轴心压力(1)、脚手架结构自重产生的轴心压力NGK由表4-38查得一个柱跑范围内每米高脚手架结构产生的轴心标准值gk=O.134KNm,则21m高的脚手架结构自重产生轴心压力标准值NGK=Hgk=240.134=3.21KN(2)、脚手架活载产生的轴心压力一层

7、脚手架自重Qp=0.3KNm2(除首层外),每L8m设一道脚手架板,共十一层。则NQIK=0.5(lb+0.3)1Qp=O.5(1+0.3)1.50.311=3.2KN敞开式脚手的防护材料产生轴心压查表4-40得(L=1.5m)0.228KN立网重量为0.为XL5X24=0.36KNNQ2K=0.2280.36=0.588KN二层同时操作,施工均布荷载QK2.03KNm2查表4-41得施工荷载产生轴心压力:NQ3K=4.86KN根据公式(4-32),活荷产生轴心压力标准值为NQiK=NQlK+NQ2K+NQ3K=3.2+0.588+4.86=8.65KN(3)计算立杆段的轴心压力值:根据公式(

8、4-31)计算N=NGK1.2K1+NQiKK1高度调整系数,应按表(4-35采用)Kl=O.85N=3.211.2/0.85+1.48.65=16.6KN3、立柱稳定性验算立网封闭时,立柱稳定应满足下式:NA+MW/WWfc或NWli)A(fc-W)轴心压杆的稳定系数,根据所计算立柱段的比人二h/I由表4-37查取I立柱截面的回转半径,应按表4-31查取i=L58cm计算长度系数,应按表4-36采用M=L5h所计算的立柱段的脚手架步距h=l.8m.=h/i=1.51.8/1.5810-2=170.8按表4-37得:=0.225A一立柱截面积,应按表4-31采用,A=4.89cm2,fc=20

9、5Nmm2A(fc-W)=0.2254.89102(205-14.37)X10-3=20.97KNN=16.63KN(满足)4、最大允许搭设高度Afcw=O.2254.89102(205-14.37)=20.97KNHd=K(Afcw-1.4NQiK)1.2gK=0.85(20.97-1.48.65)/(1.20.134)=47m5、结论满足搭设要求。(四)、连墙件计算脚手架占建筑物的连接杆应按轴心受压杆计算NHAfc式中:NH一连墙件所受的水平力设计值NH=HW+3.OKNHW二风荷载产生的水平力设计值HW=L4WKAWAW迎风面积等于连墙件的直与竖直与水平间距的乘积;轴心受压稳定系数,根据

10、入H=LH/i按表4-37采用;1.H连墙件的计算长度,应取连件两端固定连接点的距离LH=O.2入H=0.2X1000/1.5810=126.5mm=0.417.,.Afc=1020.4174.8920.5=41.8KNNH=1.4WKAW+3.0=1.40.1063.64.5+3.0=5.4.NHWOAfc(满足)(五)、立柱地基承载力计算立柱地基承载力应按下列计算P=NAbWfP一立柱基础底面处的平均压力设计值。N-上部结构传至基础顶面的轴心力设计值。Ab-基础底面面积。f-地基承载力设计值,f=KbfKfb地基承载力标准值Kb-地基承载力调整系数,应按表4-47采用P=16.6/(1.5

11、0.9)=11.9KNm2素士承载力基本值为fO=12OKNm2P(满足)五、搭设技术措施1、外架搭设(D立杆垂直度偏差不得大于架高的1/200。(2)立杆接头除在顶层可采用搭接外,其余各接头必须采取对接扣件,对接应符合下要求:立杆上的对接扣件应交错布置,两相邻立杆接头不应设在同步同跨内,两相邻立杆接头在高度方向错开的距离不应小于500mm,各接头中心距主节点的距离不应大于步距的1/3,同一步内不允许有二个接头。(3)立杆顶端应高出建筑物屋顶L5mo(4)脚手架底部必须设置纵、横向扫地杆。纵向扫地杆应用直角扣件固定在距垫铁块表面不大于20Omm处的立杆上,横向扫地杆应用直角扣件固定在紧靠纵向扫

12、地杆下方的立杆上。(5)大横杆设于小横杆之下,在立杆内侧,采用直角扣件与立杆扣紧,大横杆长度不宜小于3跨,并不小于6m。(6)大横杆对接扣件连接、对接应符合以下要求:对接接头应交错布置,不应设在同步、同跨内,相邻接头水平距离不应小于500mm。并应避免设在纵向水平跨的跨中。(7)架子四周大横杆的纵向水平高差不超过500mm,同一排大横杆的水平偏差不得大于1/300。(8)小横杆两端应采用直角扣件固定在立杆上。(9)每一主节点(即立杆、大横杆交汇处)处必须设置一小横杆,并采用直角扣件扣紧在大横杆上,该杆轴线偏离主节点的距离不应大于150mm,靠墙一侧的外伸长度不应大于250mm,外架立面外伸长度

13、以100mm为宜。操作层上非主节点处的横向水平杆宜根据支承脚手板的需要等间距设置,最大间距不应大于立杆间距的1/2,施工层小横杆间距为Im。(10)脚手板一般应设置在三根以上小横杆上,当脚手板长度小于2m时,可采用两根小横杆,并应将脚手板两端与其可靠固定,以防倾翻。脚手板平铺,应铺满铺稳,靠墙一侧离墙面距离不应大于150mm,拐角要交圈,不得有探头板。(U)搭设中每隔一层外架要及时与结构进行牢固拉结,以保证搭设过程中的安全,要随搭随校正杆件的垂直度和水平偏差,适度拧紧扣件。(12)拉杆必须从第一层与窗口连接,拉杆与脚手架连接的一端可稍微下斜,不容许向上翘起。保证垂直4m、水平6m拉接。(13)

14、脚手架的外立面的两端各设置一道剪刀撑,由底至顶连续设置;中间每道剪刀撑的净距不应大于15m。(14)剪刀撑的接头除顶层可以采用搭接外,其余各接头均必须采用对接扣件连接。(15)剪刀撑应用旋转扣件固定在与之相交的小横杆的伸出端或立杆上,旋转扣件中心线距主节点的距离不应大于150mm。(16)用于大横杆对接的扣件开口,应朝架子内侧,螺栓向上,避免开口朝上,以防雨水进人,导致扣件锈蚀、锈腐后强度减弱,直角扣件不得朝上。(17)外架施工层应满铺脚手板,脚手架外侧设防护栏杆一道和挡脚板一道,栏杆上皮高L2m,挡脚板高不应小于180mm。栏杆上立挂安全网,网的下口与建筑物挂搭封严(即形成兜网)或立网底部压

15、在作业面脚手板下,再在操作层脚手板下另设一道固定安全网。(18)剪刀撑是在脚手架外侧交叉成十字形的双杆互相交叉。并与地面成4560。夹角。作用是把脚手架连成整体,增加脚手架的整体稳定。2、过门洞的处理过门洞,双排脚手架可挑空L2根立杆,即在第一步大横杆处断开。悬空的立杆处用斜杆撑顶,逐根连接三步以上的大横杆,以使荷载分布在两侧立杆上,斜杆下端与地面的夹角要成60左右,凡斜杆与立杆、大横杆相交处均应扣接。3、过窗洞的处理单排脚手架遇窗洞时,可增设立杆或吊设一根短大横杆,将荷载传递到两侧的小横杆若窗洞宽超过1。5m时,应于室内加设立杆(底部加铺垫木)和大横杆来承担小横杆传来的荷载。六、地基处理1、地基做80mm厚ClO混凝土地坪,以保证地基不变形;2、

展开阅读全文
