《装饰木门安装施工工艺(示范文本).docx》由会员分享,可在线阅读,更多相关《装饰木门安装施工工艺(示范文本).docx(3页珍藏版)》请在第壹文秘上搜索。

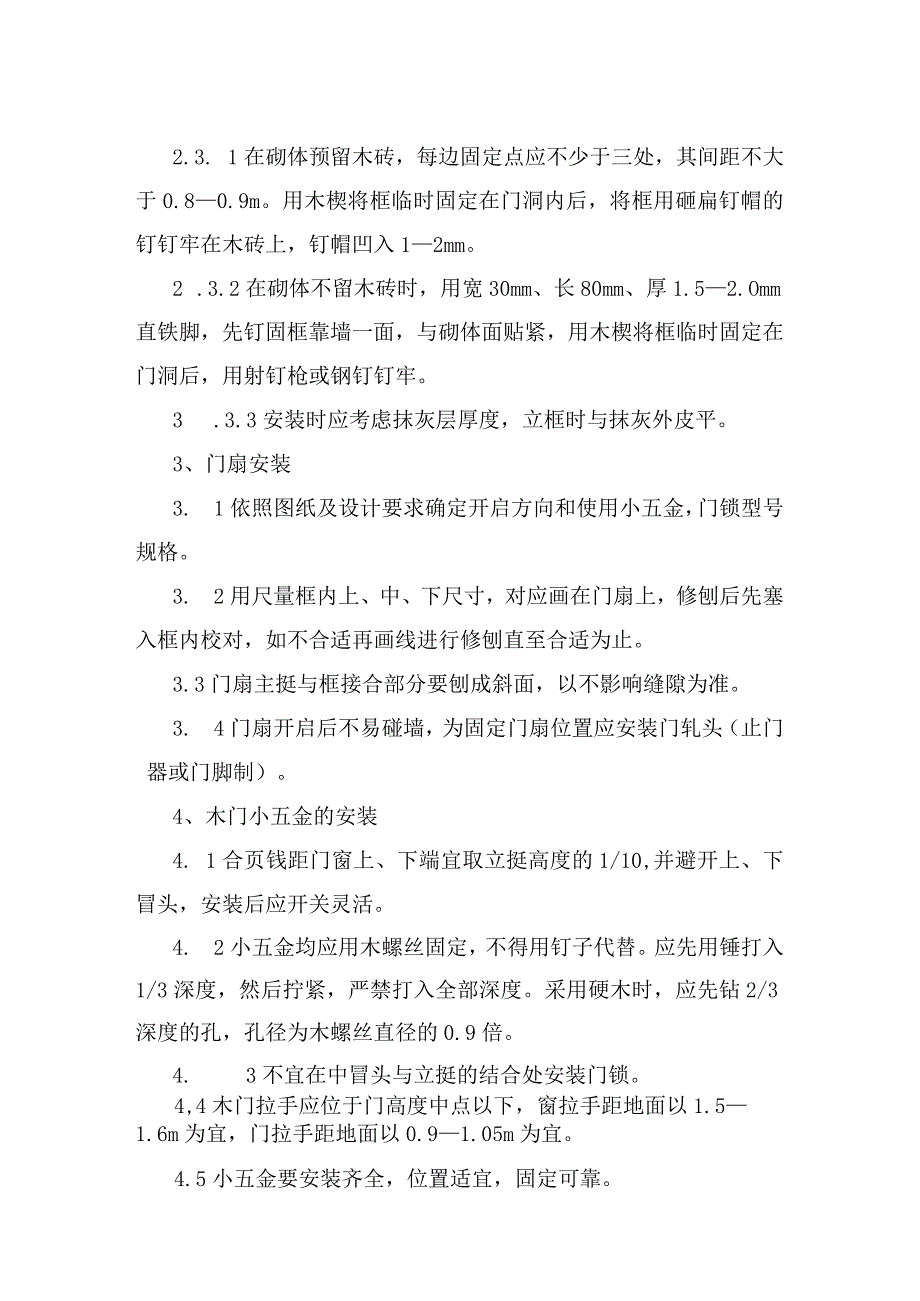

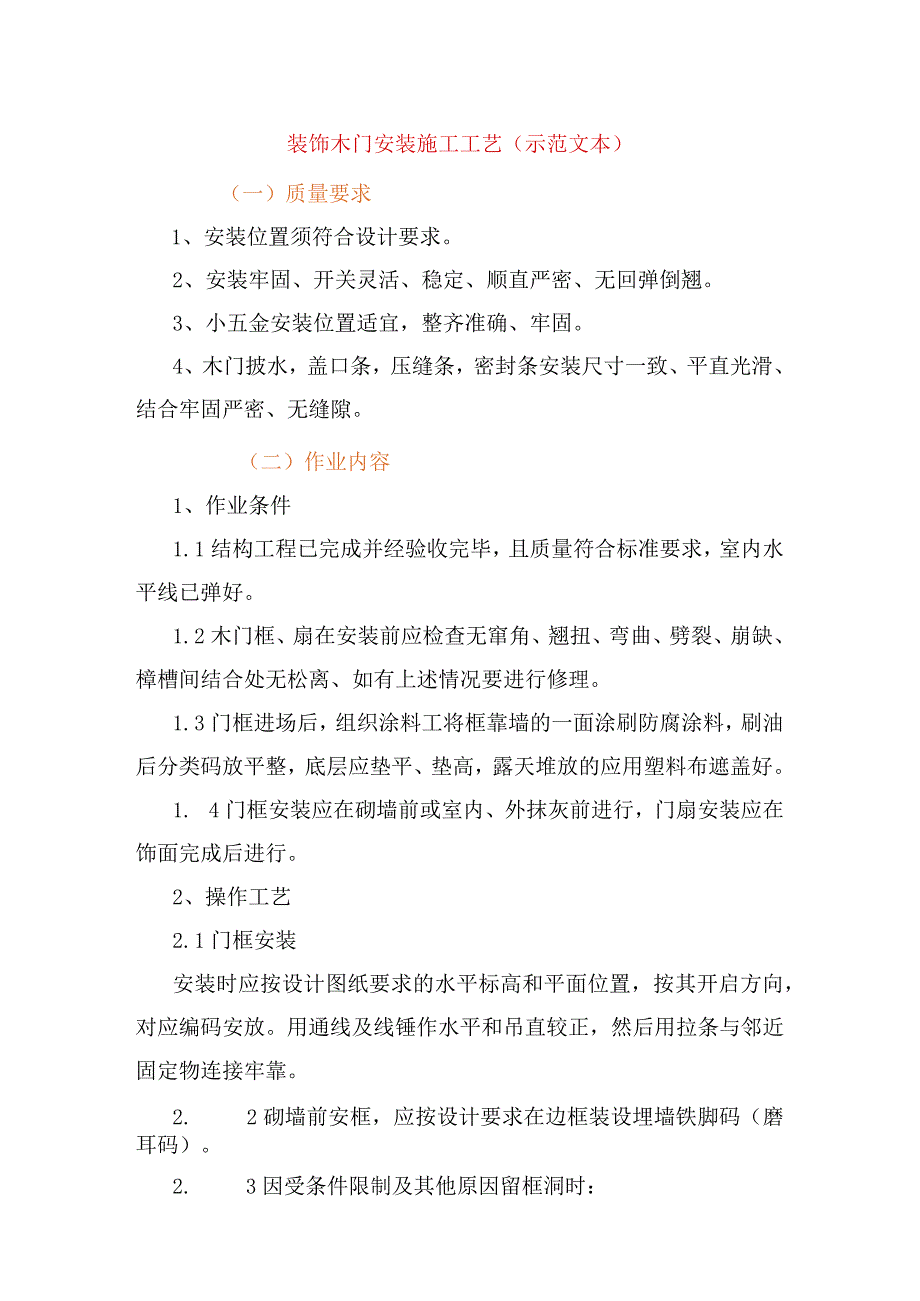

1、装饰木门安装施工工艺(示范文本)(一)质量要求1、安装位置须符合设计要求。2、安装牢固、开关灵活、稳定、顺直严密、无回弹倒翘。3、小五金安装位置适宜,整齐准确、牢固。4、木门披水,盖口条,压缝条,密封条安装尺寸一致、平直光滑、结合牢固严密、无缝隙。(二)作业内容1、作业条件1.1结构工程已完成并经验收完毕,且质量符合标准要求,室内水平线已弹好。1.2木门框、扇在安装前应检查无窜角、翘扭、弯曲、劈裂、崩缺、樟槽间结合处无松离、如有上述情况要进行修理。1.3门框进场后,组织涂料工将框靠墙的一面涂刷防腐涂料,刷油后分类码放平整,底层应垫平、垫高,露天堆放的应用塑料布遮盖好。1. 4门框安装应在砌墙前
2、或室内、外抹灰前进行,门扇安装应在饰面完成后进行。2、操作工艺2.1门框安装安装时应按设计图纸要求的水平标高和平面位置,按其开启方向,对应编码安放。用通线及线锤作水平和吊直较正,然后用拉条与邻近固定物连接牢靠。2. 2砌墙前安框,应按设计要求在边框装设埋墙铁脚码(磨耳码)。2. 3因受条件限制及其他原因留框洞时:2.3. 1在砌体预留木砖,每边固定点应不少于三处,其间距不大于0.80.9m。用木楔将框临时固定在门洞内后,将框用砸扁钉帽的钉钉牢在木砖上,钉帽凹入12mm。2 .3.2在砌体不留木砖时,用宽30mm、长80mm、厚1.52.Omm直铁脚,先钉固框靠墙一面,与砌体面贴紧,用木楔将框临
3、时固定在门洞后,用射钉枪或钢钉钉牢。3 .3.3安装时应考虑抹灰层厚度,立框时与抹灰外皮平。3、门扇安装3. 1依照图纸及设计要求确定开启方向和使用小五金,门锁型号规格。3. 2用尺量框内上、中、下尺寸,对应画在门扇上,修刨后先塞入框内校对,如不合适再画线进行修刨直至合适为止。3.3门扇主挺与框接合部分要刨成斜面,以不影响缝隙为准。3. 4门扇开启后不易碰墙,为固定门扇位置应安装门轧头(止门器或门脚制)。4、木门小五金的安装4. 1合页钱距门窗上、下端宜取立挺高度的1/10,并避开上、下冒头,安装后应开关灵活。4. 2小五金均应用木螺丝固定,不得用钉子代替。应先用锤打入1/3深度,然后拧紧,严

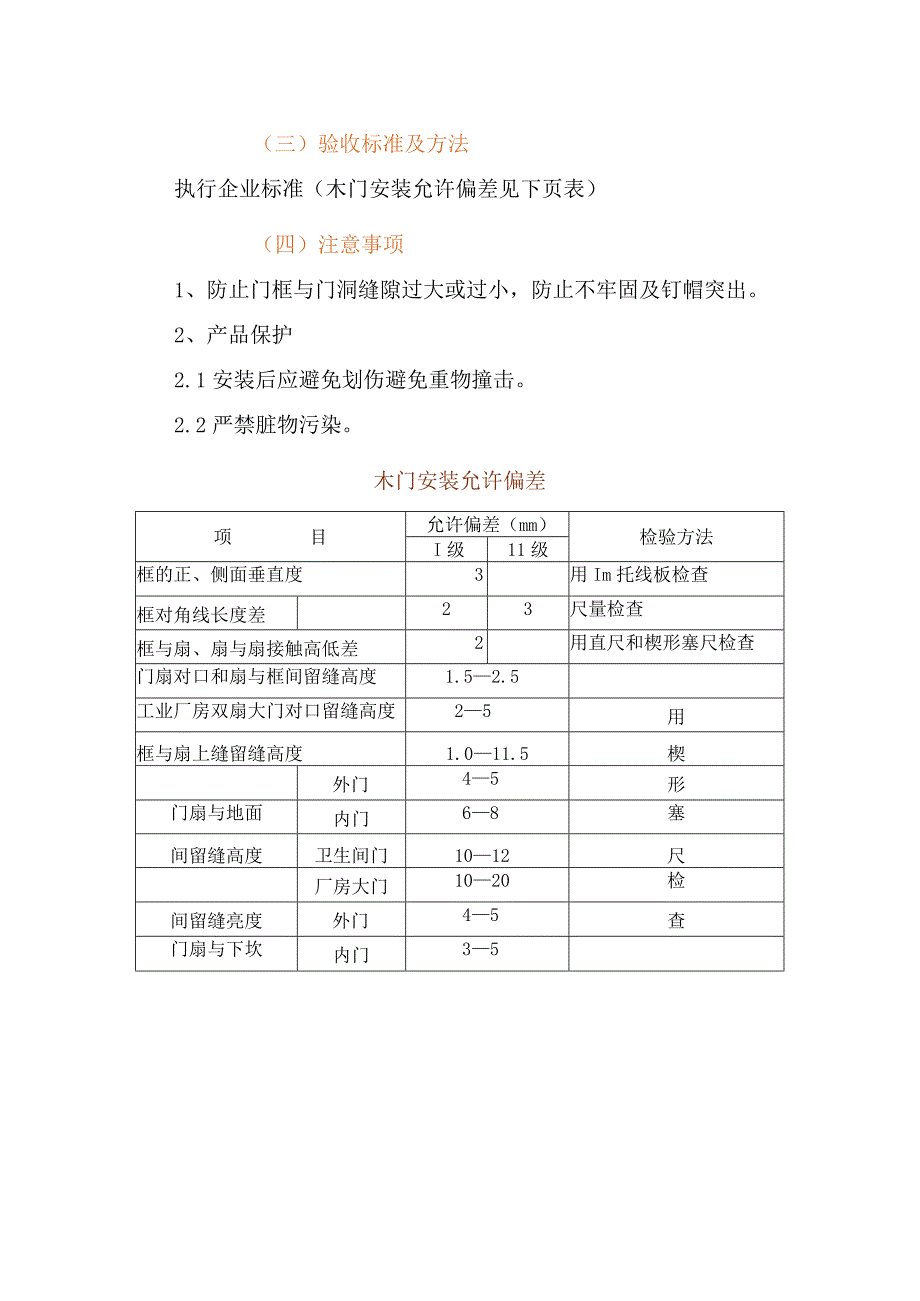

4、禁打入全部深度。采用硬木时,应先钻2/3深度的孔,孔径为木螺丝直径的0.9倍。4. 3不宜在中冒头与立挺的结合处安装门锁。4,4木门拉手应位于门高度中点以下,窗拉手距地面以1.51.6m为宜,门拉手距地面以0.91.05m为宜。4.5小五金要安装齐全,位置适宜,固定可靠。(三)验收标准及方法执行企业标准(木门安装允许偏差见下页表)(四)注意事项1、防止门框与门洞缝隙过大或过小,防止不牢固及钉帽突出。2、产品保护2.1安装后应避免划伤避免重物撞击。2.2严禁脏物污染。木门安装允许偏差项目允许偏差(mm)检验方法I级11级框的正、侧面垂直度3用Im托线板检查框对角线长度差23尺量检查框与扇、扇与扇接触高低差2用直尺和楔形塞尺检查门扇对口和扇与框间留缝高度1.52.5工业厂房双扇大门对口留缝高度25用框与扇上缝留缝高度1.011.5楔外门45形门扇与地面内门68塞间留缝高度卫生间门1012尺厂房大门1020检间留缝亮度外门45查门扇与下坎内门35
