路面施工方案 施工工艺(全).docx

上传人:p** 文档编号:443910 上传时间:2023-08-28 格式:DOCX 页数:70 大小:106.28KB
下载 相关 举报
路面施工方案 施工工艺(全).docx_第1页
第1页 / 共70页
路面施工方案 施工工艺(全).docx_第2页
第2页 / 共70页
路面施工方案 施工工艺(全).docx_第3页
第3页 / 共70页
路面施工方案 施工工艺(全).docx_第4页
第4页 / 共70页
路面施工方案 施工工艺(全).docx_第5页
第5页 / 共70页
路面施工方案 施工工艺(全).docx_第6页
第6页 / 共70页
路面施工方案 施工工艺(全).docx_第7页
第7页 / 共70页
路面施工方案 施工工艺(全).docx_第8页
第8页 / 共70页
路面施工方案 施工工艺(全).docx_第9页
第9页 / 共70页
路面施工方案 施工工艺(全).docx_第10页
第10页 / 共70页
亲,该文档总共70页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《路面施工方案 施工工艺(全).docx》由会员分享,可在线阅读,更多相关《路面施工方案 施工工艺(全).docx(70页珍藏版)》请在第壹文秘上搜索。

1、路面施工方案施工工艺本文包含:一、石灰稳定土基层路拌法施工二.水泥稳定砂基层路拌法施工三、二灰碎石基层厂拌法施工四、水泥碎石基层厂拌法施工五.封层施工六、沥青面层施工石灰稳定土基层路拌法施工1.材料要求土、灰除满足规范要求外,施工中控制点为:(1)石灰应符合ID级以上标准,石灰在使用前10天充分消解并过筛(IoMM筛孔);(2)消石灰存放时间宜控制在2个月以内;(3)一个作业段内采用土质相同的土(击实标准和灰剂量相同),以便对压实度进行准确控制。2、准备下承层(1)石灰土施工前,应对路槽进行严格验收,验收内容除包括压实度、弯沉、宽度、标高、横坡度、平整度等项目外,还必须进行碾压检验,即在各项指

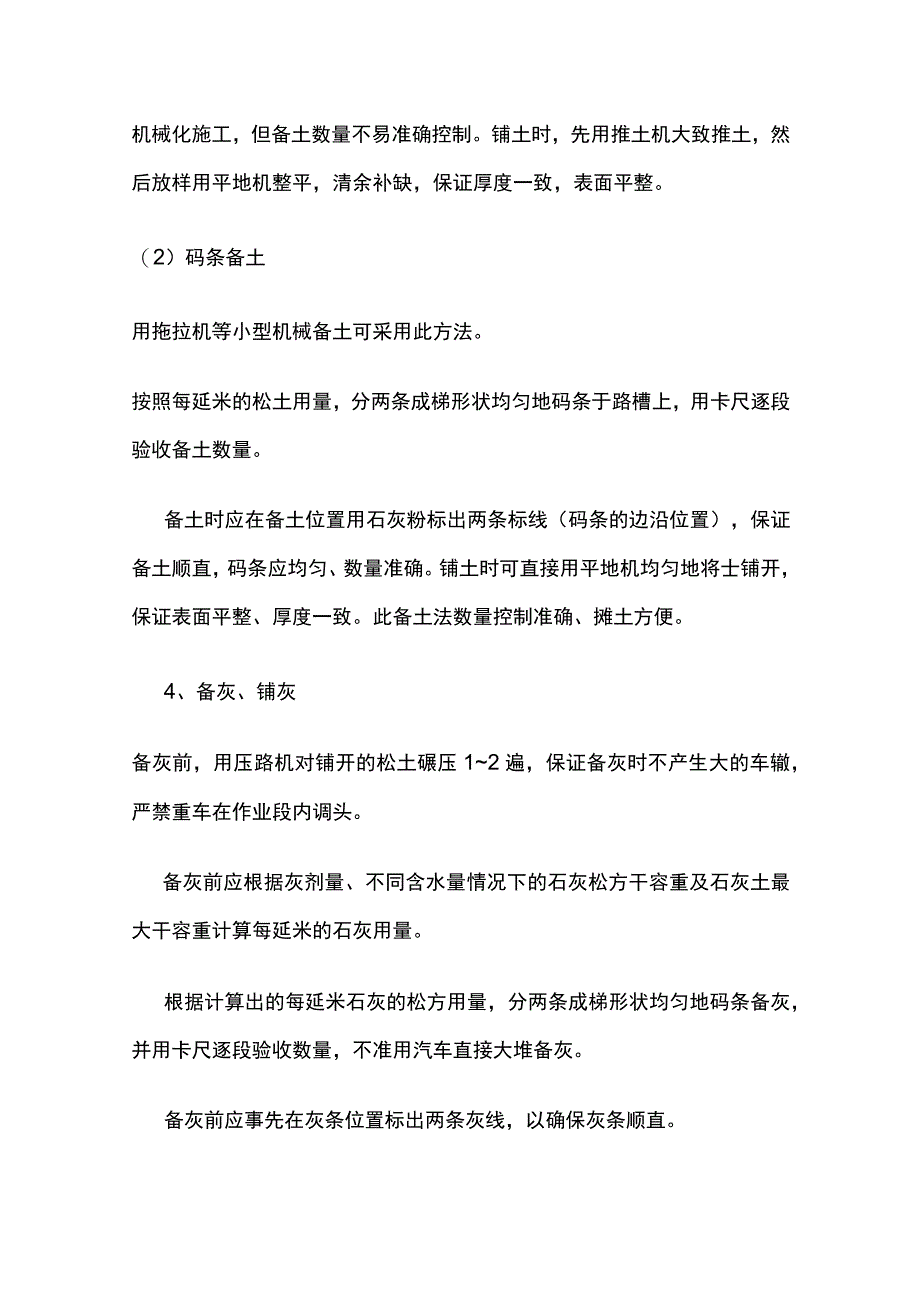

2、标都合格的路槽上,用18-21T压路机连续碾压2遍,碾压过程中,若发现土过干、表层松散,应适当洒水继续碾压;如土过湿、发生翻浆、软弹现象,应采用挖开晾晒、换土、外掺剂等措施处理。路基必须达到表面平整、坚实,没有松散和软弱点,边沿顺直,路肩平整、整齐。(2)按要求设置路面施工控制桩。3、备土、铺土用于石灰土的土必须符合规范要求,不含树皮、草根等杂物。备土前要用土培好路肩,路肩应同结构层等厚。备、铺土分两种方法:(1)用汽车直接堆方备土按照每平米的松土用量及每车的运土量,用石灰粉标出每车的卸土位置(划出方格),直接整齐地卸土于路槽上。但须注意备土时纵向必须成行,每车的运土量要基本准确,同一作业段内

3、土质基本均匀一致。该方法有利于机械化施工,但备土数量不易准确控制。铺土时,先用推土机大致推土,然后放样用平地机整平,清余补缺,保证厚度一致,表面平整。(2)码条备土用拖拉机等小型机械备土可采用此方法。按照每延米的松土用量,分两条成梯形状均匀地码条于路槽上,用卡尺逐段验收备土数量。备土时应在备土位置用石灰粉标出两条标线(码条的边沿位置),保证备土顺直,码条应均匀、数量准确。铺土时可直接用平地机均匀地将士铺开,保证表面平整、厚度一致。此备土法数量控制准确、摊土方便。4、备灰、铺灰备灰前,用压路机对铺开的松土碾压12遍,保证备灰时不产生大的车辙,严禁重车在作业段内调头。备灰前应根据灰剂量、不同含水量

4、情况下的石灰松方干容重及石灰土最大干容重计算每延米的石灰用量。根据计算出的每延米石灰的松方用量,分两条成梯形状均匀地码条备灰,并用卡尺逐段验收数量,不准用汽车直接大堆备灰。备灰前应事先在灰条位置标出两条灰线,以确保灰条顺直。铺灰前应在灰土的边沿打出标线,然后将石灰均匀地铺撒在标线范围内,铺灰应用人工撒铺。5、拌和采用灰土拌和机拌和,锦犁作为附助设备配合拌和。(1)土的含水量小,应首先用锋犁翻拌一遍,使石灰置于中、下层,然后洒水补充水份,并用锋犁继续翻拌,使水份分布均匀。考虑拌和、整平过程中的水份损失,含水量适当大些(根据气候及拌和整平时间长短确定),土的含水量过大,用锌犁进行翻拌凉晒。(2)水

5、份合适后用平地机粗平一遍,然后用灰土拌和机拌和第一遍。拌和时要指派专人跟机进行挖验,每间隔510米挖验一处,检查拌和是否到底。对于拌和不到底的段落,及时提醒拌和机司机返回重新拌和。(3)桥头两端在备土时应留出2米空间,将土摊入附近,拌和时先横向拌和两个单程,再进行纵向拌和,以确保桥头处灰土拌和均匀。第二遍拌和前,宜用平地机粗平一遍,然后进行第二遍拌和。若土的塑指高,土块不易拌碎,应增加拌和遍数,并注意下一次拌和前要对已拌和过的灰土进行粗平和压实,然后拌和,以达到拌和均匀,满足规范要求为准。压实的密度愈大,对土块的破碎效果愈好,采用此法可达到事半功倍的目的,否则既使再多增加拌和遍数也收效甚微。拌

6、和时拌和机各行程间的搭接宽度不小于10cm。对于桥头处拌和同样采用先横向拌和2个单程,再进行纵向拌和。6、整平用平地机,结合少量人工整平。(1)灰土拌和符合要求后,用平地机粗平一遍,消除拌和产生的土坎、波浪、沟槽等,使表面大致平整。(2)用震动压路机或轮胎压路机稳压12遍。(3)利用控制桩用水平仪或挂线放样,石灰粉作出标记,样点分布密度视平地机司机水平确定。(4)平地机由夕M则起向内侧进行刮平。(5)重复(3)(4)步骤直至标高和平整度满足要求为止。灰土接头、桥头、边沿等平地机无法正常作业的地方,应由人工完成清理、平整工作。(6)整平时多余的灰土不准废弃于边坡上。(7)要点提示 最后一遍整平前

7、,宜用洒水车喷洒一遍水,以补充表层水份,有利于表层碾压成型。 最后一遍整平时平地机应带土作业。 切忌薄层找补。 备土、备灰要适当考虑富余量,整平时宁刮勿补。7、碾压碾压采用振动式压路机和18-21三轮静态压路机联合完成。(1)整平完成后,首先用振动压路机由路边沿起向路中心碾压(超高段自内侧向外层碾压),有超高段落由内侧起向外侧碾压,碾压采用大摆轴法,即全轮错位,搭接15-20厘米,用此法震压68遍,下层压实度满足要求后,改用三轮压路机低速1/2错轮碾压23遍,消除轮迹,达到表面平整、光洁、边沿顺直。路肩要同路面一起碾压。(2)要点提示 碾压必须连续完成,中途不得停顿。 压路机应足量,以减少碾压

8、成型时间,合理配备为震动压路机12台,三轮压路机32台。 碾压过程中应行走顺直,低速行驶。 桥头处10米范围内横向碾压。8、检验(1)试验员应盯在施工现场,完成碾压遍数后,立即取样检验压实度(要及时拿出试验结果),压实不足要立即补压,直到满足压实要求为止。(2)成型后的两日内完成平整度、标高、横坡度、宽度、厚度检验,检验不合格要求采取措施预以处理。(3)要点提示 翻浆、轮迹明显、表面松散、起皮严重、土块超标等有外观缺陷的不准验收,应彻底处理。 标高不合适的,高出部分用平地机刮除,低下的部分不准贴补,标高合格率不低于85%,实行左中右三条线控制标高。 压实度、强度必须全部满足要求,否则应返工处理

9、。9、接头处理碾压完毕的石灰土的端头应立即将拌和不均,或标高误差大,或平整度不好的部分挂线重直切除,保持接头处顺直、整齐。下一作业段与之衔接处,铺土及拌和应空出2米,待整平时再按松铺厚度整平。桥头处亦按上述方法处理,铺土及拌和应空出2米,先横拌2遍再纵拌,待整平时再按松铺厚度整平。10、养生不能及时覆盖上层结构层的灰土,养生期不少于7天,采用洒水养生法,养生期间要保持灰土表面经常湿润。养生期内应封闭交通,除洒水车外禁止一切车辆通行。有条件的、对7天强度确有把握的,灰土完成后经验收合格,即可进行下道工序施工,可缩短养生期;但一旦发现灰土强度不合格,则需返工处理。水泥稳定砂基层路拌法施工1.材料要

10、求砂、水泥除满足规范要求外,施工中控制点为:(1)水泥,普通硅酸盐水泥、矿渣水泥和火山灰质硅酸盐水泥均可,终凝时间应在6小时以上,宜采用325#水泥。快硬、早强水泥以及受潮结块变质的水泥不得使用。(2)砂,为使水泥砂具有较好的强度,所采用的砂应具有一定的级配,最大粒径不超过16mm(方孔筛)。(3)水,凡可用于饮用的水,均可用于水泥稳定砂施工。遇有可疑水源时,应进行试验鉴定。2、准备下承层(1)水泥稳定砂施工前,应对路槽进行严格验收,验收内容除包括压实度、弯沉、宽度、标高、横坡度、平整度等项目外,还必须进行碾压检验,即在各项指标都合格的路槽上,用1821T压路机连续碾压2遍,碾压过程中,若发现

11、土过干、表层松散,应适当洒水继续碾压;如土过湿,发生翻浆、软弹现象,应采用挖开晾晒、换土、外掺剂等措施处理。路基必须达到表面平整、坚实、没有松散和软弱点,边沿顺直,路肩平整、整齐。(2)按要求设置路面施工控制桩。3、备砂、铺砂备砂前应用土培好路肩,路肩厚度与结构层相同。备砂、铺砂分两种方法:(1)用汽车直接堆方备砂按照每平米的松砂用量及每车的运土量,用石灰粉标出每车的卸砂位置(划出方格),直接整齐地卸砂于路槽上。但须注意备砂时纵向必须成行,每车的运砂量要基本准确。该方法有利于机械化施工,但备砂数量不易准确控制。铺砂时,先用推土机大致推平,然后放样用平地机整平,清余补缺,保证厚度一致,表面平整。

12、(2)码条备砂用拖拉机等小型机械备砂可采用此方法。按照每延米的松砂用量,分两条成梯形状均匀在码条于路槽上,用卡尺逐段验收备砂数量。备砂时应在备砂位置用石灰粉标出两条标线(码条的边沿位置),保证备砂顺直,码条应均匀、数量准确。铺砂时可直接用平地机均匀地将砂铺开,保证表面平整、厚度一致。此备砂法数量控制准确,摊铺方便。砂摊平后,考虑拌和、整平过程中的水份损失,要补充水分至略大于最佳含水量(根据气候及拌和整平时间长短确定)。4、撒水泥应根据实验室配比计算出单位面积的水泥用量,用石灰粉划出格线,将水泥置于格内(每格内最多备2袋水泥,格的大小由计算确定),然后再开袋铺撒,将水泥均匀地铺散在格线范围内。5

13、、拌和采用灰土拌和机拌和。拌和时要指派专人跟机进行挖验,每间隔510米挖验一处,检查拌和是否到底。对于拌和不到底的段落,及时提醒拌和机司机返回重新拌和。第一遍拌和满足不了均匀性的要求时应进行第二遍拌和,拌和前,宜用平地机粗平一遍,然后实施第二遍拌和。一般完成二次拌和即可满足要求。拌和时各行程之间的搭接宽度不小于10cm。6、整平用平地机,结合少量人工整平。(1)水泥砂拌和符合要求后,用平地机粗平一遍,消除拌和产生的土坎、波浪、沟槽等,使表面大致平整。(2)用震动压路机或轮胎式压路机稳压12遍。(3)利用控制桩用水平仪或挂线放样,石灰粉作出标记,样点密度视平地机司机水平来确定。(4)平地机由外侧

14、起向内侧进行刮平。(5)重复(3)(4)步骤直至标高和平整度满足要求为止,注意水泥砂接头、桥头、边沿等平地机无法正常作业的地方,应由人工完成清理、平整工作。(6)整平时多余的水泥砂不准废弃于边坡上。(7)要点提示 最后一遍整平前,宜用洒水车喷洒一遍水,以补充表层水份,有利于表层碾压成型。 最后一遍整平时平地机应带砂作业。 切忌薄层找补。 备砂、水泥时适当考虑富余量,整平时宁刮勿补。7、碾压碾压采用振动式压路机和18-21三轮静态压路机联合完成。(1)整平完成后,首先用振动压路机由路边沿起向路中心碾压(超高段自内侧向夕M则碾压),碾压采用大摆轴法,即全轮错位,搭接15-20厘米,用此法震压68遍

15、,下层压实度满足要求后,改用三轮压路机低速1/2错轮碾压23遍,消除轮迹,达到表面平整、光洁、边沿顺直,路肩一同碾压。(2)要点提示 碾压必须连续完成,中途不得停顿。 压路机应足量,以减少碾压成型时间,合理配备应为震动压路机12台,三轮压路机32台。 碾压过程中应行走顺直,低速行驶。 桥头处10米范围内横向碾压。 水泥砂从拌和至结构层碾压成开型的延迟时间不得超过规范规定的4小时。要求施工安排一定要紧凑,设备要充分,尽量缩短拌和、整平、碾压的时间。 雨天不得进行水泥砂的施工。8、检验(1)试验员应盯在施工现场,完成碾压遍数后,立即取样检验压实度(要及时拿出试验结果),压实不足要立即补压,直到满足压实要求为止。(2)成型后的2日内完成平整度、标高、横坡度、宽度检验,检验不合格的必须采取措施预以处理。(3)要点提示 翻浆、轮迹明显、表面松散、砂粒径超标等有外观缺陷的不准验收,应彻底处理。 标高不合适的,高出部分用平地机刮除,低下的部分不准贴补,标高合格率不低于85%,实行左中右三条线控制标高。 压实度、强度必须全部满足要求,否则应返工处理。9、接头处理

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
