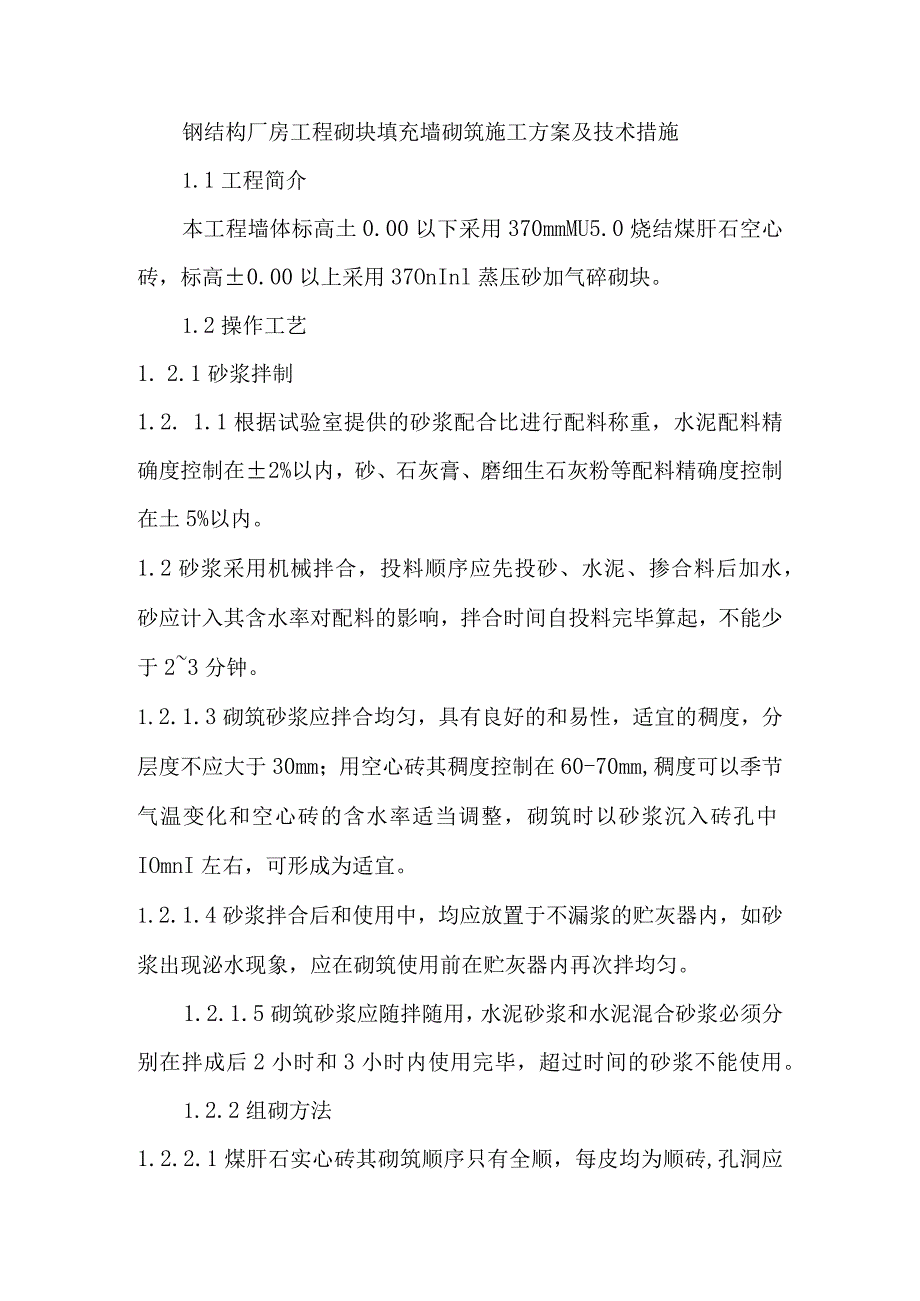

1、钢结构厂房工程砌块填充墙砌筑施工方案及技术措施1.1工程简介本工程墙体标高土0.00以下采用370mmMU5.0烧结煤肝石空心砖,标高0.00以上采用37OnInl蒸压砂加气碎砌块。1.2操作工艺1. 2.1砂浆拌制1.2. 1.1根据试验室提供的砂浆配合比进行配料称重,水泥配料精确度控制在2%以内,砂、石灰膏、磨细生石灰粉等配料精确度控制在土5%以内。1.2砂浆采用机械拌合,投料顺序应先投砂、水泥、掺合料后加水,砂应计入其含水率对配料的影响,拌合时间自投料完毕算起,不能少于23分钟。1.2.1.3砌筑砂浆应拌合均匀,具有良好的和易性,适宜的稠度,分层度不应大于30mm;用空心砖其稠度控制在6

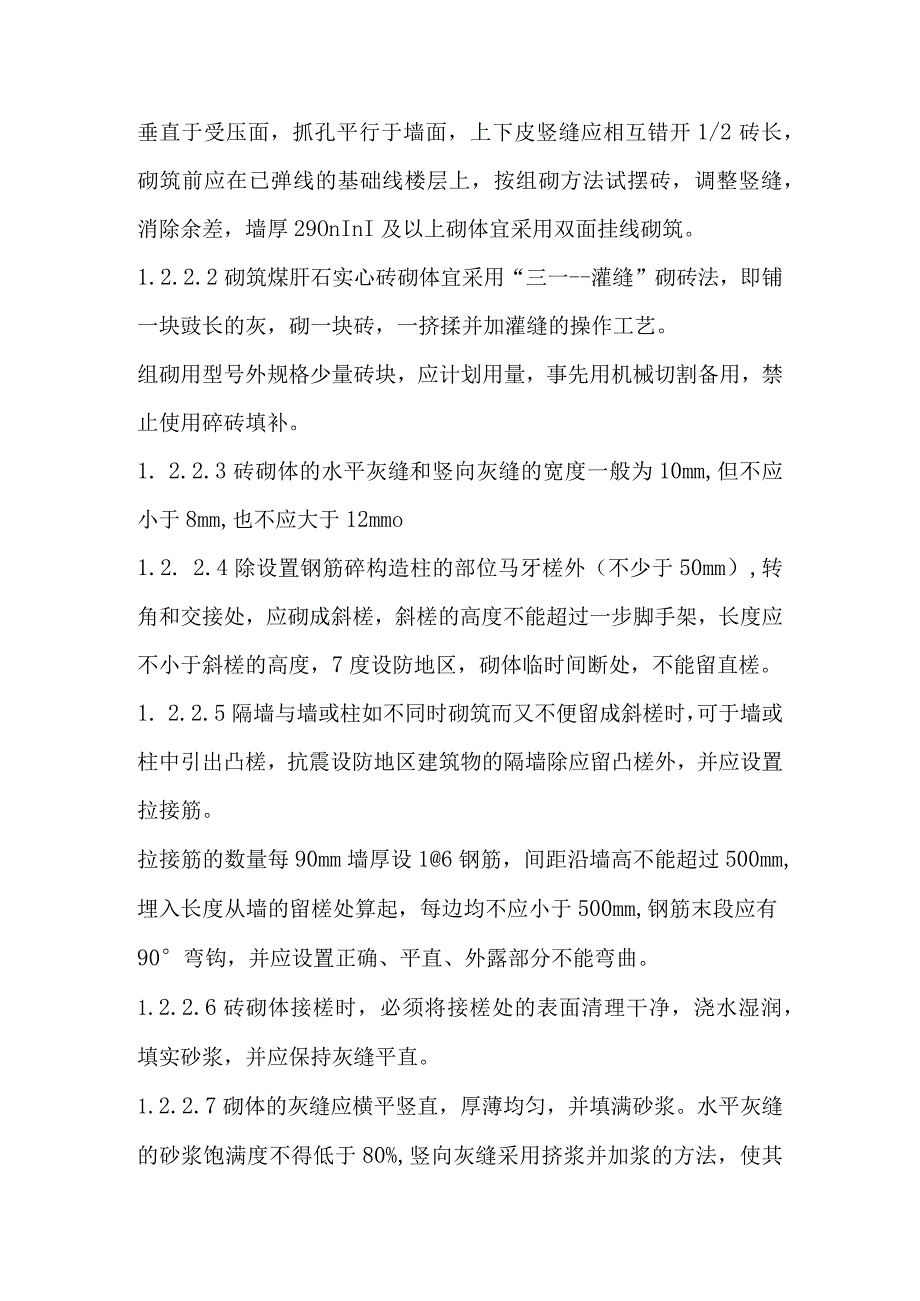

2、0-70mm,稠度可以季节气温变化和空心砖的含水率适当调整,砌筑时以砂浆沉入砖孔中IOmnI左右,可形成为适宜。1.2.1.4砂浆拌合后和使用中,均应放置于不漏浆的贮灰器内,如砂浆出现泌水现象,应在砌筑使用前在贮灰器内再次拌均匀。1.2.1.5砌筑砂浆应随拌随用,水泥砂浆和水泥混合砂浆必须分别在拌成后2小时和3小时内使用完毕,超过时间的砂浆不能使用。1.2.2组砌方法1.2.2.1煤肝石实心砖其砌筑顺序只有全顺,每皮均为顺砖,孔洞应垂直于受压面,抓孔平行于墙面,上下皮竖缝应相互错开1/2砖长,砌筑前应在已弹线的基础线楼层上,按组砌方法试摆砖,调整竖缝,消除余差,墙厚29OnInI及以上砌体宜采

3、用双面挂线砌筑。1.2.2.2砌筑煤肝石实心砖砌体宜采用“三一-灌缝”砌砖法,即铺一块豉长的灰,砌一块砖,一挤揉并加灌缝的操作工艺。组砌用型号外规格少量砖块,应计划用量,事先用机械切割备用,禁止使用碎砖填补。1. 2.2.3砖砌体的水平灰缝和竖向灰缝的宽度一般为10mm,但不应小于8mm,也不应大于12mmo1.2. 2.4除设置钢筋碎构造柱的部位马牙槎外(不少于50mm),转角和交接处,应砌成斜槎,斜槎的高度不能超过一步脚手架,长度应不小于斜槎的高度,7度设防地区,砌体临时间断处,不能留直槎。1. 2.2.5隔墙与墙或柱如不同时砌筑而又不便留成斜槎时,可于墙或柱中引出凸槎,抗震设防地区建筑物

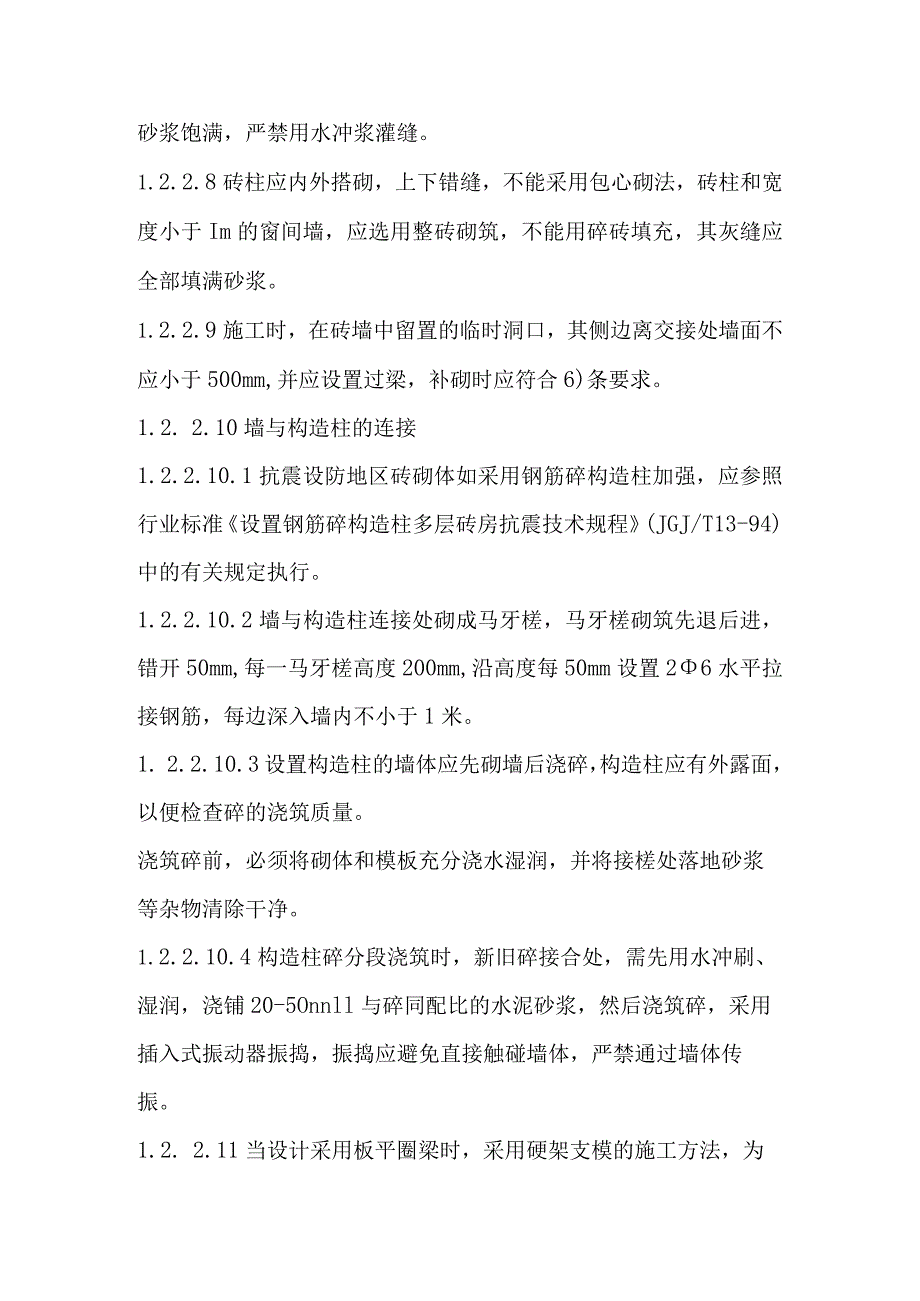

4、的隔墙除应留凸槎外,并应设置拉接筋。拉接筋的数量每90mm墙厚设16钢筋,间距沿墙高不能超过500mm,埋入长度从墙的留槎处算起,每边均不应小于500mm,钢筋末段应有90弯钩,并应设置正确、平直、外露部分不能弯曲。1.2.2.6砖砌体接槎时,必须将接槎处的表面清理干净,浇水湿润,填实砂浆,并应保持灰缝平直。1.2.2.7砌体的灰缝应横平竖直,厚薄均匀,并填满砂浆。水平灰缝的砂浆饱满度不得低于80%,竖向灰缝采用挤浆并加浆的方法,使其砂浆饱满,严禁用水冲浆灌缝。1.2.2.8砖柱应内外搭砌,上下错缝,不能采用包心砌法,砖柱和宽度小于Im的窗间墙,应选用整砖砌筑,不能用碎砖填充,其灰缝应全部填满

5、砂浆。1.2.2.9施工时,在砖墙中留置的临时洞口,其侧边离交接处墙面不应小于500mm,并应设置过梁,补砌时应符合6)条要求。1.2. 2.10墙与构造柱的连接1.2.2.10.1抗震设防地区砖砌体如采用钢筋碎构造柱加强,应参照行业标准设置钢筋碎构造柱多层砖房抗震技术规程(JGJ/T13-94)中的有关规定执行。1.2.2.10.2墙与构造柱连接处砌成马牙槎,马牙槎砌筑先退后进,错开50mm,每一马牙槎高度200mm,沿高度每50mm设置26水平拉接钢筋,每边深入墙内不小于1米。1. 2.2.10.3设置构造柱的墙体应先砌墙后浇碎,构造柱应有外露面,以便检查碎的浇筑质量。浇筑碎前,必须将砌体和模板充分浇水湿润,并将接槎处落地砂浆等杂物清除干净。1.2.2.10.4构造柱碎分段浇筑时,新旧碎接合处,需先用水冲刷、湿润,浇铺20-5Onnll与碎同配比的水泥砂浆,然后浇筑碎,采用插入式振动器振捣,振捣应避免直接触碰墙体,严禁通过墙体传振。1.2. 2.11当设计采用板平圈梁时,采用硬架支模的施工方法,为防止圈梁碎中砂浆渗入砖孔,形成销健,使剪应力增大的隐蔽缺陷,空心砖与圈梁的接触面采用1:3水泥砂浆IOmm厚抹平。为保证楼板安装的支撑长度和标高,每层砌砖都应严格控制轴线位移,抄平弹线,保证支模标高正确。
