银行装修改造工程墙面砖镶贴工艺.docx

上传人:p** 文档编号:444236 上传时间:2023-08-28 格式:DOCX 页数:8 大小:22.69KB
下载 相关 举报
银行装修改造工程墙面砖镶贴工艺.docx_第1页
第1页 / 共8页
银行装修改造工程墙面砖镶贴工艺.docx_第2页
第2页 / 共8页
银行装修改造工程墙面砖镶贴工艺.docx_第3页
第3页 / 共8页
银行装修改造工程墙面砖镶贴工艺.docx_第4页
第4页 / 共8页
银行装修改造工程墙面砖镶贴工艺.docx_第5页
第5页 / 共8页
银行装修改造工程墙面砖镶贴工艺.docx_第6页
第6页 / 共8页
银行装修改造工程墙面砖镶贴工艺.docx_第7页
第7页 / 共8页
银行装修改造工程墙面砖镶贴工艺.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《银行装修改造工程墙面砖镶贴工艺.docx》由会员分享,可在线阅读,更多相关《银行装修改造工程墙面砖镶贴工艺.docx(8页珍藏版)》请在第壹文秘上搜索。

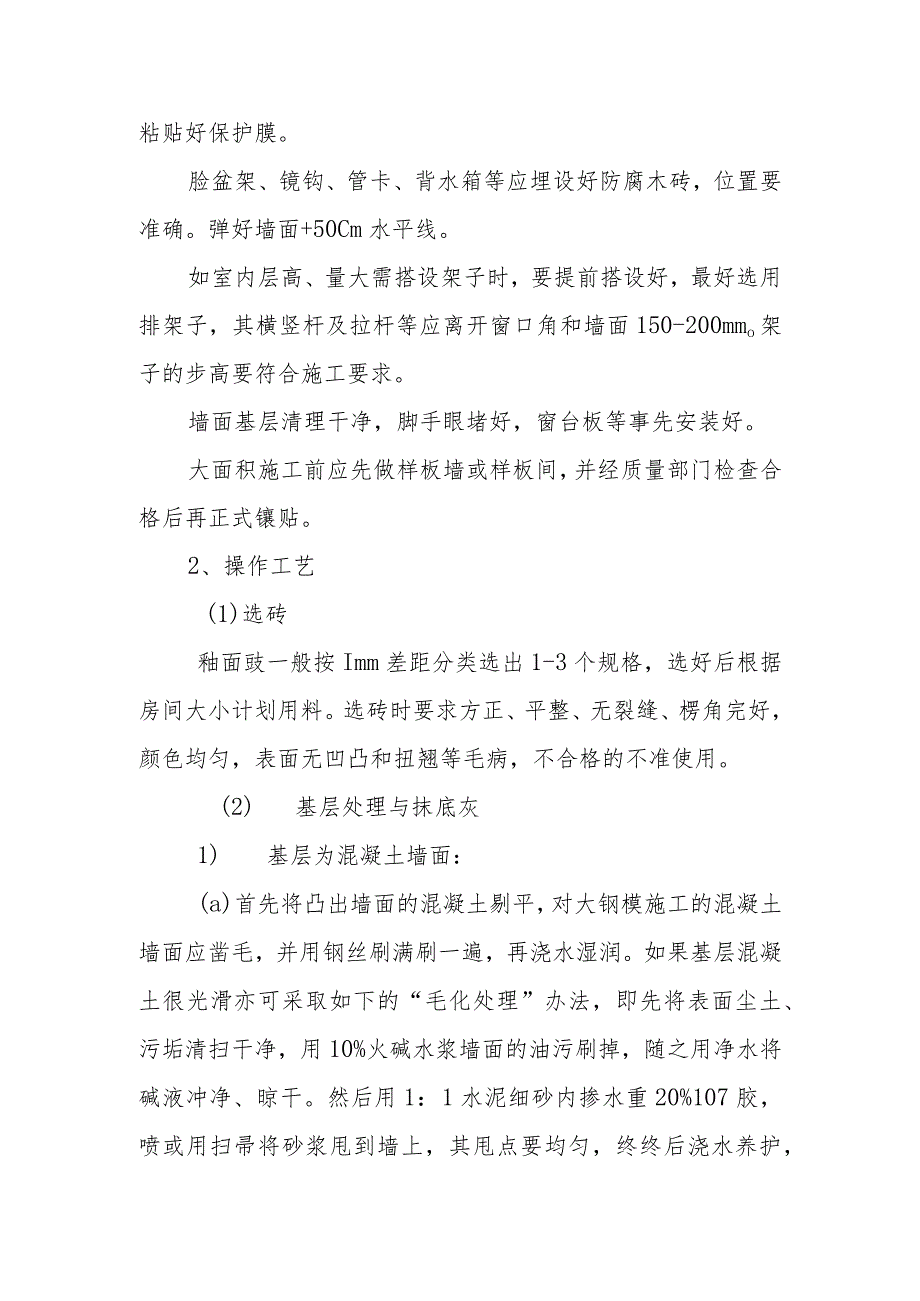

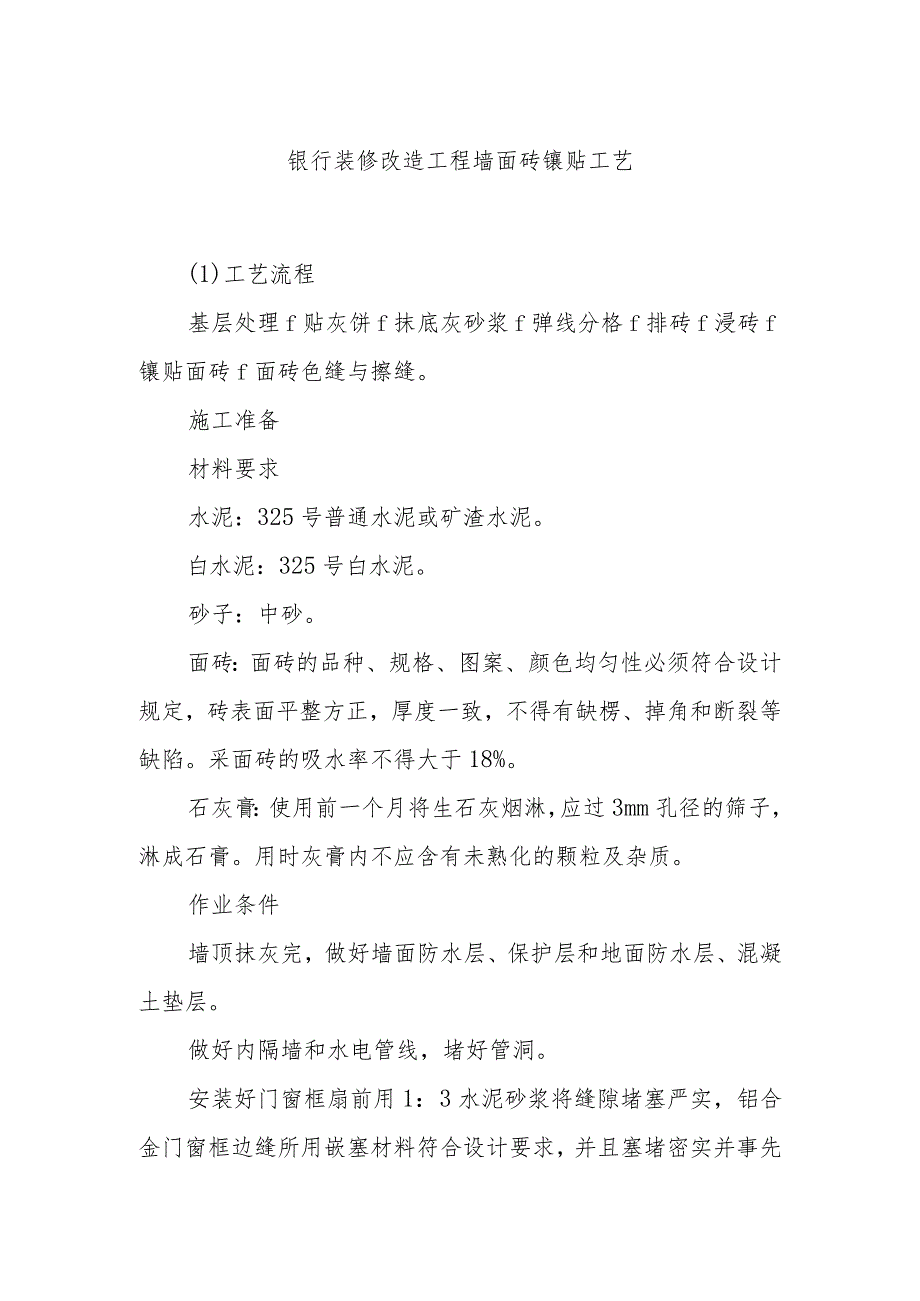

1、银行装修改造工程墙面砖镶贴工艺(1)工艺流程基层处理f贴灰饼f抹底灰砂浆f弹线分格f排砖f浸砖f镶贴面砖f面砖色缝与擦缝。施工准备材料要求水泥:325号普通水泥或矿渣水泥。白水泥:325号白水泥。砂子:中砂。面砖:面砖的品种、规格、图案、颜色均匀性必须符合设计规定,砖表面平整方正,厚度一致,不得有缺楞、掉角和断裂等缺陷。采面砖的吸水率不得大于18%。石灰膏:使用前一个月将生石灰烟淋,应过3mm孔径的筛子,淋成石膏。用时灰膏内不应含有未熟化的颗粒及杂质。作业条件墙顶抹灰完,做好墙面防水层、保护层和地面防水层、混凝土垫层。做好内隔墙和水电管线,堵好管洞。安装好门窗框扇前用1:3水泥砂浆将缝隙堵塞严

2、实,铝合金门窗框边缝所用嵌塞材料符合设计要求,并且塞堵密实并事先粘贴好保护膜。脸盆架、镜钩、管卡、背水箱等应埋设好防腐木砖,位置要准确。弹好墙面+50Cm水平线。如室内层高、量大需搭设架子时,要提前搭设好,最好选用排架子,其横竖杆及拉杆等应离开窗口角和墙面150-200mmo架子的步高要符合施工要求。墙面基层清理干净,脚手眼堵好,窗台板等事先安装好。大面积施工前应先做样板墙或样板间,并经质量部门检查合格后再正式镶贴。2、操作工艺(1)选砖釉面豉一般按Imm差距分类选出1-3个规格,选好后根据房间大小计划用料。选砖时要求方正、平整、无裂缝、楞角完好,颜色均匀,表面无凹凸和扭翘等毛病,不合格的不准

3、使用。(2) 基层处理与抹底灰1) 基层为混凝土墙面:(a)首先将凸出墙面的混凝土剔平,对大钢模施工的混凝土墙面应凿毛,并用钢丝刷满刷一遍,再浇水湿润。如果基层混凝土很光滑亦可采取如下的“毛化处理”办法,即先将表面尘土、污垢清扫干净,用10%火碱水浆墙面的油污刷掉,随之用净水将碱液冲净、晾干。然后用1:1水泥细砂内掺水重20%107胶,喷或用扫帚将砂浆甩到墙上,其甩点要均匀,终终后浇水养护,直至水泥浆疙瘩全部粘到混凝土光面上,并有较高的强度,用手掰不动为止。(b)抹底灰:先刷一道掺水重10%107胶水泥素浆,紧跟分层分遍抹1:3水泥砂浆底灰,每层厚度宜为5-7mm,底层砂浆与墙面要粘结牢固,打

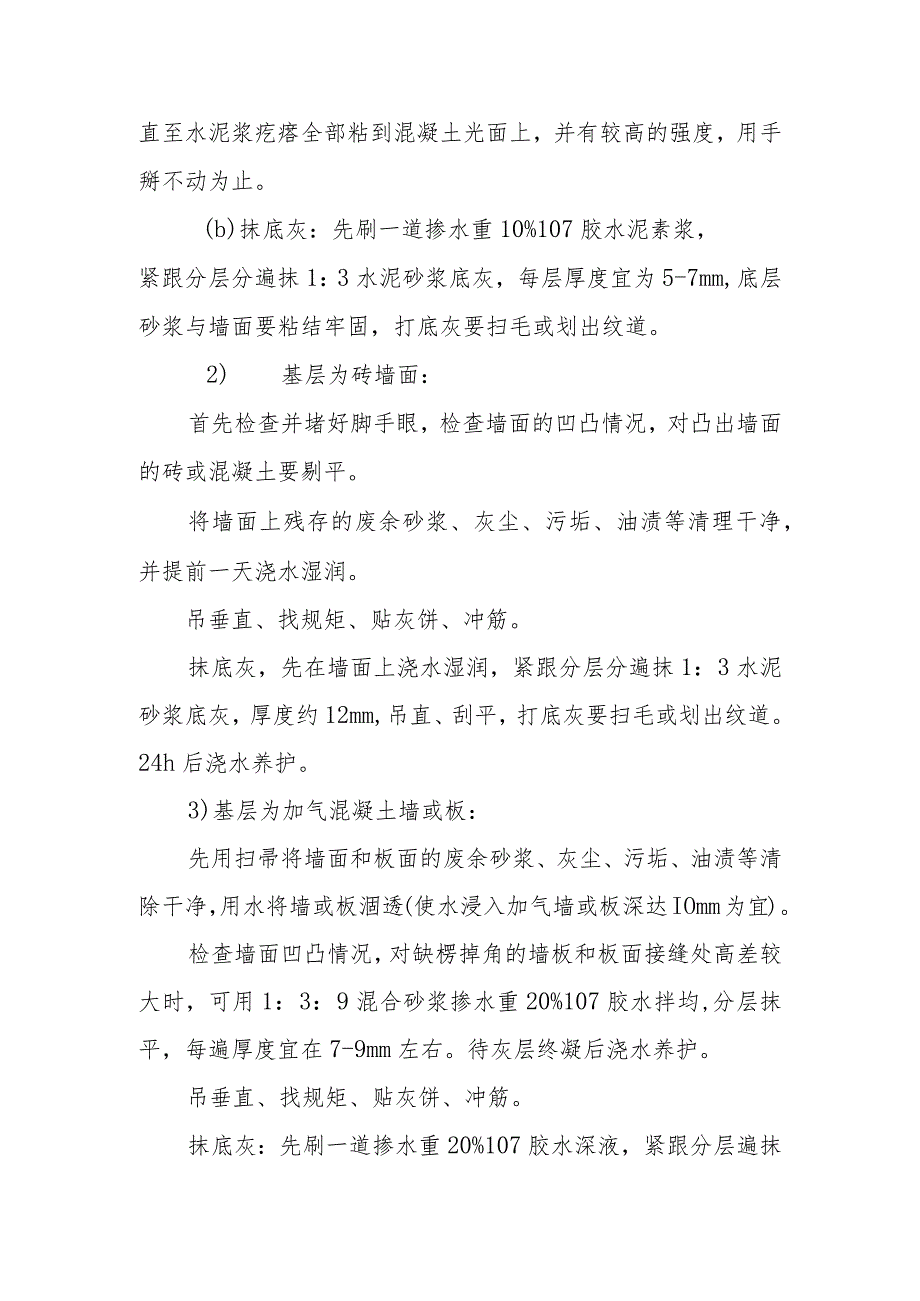

4、底灰要扫毛或划出纹道。2) 基层为砖墙面:首先检查并堵好脚手眼,检查墙面的凹凸情况,对凸出墙面的砖或混凝土要剔平。将墙面上残存的废余砂浆、灰尘、污垢、油渍等清理干净,并提前一天浇水湿润。吊垂直、找规矩、贴灰饼、冲筋。抹底灰,先在墙面上浇水湿润,紧跟分层分遍抹1:3水泥砂浆底灰,厚度约12mm,吊直、刮平,打底灰要扫毛或划出纹道。24h后浇水养护。3)基层为加气混凝土墙或板:先用扫帚将墙面和板面的废余砂浆、灰尘、污垢、油渍等清除干净,用水将墙或板涸透(使水浸入加气墙或板深达IOmm为宜)。检查墙面凹凸情况,对缺楞掉角的墙板和板面接缝处高差较大时,可用1:3:9混合砂浆掺水重20%107胶水拌均,

5、分层抹平,每遍厚度宜在7-9mm左右。待灰层终凝后浇水养护。吊垂直、找规矩、贴灰饼、冲筋。抹底灰:先刷一道掺水重20%107胶水深液,紧跟分层遍抹1:0.5:4水泥混合砂浆,厚度约7mm,吊直、刮平,打底灰要扫毛或划出纹道,待灰层终凝后浇水养护。4)排砖、弹线待基层灰六至七层干时即可按图纸要求排砖,一个房间应镶贴尺寸一致的面砖。如条件不能满足时,应将数量较多、规格较大的面砖贴在下部。以便上部的面砖由缝子宽窄找齐。开镜框镶贴时,一般由阳角开始,自下而上的进行,尽量使不成整块的面砖留在阴角。如有水池、镜框时,必须以盆、镜框为中心往两边分贴。镶贴釉面砖、瓷砖墙裙、浴盆、水池等上口和阴角处,应使用配件

6、砖。切割面砖用合金钢鎏子或玻璃刀,根据所需尺寸划痕折断后,应在砂轮上磨边对健。如墙面留有孔洞、槽盒、管根、管卡等,要用面砖上下左右对准孔洞套划好,然后将面砖放在一块平整的硬物体上用小锤轻轻敲打合金小鎏子,先凿开面层,再凿内层,剔到符合要求为准。在底层砂浆上应弹垂直和水平控制线,一般竖线间距为Inl左右,横线一般根据面砖规格尺寸每5T0块弹一水平控制线,有墙裙的弹在墙裙上口。5)准点标准点是用废面砖粘贴在底层砂浆上,贴时将砖的棱角翘起,以棱角做为镶贴面砖表面平整的标准。做灰饼的砂浆用混合砂浆(水泥:石灰膏:砂二1:0.1:3),在灰饼面砖的棱角上拉立线,再于立线上拴活动的水平线,用来控制面砖表面

7、平整,做灰饼时上下灰饼需用靠尺板找好垂直,横向几个灰饼需拉线或用靠尺板找平。6)垫底尺根据计算好的最下一皮砖的下口标高,垫放好尺板作为一皮砖下口的标准。底尺上皮一般比地面低ICnI左右,以便地面压住墙面砖。底尺安放必须水平,摆实摆稳;底尺的垫点间距应在40CnI以内。要保证垫板牢固。7)贴面砖首先把挑选出一致规格的面砖,清扫干净,放入净水中浸泡2h以上,取出待表面晾干,用混合砂浆(水泥:石灰膏:砂二1:0.4:2.5)由下往上镶贴,镶贴方法是在面砖背面抹一层混合砂浆约8mm厚,紧靠底尺上皮将面砖贴在墙上,用小铲把敲平,亏灰时应取下面砖添灰重贴。门口或阳角处以及长墙每间距2m左右均应先竖向贴一排

8、砖,做为墙面垂直、平整和砖层的标准,然后按此标准向两则挂线镶贴。8)镶贴边角面砖瓦贴到上口必须平成一线,上口用一面圆的面砖。阳角的大面一侧必须用一面圆的面砖,这一行的最上面的一块必须用两面圆的面砖。总之应镶贴与其配套的配件砖。9)擦缝镶贴完毕应自检有无空鼓、不平、不直等现象,发现问题应及时返工修理。然后用清水将砖面冲洗干净,并用棉丝擦净。用长毛刷蘸粥状白水泥互浆涂缝,然后用布将缝子的素浆擦均匀,砖面擦净。(三)、质量标准保证项目饰面砖所用的材料品种、规格、颜色、图案必须符合设计要求和符合现行标准规定;饰面砖镶贴必须牢固,无歪斜、缺楞、掉角和裂缝等缺陷。基本项目表面平整、洁净、颜色一致,无变色、

9、起碱、污痕和显著的光泽受损处,无孔不入空鼓现象;接缝填嵌密实、平直、宽窄一致,阴阳角处压向正确,非整砖的使用部位适宜;突出物周围板块的套割:用整砖套割吻合,边缘整齐,墙裙、贴脸等上口平顺,突出墙面的厚度一致;滴水线顺直,流水坡向正确。允许偏差项目及检验方法室内贴釉面砖允许偏差及检验方法序号项目允许偏差(mm)釉面砖检验方法1立面垂直2用2m托线板和尺量检查2表面平整2用2m靠尺和楔形塞尺检查3阳角方正2用20cm方尺和楔形塞尺检查4接缝平直2拉5m小线和尺量检查5墙裙上口平直2拉5m小线和尺量检查6接缝高低0.5用钢板尺和楔形塞尺检查玻化砖允许偏差和检验方法项次项目允许偏差(mm)玻化砖检验方

10、法1表面平整度4用2m靠尺和楔形塞尺检查2缝格平直3接5m线,不足5m拉通线和尺量检查3接缝高低差1.5M尺量和楔形塞尺检查4踢脚线上口平直4拉5m线,不足5m拉通线和尺量检查5板块间隙宽度不大于2尺量检查(四)、成品保护釉面砖在运输途中和操作中必须包装完整,并有缓冲层隔离,以避免破损,装卸车要稳当,轻拿轻放,在楼层内运输必须把车腿用软物包扎保护,防止磕碰地面;要认真贯彻合理施工顺序,少数工种(水电、通风设备安装等)的活应做在前面,防止事后凿墙损坏墙面;面砖镶贴完活后,应立即贴纸保护,防止污染;墙的阳角和门口处,应用聚苯板和木板保护,以免碰坏;各抹灰层在凝结前应防止快干、水冲、撞击和振动,以保证其灰层有足够的强度;拆架子时注意不要碰撞墙面。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 装饰装潢

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
