《有关企业局部暴雨事故应急预案.docx》由会员分享,可在线阅读,更多相关《有关企业局部暴雨事故应急预案.docx(6页珍藏版)》请在第壹文秘上搜索。

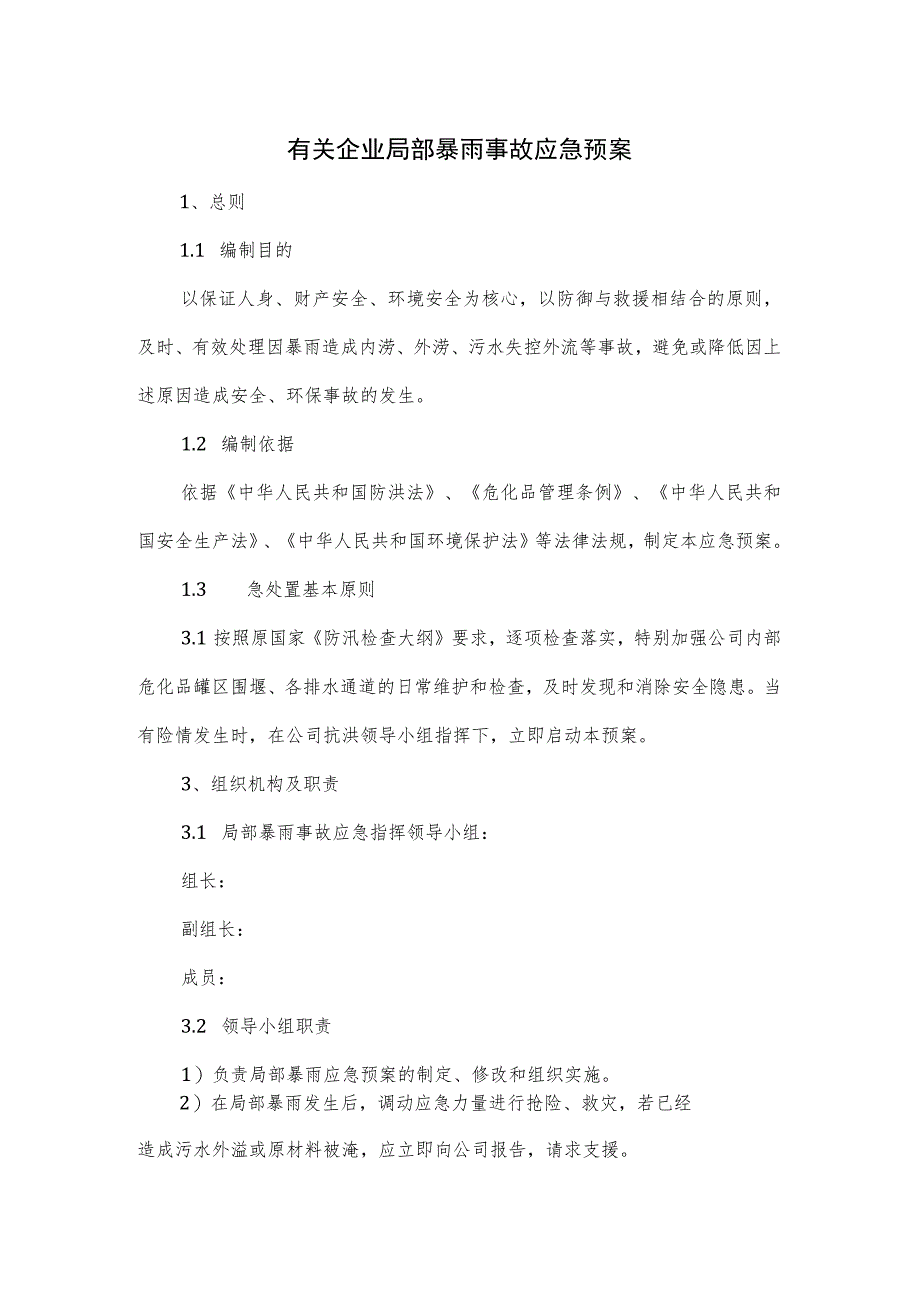

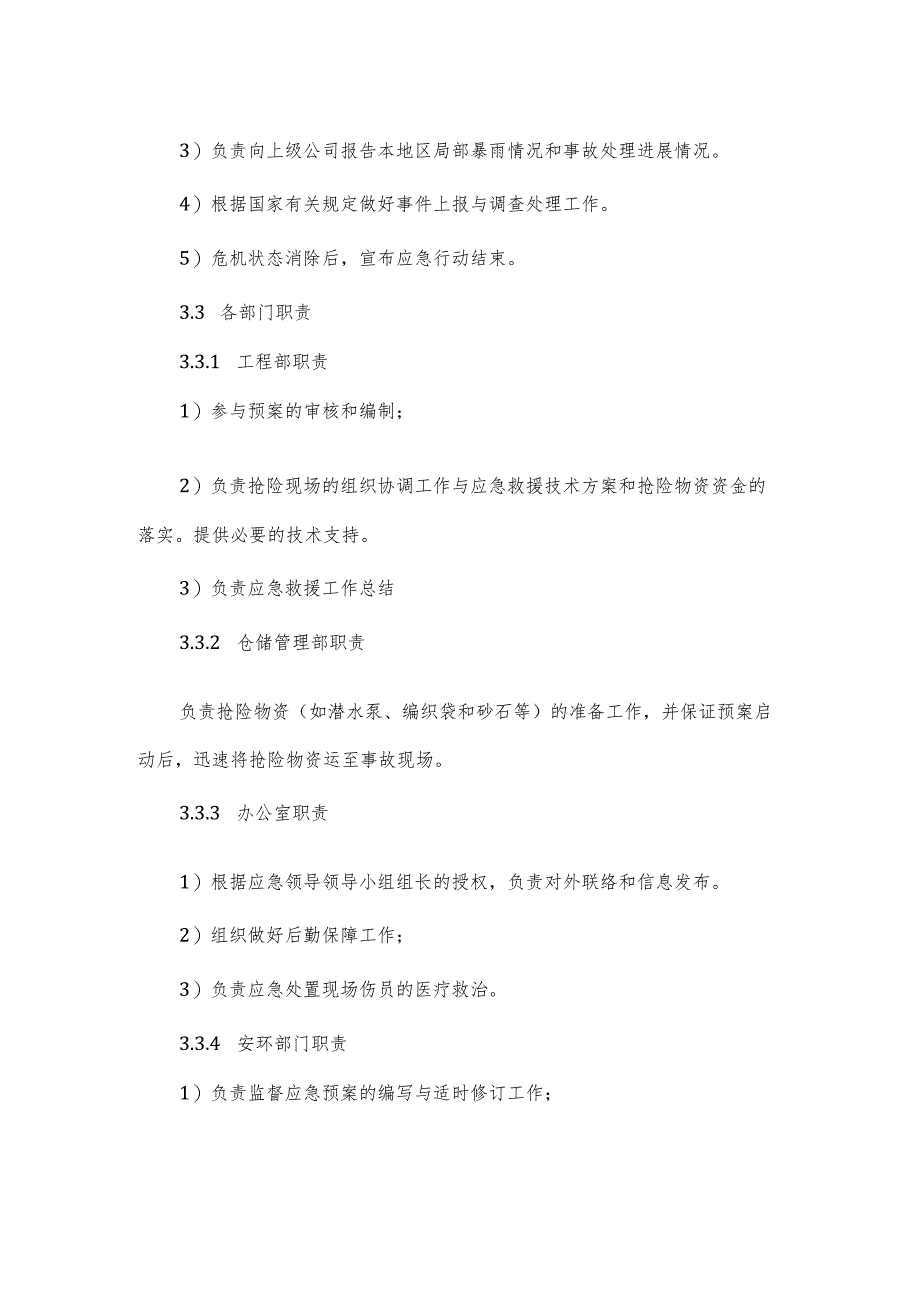

1、有关企业局部暴雨事故应急预案1、总则1.1 编制目的以保证人身、财产安全、环境安全为核心,以防御与救援相结合的原则,及时、有效处理因暴雨造成内涝、外涝、污水失控外流等事故,避免或降低因上述原因造成安全、环保事故的发生。1.2 编制依据依据中华人民共和国防洪法、危化品管理条例、中华人民共和国安全生产法、中华人民共和国环境保护法等法律法规,制定本应急预案。1.3 急处置基本原则3.1按照原国家防汛检查大纲要求,逐项检查落实,特别加强公司内部危化品罐区围堰、各排水通道的日常维护和检查,及时发现和消除安全隐患。当有险情发生时,在公司抗洪领导小组指挥下,立即启动本预案。3、组织机构及职责3.1 局部暴雨
2、事故应急指挥领导小组:组长:副组长:成员:3.2 领导小组职责1)负责局部暴雨应急预案的制定、修改和组织实施。2)在局部暴雨发生后,调动应急力量进行抢险、救灾,若已经造成污水外溢或原材料被淹,应立即向公司报告,请求支援。3)负责向上级公司报告本地区局部暴雨情况和事故处理进展情况。4)根据国家有关规定做好事件上报与调查处理工作。5)危机状态消除后,宣布应急行动结束。3.3 各部门职责3.3.1 工程部职责1)参与预案的审核和编制;2)负责抢险现场的组织协调工作与应急救援技术方案和抢险物资资金的落实。提供必要的技术支持。3)负责应急救援工作总结3.3.2 仓储管理部职责负责抢险物资(如潜水泵、编织

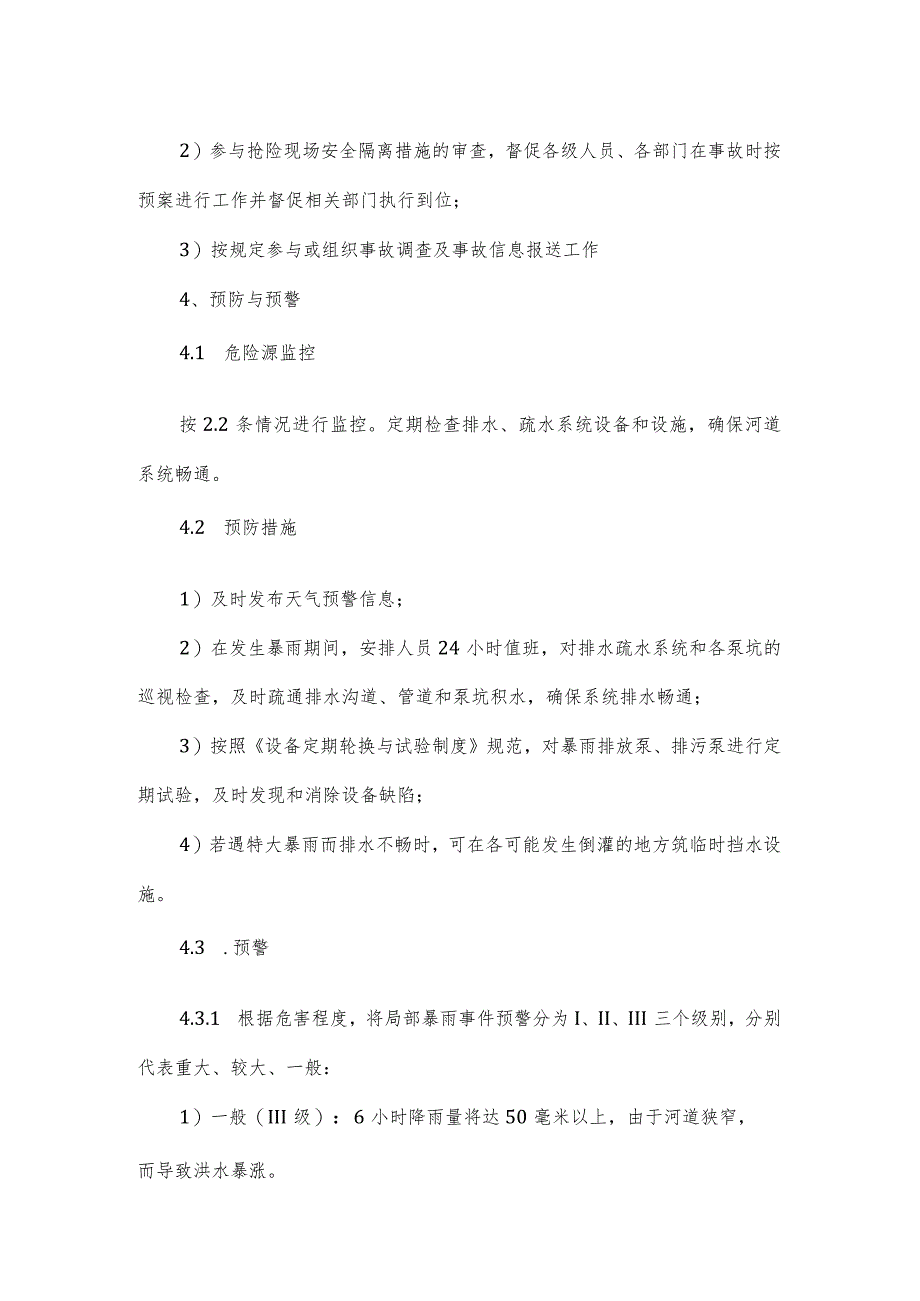

3、袋和砂石等)的准备工作,并保证预案启动后,迅速将抢险物资运至事故现场。3.3.3 办公室职责1)根据应急领导领导小组组长的授权,负责对外联络和信息发布。2)组织做好后勤保障工作;3)负责应急处置现场伤员的医疗救治。3.3.4 安环部门职责1)负责监督应急预案的编写与适时修订工作;2)参与抢险现场安全隔离措施的审查,督促各级人员、各部门在事故时按预案进行工作并督促相关部门执行到位;3)按规定参与或组织事故调查及事故信息报送工作4、预防与预警4.1 危险源监控按2.2条情况进行监控。定期检查排水、疏水系统设备和设施,确保河道系统畅通。4.2 预防措施1)及时发布天气预警信息;2)在发生暴雨期间,安
4、排人员24小时值班,对排水疏水系统和各泵坑的巡视检查,及时疏通排水沟道、管道和泵坑积水,确保系统排水畅通;3)按照设备定期轮换与试验制度规范,对暴雨排放泵、排污泵进行定期试验,及时发现和消除设备缺陷;4)若遇特大暴雨而排水不畅时,可在各可能发生倒灌的地方筑临时挡水设施。4.3 .预警4.3.1 根据危害程度,将局部暴雨事件预警分为I、II、III三个级别,分别代表重大、较大、一般:1)一般(III级):6小时降雨量将达50毫米以上,由于河道狭窄,而导致洪水暴涨。2)较大(II级):3小时降雨量将达50毫米以上,由于河道狭窄,而导致洪水急剧上升。3)重大(I级):3小时降雨量将达100毫米以上,
5、或者已达到100毫米以上且降雨量可能持续。可能引发山洪爆发、水库或灰场垮坝。5、信息报告5.1 信号规定:1)发生局部暴雨事件,企业报警信号主要采用现场事故音响、对讲机和电话报警。2)各职能部门负责人同时应按照相关规定做好信息上报工作。5.2 应急通信:5.3 急处置7.1响应分级与响应程序根据第2.2、5.3条,按照分级负责的原则,局部暴雨事件对应分为I、II、11I三个应急响应等级:I)In级由事发部门负责人指挥处置;2)II级由应急领导小组副组长负责指挥,事发部门负责人协助;3)I级由应急领导小组组长负责指挥。4)应急指挥领导小组成员部门负责人根据4.3条所列职责分工承担相应的应急响应处
6、置工作。7.2处置措施1)发生III级状态时,工程部应安排值班人员对排水设施、疏水设施、泄洪设施进行检查,如发现排水、疏水系统不畅通,应立即修复并做好事故预想。2)发生Il级状态时,工程部应针对恶劣天气可能对施工构成重大威胁的情况,督促各岗位做好事故预想。如施工现场出现重大险情或出现严重后果,应急工作领导小组必须立即启动相应的应急预案。原材料发生被淹情况,应安装潜水泵加强排水,如果原材料处在未封闭区域,应用沙包做堑封堵再行抽水,避免物料损失。3)发生I级状态时,工程部应针对恶劣天气可能对施工构成重大威胁的情况,做好事故预想。如施工现场出现重大险情或出现严重后果,应急工作领导小组必须立即启动相应
7、的应急预案。如果出现污水外溢情况,应立即调集力量,将污水收集到公司应急池,在应急池容量将达极限而情况仍未好转时,应果断采取减产或停产的措施,坚决避免污水外流出厂。8、后期处置8.1 根据事故现场局面控制,危险隐患消除,经应急处置领导小组批准,应急处置结束命令由I、II、Ill级应急响应负责人发布。8.2 在领导小组的统一领导下,立即进入设备修复或恢复启动程序,同时根据设备损害的情况,组织做好设备的检修采购工作。8.3 领导小组组织相关部门和人员对应急处置进行评估,并根据评估中暴露出来的不足,组织对应急预案进行修订。8.4 按国家有关法律法规有关规定,完成调查报告的编写和上报工作。9、应急物资与
8、装备保障9.115 m扬程、流量60方的潜水泵4台,由仓储部放在物资仓库;9.116 电保护装置的绕线盘4轴,存放于电修车间9.117 袋IoOO个,砂石40m3,镐20把,防洪锹40把,存放于防汛物资仓库;9.118 机4对,存放于安环部。10、培训与演练10.1 将应急预案培训纳入企业年度培训计划,“按照统一计划、适时安排、分类实施、分级负责、突出重点、适应需求”原则,采取定期和不定期相结合的形式,组织进行相关知识和技能培训。10.2 根据公司生产实际,制订企业预案演练计划,举办局部暴雨事故应急演练,以检验、完善和强化应急准备和应急响应能力。11、附则11.1 本预案检查评估由企业应急指挥领导小组组织进行,应急管理工作实行以责论处的原则,并根据国家相关法律法规、相关奖惩规定进行考核奖罚。11.2 本预案由安环部负责组织制订并适时修改、更新;修订最长时间不大于3年。11.3 本预案文字解释与上报上级主管部门备案工作由安环部门负责。11.4 本预案自发布之日起实施
