地砖和石材地面施工规范.docx

上传人:p** 文档编号:454543 上传时间:2023-09-01 格式:DOCX 页数:11 大小:23.71KB
下载 相关 举报
地砖和石材地面施工规范.docx_第1页
第1页 / 共11页
地砖和石材地面施工规范.docx_第2页
第2页 / 共11页
地砖和石材地面施工规范.docx_第3页
第3页 / 共11页
地砖和石材地面施工规范.docx_第4页
第4页 / 共11页
地砖和石材地面施工规范.docx_第5页
第5页 / 共11页
地砖和石材地面施工规范.docx_第6页
第6页 / 共11页
地砖和石材地面施工规范.docx_第7页
第7页 / 共11页
地砖和石材地面施工规范.docx_第8页
第8页 / 共11页
地砖和石材地面施工规范.docx_第9页
第9页 / 共11页
地砖和石材地面施工规范.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《地砖和石材地面施工规范.docx》由会员分享,可在线阅读,更多相关《地砖和石材地面施工规范.docx(11页珍藏版)》请在第壹文秘上搜索。

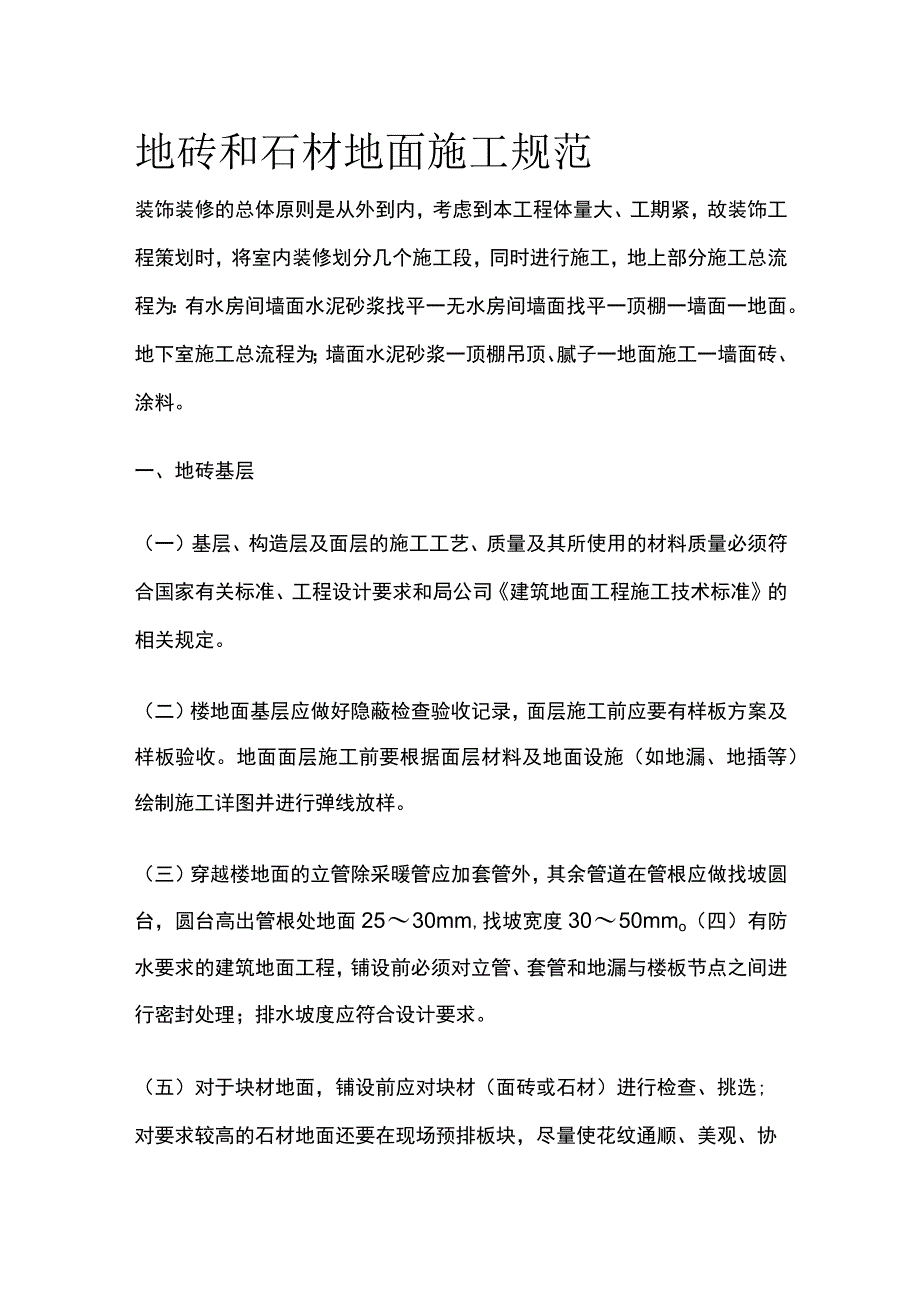

1、地砖和石材地面施工规范装饰装修的总体原则是从外到内,考虑到本工程体量大、工期紧,故装饰工程策划时,将室内装修划分几个施工段,同时进行施工,地上部分施工总流程为:有水房间墙面水泥砂浆找平一无水房间墙面找平一顶棚一墙面一地面。地下室施工总流程为;墙面水泥砂浆一顶棚吊顶、腻子一地面施工一墙面砖、涂料。一、地砖基层(一)基层、构造层及面层的施工工艺、质量及其所使用的材料质量必须符合国家有关标准、工程设计要求和局公司建筑地面工程施工技术标准的相关规定。(二)楼地面基层应做好隐蔽检查验收记录,面层施工前应要有样板方案及样板验收。地面面层施工前要根据面层材料及地面设施(如地漏、地插等)绘制施工详图并进行弹线

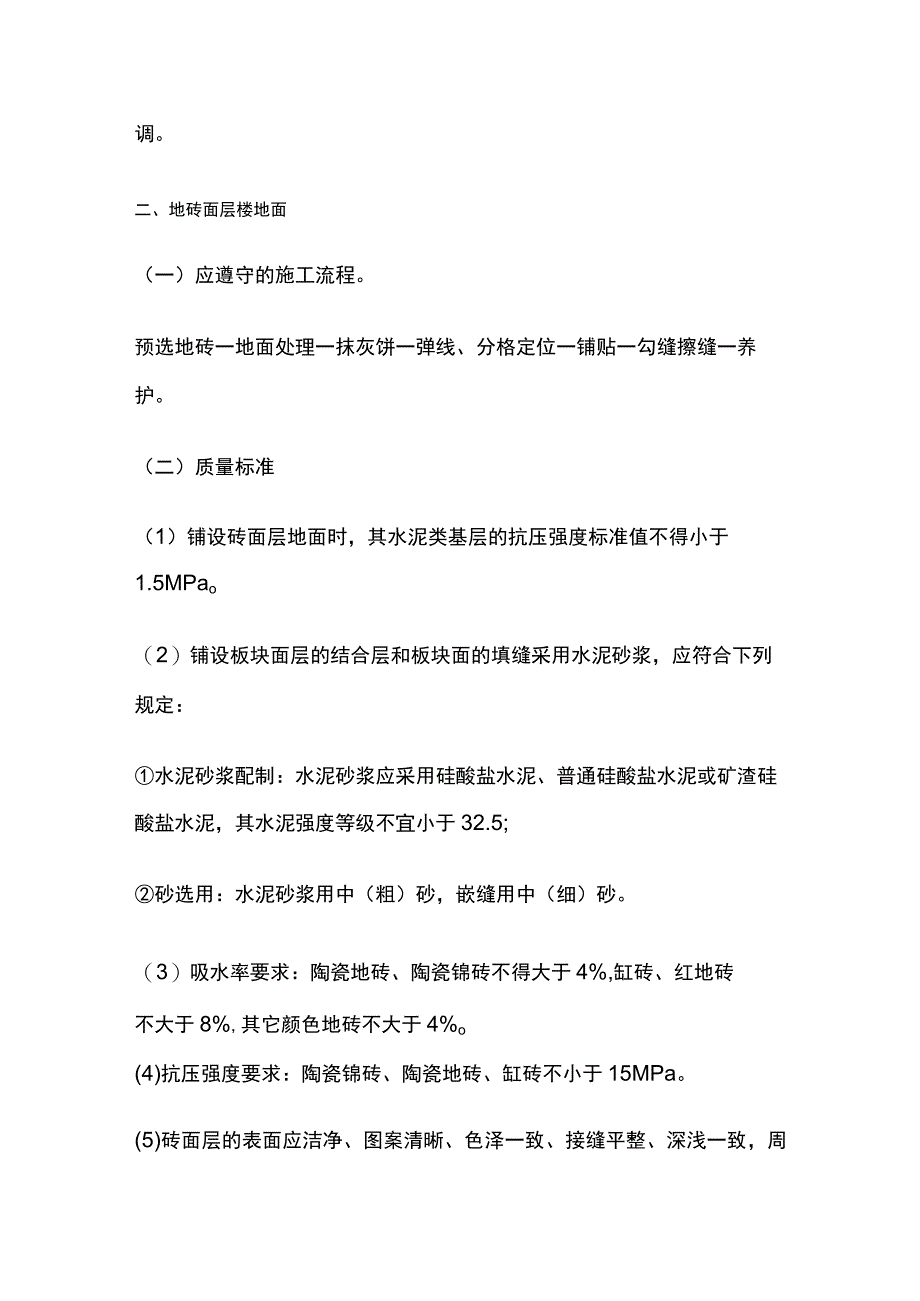

2、放样。(三)穿越楼地面的立管除采暖管应加套管外,其余管道在管根应做找坡圆台,圆台高出管根处地面2530mm,找坡宽度3050mmo(四)有防水要求的建筑地面工程,铺设前必须对立管、套管和地漏与楼板节点之间进行密封处理;排水坡度应符合设计要求。(五)对于块材地面,铺设前应对块材(面砖或石材)进行检查、挑选;对要求较高的石材地面还要在现场预排板块,尽量使花纹通顺、美观、协调。二、地砖面层楼地面(一)应遵守的施工流程。预选地砖一地面处理一抹灰饼一弹线、分格定位一铺贴一勾缝擦缝一养护。(二)质量标准(1)铺设砖面层地面时,其水泥类基层的抗压强度标准值不得小于1.5MPao(2)铺设板块面层的结合层和板

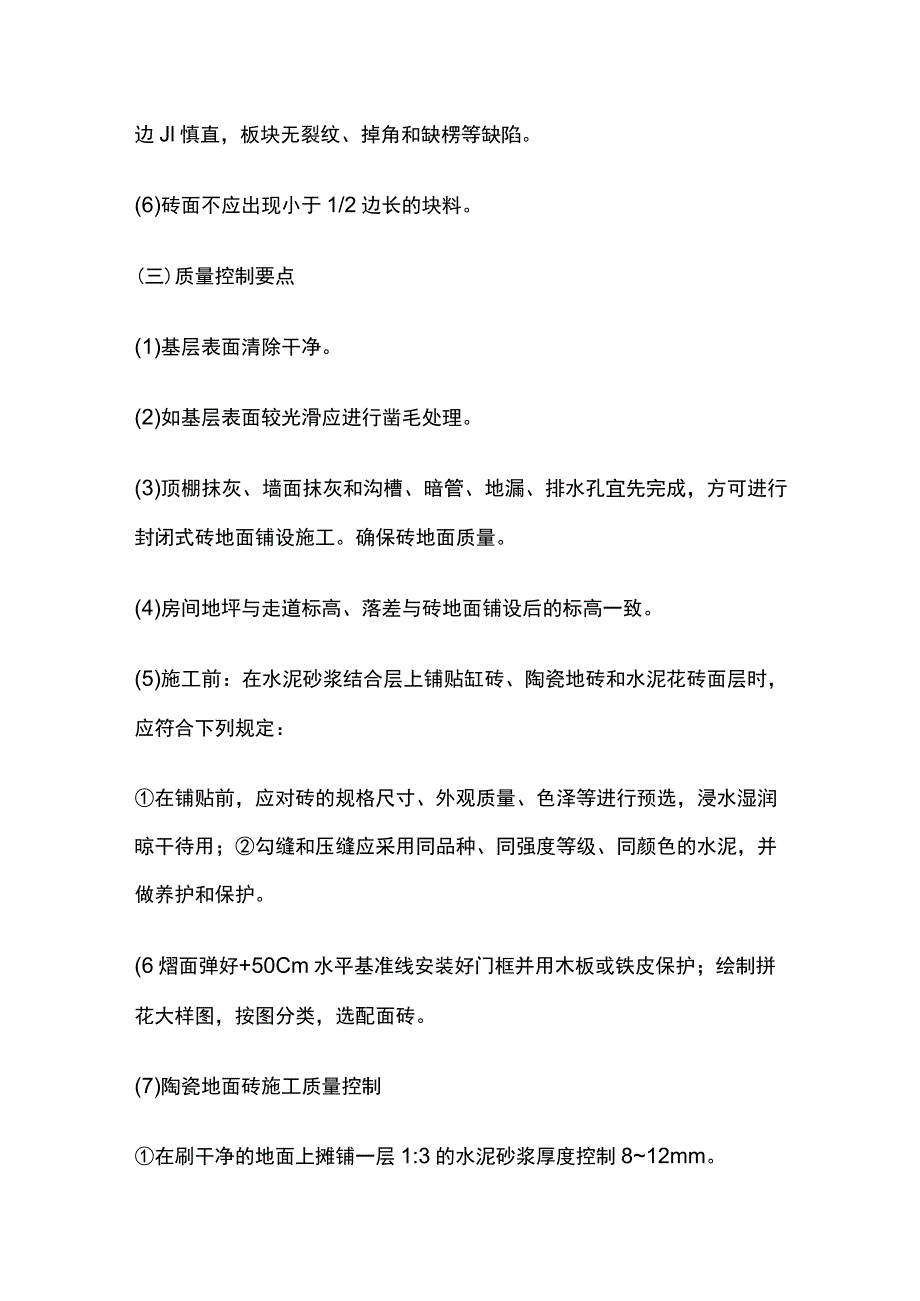

3、块面的填缝采用水泥砂浆,应符合下列规定:水泥砂浆配制:水泥砂浆应采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其水泥强度等级不宜小于32.5;砂选用:水泥砂浆用中(粗)砂,嵌缝用中(细)砂。(3)吸水率要求:陶瓷地砖、陶瓷锦砖不得大于4%,缸砖、红地砖不大于8%,其它颜色地砖不大于4%o(4)抗压强度要求:陶瓷锦砖、陶瓷地砖、缸砖不小于15MPa。(5)砖面层的表面应洁净、图案清晰、色泽一致、接缝平整、深浅一致,周边Jl慎直,板块无裂纹、掉角和缺楞等缺陷。(6)砖面不应出现小于1/2边长的块料。(三)质量控制要点(1)基层表面清除干净。(2)如基层表面较光滑应进行凿毛处理。(3)顶棚抹灰、墙

4、面抹灰和沟槽、暗管、地漏、排水孔宜先完成,方可进行封闭式砖地面铺设施工。确保砖地面质量。(4)房间地坪与走道标高、落差与砖地面铺设后的标高一致。(5)施工前:在水泥砂浆结合层上铺贴缸砖、陶瓷地砖和水泥花砖面层时,应符合下列规定:在铺贴前,应对砖的规格尺寸、外观质量、色泽等进行预选,浸水湿润晾干待用;勾缝和压缝应采用同品种、同强度等级、同颜色的水泥,并做养护和保护。(6熠面弹好+50Cm水平基准线安装好门框并用木板或铁皮保护;绘制拼花大样图,按图分类,选配面砖。(7)陶瓷地面砖施工质量控制在刷干净的地面上摊铺一层1:3的水泥砂浆厚度控制812mm。按定位线的位置铺贴。用1:1的水泥砂浆摊在陶瓷地

5、面砖背面,再将语与地面铺贴,用橡皮锤敲击砖面,使其与地面压实,并且高度与地面标高线吻合。铺贴8块以上时应用水平尺检查平整度,对高的部分用橡皮锤敲平,低的部分应起出砖后用水泥浆垫高。砖的铺贴顺序。对于小房间来说,通常是做T型标准高度面。对于房间面积较大时,通常按在房间中心十字形做出标准高度面,这样便于多人同时施工。铺贴大面积施工是以铺好的标准高度面为基准进行,铺贴时紧靠已铺好的标准高度面开始施工,并用拉出的对缝平直线来控制砖对缝的平直。铺贴时,水泥浆应饱满地抹在砖背面,并用橡皮锤敲实,以防止空鼓现象。一边铺贴,一边用水平尺检查校正,并立即擦去表面水泥浆。注意事项:对卫生间、洗手间的地面,应注意铺

6、贴时做出1:200的泛水斜度。(8)缸砖施工质量控制墙面弹好+50Cm水平基准线。在清理好的地面上,找好规矩和泛水。在基层上刷好水泥浆,再按地面标高,留出缸砖厚度,做灰饼。用1:3干硬性水泥浆(以粗砂为好)做找平层,根据标筋的标高,用木抹子拍实,短刮尺刮平,再用长刮尺通刮一遍。然后检测平整度应不大于4mm,拉线测定标高和泛水,符合要求后,用木抹子搓成毛面。冲筋,装挡,刮平,厚约2cm,刮平时砂浆要拍实。缸砖铺砌前应浸水23h,然后取出阴干备用。缸砖铺砌前,基层应浇水湿润,刷一道水灰比为0.40.5的水泥素浆后随即铺砌。留缝铺砌法:根据排砖尺寸弹线,要求缝子均匀,不出现半砖,从门口开始,在已经铺

7、好的砖上垫上木板,人站在板上往里铺,铺时横缝用分格条铺一皮放一根。竖缝根据弹线走,随铺随清理干净,缸砖缝宽不大于6mm宜用喷壶浇水,已铺砌的缸砖面层,浇水前后均须进行拍实、找平、找直工作。铺砌后次日用1:1水泥砂浆灌缝即可。在常温下铺砌24h后浇水养护7d,每天不得少于3次。碰缝铺砌法:即不留缝铺砌法,不需弹线找中,从门口开始往室内铺砌,一旦出现非整块时则用切割机切割。铺毕后用素水泥浆擦缝处理,并将面层清洗干净,铺完24h浇水养护34d,此间不准踩踏。压平、拨缝,每铺完一个房间或一个段落,用喷壶略洒水,15min左右用木锤和硬木拍板按铺砖顺序锤拍一遍,不遗漏,边压实边用水平尺找平。压实后,拉通

8、线先竖缝后横缝进行拨缝调直,使缝口平直,贯通。调缝后,再用木锤、拍板砸平,破损面砖应更换。随即将缝内余浆或砖面上的灰浆擦去。嵌缝应密实、平整、光滑。水泥砂浆凝结前,彻底清除砖面灰浆。无釉砖严禁扫浆灌缝,避免污染饰面。(9)弹铺砖控制线:当找平层砂浆抗压强度达到1.2MPa时,开始上人弹砖的控制线。予页先根据设计要求和砖板块规格尺寸,确定板块铺砌的缝隙宽度。在房间分中,从纵、横两个方向排尺寸,当尺寸不足整砖倍数时,将非整砖用于边角处,横向平行于门口的第一排为整砖,将非整砖排在靠墙位置,纵向(垂直门口)在房间内分中,非整砖对称排放在两墙边处。根据已确定的砖数和缝宽,在地面上弹纵、横控制线(每隔4块

9、砖弹一根控制线)。(10)铺贴时为了找好位置和标高,从门口开始,纵向先铺23行砖,以此为标筋拉纵横水平标高线,铺时从里向外着操作,人不得踏在刚铺好的砖面上,每块砖跟线。操作程序是:铺砌前?帮专板块放入半截水桶中浸水湿润,晾干后表面无明水时,方可使用。粘结砂浆随拌随用。(11)铺砌时,砖的背面朝上抹粘结砂浆,铺砌到已刷好的水泥浆找平层上,砖上楞略高出水平标高线,找正、找直、找方后,砖上面垫木板,用橡皮锤拍实,顺序从内退着往外铺砌,做到面砖砂浆饱满、相接紧密、坚实,与地漏相接处,用砂轮锯将砖加工成与地漏相吻合。铺地砖时最好一次铺一间,大面积施工时,采取分段、分部位铺砌。铺完2至3行,随时拉线检查缝

10、格的平直度,如超出规定立即修整,将缝拨直,并用橡皮锤拍实。(12)过程控制:在施工过程中检查平整度,对高的部分用橡皮锤敲平,低的部分起出用水泥浆垫高。在施工中应拉通线先竖缝后横缝进行拨缝调直,使缝平直、贯通,调缝后,再用木锤、拍板砸平。破损砖应更换。地砖等从铺砂浆到压平拨缝,应连续作业,常温下必须56h完成。仿花岗岩抛光地砖等在铺贴时,水泥浆要饱满地抹背面,并用橡皮锤敲实,防止空鼓。铺贴完毕,请专人看管养护7d,做好成品保护工作。三、石材面层楼地面(一)应遵守的施工流程。基层处理一放线、弹线一试拼、试排一刷水泥结合层一铺砂浆一铺贴花岗岩一擦缝。(二)质量标准(1)铺设砖面层地面时,其水泥类基层

11、的抗压强度标准值不得小于1.5MPao(2)面层所用石材板块的品种、规格和颜色等必须符合设计要求。(3)基层和面层必须无空鼓现象。(4)独立空间的石材应颜色一致,花纹通顺基本一致,石材板痕与石板颜色一致,擦缝饱满与扳平齐,洁净美观;板块挤靠严密,无缝隙,缝隙通直无错缝,表面平整,洁净,图案清晰,无划痕,周边顺直方正;石材地面烫硬蜡、榛染蜡,蜡洒布均匀不露底,色泽一致,厚薄均匀,图文清晰,表面洁净。(5先许偏差除满足建筑装饰工程质量验收规范XGB50210-2001)的标准。(三)操作要点(1)质量控制要点基层、地面必须清理干净,无浮浆、油斑、杂屑等。地平面铺贴严格按照规定。踢脚板铺贴要平顺、垂

12、直。石材板块擦缝和成品保护要细心。(2)过程控制:基层处理:地面基层必须保证坚实、清洁、无油污、浮浆、残灰,再刷素水泥浆(水灰比为0.5左右),水泥浆应随刷随铺砂浆,不能有风干现象。铺贴大理石砂浆为干硬性水泥砂浆(一般配合比为1:3,以湿润松散,手握成团不泌水为准,砂浆虚铺厚度以2530mm为宜,放上石板时高出预定完成面约34mm)0试铺、安排板块编号、分类堆放,绘制铺贴大样图。试拼、试排。在正式铺设前,对每一房间的花岗石板块,按图案、颜色、纹理试拼,试拼后按两个方向编号排列,然后按编号码放整齐。根据试拼石块的编号及施工大样图,结合房间实际尺寸,把花岗石板块排好,以便检查板块之间的缝隙,核对板

13、块与墙面、柱、洞口等部位的相对位置。地平面铺贴:a.首先刷二个板块背面,并使石板背面保持湿润。b.在基层地面刷一道水灰比为0.5左右的素水泥浆结合层。C根据水平线,十字线按预排编号铺好每一开间及走廊左右两侧的标准行后(按设计和大样图铺好标准行列),再进行拉线满贴。d.先里后外沿控制线进行铺设,即先从远离门口的一边开始,按照试拼编号,依次铺砌,逐步退至门口。铺前将板预先浸湿阴干后备用,先进行试铺,对好纵横缝,用橡皮锤敲击木垫板,振实砂浆至铺设高度后,将石材掀起移至一旁,检查砂浆上表面与板块之间是否相吻合,如发现有空虚之处,用砂浆填补,然后正式镶铺。先在水泥砂浆找平层上满浇一层水灰比为0.5的素水

14、泥浆结合层,再铺石材,安放时四角同时往下落,用橡皮锤轻击木垫板,根据水平线用铁水平尺找平,铺完第一块向两侧和后退方向顺序镶铺,板块之间拼缝要严,一般不留缝隙。踢脚线铺贴a.踢脚板铺贴前石板材的背面除要作清洁处理,并刷水湿润外,阳角接口板要割成45。角,基层不可空鼓,边刷素水泥浆边贴。b.在墙两端先各贴一块其上口高度应在同一水平线上,突出墙面厚度应一致,然后沿两埠踢脚板上楞拉通线,用1:2水泥砂浆逐块依Jll页序镶贴踢脚板,应注意检查所贴踢脚板的平顺和垂直,板间缝隙应与地面缝贯通。擦缝和保护大理石地面铺贴完成24h后(冬季施工时间要长一点),经检验所贴石板块表面无断裂、空鼓后,用稀水泥(颜色与石

15、板块调和)刷缝填饱满,并随即用布擦净至无残灰、污染为止,铺好的石板块2h内禁止行人和堆放物品。切实做好成品保护措施。打蜡用干净的布或麻丝沾稀糊状的或涂在石材表面上压磨,使其表面光滑洁净颜色一至。四、抗静电活动地板1、基层处理与清理活动地板面层的骨架应支承在现浇混凝土基层上,基层表面应平整、光洁、不起尘土,含水率不大于8%o安装前认真清擦干净,必要时,在其面上涂刷绝缘脂或清漆。2、找中、套方、分格、定位弹线根据房间平面尺寸和设备布置情况,按活动地板模数选择板块铺设方向。然后进行找中、套方、分格、定位弹线工作。把面层分格线划在室内四周的墙面上和基层面上,尺寸正确、上下交圈对口,形成方格网并标明预留部位。3、安装固定可调支架和引条检查复核原室内四周墙上划出的标高控制线,按选定铺设方向和顺序确定基准点,然后按基层弹好标出位置在方格网交点处安放可调支座,架上横梁转动支座螺杆,用小线和水平尺调整支座面高度至全室等高,待钢支柱和横梁构成框架一体后,抄平。4、铺设活动地板面层检查面层下铺设的电缆、电线,确保各工序完工后才能铺设活动地面层。在横梁上铺放缓冲胶条,并用胶乳液与横梁结合。铺设地板调整水平高度以保证四角接触平整、严密。铺设地板不符合模数时,不足部分根据实际尺寸将板面切割后镶补,并配装相应的可调支撑和横梁。切割边

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
