坍塌事故预防措施.docx

上传人:p** 文档编号:454544 上传时间:2023-09-01 格式:DOCX 页数:2 大小:15.90KB
下载 相关 举报

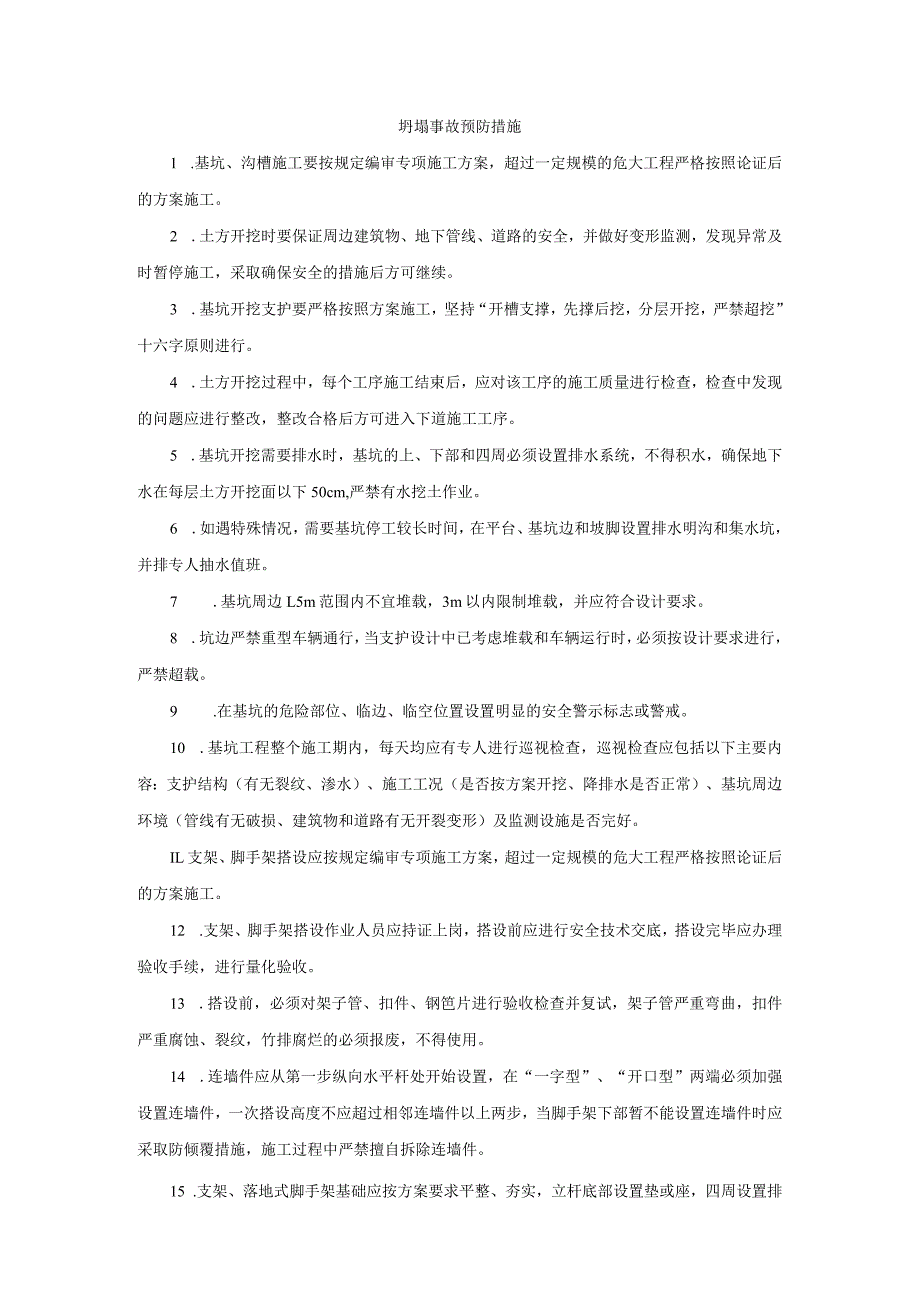

坍塌事故预防措施.docx_第1页
第1页 / 共2页

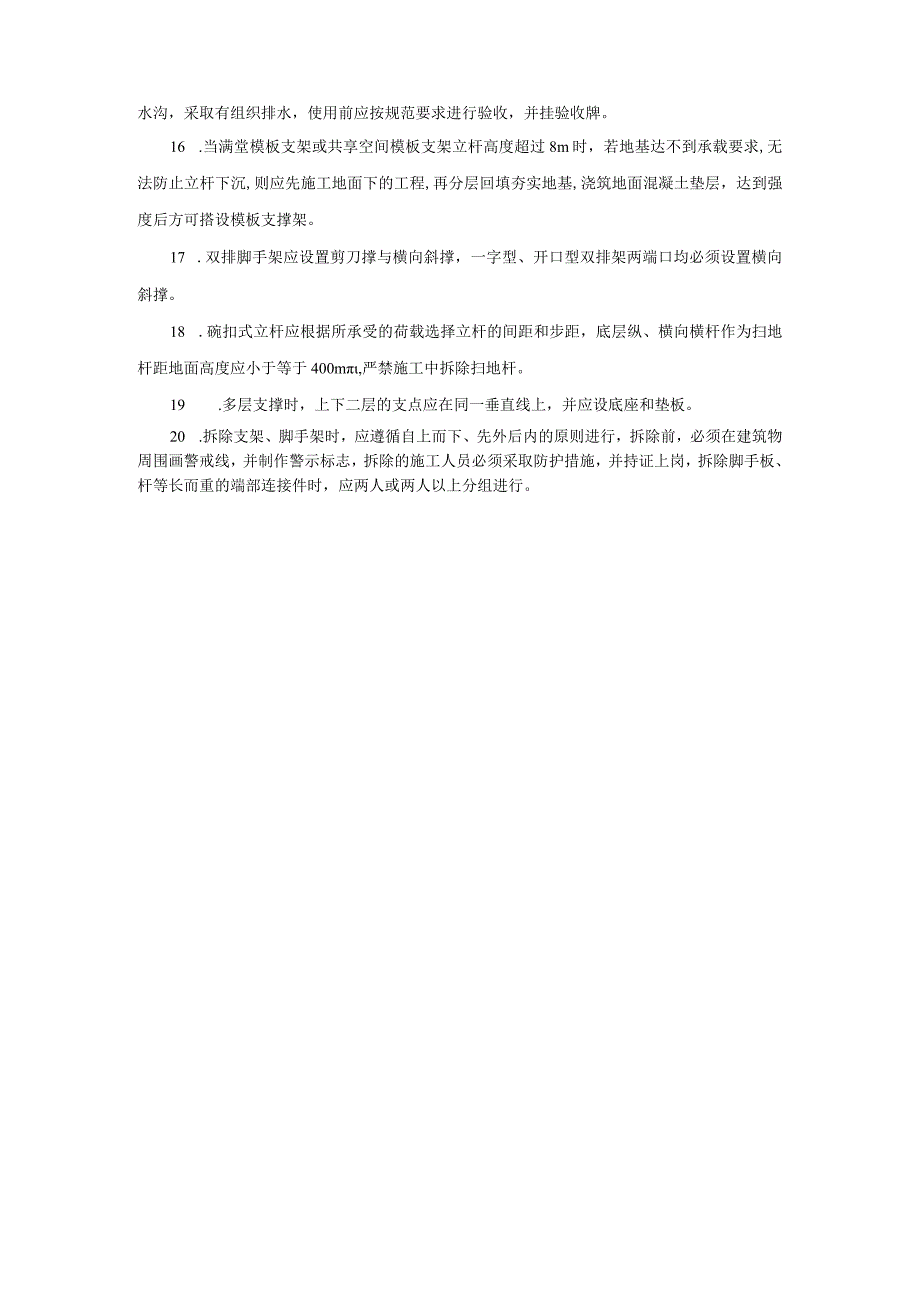

坍塌事故预防措施.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《坍塌事故预防措施.docx》由会员分享,可在线阅读,更多相关《坍塌事故预防措施.docx(2页珍藏版)》请在第壹文秘上搜索。

1、坍塌事故预防措施1 .基坑、沟槽施工要按规定编审专项施工方案,超过一定规模的危大工程严格按照论证后的方案施工。2 .土方开挖时要保证周边建筑物、地下管线、道路的安全,并做好变形监测,发现异常及时暂停施工,采取确保安全的措施后方可继续。3 .基坑开挖支护要严格按照方案施工,坚持“开槽支撑,先撑后挖,分层开挖,严禁超挖”十六字原则进行。4 .土方开挖过程中,每个工序施工结束后,应对该工序的施工质量进行检查,检查中发现的问题应进行整改,整改合格后方可进入下道施工工序。5 .基坑开挖需要排水时,基坑的上、下部和四周必须设置排水系统,不得积水,确保地下水在每层土方开挖面以下50cm,严禁有水挖土作业。6

2、 .如遇特殊情况,需要基坑停工较长时间,在平台、基坑边和坡脚设置排水明沟和集水坑,并排专人抽水值班。7 .基坑周边L5m范围内不宜堆载,3m以内限制堆载,并应符合设计要求。8 .坑边严禁重型车辆通行,当支护设计中已考虑堆载和车辆运行时,必须按设计要求进行,严禁超载。9 .在基坑的危险部位、临边、临空位置设置明显的安全警示标志或警戒。10 .基坑工程整个施工期内,每天均应有专人进行巡视检查,巡视检查应包括以下主要内容:支护结构(有无裂纹、渗水)、施工工况(是否按方案开挖、降排水是否正常)、基坑周边环境(管线有无破损、建筑物和道路有无开裂变形)及监测设施是否完好。IL支架、脚手架搭设应按规定编审专

3、项施工方案,超过一定规模的危大工程严格按照论证后的方案施工。12 .支架、脚手架搭设作业人员应持证上岗,搭设前应进行安全技术交底,搭设完毕应办理验收手续,进行量化验收。13 .搭设前,必须对架子管、扣件、钢笆片进行验收检查并复试,架子管严重弯曲,扣件严重腐蚀、裂纹,竹排腐烂的必须报废,不得使用。14 .连墙件应从第一步纵向水平杆处开始设置,在“一字型”、“开口型”两端必须加强设置连墙件,一次搭设高度不应超过相邻连墙件以上两步,当脚手架下部暂不能设置连墙件时应采取防倾覆措施,施工过程中严禁擅自拆除连墙件。15 .支架、落地式脚手架基础应按方案要求平整、夯实,立杆底部设置垫或座,四周设置排水沟,采

4、取有组织排水,使用前应按规范要求进行验收,并挂验收牌。16 .当满堂模板支架或共享空间模板支架立杆高度超过8m时,若地基达不到承载要求,无法防止立杆下沉,则应先施工地面下的工程,再分层回填夯实地基,浇筑地面混凝土垫层,达到强度后方可搭设模板支撑架。17 .双排脚手架应设置剪刀撑与横向斜撑,一字型、开口型双排架两端口均必须设置横向斜撑。18 .碗扣式立杆应根据所承受的荷载选择立杆的间距和步距,底层纵、横向横杆作为扫地杆距地面高度应小于等于400m,严禁施工中拆除扫地杆。19 .多层支撑时,上下二层的支点应在同一垂直线上,并应设底座和垫板。20 .拆除支架、脚手架时,应遵循自上而下、先外后内的原则进行,拆除前,必须在建筑物周围画警戒线,并制作警示标志,拆除的施工人员必须采取防护措施,并持证上岗,拆除脚手板、杆等长而重的端部连接件时,应两人或两人以上分组进行。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
