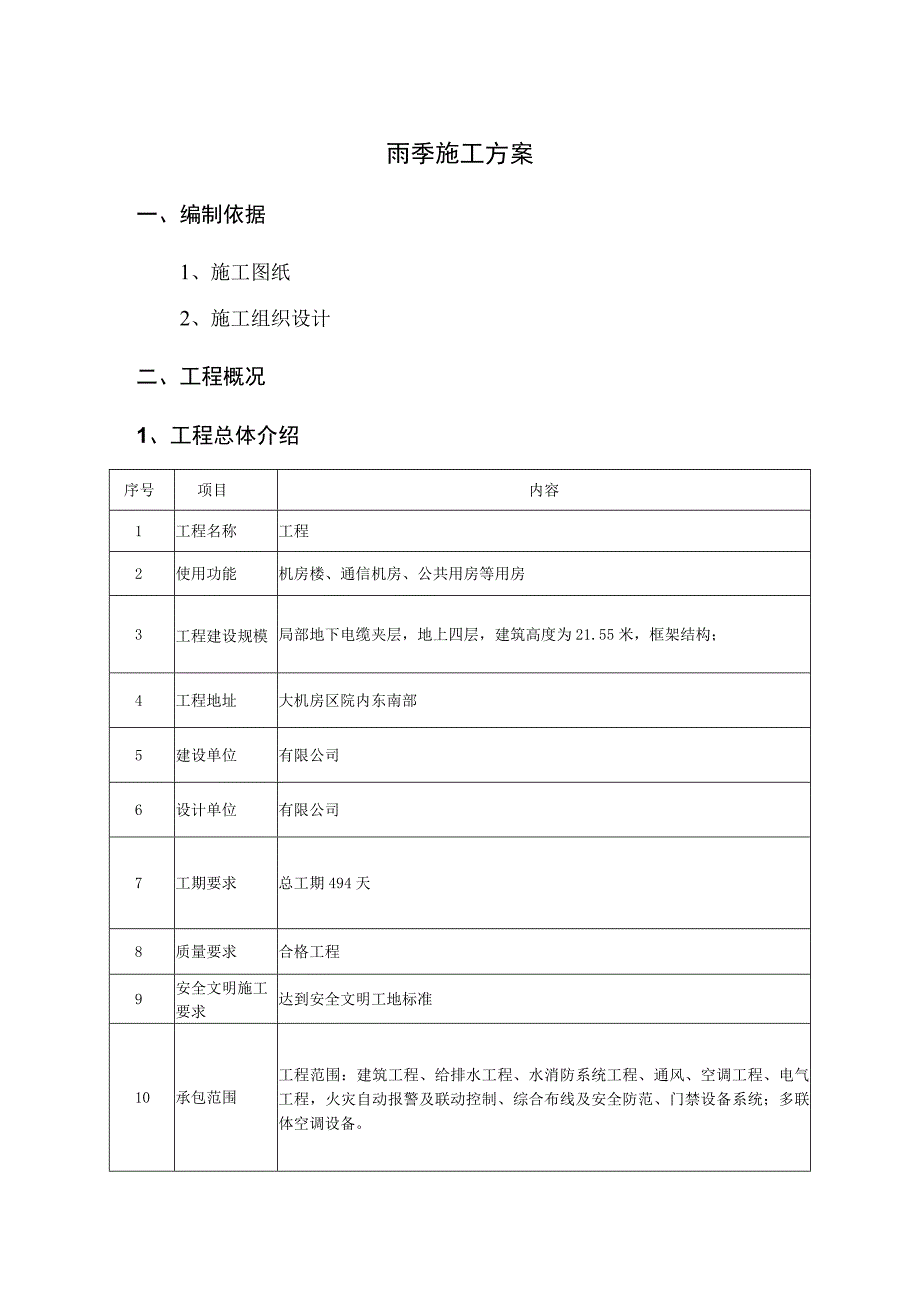

1、雨季施工方案一、编制依据1、施工图纸2、施工组织设计二、工程概况1、工程总体介绍序号项目内容1工程名称工程2使用功能机房楼、通信机房、公共用房等用房3工程建设规模局部地下电缆夹层,地上四层,建筑高度为21.55米,框架结构;4工程地址大机房区院内东南部5建设单位有限公司6设计单位有限公司7工期要求总工期494天8质量要求合格工程9安全文明施工要求达到安全文明工地标准10承包范围工程范围:建筑工程、给排水工程、水消防系统工程、通风、空调工程、电气工程,火灾自动报警及联动控制、综合布线及安全防范、门禁设备系统;多联体空调设备。2、建筑设计简介项目内容1建筑功能营业、通信机房、办公及餐厅等用房2建筑

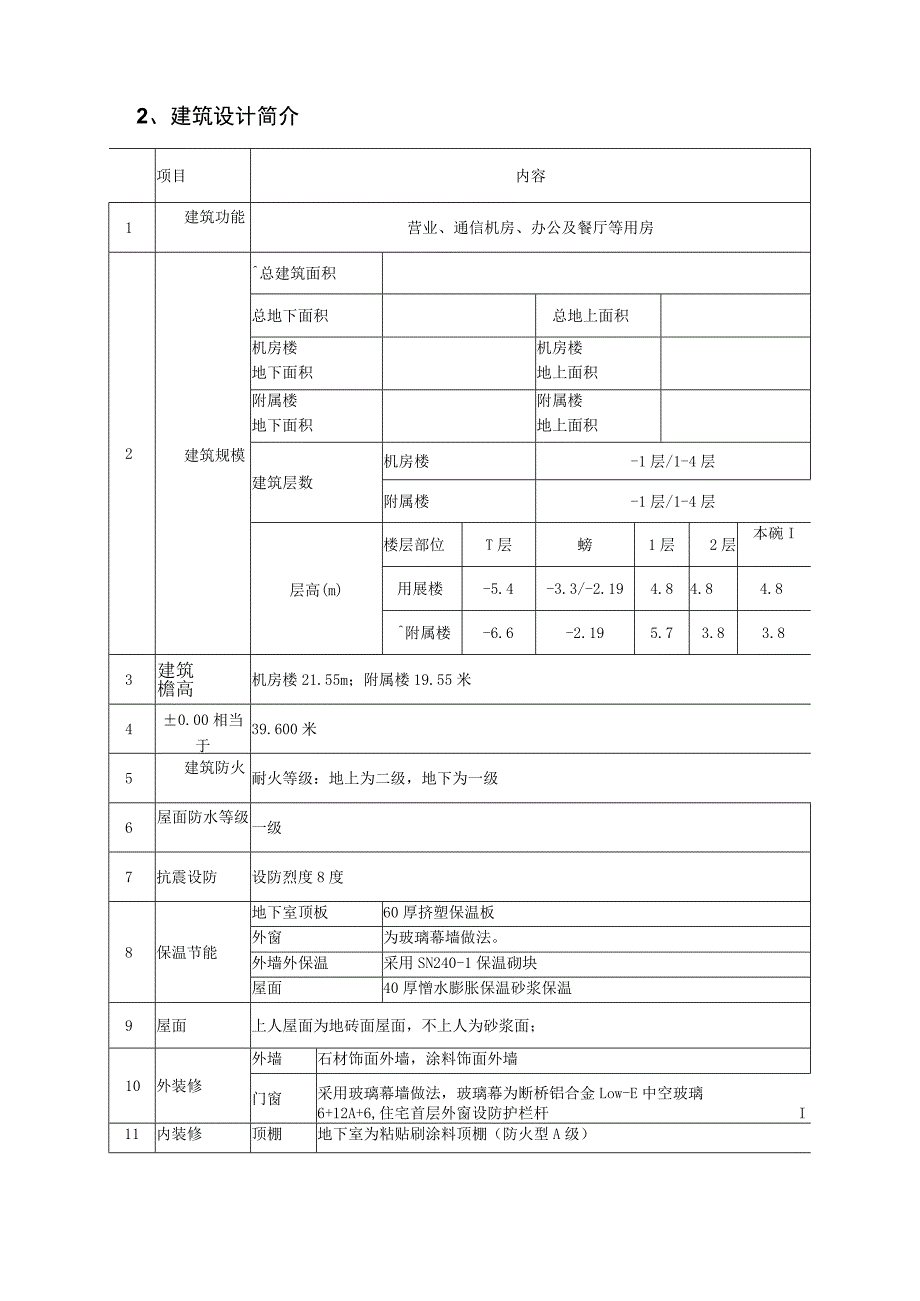

2、规模总建筑面积总地下面积总地上面积机房楼地下面积机房楼地上面积附属楼地下面积附属楼地上面积建筑层数机房楼-1层/1-4层附属楼-1层/1-4层层高(m)楼层部位T层螃1层2层本碗I用展楼-5.4-3.3/-2.194.84.84.8附属楼-6.6-2.195.73.83.83筑高建檐机房楼21.55m;附属楼19.55米40.00相当于39.600米5建筑防火耐火等级:地上为二级,地下为一级6屋面防水等级一级7抗震设防设防烈度8度8保温节能地下室顶板60厚挤塑保温板外窗为玻璃幕墙做法。外墙外保温采用SN240-1保温砌块屋面40厚憎水膨胀保温砂浆保温9屋面上人屋面为地砖面屋面,不上人为砂浆面;
3、10外装修外墙石材饰面外墙,涂料饰面外墙门窗采用玻璃幕墙做法,玻璃幕为断桥铝合金Low-E中空玻璃6+12A+6,住宅首层外窗设防护栏杆I11内装修顶棚地下室为粘贴刷涂料顶棚(防火型A级)铝方板吊顶(门厅电梯厅)铝条板吊顶(卫生间)纸面石膏板Il吊顶(走廊)硅铝钙板吊顶(附属用房,值班室)。其余为涂料顶棚墙面涂料墙面(地下室);1-4薄石材墙面(门厅电梯厅)薄型面砖(卫生间)其余为涂料墙面I踢脚水泥踢脚(地下室)石材踢脚(走廊)地砖踢脚(楼梯间,室外机平台值班室附属用房)其余为水泥踢脚I地面水泥砂浆地面(电力电缆夹层、通信电缆进线室、走道、楼梯间)混凝土土防水楼面(水冷检修通道)花岗楼面(门厅

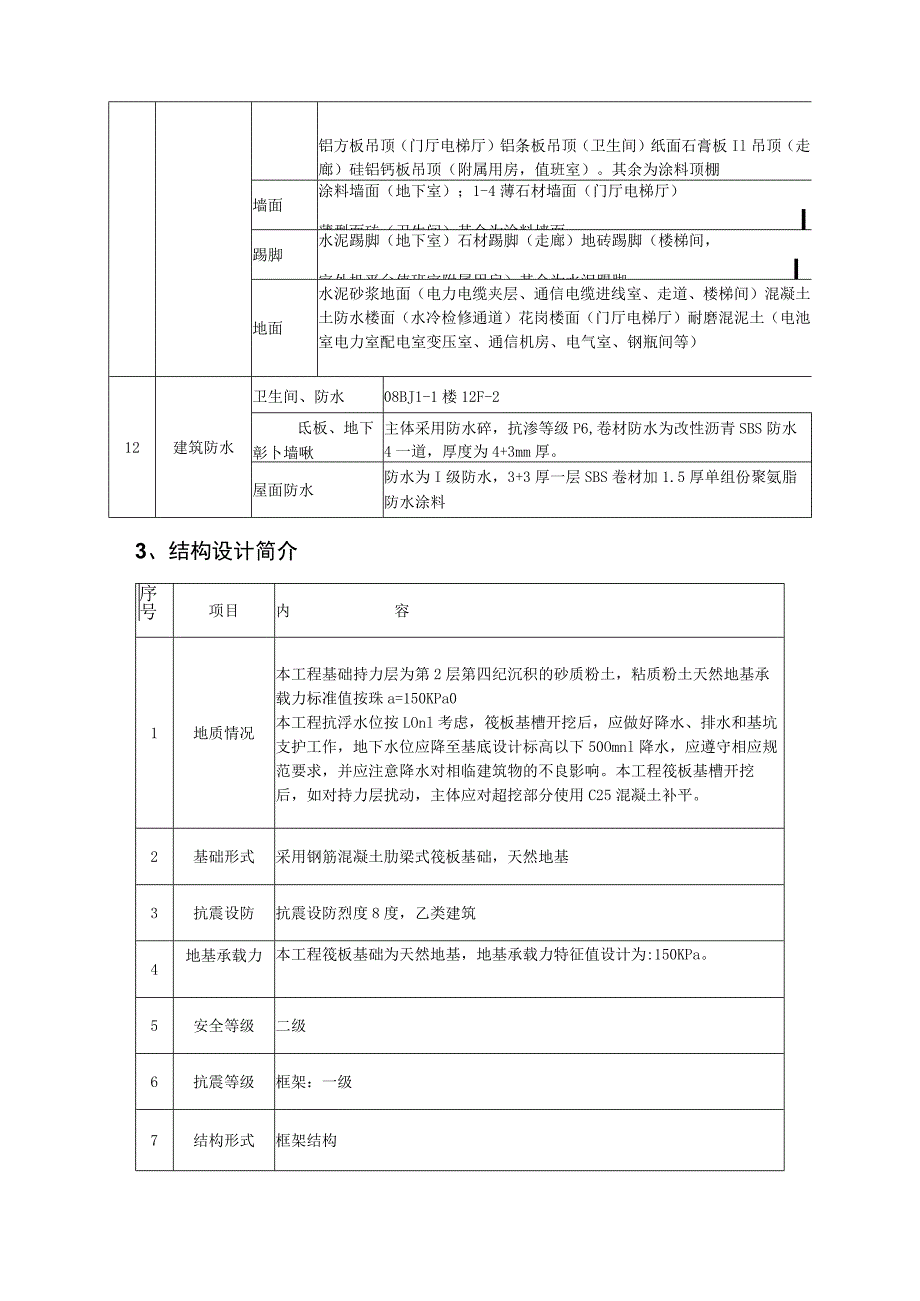

4、电梯厅)耐磨混泥土(电池室电力室配电室变压室、通信机房、电气室、钢瓶间等)12建筑防水卫生间、防水08BJ1-1楼12F-2氐板、地下彰卜墙啾主体采用防水碎,抗渗等级P6,卷材防水为改性沥青SBS防水4一道,厚度为4+3mm厚。屋面防水防水为I级防水,3+3厚一层SBS卷材加1.5厚单组份聚氨脂防水涂料3、结构设计简介序号项目内容1地质情况本工程基础持力层为第2层第四纪沉积的砂质粉土,粘质粉土天然地基承载力标准值按珠a=150KPa0本工程抗浮水位按LOnl考虑,筏板基槽开挖后,应做好降水、排水和基坑支护工作,地下水位应降至基底设计标高以下50Omnl降水,应遵守相应规范要求,并应注意降水对相
5、临建筑物的不良影响。本工程筏板基槽开挖后,如对持力层扰动,主体应对超挖部分使用C25混凝土补平。2基础形式采用钢筋混凝土肋梁式筏板基础,天然地基3抗震设防抗震设防烈度8度,乙类建筑4地基承载力本工程筏板基础为天然地基,地基承载力特征值设计为:150KPa。5安全等级二级6抗震等级框架:一级7结构形式框架结构8填充墙外墙25Onml厚SN240-1保温砌块,内墙100与200厚BM190-1轻集料隔墙砌块。9匕要构件截面尺(mm)部位基础地下外墙、柱地下内墙地上墙柱顶板主楼筏板厚500外墙300、600*600;.500*400;600*650墙:200柱:750*600.600*500.500
6、*400墙、200(耕)负一层顶板:200;负一层(局部250);标准层12010机房楼混凝土强度等级基础垫层C15基础筏板C30抗渗等级P6地下室外墙(-0.090以下)C35抗渗等级P6A-B轴水冷检修通道处顶板C30抗渗等级P6电缆夹层内墙C25地下室顶板、梁C30框架柱(一层及二层楼面以下)C45框架柱(三层一屋面)C40楼面梁、板及现浇楼梯(二层及二层楼面以下)C30楼面梁、板及现浇楼梯(三层楼面以上)C30过梁、构造柱、圈梁C2011附属楼混凝土强度等级基础垫层C15基础筏板C30抗渗等级P6地下室墙体内墙为C40,外墙为C40抗渗等级为P6框架柱(一层及二层楼面以下)C40框架柱
7、(三层一屋面)C35楼面梁、板及现浇楼梯C3012钢筋接头形式梁柱钢筋直径216,采用直螺纹;钢筋直径16时,可采用搭接接头。13钢筋类别HRB235,HRB400级14型钢及钢板Q235B-BQ345B-B15焊接焊条E43型用于Q235及HPB235级钢筋间焊接;E50用于HRB335级钢筋,HRB400级钢筋.Q345级焊接.16砌筑砂浆砂浆:0.000以下:DM7.5水泥砂浆,0.000以上:Mb5混合砂浆。17碎保护层(mm)地下外墙(迎水面)25(30)地下内墙250.000以上墙:15基础:板下40,板上25柱(迎水面):20(35)梁、雨篷板:25楼板:15卫生间墙、板:25三
8、、雨期施工期限及气象资料1、每年6-9月份的平均降雨量占年平均降雨量的83.87%。因此称6-9月份为雨期,而7月底8月初可为集中降雨期。所以把69月定为雨季施工阶段,以加强管理。雨季天气变化异常,大风、暴雨天气给施工带来很大难度,必须加强与天气部门的联系,预知天气情况。准备好雨季的施工材料、机具。并采取有效技术措施,以确保雨季施工的质量与安全。2、根据施工进度安排,大部分主体工程将在雨期完成。3、现场临时道路、临时上下水和临时用电已经形成。可以保障今年的雨季施工使用正常。四、雨季施工计划及原则本工程雨季施工阶段要完成主体结构施工。施工任务繁重,为确保工程质量,搞好安全生产,保证各项计划指标任
9、务的完成,必须从思想上、组织上、措施上、物资上尽早做好充分准备,做到思想落实、组织落实、措施落实、物资落实、汛期施工做到有备无患,雨季施工总的原则是“预防为主,做好排水、挡水、防水工作”,总的要求是,室内工程雨季不影响施工,室外工程小雨不间断施工,大雨期间暂停施工,大雨过后即可施工,暴雨过后不影响施工。确保整个雨季正常的施工生产,确保工程实体、材料、设备、设施等不受损失,无安全责任事故。五、雨季施工准备工作1、组织准备项目部成立雨季施工领导小组。成立以项目经理为第一责任人的施工现场的雨季施工领导小组,将方案编制、措施落实、人员教育、料具供应、应急抢险等具体职责落实到主控及相关部门,并明确责任人
10、。项目经理部夜间设值班人员并做好值班记录。同时,注意采用收听、查询等方式了解天气预报,随时掌握天气变化情况,合理安排施工工期,做好雨季施工各种材料准备,防止暴风雨突然袭击,给施工造成影响。2、技术准备(1)进入雨季施工的工程部位,应复核施工图纸,对有不能适应雨期施工要求的部位比如屋面工程、外装修工程等应及时与设计单位、监理、甲方研究解决。(2)对项目部管理人员和施工人员进行雨季施工方案的宣传教育,熟悉各分部、分项工程的施工方法,以及技术、安全和降低成本措施,并形成文字,以交底和班前教育形式传达给作业队伍。能够针对雨期施工方法中出现的暴雨、大风问题及时采取处理措施。(3)编制可行的雨季预防物资计
11、划,并按计划准备好各项雨季施工物资和覆盖材料,并尽量减少能源消耗。施工中要根据天气变化及时发放生活防雨用品。(4)对道路、基坑、外架、塔吊基础、大型机械设备等都应结合各专项方案进行防雨维护,并检查其安全可靠性,保证雨季正常使用。(5)及时了解近期天气预报,为施工安排提供准确的气象信息。并做好每日天气记录。3、施工现场准备(1)进场时考虑雨季的影响,凡有可能积水的区域,应事先填筑平整。防止雨季来临,导致场地内积水,场地泥泞。各种构件、大型模板、机具等的存放场地,以及现场钢木加工生产场地,应硬化路面,防止雨季下沉。(2)为防止雨水进入主体一层室内基坑,主体周边基坑边挡水墙高出自然地面20Omn1,
12、外侧抹灰,用来挡水。防止地表水向土层渗漏影响边坡稳定。并配备水泵抽水。(3)场地硬化并从挡水墙边向外找坡。确保雨季道路循环畅通,不淹不冲不积水,不陷不滑。(4)如场内排水口不能直通场外泄水处,则应在合适的位置挖集水坑,准备抽水设备,防止场内积水。(5)要重点防范屋面后浇带及预留洞口处,后浇带两侧砌起两皮砖,并用旧模板覆盖,以防止雨水进入主体内部;及时对后浇带进行浇注,每层施工完应将所有的出入口、洞口、管口等封堵好。4、机械设备防护(1)现场机械操作棚(如电焊机、木工机械、钢筋机械等),必须搭设牢固,防止漏雨、沸雨和积水。(2)现场机械设备,要采取防雨、防潮、防淹等措施。用电的机械设备要按相应规
13、定做好接地或接零保护装置,并应经常检查测试其可靠性。保护接地应不大于4欧姆,防雷接地应不大于40欧姆。(3)电动机械设备和手持电动机具,都应安装漏电保护器,漏电保护器的容量要与用电机械相符,并要单机专用。(4)塔吊基础要做专业设计,并做好排水管道防止积水下沉,要经常检查,做好保养维护工作,随时加固和调平。(5)塔吊的接地装置要进行全面检查,接地体的深度、距离、棒径、地线截面均应符合规范要求,并应经常检查检测,确保接地电阻不大于40欧姆。5、原材料及半成品的保护(1)对于怕雨淋的材料如模板、木方、水泥、石灰等要采取防雨措施,应在上部覆盖塑料布,其下部要垫高码放并要通风良好。(2)钢筋堆放场地应设
14、置一定的排水坡度,钢筋堆放应高出地面20cm以上。(3)钢管、碗扣架等周转架料堆放应搭设架子,并做好防锈蚀的保护措施。(4)装修用珍珠岩、石膏粉和其它有防水防潮要求的材料,要放置在干燥环境的料棚内,严防雨淋受潮。各类轻质复合隔墙板材,严禁雨淋浸水,并要防潮。6、防雨物资准备由于本工程施工的特殊性,单层面积非常大,物资部门应做好雨季主体施工的防雨材料,如排水泵、自吸泵、彩条布、雨衣雨鞋等,联系好货源,及时跟踪了解现场施工动态,根据工程的实际进展,加强预见性,提前3天将雨季施工所用物资备好,及时组织进场(所需材料见下表)。雨施主要材料用量一览表名称数量进场时间潜水泵5台2012年5月塑料布5000m2随用随进雨衣100套随用随进雨鞋50随用随进铁锹30把随用随进排水胶管500m随用随进镐10把随用随进苫布400m2随用随进7、大、小型设施检修及维护(1)临时设施检修:对现场临时设施,如办公室、仓库及场外职工宿舍等应进行全面检查,对危险建筑物
