1、火力发电厂新建机组工程重要设备基础施工质量控制措施1. 1基础设备尺寸控制措施1.1.1 设备基础施工前应组织相关专业对施工图进行图纸会审,重点核对设备基础定位尺寸、标高是否与总图吻合、是否正确;土建的预留孔(预埋件)尺寸、位置是否与设备安装图一致。1.1.2 基础轴线尺寸,基底标高和地质情况均经过检查,并办理隐蔽检验手续。1.1.3 安装的模板、基础中的钢筋、螺栓、预埋件、设备管线均已安装完毕并经过有关部门检查验收,符合设计要求,并办完隐蔽检验手续。螺杆采用直埋式时,必须有可靠的固定样架,汽机螺栓固定架设计必须附有计算书。设备基础在混凝土浇筑前应组织相关专业进行综合验收,重点核对设备预留孔洞

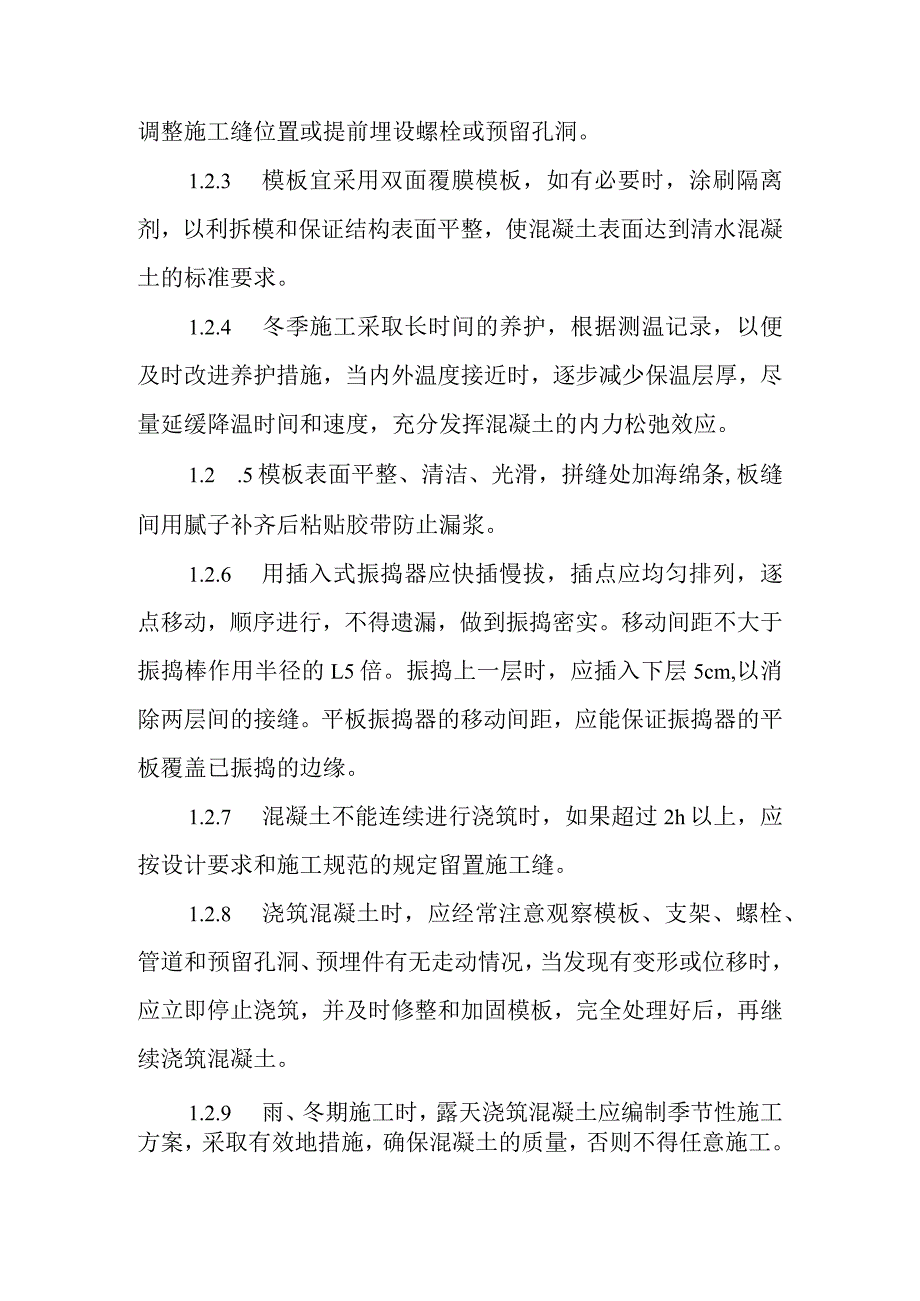

2、、埋件、螺栓的位置及数量、支撑面标高是否符合设备安装要求。1.2混凝土质量的控制1.2.1 设备基础浇筑前应清理地基或基土上的於泥,并应有防水、排水措施。清除模板内的垃圾、泥土等杂物,并浇水润湿模板,堵塞板缝和孔洞,但不积水。1.2.2 设备基础如果分两次以上施工,应特别注意预埋螺栓、预留孔的底标高是否在施工缝以下,如果在施工缝以下,应调整施工缝位置或提前埋设螺栓或预留孔洞。1.2.3 模板宜采用双面覆膜模板,如有必要时,涂刷隔离剂,以利拆模和保证结构表面平整,使混凝土表面达到清水混凝土的标准要求。1.2.4 冬季施工采取长时间的养护,根据测温记录,以便及时改进养护措施,当内外温度接近时,逐步

3、减少保温层厚,尽量延缓降温时间和速度,充分发挥混凝土的内力松弛效应。1.2 .5模板表面平整、清洁、光滑,拼缝处加海绵条,板缝间用腻子补齐后粘贴胶带防止漏浆。1.2.6 用插入式振捣器应快插慢拔,插点应均匀排列,逐点移动,顺序进行,不得遗漏,做到振捣密实。移动间距不大于振捣棒作用半径的L5倍。振捣上一层时,应插入下层5cm,以消除两层间的接缝。平板振捣器的移动间距,应能保证振捣器的平板覆盖已振捣的边缘。1.2.7 混凝土不能连续进行浇筑时,如果超过2h以上,应按设计要求和施工规范的规定留置施工缝。1.2.8 浇筑混凝土时,应经常注意观察模板、支架、螺栓、管道和预留孔洞、预埋件有无走动情况,当发

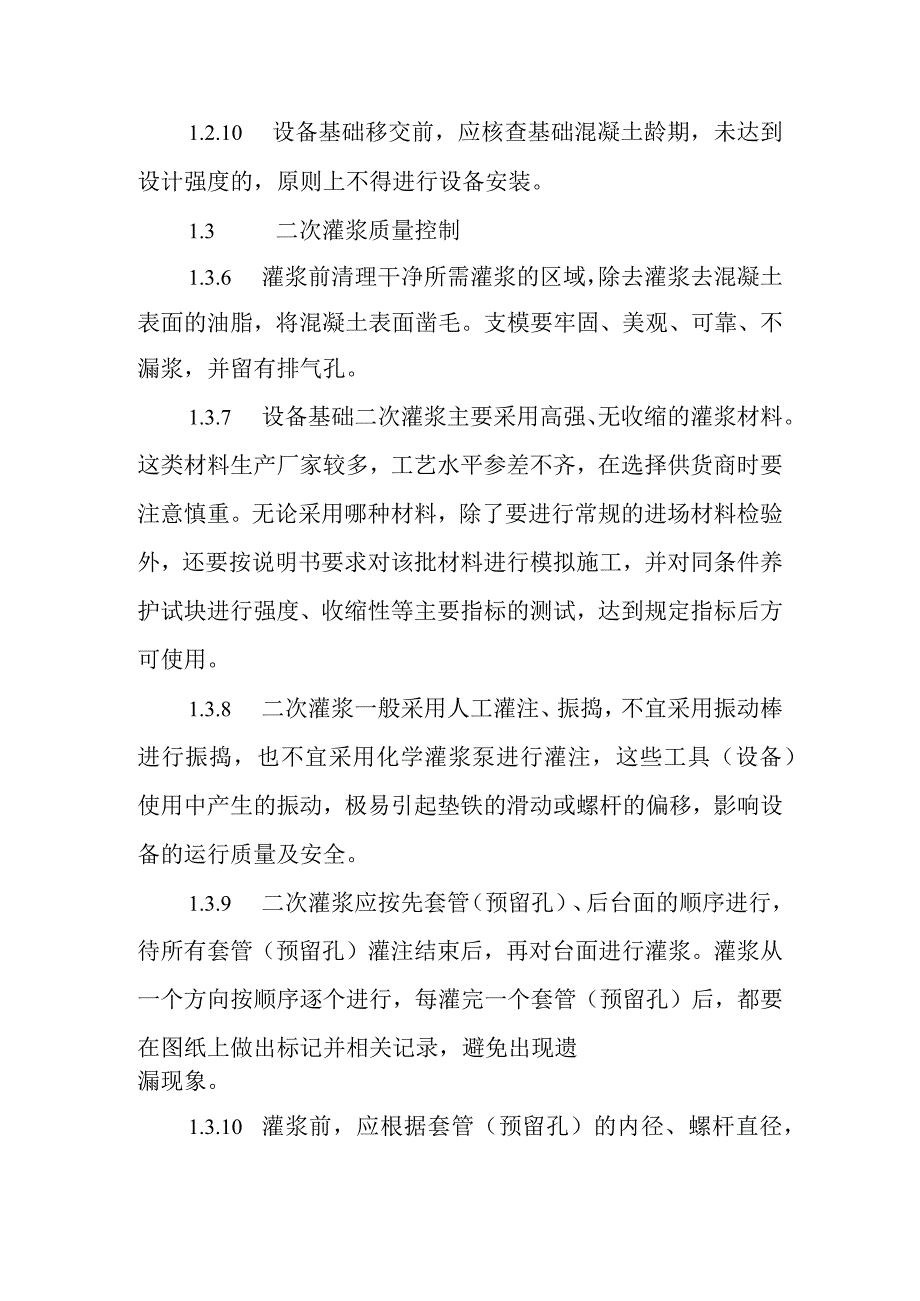

4、现有变形或位移时,应立即停止浇筑,并及时修整和加固模板,完全处理好后,再继续浇筑混凝土。1.2.9 雨、冬期施工时,露天浇筑混凝土应编制季节性施工方案,采取有效地措施,确保混凝土的质量,否则不得任意施工。1.2.10 设备基础移交前,应核查基础混凝土龄期,未达到设计强度的,原则上不得进行设备安装。1.3 二次灌浆质量控制1.3.6 灌浆前清理干净所需灌浆的区域,除去灌浆去混凝土表面的油脂,将混凝土表面凿毛。支模要牢固、美观、可靠、不漏浆,并留有排气孔。1.3.7 设备基础二次灌浆主要采用高强、无收缩的灌浆材料。这类材料生产厂家较多,工艺水平参差不齐,在选择供货商时要注意慎重。无论采用哪种材料,

5、除了要进行常规的进场材料检验外,还要按说明书要求对该批材料进行模拟施工,并对同条件养护试块进行强度、收缩性等主要指标的测试,达到规定指标后方可使用。1.3.8 二次灌浆一般采用人工灌注、振捣,不宜采用振动棒进行振捣,也不宜采用化学灌浆泵进行灌注,这些工具(设备)使用中产生的振动,极易引起垫铁的滑动或螺杆的偏移,影响设备的运行质量及安全。1.3.9 二次灌浆应按先套管(预留孔)、后台面的顺序进行,待所有套管(预留孔)灌注结束后,再对台面进行灌浆。灌浆从一个方向按顺序逐个进行,每灌完一个套管(预留孔)后,都要在图纸上做出标记并相关记录,避免出现遗漏现象。1.3.10 灌浆前,应根据套管(预留孔)的内径、螺杆直径,计算出每个套管(预留孔)内应灌入灌浆料的体积进行计量。如果实灌体积和计算容积基本相符,则可以确定该孔已灌注密实。如果不符,则要分析原因:当实灌体积小于计算容积时,可能是套管(预留孔)内出现空洞或垃圾未清理干净;当实灌体积远大于计算容积时,则可能有模板漏浆现象。1.3.11 灌浆完成后,及时将表面压平磨光,并采用相应材料的覆盖养护,洒水养护时间不少相关技术规范规定。1.3.12 设备进行试运前,应对二次灌浆层进行一次检查。二次灌浆层应密实,无表面裂缝,无蜂窝、麻面,灌浆面略高于设备结构底板底面。二次灌浆强度未达到设计强度前,不得进行设备试运。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
