《管涵安装雨季施工方案.docx》由会员分享,可在线阅读,更多相关《管涵安装雨季施工方案.docx(5页珍藏版)》请在第壹文秘上搜索。

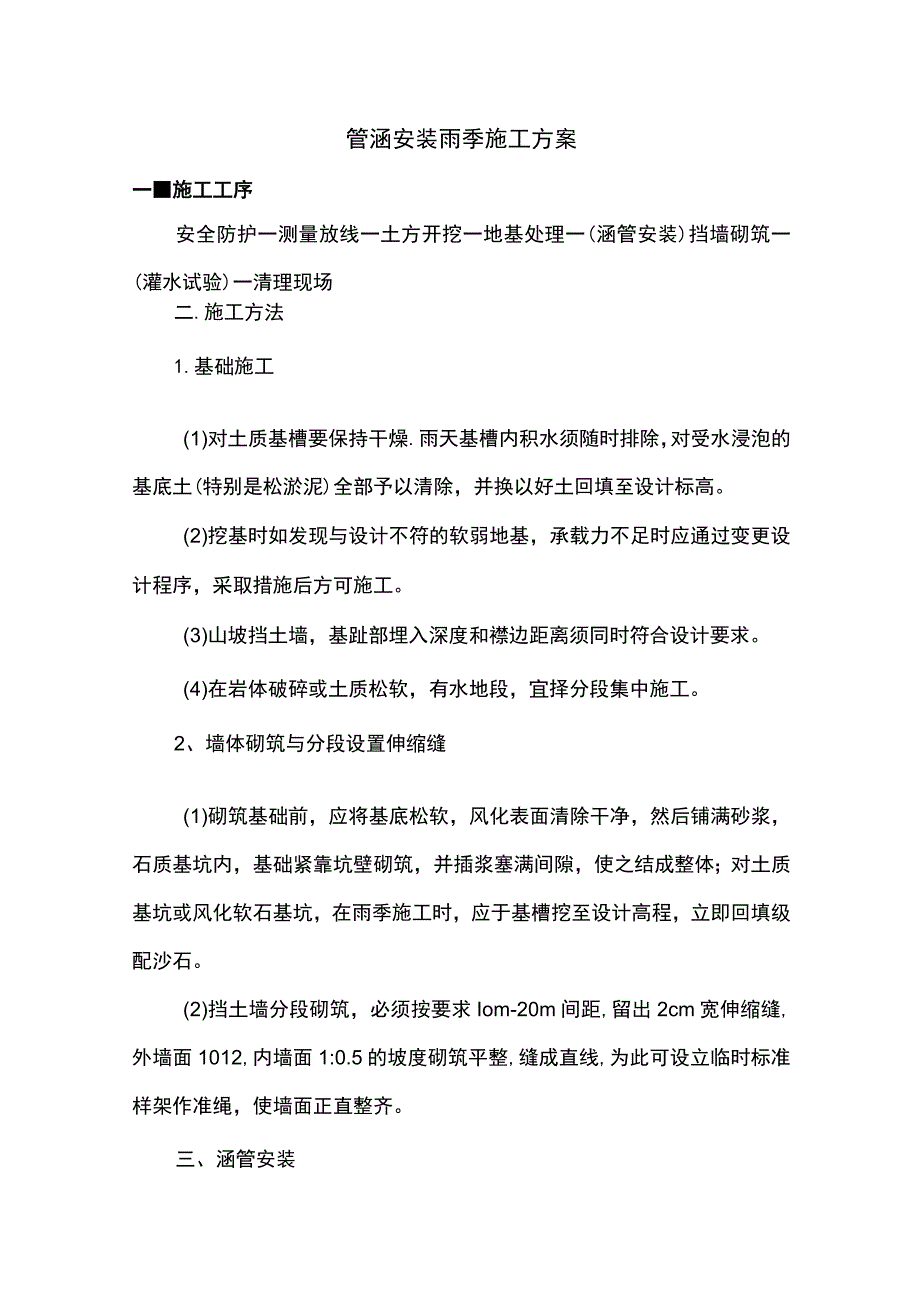

1、管涵安装雨季施工方案一施工工序安全防护一测量放线一土方开挖一地基处理一(涵管安装)挡墙砌筑一(灌水试验)一清理现场二.施工方法1.基础施工(1)对土质基槽要保持干燥.雨天基槽内积水须随时排除,对受水浸泡的基底土(特别是松淤泥)全部予以清除,并换以好土回填至设计标高。(2)挖基时如发现与设计不符的软弱地基,承载力不足时应通过变更设计程序,采取措施后方可施工。(3)山坡挡土墙,基趾部埋入深度和襟边距离须同时符合设计要求。(4)在岩体破碎或土质松软,有水地段,宜择分段集中施工。2、墙体砌筑与分段设置伸缩缝(1)砌筑基础前,应将基底松软,风化表面清除干净,然后铺满砂浆,石质基坑内,基础紧靠坑壁砌筑,并

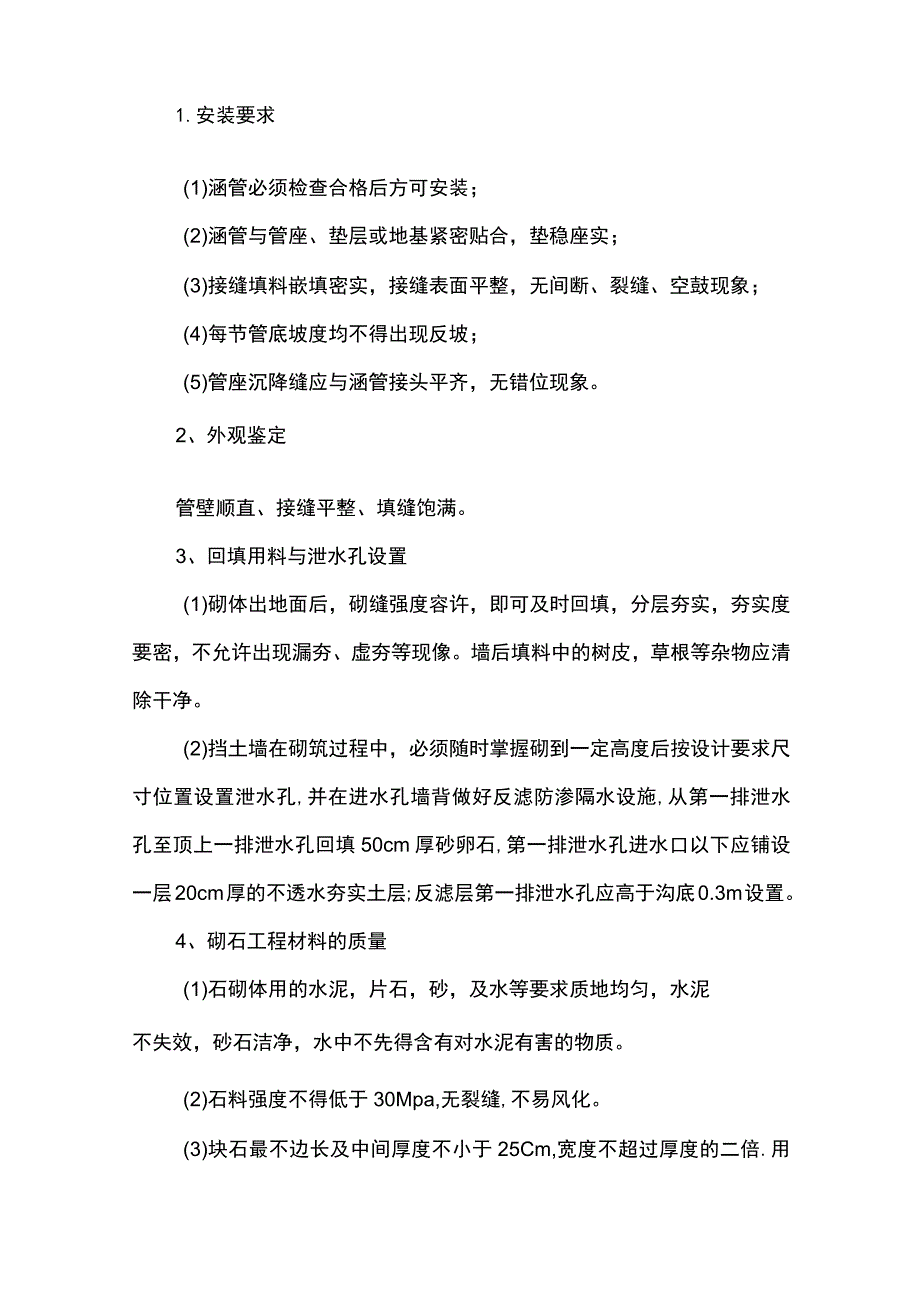

2、插浆塞满间隙,使之结成整体;对土质基坑或风化软石基坑,在雨季施工时,应于基槽挖至设计高程,立即回填级配沙石。(2)挡土墙分段砌筑,必须按要求Iom-20m间距,留出2cm宽伸缩缝,外墙面1012,内墙面1:0.5的坡度砌筑平整,缝成直线,为此可设立临时标准样架作准绳,使墙面正直整齐。三、涵管安装1.安装要求(1)涵管必须检查合格后方可安装;(2)涵管与管座、垫层或地基紧密贴合,垫稳座实;(3)接缝填料嵌填密实,接缝表面平整,无间断、裂缝、空鼓现象;(4)每节管底坡度均不得出现反坡;(5)管座沉降缝应与涵管接头平齐,无错位现象。2、外观鉴定管壁顺直、接缝平整、填缝饱满。3、回填用料与泄水孔设置(

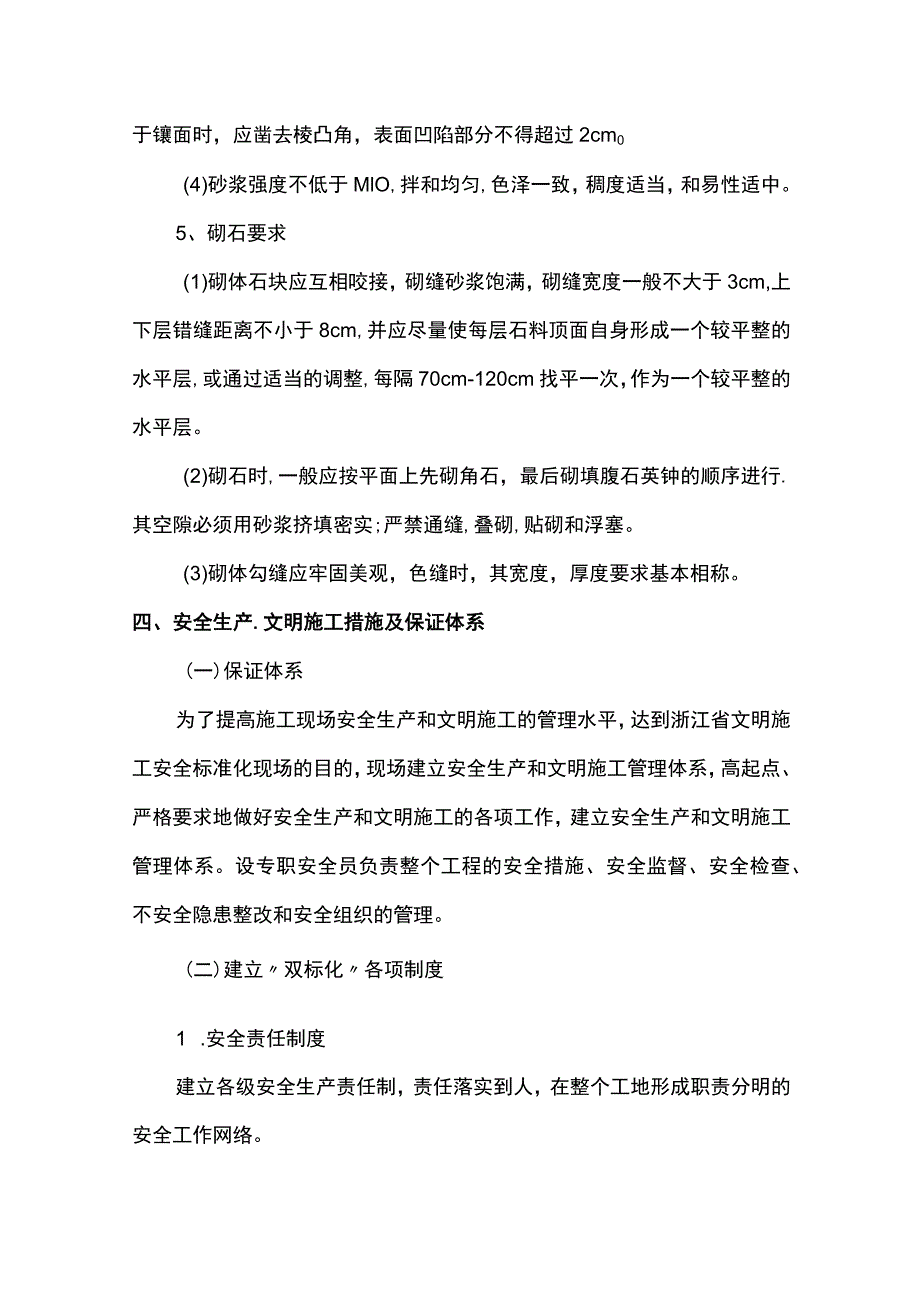

3、1)砌体出地面后,砌缝强度容许,即可及时回填,分层夯实,夯实度要密,不允许出现漏夯、虚夯等现像。墙后填料中的树皮,草根等杂物应清除干净。(2)挡土墙在砌筑过程中,必须随时掌握砌到一定高度后按设计要求尺寸位置设置泄水孔,并在进水孔墙背做好反滤防渗隔水设施,从第一排泄水孔至顶上一排泄水孔回填50cm厚砂卵石,第一排泄水孔进水口以下应铺设一层20cm厚的不透水夯实土层;反滤层第一排泄水孔应高于沟底0.3m设置。4、砌石工程材料的质量(1)石砌体用的水泥,片石,砂,及水等要求质地均匀,水泥不失效,砂石洁净,水中不先得含有对水泥有害的物质。(2)石料强度不得低于30Mpa,无裂缝,不易风化。(3)块石最
4、不边长及中间厚度不小于25Cm,宽度不超过厚度的二倍.用于镶面时,应凿去棱凸角,表面凹陷部分不得超过2cm0(4)砂浆强度不低于MlO,拌和均匀,色泽一致,稠度适当,和易性适中。5、砌石要求(1)砌体石块应互相咬接,砌缝砂浆饱满,砌缝宽度一般不大于3cm,上下层错缝距离不小于8cm,并应尽量使每层石料顶面自身形成一个较平整的水平层,或通过适当的调整,每隔70cm-120cm找平一次,作为一个较平整的水平层。(2)砌石时,一般应按平面上先砌角石,最后砌填腹石英钟的顺序进行.其空隙必须用砂浆挤填密实;严禁通缝,叠砌,贴砌和浮塞。(3)砌体勾缝应牢固美观,色缝时,其宽度,厚度要求基本相称。四、安全生
5、产.文明施工措施及保证体系(一)保证体系为了提高施工现场安全生产和文明施工的管理水平,达到浙江省文明施工安全标准化现场的目的,现场建立安全生产和文明施工管理体系,高起点、严格要求地做好安全生产和文明施工的各项工作,建立安全生产和文明施工管理体系。设专职安全员负责整个工程的安全措施、安全监督、安全检查、不安全隐患整改和安全组织的管理。(二)建立双标化各项制度1 .安全责任制度建立各级安全生产责任制,责任落实到人,在整个工地形成职责分明的安全工作网络。2 .安全教育制度安全教育分为安全教育和安全交底两部分。严格执行三级安全教育制度,凡进场人员,必须进行40h的三级安全生产教育,合格后方能上岗作业。
6、对具体的分部分项工程进行安全技术交底,每一次下达任务的同时,对操作班组进行安全交底,班组进行班前上岗安全交底。做到无施工方案不施工,有方案无安全交底不施工,班组上岗前没安全交底不施工。施工班组要认真做好安全上岗交底活动记录。3 .安全设施验收制度履带吊在安装搭设完成后,必须经公司安检部门验收合格后才能投入使用。4 .安全检查制度定期和不定期进行安全检查。检查要抓往重点部位。对查出的事故隐患,要定人、定时间、定措施,进行整改,并履行复查手续。通过安全检查,不断提高和加强职工的安全意识,落实各项安全制度和安全措施。(三)安全生产措施1 .设置充足的各类安全宣传警告牌。作业岗位要有安全操作规程牌。2 .正确使用三宝(指安全帽、安全带和安全网)o3 .塔吊等起重机械必须配备专业指挥人员,无指挥人员不得作业。塔吊作业时,严禁将起吊的物体凌空于人行道上空。严格执行起重机械三限位、两保险、十不吊规定。4 .外脚手架搭拆前要编制专题施工方案,并进行书面安全技术交底。脚手架严格按方案搭设,其立杆间距、大横杆步距、防护栏杆、剪刀撑、拉墙杆、扫地杆、脚手架基础的设置必须符合有关脚手架规程。外脚手架进行验收,合格后挂牌使用。5 .严格遵守十不烧”规定,执行工程多机多监护制度(操作证、动火证、灭火证、监护人)和13级动火界限审批手续。
