《裙楼首层铝板雨篷系统施工专项方案.docx》由会员分享,可在线阅读,更多相关《裙楼首层铝板雨篷系统施工专项方案.docx(3页珍藏版)》请在第壹文秘上搜索。
1、裙楼首层铝板雨篷系统施工专项方案一、系统介绍幕墙位置:裙楼首层构造:铝板雨篷采用钢龙骨做为主受力杆件,铝合金角码四周等距固定,板块拼接部位采用密封胶密封;面材:采用3.Omm铝板,表面氟碳喷涂,颜色由业主及建筑师确定;钢件:Q235B结构钢材,热浸镀锌防腐处理主悬挑构件为总包范围,幕墙钢件仅为次龙骨。二、系统施工方法说明本幕墙系统拟采用满堂脚手架进行幕墙安装,采用汽车吊配合垂直运输。三、施工流程测量放线一钢龙骨体系安装调整一复测定位一铝板面板安装一注胶四、具体施工说明1、测量放线(1)测量放线前,首先要熟悉图纸、资料,了解施工现场的0.000标高和轴线。施工放线主要依据现场提供的0.000标高

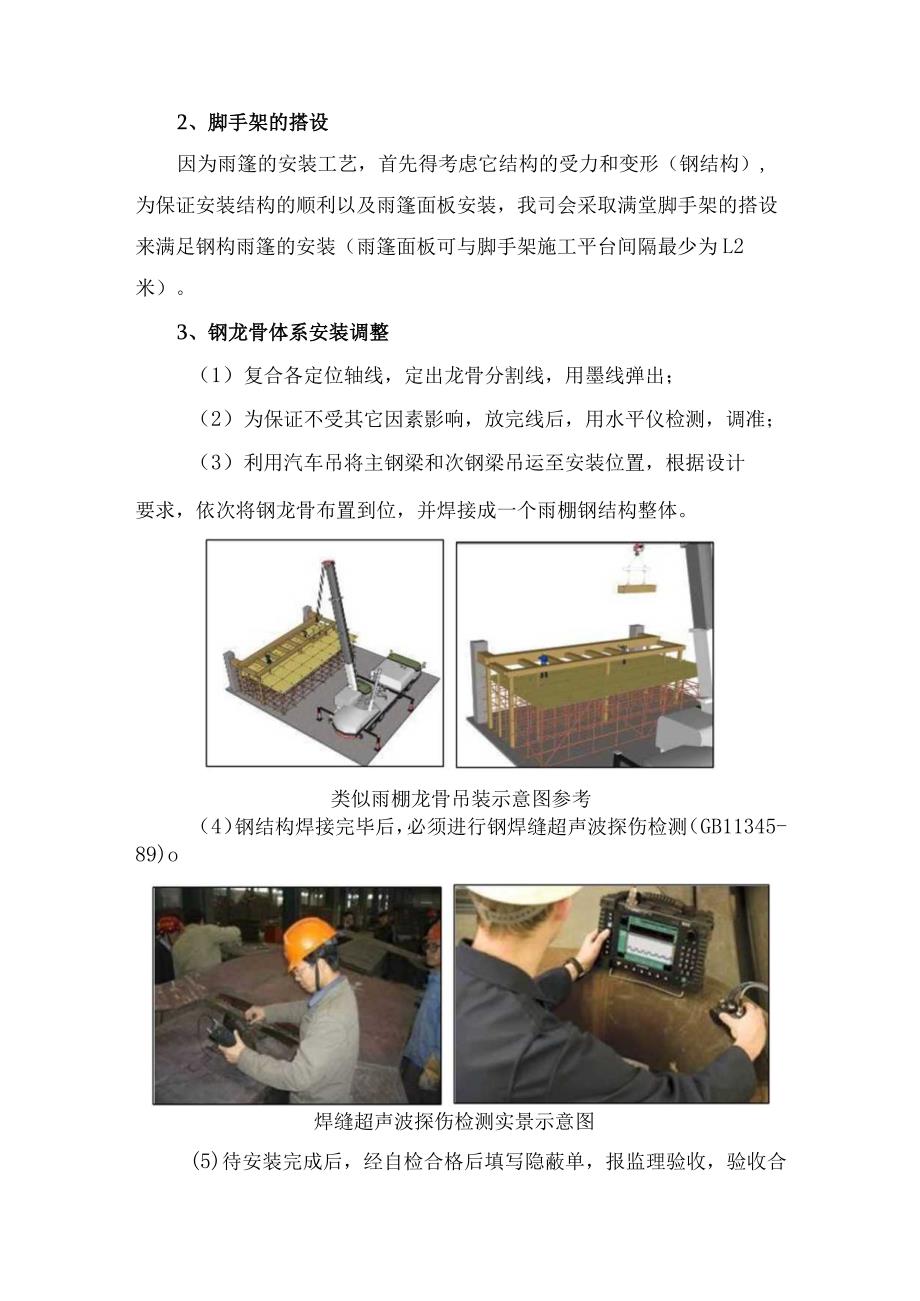

2、、通过测量放线的方法,确定钢结构主龙骨所在线位。(2)所有测量数据必须经过复核,若超过允许误差,应查找原因及时纠正。若在误差范围内,则确认,进行下一步连线工作。2、脚手架的搭设因为雨篷的安装工艺,首先得考虑它结构的受力和变形(钢结构),为保证安装结构的顺利以及雨篷面板安装,我司会采取满堂脚手架的搭设来满足钢构雨篷的安装(雨篷面板可与脚手架施工平台间隔最少为L2米)。3、钢龙骨体系安装调整(1)复合各定位轴线,定出龙骨分割线,用墨线弹出;(2)为保证不受其它因素影响,放完线后,用水平仪检测,调准;(3)利用汽车吊将主钢梁和次钢梁吊运至安装位置,根据设计要求,依次将钢龙骨布置到位,并焊接成一个雨棚
3、钢结构整体。类似雨棚龙骨吊装示意图参考(4)钢结构焊接完毕后,必须进行钢焊缝超声波探伤检测(GB11345-89)o焊缝超声波探伤检测实景示意图(5)待安装完成后,经自检合格后填写隐蔽单,报监理验收,验收合格后焊缝涂刷两道防锈漆,然后进行下道工序施工。4、铝单板的安装(1)板块在加工厂已预制完成,铝单板在装前应用钢线拉出完成面,以便控制安装进出位。(2)安装前应认真检查其编号、数量、分清安装方向、位置。在安装铝单板之前,预先装好铝单板固定码,安装应牢固不松动,不漏装。(3)铝单板安装应牢固,位置应准确,不能漏装或随意减少自攻螺丝的个数。(4)铝单板挂装后紧固前.,应认真调整,使相邻板产隙的尺寸
4、达到设计要求,横平竖直,宽窄均匀并随时进行检查、调整、校正、固定,使其符合质量要求。顶层面板安装完毕后进行注胶施工工艺。5、打胶工艺控制与检测(1)在玻璃安装调整结束后进行打胶使玻璃的缝隙密封。(2)打胶过程应注意事项:先清洗玻璃,特别是玻璃边部与胶连接处的污迹要清洗擦干,在贴美纹纸后要24小时之内打胶并及时处理,打好的胶不得有外溢,毛刺等现象;打胶时保证胶缝填实;在刮胶过程中必须保证横向和纵向胶缝的接口处平滑,如有凸起必须在胶表面固化前修整好,保证在胶缝处排水通畅;在隔日打胶时,胶缝连接处先清洗已打好的胶头,切除圆弧头部以保证两次打胶的连接紧密;如在自检中发现有局部打胶缺陷(如气泡、空心、断缝、表面严重裂纹),必须将该部分切除清理后再进行补胶。
