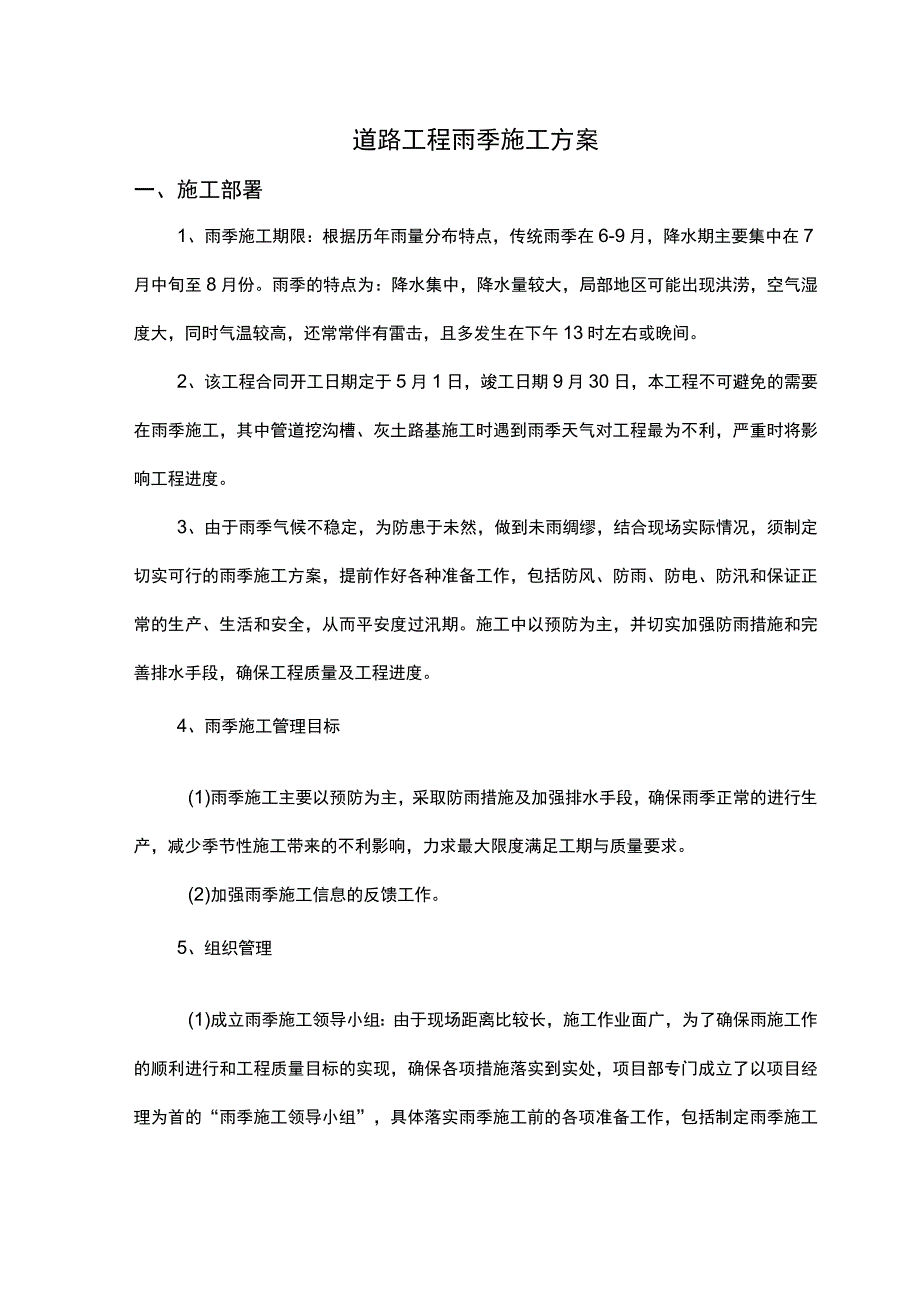

道路工程雨季施工方案.docx

上传人:p** 文档编号:456621 上传时间:2023-09-01 格式:DOCX 页数:15 大小:51.35KB
下载 相关 举报

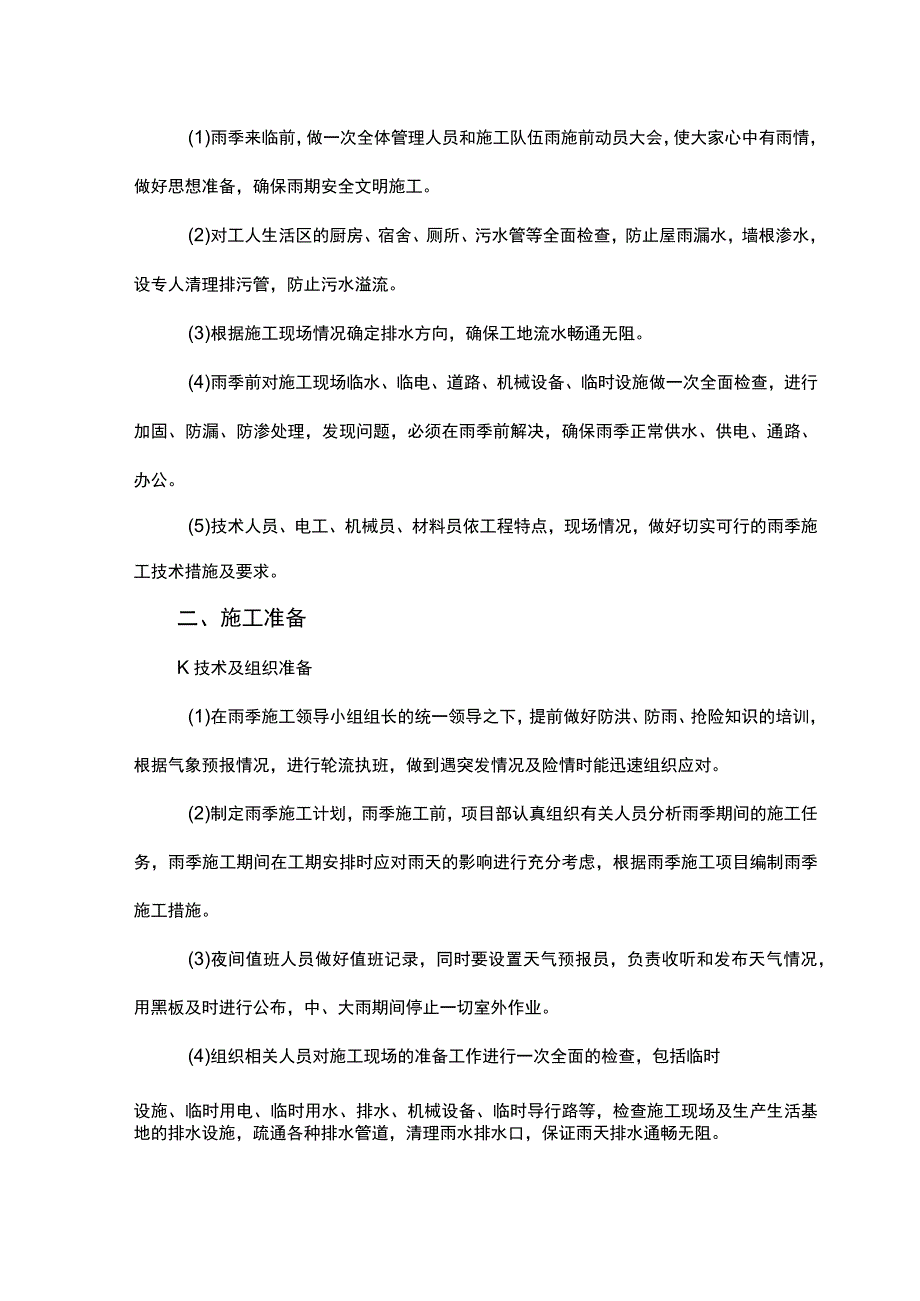

道路工程雨季施工方案.docx_第1页
第1页 / 共15页
道路工程雨季施工方案.docx_第2页
第2页 / 共15页
道路工程雨季施工方案.docx_第3页
第3页 / 共15页
道路工程雨季施工方案.docx_第4页
第4页 / 共15页
道路工程雨季施工方案.docx_第5页
第5页 / 共15页
道路工程雨季施工方案.docx_第6页
第6页 / 共15页
道路工程雨季施工方案.docx_第7页
第7页 / 共15页
道路工程雨季施工方案.docx_第8页
第8页 / 共15页
道路工程雨季施工方案.docx_第9页
第9页 / 共15页
道路工程雨季施工方案.docx_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《道路工程雨季施工方案.docx》由会员分享,可在线阅读,更多相关《道路工程雨季施工方案.docx(15页珍藏版)》请在第壹文秘上搜索。

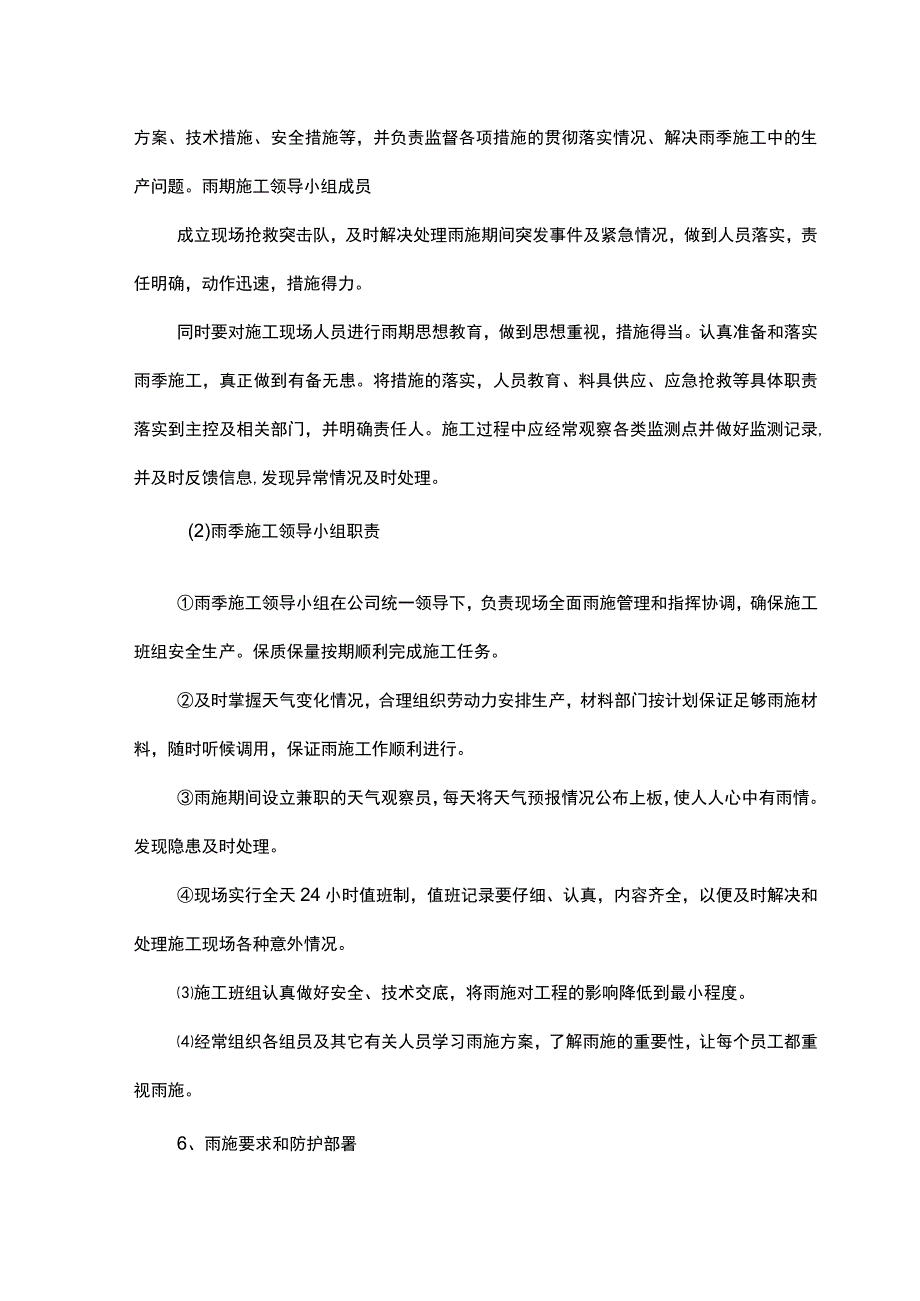

1、道路工程雨季施工方案一、施工部署1、雨季施工期限:根据历年雨量分布特点,传统雨季在6-9月,降水期主要集中在7月中旬至8月份。雨季的特点为:降水集中,降水量较大,局部地区可能出现洪涝,空气湿度大,同时气温较高,还常常伴有雷击,且多发生在下午13时左右或晚间。2、该工程合同开工日期定于5月1日,竣工日期9月30日,本工程不可避免的需要在雨季施工,其中管道挖沟槽、灰土路基施工时遇到雨季天气对工程最为不利,严重时将影响工程进度。3、由于雨季气候不稳定,为防患于未然,做到未雨绸缪,结合现场实际情况,须制定切实可行的雨季施工方案,提前作好各种准备工作,包括防风、防雨、防电、防汛和保证正常的生产、生活和安

2、全,从而平安度过汛期。施工中以预防为主,并切实加强防雨措施和完善排水手段,确保工程质量及工程进度。4、雨季施工管理目标(1)雨季施工主要以预防为主,采取防雨措施及加强排水手段,确保雨季正常的进行生产,减少季节性施工带来的不利影响,力求最大限度满足工期与质量要求。(2)加强雨季施工信息的反馈工作。5、组织管理(1)成立雨季施工领导小组:由于现场距离比较长,施工作业面广,为了确保雨施工作的顺利进行和工程质量目标的实现,确保各项措施落实到实处,项目部专门成立了以项目经理为首的“雨季施工领导小组”,具体落实雨季施工前的各项准备工作,包括制定雨季施工方案、技术措施、安全措施等,并负责监督各项措施的贯彻落

3、实情况、解决雨季施工中的生产问题。雨期施工领导小组成员成立现场抢救突击队,及时解决处理雨施期间突发事件及紧急情况,做到人员落实,责任明确,动作迅速,措施得力。同时要对施工现场人员进行雨期思想教育,做到思想重视,措施得当。认真准备和落实雨季施工,真正做到有备无患。将措施的落实,人员教育、料具供应、应急抢救等具体职责落实到主控及相关部门,并明确责任人。施工过程中应经常观察各类监测点并做好监测记录,并及时反馈信息,发现异常情况及时处理。(2)雨季施工领导小组职责雨季施工领导小组在公司统一领导下,负责现场全面雨施管理和指挥协调,确保施工班组安全生产。保质保量按期顺利完成施工任务。及时掌握天气变化情况,

4、合理组织劳动力安排生产,材料部门按计划保证足够雨施材料,随时听候调用,保证雨施工作顺利进行。雨施期间设立兼职的天气观察员,每天将天气预报情况公布上板,使人人心中有雨情。发现隐患及时处理。现场实行全天24小时值班制,值班记录要仔细、认真,内容齐全,以便及时解决和处理施工现场各种意外情况。施工班组认真做好安全、技术交底,将雨施对工程的影响降低到最小程度。经常组织各组员及其它有关人员学习雨施方案,了解雨施的重要性,让每个员工都重视雨施。6、雨施要求和防护部署(1)雨季来临前,做一次全体管理人员和施工队伍雨施前动员大会,使大家心中有雨情,做好思想准备,确保雨期安全文明施工。(2)对工人生活区的厨房、宿

5、舍、厕所、污水管等全面检查,防止屋雨漏水,墙根渗水,设专人清理排污管,防止污水溢流。(3)根据施工现场情况确定排水方向,确保工地流水畅通无阻。(4)雨季前对施工现场临水、临电、道路、机械设备、临时设施做一次全面检查,进行加固、防漏、防渗处理,发现问题,必须在雨季前解决,确保雨季正常供水、供电、通路、办公。(5)技术人员、电工、机械员、材料员依工程特点,现场情况,做好切实可行的雨季施工技术措施及要求。二、施工准备K技术及组织准备(1)在雨季施工领导小组组长的统一领导之下,提前做好防洪、防雨、抢险知识的培训,根据气象预报情况,进行轮流执班,做到遇突发情况及险情时能迅速组织应对。(2)制定雨季施工计

6、划,雨季施工前,项目部认真组织有关人员分析雨季期间的施工任务,雨季施工期间在工期安排时应对雨天的影响进行充分考虑,根据雨季施工项目编制雨季施工措施。(3)夜间值班人员做好值班记录,同时要设置天气预报员,负责收听和发布天气情况,用黑板及时进行公布,中、大雨期间停止一切室外作业。(4)组织相关人员对施工现场的准备工作进行一次全面的检查,包括临时设施、临时用电、临时用水、排水、机械设备、临时导行路等,检查施工现场及生产生活基地的排水设施,疏通各种排水管道,清理雨水排水口,保证雨天排水通畅无阻。2、现场准备(1)在料场外围1米范围以外沿现场地势分两个方向修筑宽300mm、深30Omm的明沟排水,排水明

7、沟按3%的坡度设置保证水流畅通,不积水。排水明沟末端位置埋设200PVC管与新建临时井或原有路面雨水井连通,地表水丰富或遇雨天时雨水可直接排放至市政管网;(2)涵洞基坑顶四周(在安全防护栏杆内侧)用袋装土设置高300mms宽50Omm的挡水围堰;沟槽边坡用塑料布覆盖;另外基坑开挖时须在沟槽外两侧筑小土堤截水,遇雨天时用抽水机将汇聚的雨水排走。(3)为防止路面雨水排放灌入花坛处理基坑内,须把雨水集中排放到原有道路两侧的雨水管道内。3、现场临时设施准备临时设施包括办公室、工人宿舍、材料库房等,临时设施搭设时全面考虑防水、防潮问题。在雨季施工中,对各种临时设施的屋面、地面、门窗等部位要全面检查看是否

8、符合防水、防潮的要求,对不符合要求的部位要重新处理。4、雨施材料准备(1)材料部门按材料计划组织落实材料进场,属雨施防护材料必须在6月中旬全部进场,雨施防护机具材料必须专用,禁止挪用。(2)防汛配置配备防汛应急照明,如可充电工作灯、电筒等。配置安全带、安全绳等。备足有效的消防灭火器材,以防机电事故诱发火灾。编织袋和草袋劳动力配备:全部参建职工、民工,共60人。(3)汛期抢险设备见下表:雨季抢险设备配置表序号设备名称规格型号单位数量备注1挖掘机CAT320台42装载机ZL-50台1应急抢险3发电机250KW台14潜水泵7.5KW台105潜水泵2.2KW台106自卸汽车15T台4应急抢险(4)汛期

9、抢险物资见下表:雨季抢险物资配置表序号材料名称数量单位备注1编织袋10002草包1000只3雨具100套雨衣、胶鞋4防水彩条布3000平方米以上抢险设备及物资应设专用储备仓库,材料部门必须按以上所列名称、型号、数量进行购置、调配并储备,以确保突发暴雨、强台风自然灾害侵袭时迅速启用5、施工安排(1)施工作业时一定要注意天气情况,适时更改施工部位与施工时间。(2)项目部每天收听天气预报,使本工程施工时能早作准备,沟槽开挖、雨污水管道安装及路床土方施工尽可能避免下雨天。(3)施工时如遇下雨,迅速组织有关人员对成品进行防雨保护,做好防汛措施。三、主要分部分项的雨季施工措施1、一般要求(1)进入雨季,提

10、前做好雨季施工中所需各种材料、设备的储备工作。根据施工特点,按该方案组织实施,定期检查执行情况。(2)施工期间,施工调度要及时掌握气象情况,遇有恶劣天气,及时通知项目施工现场负责人员,以便及时采取应急措施。灰土路基,管道施工、混凝土浇注等更要事先了解天气预报,确保作业安全和保证混凝土质量。(3)施工道路必须平整、坚实,两侧设置排水设施,纵向坡度不得小于0.3%,雨季来临前主要路面铺设矿渣、砂砾等防滑材料,重要运输路线必须保证雨天循环畅通。(4)对不适宜雨季施工的工程要提前或暂缓安排,路基工程、基础工程、混凝土工程等雨季不能间断施工的,要调集人力组织快速施工,尽量缩短雨季施工时间。(5)根据“晴

11、外、雨内”的原则,雨天尽量缩短室外作业时间,加强劳动力调配,组织合理的工序穿插,利用各种有利条件减少防雨措施的资金消耗,保证工程质量,加快施工进度。(6)现场临时用电线路要保证绝缘性良好,架空设置,电源开关箱要有防雨设施,施工用水管线要进入地下,不得有渗露现象,阀门应有保护措施。(7)配电箱、电缆线接头、箱、电焊机等必须有防雨措施,防止水浸受潮造成漏电或设备事故。(8)所有机械的操作运转,都必须严格遵守相应的安全技术操作规程,雨季施工期间应加强教育和监督检查。(9)施工人员要注意防滑、防触电,加强自我保护,确保安全生产。(10)各单项工程施工现场要组织防汛小组,遇有汛情及时、有组织地进行防汛。

12、(三)雨施期间,做好计划工作,采用集中工力,分段突击的方法,不大开大挖,避免开槽面过长。(12)管道沟槽开挖应随挖随安装,及时回填压实,弃土的堆放应离沟槽边2米以上,以免下雨造成塌方。在沟槽见底后,及时进行下道工序,否则,槽底宜暂留20厘米不挖,作为保护层。被雨水浸泡的沟槽,应将浸泡后的底层土挖除(不少于15厘米)再换填砂石。垫层施工应紧跟开槽清底之后,避免因下步工序不及时而使槽底受到雨水浸泡。(13)砂浆受水浸泡时,弃而不用。雨期施工,刚砌好的砌体遇雨时,砌体上面应采取覆盖措施,防止冲刷灰缝。暂时不接支线的预留管口,及时砌死抹严。(14)配合管道铺设,及时砌筑检查井和连接井,已安装的管道验收

13、后应及时回填土。沟槽回填土随填随夯,确保当日成活。被水淋湿的土必须先测试土壤含水量,含水量超标的土不许回填。(15)沥青混凝土路面施工应在天气晴朗的日子施工,如果路面施工过程中,突遇雨水应采取用塑料布覆盖等防雨措施,确保沥青混凝土施工质量不受影响。2、测量工程雨期措施雨季空气潮湿,在雨季进行施工测量精度,应注意以下几点:(1)尽量避免雨中进行测量作业,如确需在雨中进行测量作业时,应打伞遮仪器主机及棱镜等,避免雨淋。(2)雨季测量作业完毕应先将仪器表面水汽擦干,然后放置阴凉处或用电吹风吹干才可放入仪器箱内,才不致造成水汽进入仪器内部导致仪器失准现象。(3)夏季空气潮湿,最好备有防潮箱,以利每次仪

14、器使用完毕后,将主机体及光电配件放入,以防湿气浸入。(4)在进行二等水准测量等精密测量作业时,应避开地面蒸汽大的时间段,减少地面蒸汽引起的视线误差。(5)作业前测定外界温度,钢尺量距时进行温差改正。(6)雨后重新放线,不能为抢进度而利用墨迹模糊的线而造成墙位置的偏移。3、道路路基、基层、面层和人行道面层工程雨期措施本施工段有填方有挖方,路基土的含水率(湿度)控制在10-13%,为减少因雨水原因导致土层含水率过高,路基根据设计采用灰土路基方案。路床上四周做挡水坡,高30cm,宽50Cm,下雨时出现内排水,路床内沿人行道边线挖300*200排水沟并在绿化带内100米设置一集水坑,尺寸(3米*3米*

15、1.5米),并做安全维护措施,保证基坑内雨水能够及时的排除。路床回填段尽量不安排在雨季,在施工时应适当缩小工作面,土方采用随运、随填、随压实的方法,尽量做到当天施工,当天成活。如遇特殊情况时,不要全面铺开,防止雨水泡槽。严禁在雨中或雨后进行非渗水土填料的填筑施工,雨后路基面须经晾干处理后方可进行下步工序的施工。填土施工中遇雨,要立即用机械摊平排压并做出横坡,或将土堆成大堆,存于高处,以免雨水浸泡。当施工面上,存在积水时,严禁运输机械在此施工面上行驶,以免增加施工排水、晒干的困难,如已成为泥泞土,可用推土机推到场地的一侧,使地面露出较干的土层,以便机械继续施工。对缘石工程和人行道面层工程要准备塑料布,遇降雨要及时对在建工程和材料进行覆盖,防止雨水冲刷引起质量问题。4、沥青混凝土面层雨期施工沥青混凝土面层施工,由于沥青混凝土铺设温度高,施工人员要有防暑措施,如遇下雨,使用油毡覆盖施工中的沥青混凝土,防止由于雨水冲泡引起急速降温,影响路面质量。(1)透层、封层的施工透层位于封层的下面,二者的作业面均是上基层顶面,一般二者结合起来施工

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
