钢筋混凝土基础施工工艺流程总结.docx

上传人:p** 文档编号:456693 上传时间:2023-09-01 格式:DOCX 页数:4 大小:16.54KB
下载 相关 举报
钢筋混凝土基础施工工艺流程总结.docx_第1页
第1页 / 共4页
钢筋混凝土基础施工工艺流程总结.docx_第2页
第2页 / 共4页
钢筋混凝土基础施工工艺流程总结.docx_第3页
第3页 / 共4页
钢筋混凝土基础施工工艺流程总结.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《钢筋混凝土基础施工工艺流程总结.docx》由会员分享,可在线阅读,更多相关《钢筋混凝土基础施工工艺流程总结.docx(4页珍藏版)》请在第壹文秘上搜索。

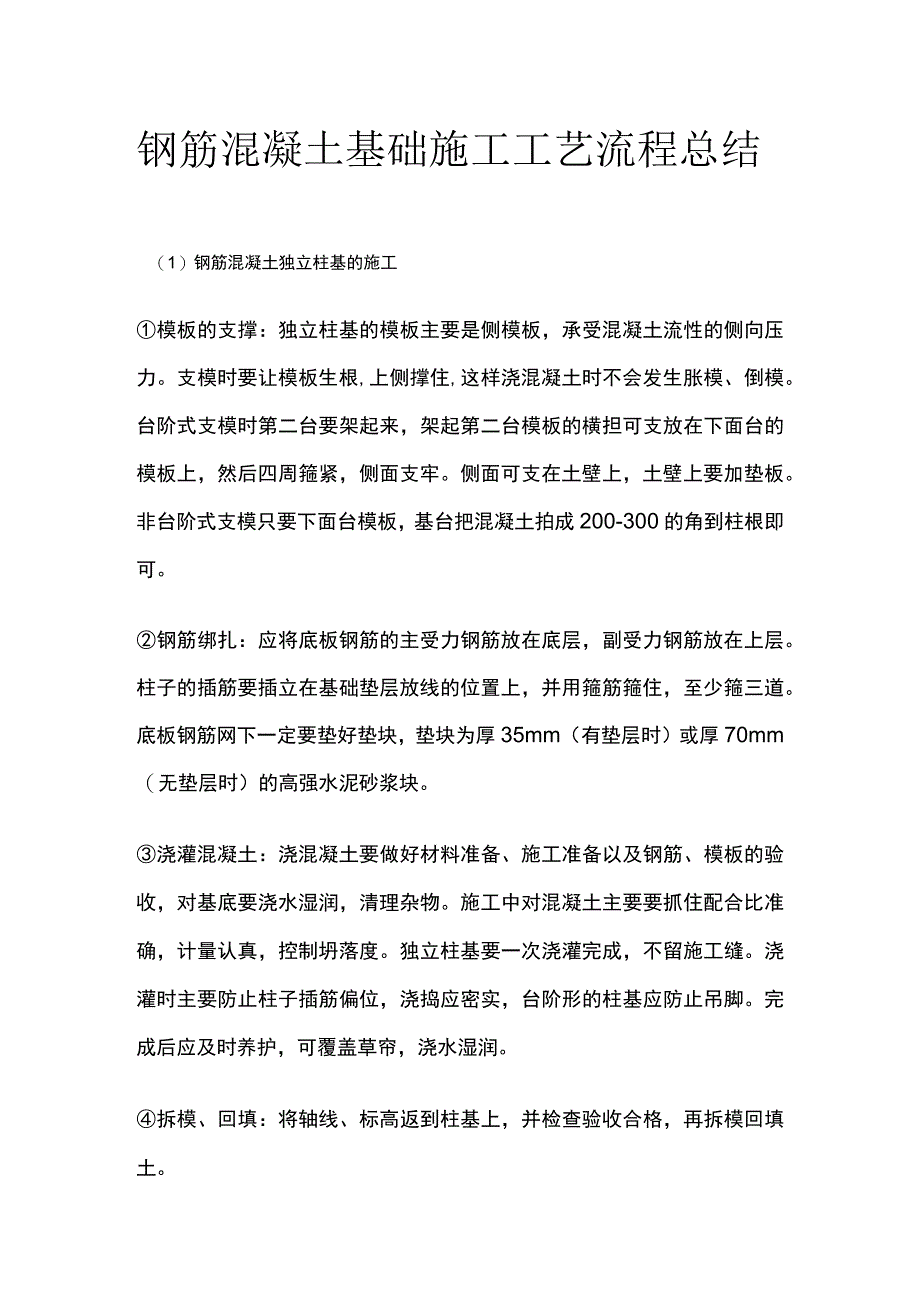

1、钢筋混凝土基础施工工艺流程总结(1)钢筋混凝土独立柱基的施工模板的支撑:独立柱基的模板主要是侧模板,承受混凝土流性的侧向压力。支模时要让模板生根,上侧撑住,这样浇混凝土时不会发生胀模、倒模。台阶式支模时第二台要架起来,架起第二台模板的横担可支放在下面台的模板上,然后四周箍紧,侧面支牢。侧面可支在土壁上,土壁上要加垫板。非台阶式支模只要下面台模板,基台把混凝土拍成200-300的角到柱根即可。钢筋绑扎:应将底板钢筋的主受力钢筋放在底层,副受力钢筋放在上层。柱子的插筋要插立在基础垫层放线的位置上,并用箍筋箍住,至少箍三道。底板钢筋网下一定要垫好垫块,垫块为厚35mm(有垫层时)或厚70mm(无垫层

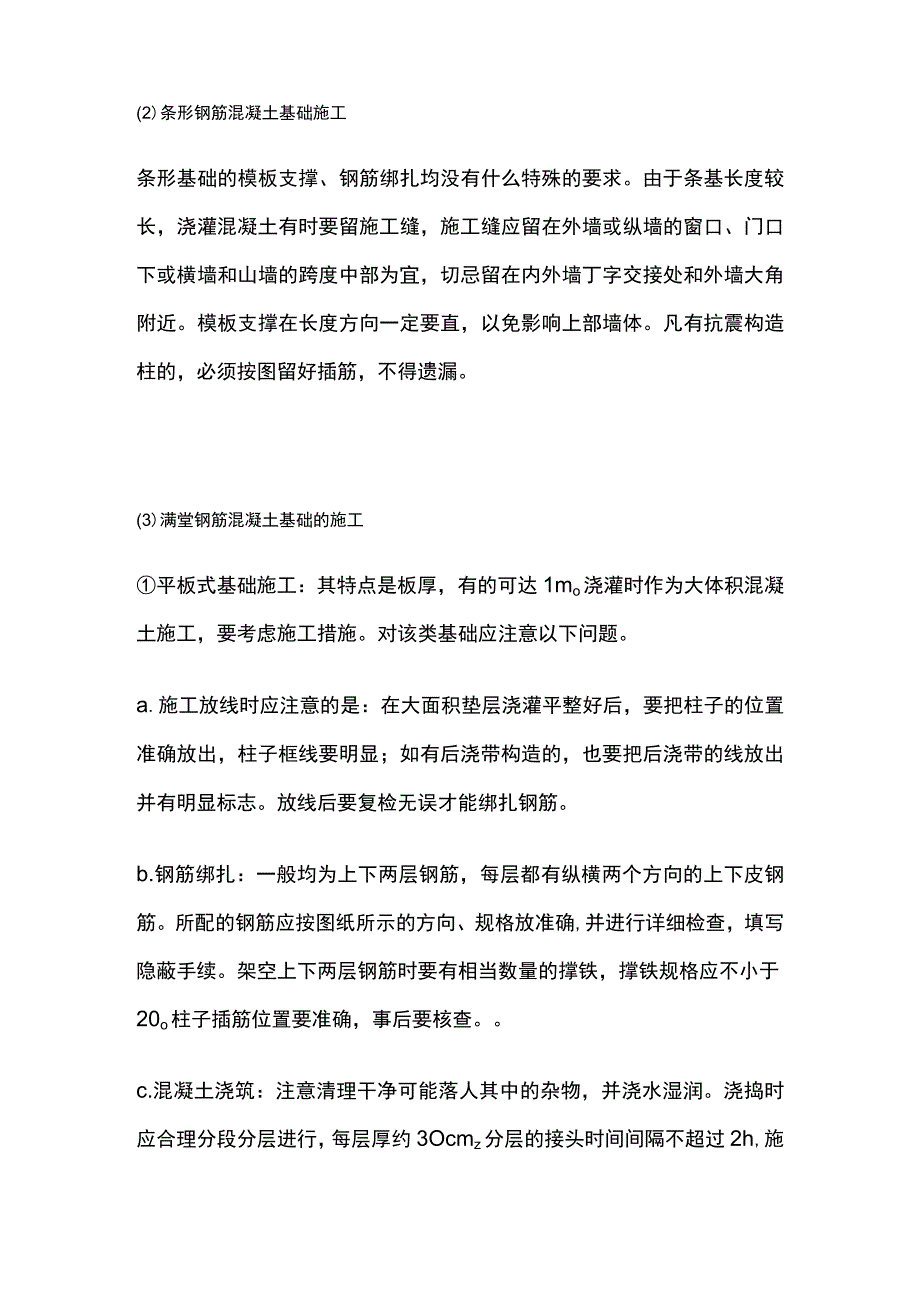

2、时)的高强水泥砂浆块。浇灌混凝土:浇混凝土要做好材料准备、施工准备以及钢筋、模板的验收,对基底要浇水湿润,清理杂物。施工中对混凝土主要要抓住配合比准确,计量认真,控制坍落度。独立柱基要一次浇灌完成,不留施工缝。浇灌时主要防止柱子插筋偏位,浇捣应密实,台阶形的柱基应防止吊脚。完成后应及时养护,可覆盖草帘,浇水湿润。拆模、回填:将轴线、标高返到柱基上,并检查验收合格,再拆模回填土。(2)条形钢筋混凝土基础施工条形基础的模板支撑、钢筋绑扎均没有什么特殊的要求。由于条基长度较长,浇灌混凝土有时要留施工缝,施工缝应留在外墙或纵墙的窗口、门口下或横墙和山墙的跨度中部为宜,切忌留在内外墙丁字交接处和外墙大角

3、附近。模板支撑在长度方向一定要直,以免影响上部墙体。凡有抗震构造柱的,必须按图留好插筋,不得遗漏。(3)满堂钢筋混凝土基础的施工平板式基础施工:其特点是板厚,有的可达1mo浇灌时作为大体积混凝土施工,要考虑施工措施。对该类基础应注意以下问题。a.施工放线时应注意的是:在大面积垫层浇灌平整好后,要把柱子的位置准确放出,柱子框线要明显;如有后浇带构造的,也要把后浇带的线放出并有明显标志。放线后要复检无误才能绑扎钢筋。b.钢筋绑扎:一般均为上下两层钢筋,每层都有纵横两个方向的上下皮钢筋。所配的钢筋应按图纸所示的方向、规格放准确,并进行详细检查,填写隐蔽手续。架空上下两层钢筋时要有相当数量的撑铁,撑铁

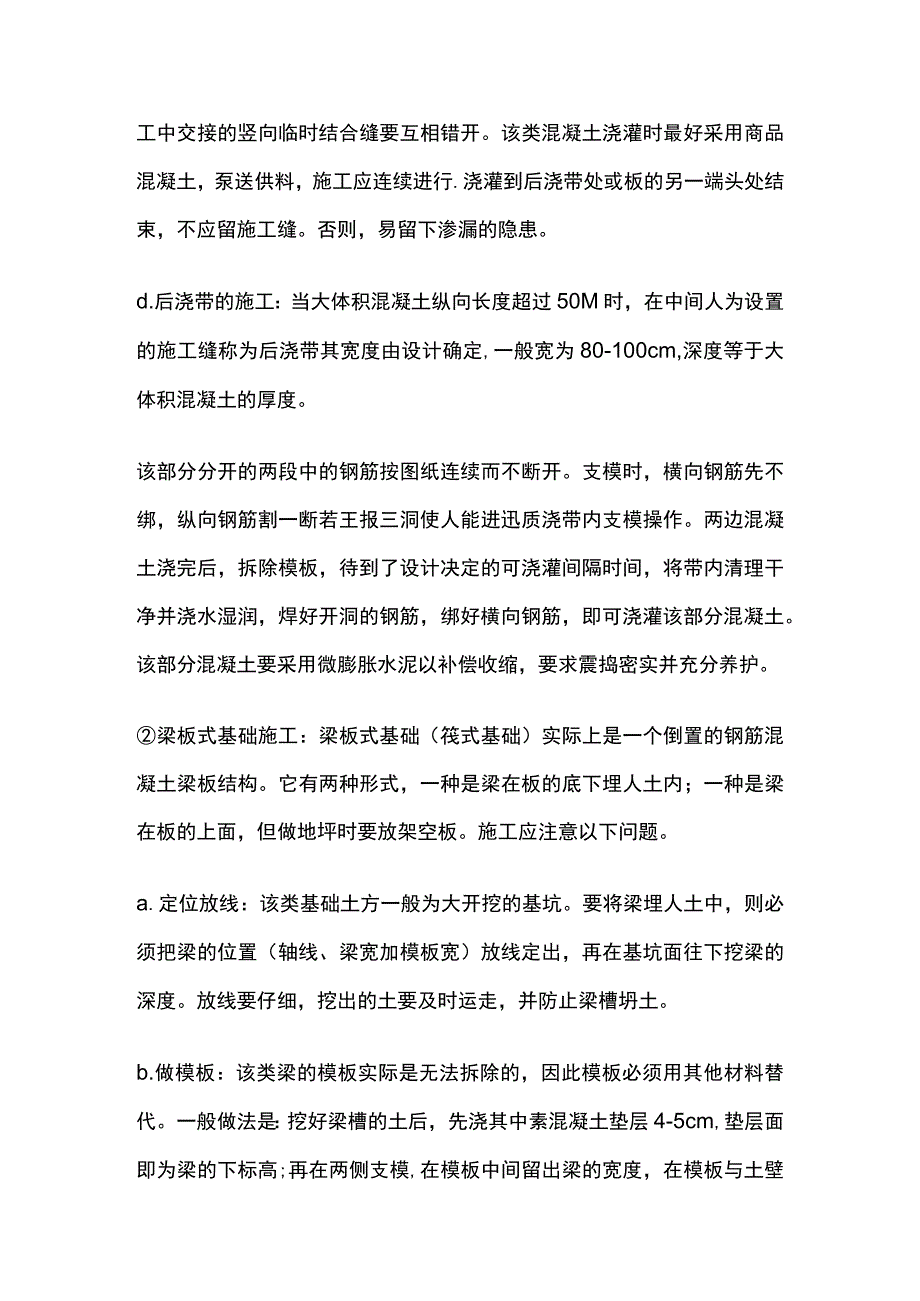

4、规格应不小于20o柱子插筋位置要准确,事后要核查。c.混凝土浇筑:注意清理干净可能落人其中的杂物,并浇水湿润。浇捣时应合理分段分层进行,每层厚约3Ocmz分层的接头时间间隔不超过2h,施工中交接的竖向临时结合缝要互相错开。该类混凝土浇灌时最好采用商品混凝土,泵送供料,施工应连续进行.浇灌到后浇带处或板的另一端头处结束,不应留施工缝。否则,易留下渗漏的隐患。d.后浇带的施工:当大体积混凝土纵向长度超过50M时,在中间人为设置的施工缝称为后浇带其宽度由设计确定,一般宽为80-100cm,深度等于大体积混凝土的厚度。该部分分开的两段中的钢筋按图纸连续而不断开。支模时,横向钢筋先不绑,纵向钢筋割一断若

5、王报三洞使人能进迅质浇带内支模操作。两边混凝土浇完后,拆除模板,待到了设计决定的可浇灌间隔时间,将带内清理干净并浇水湿润,焊好开洞的钢筋,绑好横向钢筋,即可浇灌该部分混凝土。该部分混凝土要采用微膨胀水泥以补偿收缩,要求震捣密实并充分养护。梁板式基础施工:梁板式基础(筏式基础)实际上是一个倒置的钢筋混凝土梁板结构。它有两种形式,一种是梁在板的底下埋人土内;一种是梁在板的上面,但做地坪时要放架空板。施工应注意以下问题。a.定位放线:该类基础土方一般为大开挖的基坑。要将梁埋人土中,则必须把梁的位置(轴线、梁宽加模板宽)放线定出,再在基坑面往下挖梁的深度。放线要仔细,挖出的土要及时运走,并防止梁槽坍土

6、。b.做模板:该类梁的模板实际是无法拆除的,因此模板必须用其他材料替代。一般做法是:挖好梁槽的土后,先浇其中素混凝土垫层4-5cm,垫层面即为梁的下标高;再在两侧支模,在模板中间留出梁的宽度,在模板与土壁间灌注细石素混凝土,使与垫层一起形成一个混凝土壳的模板。另一种方法是:在垫层上两侧砌半砖(视土质情况而定)与垫层一起形成一个砖壳子的模板o这两种模板永远埋在土内了。c.在基坑土面上浇筑筏基板的垫层。垫层表面必须平整,标高一致。浇筑时先要抄平,在中间做标筋和梁槽上口一致。d.绑扎梁板的钢筋:先清理好模板内的杂物,放好保护层的垫块,然后下钢筋套箍绑扎,梁的钢筋绑扎就位垫好垫块,再按弹好的墨线绑扎板的钢筋。绑扎板钢筋与板式基础一样要用撑铁,保证上下层间距,同时柱子插筋位置要准确。e.混凝土的浇筑:先梁后板,从一端浇到另一端,应连续浇筑不留施工缝。板厚超过50Cm时,可以分层浇筑。交错推进。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 高等教育 > 专业基础教材

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
