钢筋模板混凝土防雨措施.docx

上传人:p** 文档编号:456700 上传时间:2023-09-01 格式:DOCX 页数:4 大小:17.27KB
下载 相关 举报
钢筋模板混凝土防雨措施.docx_第1页
第1页 / 共4页
钢筋模板混凝土防雨措施.docx_第2页
第2页 / 共4页
钢筋模板混凝土防雨措施.docx_第3页
第3页 / 共4页
钢筋模板混凝土防雨措施.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《钢筋模板混凝土防雨措施.docx》由会员分享,可在线阅读,更多相关《钢筋模板混凝土防雨措施.docx(4页珍藏版)》请在第壹文秘上搜索。

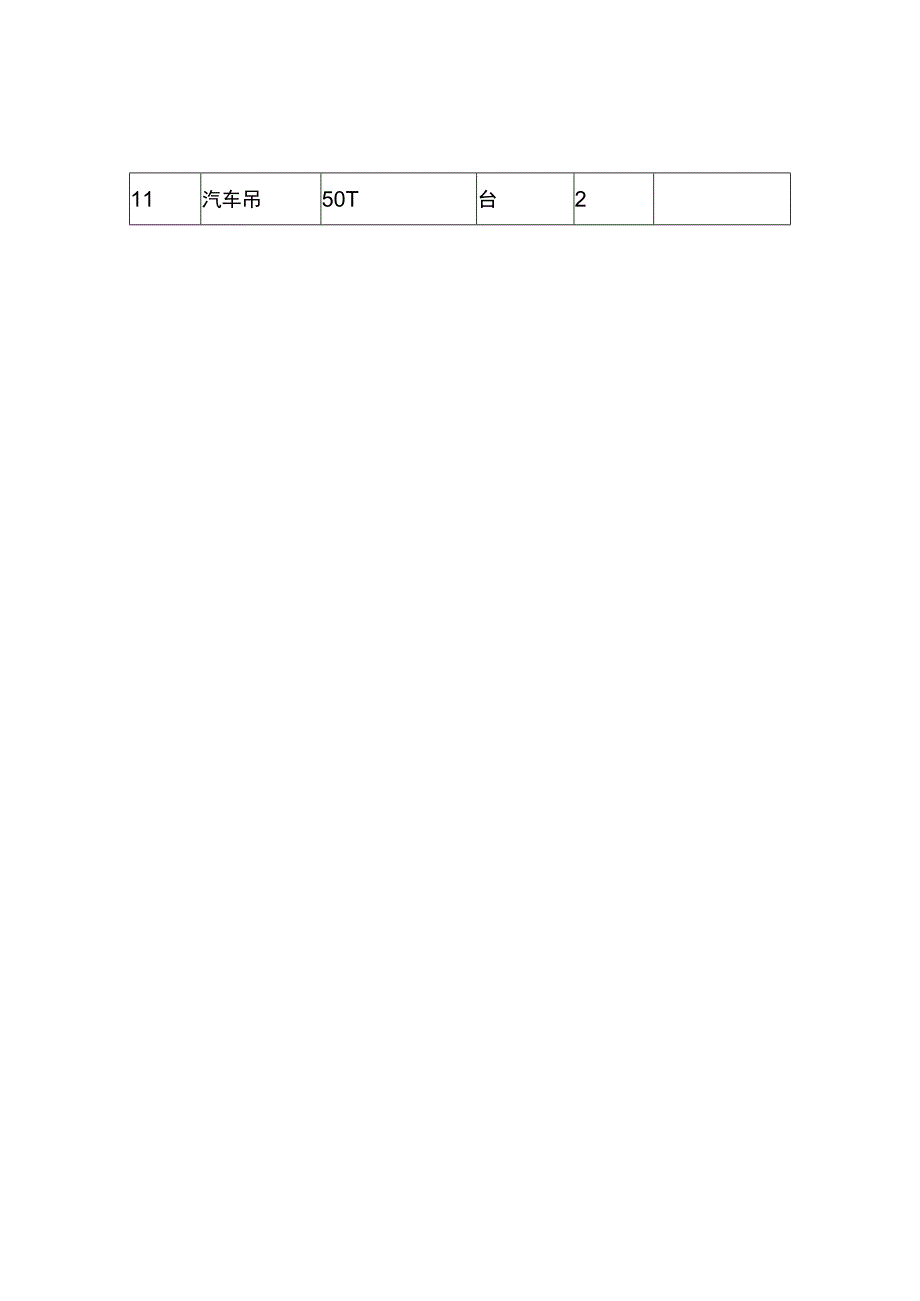

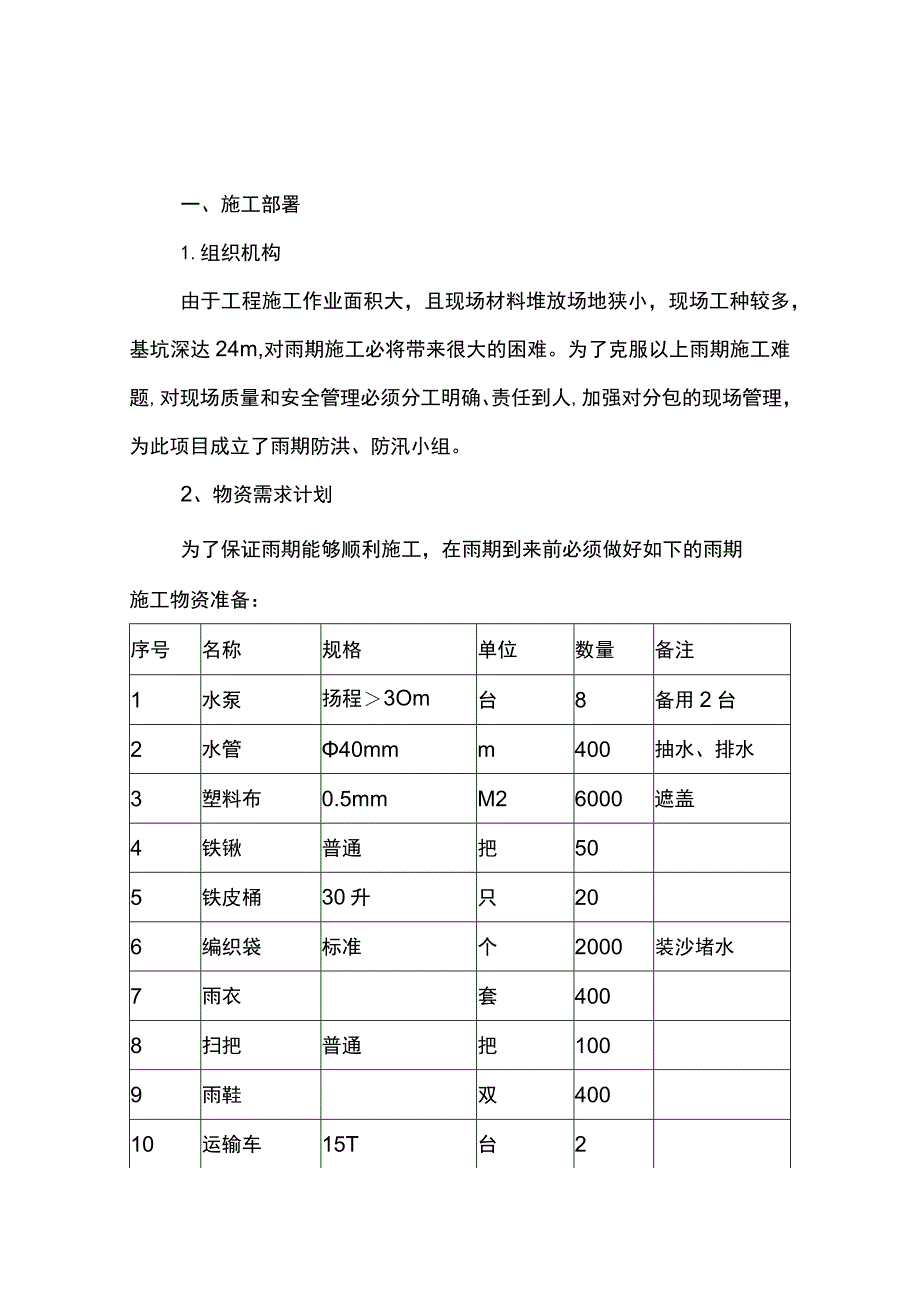

1、一、施工部署1.组织机构由于工程施工作业面积大,且现场材料堆放场地狭小,现场工种较多,基坑深达24m,对雨期施工必将带来很大的困难。为了克服以上雨期施工难题,对现场质量和安全管理必须分工明确、责任到人,加强对分包的现场管理,为此项目成立了雨期防洪、防汛小组。2、物资需求计划为了保证雨期能够顺利施工,在雨期到来前必须做好如下的雨期施工物资准备:序号名称规格单位数量备注1水泵扬程3Om台8备用2台2水管40mmm400抽水、排水3塑料布0.5mmM26000遮盖4铁锹普通把505铁皮桶30升只206编织袋标准个2000装沙堵水7雨衣套4008扫把普通把1009雨鞋双40010运输车15T台211汽

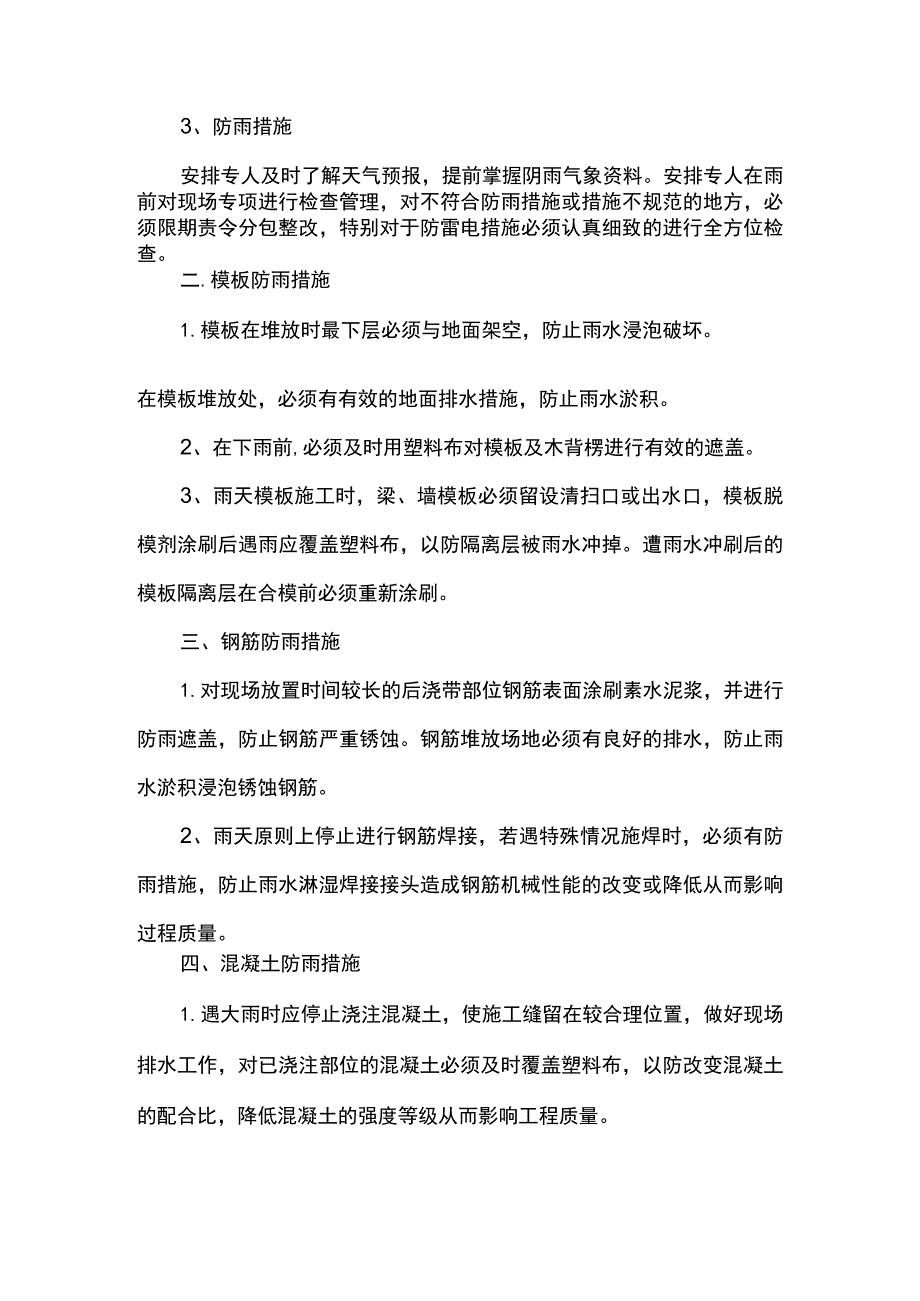

2、车吊50T台23、防雨措施安排专人及时了解天气预报,提前掌握阴雨气象资料。安排专人在雨前对现场专项进行检查管理,对不符合防雨措施或措施不规范的地方,必须限期责令分包整改,特别对于防雷电措施必须认真细致的进行全方位检查。二.模板防雨措施1.模板在堆放时最下层必须与地面架空,防止雨水浸泡破坏。在模板堆放处,必须有有效的地面排水措施,防止雨水淤积。2、在下雨前,必须及时用塑料布对模板及木背楞进行有效的遮盖。3、雨天模板施工时,梁、墙模板必须留设清扫口或出水口,模板脱模剂涂刷后遇雨应覆盖塑料布,以防隔离层被雨水冲掉。遭雨水冲刷后的模板隔离层在合模前必须重新涂刷。三、钢筋防雨措施1.对现场放置时间较长的

3、后浇带部位钢筋表面涂刷素水泥浆,并进行防雨遮盖,防止钢筋严重锈蚀。钢筋堆放场地必须有良好的排水,防止雨水淤积浸泡锈蚀钢筋。2、雨天原则上停止进行钢筋焊接,若遇特殊情况施焊时,必须有防雨措施,防止雨水淋湿焊接接头造成钢筋机械性能的改变或降低从而影响过程质量。四、混凝土防雨措施1.遇大雨时应停止浇注混凝土,使施工缝留在较合理位置,做好现场排水工作,对已浇注部位的混凝土必须及时覆盖塑料布,以防改变混凝土的配合比,降低混凝土的强度等级从而影响工程质量。2、混凝土浇筑前必须将梁、墙中的污物、积水清理干净后方可浇筑混凝土。3、进行大面积混凝土浇注前,要准确掌握天气预报,避免浇注时遇大雨,而且现场应准备充足的防雨材料以备浇注时突然遇雨时进行覆盖。4、雨季施工时,要求混凝土搅拌站根据砂、石的实际含水率及时调整混凝土的用水量,确保混凝土的质量。雨天浇筑时,要求适当减小出厂的混凝土塌落度。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
