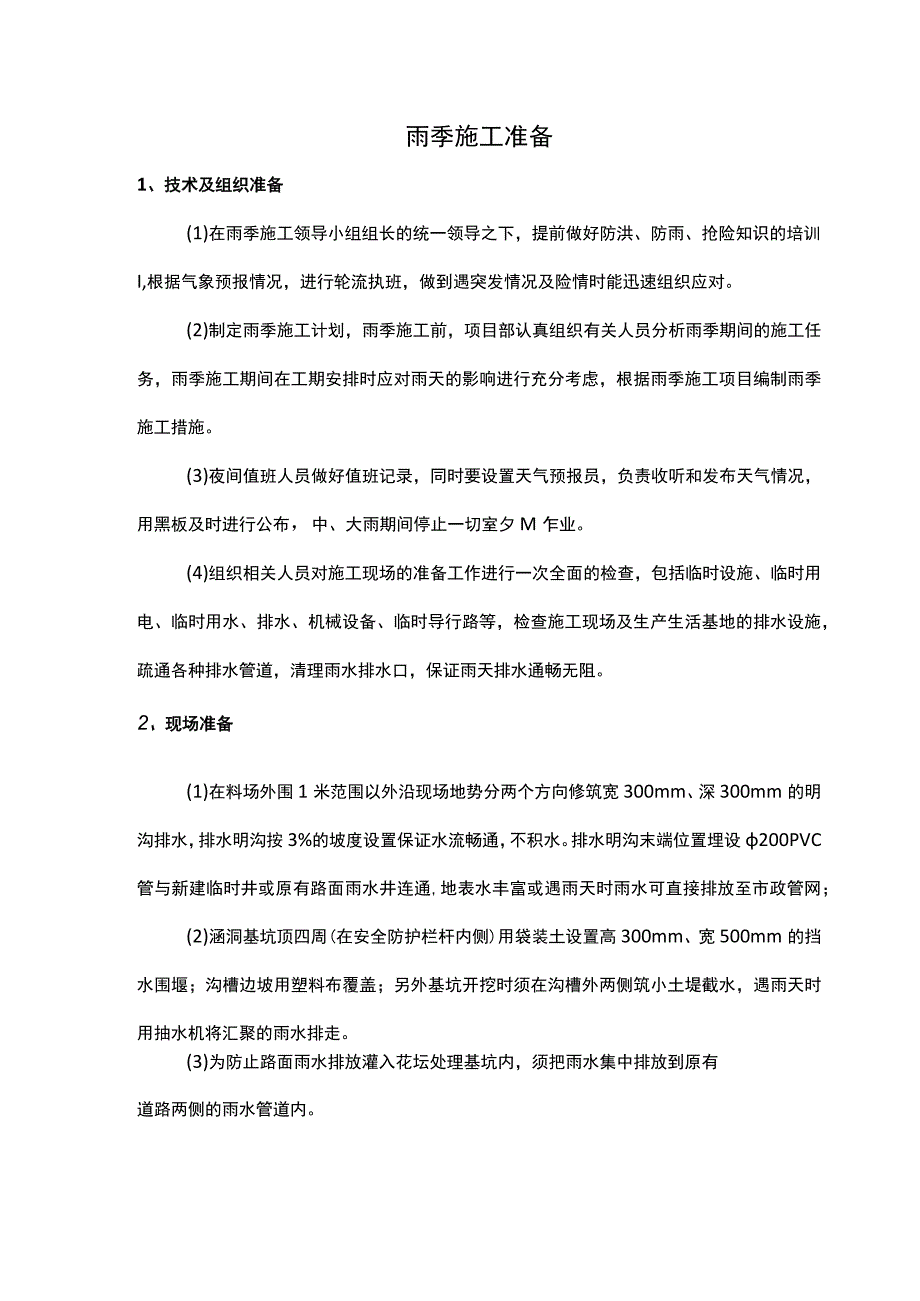

《雨季施工准备.docx》由会员分享,可在线阅读,更多相关《雨季施工准备.docx(3页珍藏版)》请在第壹文秘上搜索。
1、雨季施工准备1、技术及组织准备(1)在雨季施工领导小组组长的统一领导之下,提前做好防洪、防雨、抢险知识的培训I,根据气象预报情况,进行轮流执班,做到遇突发情况及险情时能迅速组织应对。(2)制定雨季施工计划,雨季施工前,项目部认真组织有关人员分析雨季期间的施工任务,雨季施工期间在工期安排时应对雨天的影响进行充分考虑,根据雨季施工项目编制雨季施工措施。(3)夜间值班人员做好值班记录,同时要设置天气预报员,负责收听和发布天气情况,用黑板及时进行公布,中、大雨期间停止一切室夕M乍业。(4)组织相关人员对施工现场的准备工作进行一次全面的检查,包括临时设施、临时用电、临时用水、排水、机械设备、临时导行路等
2、,检查施工现场及生产生活基地的排水设施,疏通各种排水管道,清理雨水排水口,保证雨天排水通畅无阻。2、现场准备(1)在料场外围1米范围以外沿现场地势分两个方向修筑宽300mm、深300mm的明沟排水,排水明沟按3%的坡度设置保证水流畅通,不积水。排水明沟末端位置埋设200PVC管与新建临时井或原有路面雨水井连通,地表水丰富或遇雨天时雨水可直接排放至市政管网;(2)涵洞基坑顶四周(在安全防护栏杆内侧)用袋装土设置高300mm、宽500mm的挡水围堰;沟槽边坡用塑料布覆盖;另外基坑开挖时须在沟槽外两侧筑小土堤截水,遇雨天时用抽水机将汇聚的雨水排走。(3)为防止路面雨水排放灌入花坛处理基坑内,须把雨水
3、集中排放到原有道路两侧的雨水管道内。3、现场临时设施准备临时设施包括办公室、工人宿舍、材料库房等,临时设施搭设时全面考虑防水、防潮问题。在雨季施工中,对各种临时设施的屋面、地面、门窗等部位要全面检查看是否符合防水、防潮的要求,对不符合要求的部位要重新处理。4、雨施材料准备(1)材料部门按材料计划组织落实材料进场,属雨施防护材料必须在6月中旬全部进场,雨施防护机具材料必须专用,禁止挪用。(2)防汛配置配备防汛应急照明,如可充电工作灯、电筒等。配置安全带、安全绳等。备足有效的消防灭火器材,以防机电事故诱发火灾。编织袋和草袋劳动力配备:全部参建职工、民工,共60人。(3)汛期抢险设备见下表:雨季抢险

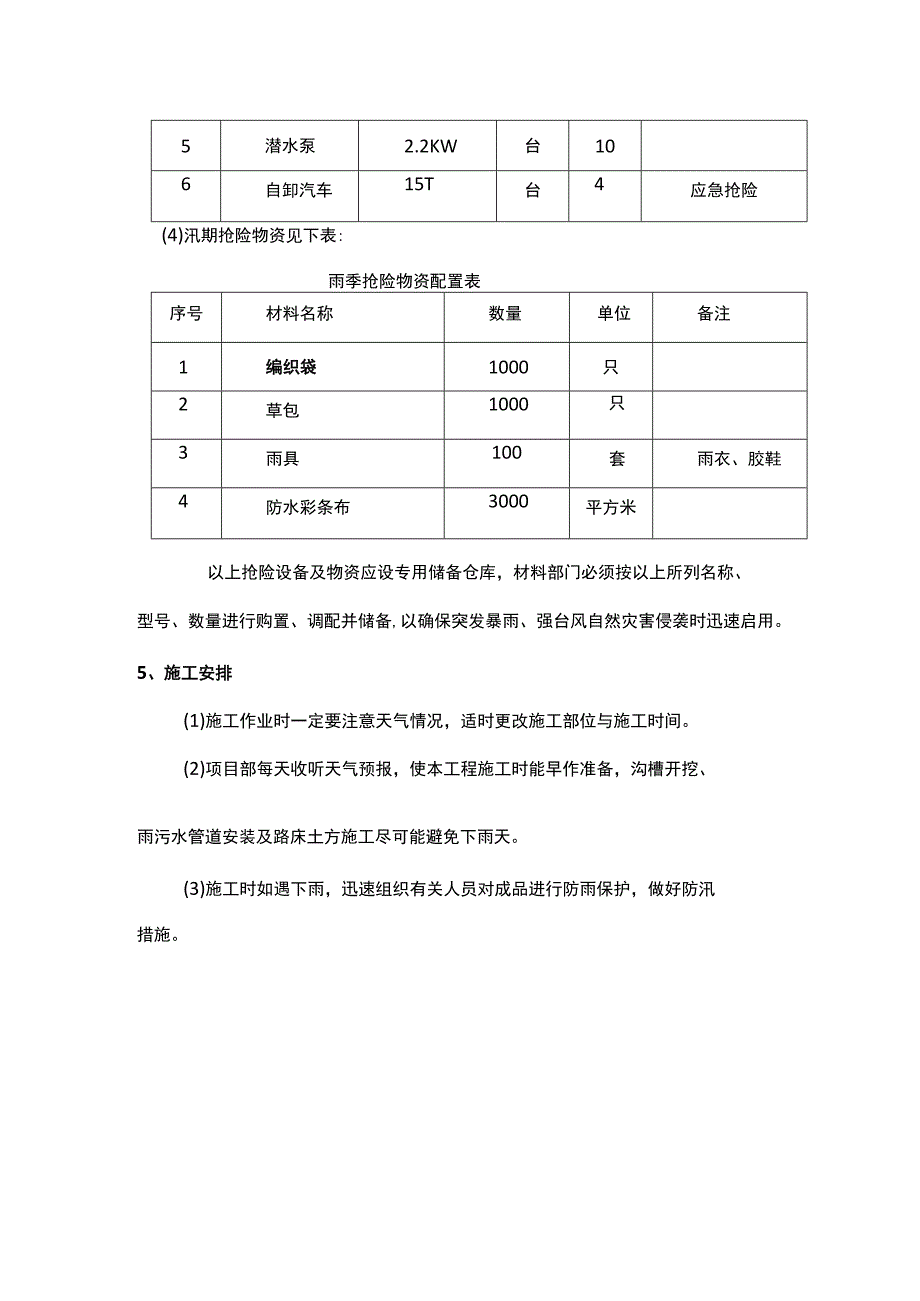

4、设备配置表序号设备名称规格型号单位数量备注1挖掘机CAT320台42装载机ZL-50台1应急抢险3发电机250KW台14潜水泵7.5KW台105潜水泵2.2KW台106自卸汽车15T台4应急抢险(4)汛期抢险物资见下表:雨季抢险物资配置表序号材料名称数量单位备注1编织袋1000只2草包1000只3雨具100套雨衣、胶鞋4防水彩条布3000平方米以上抢险设备及物资应设专用储备仓库,材料部门必须按以上所列名称、型号、数量进行购置、调配并储备,以确保突发暴雨、强台风自然灾害侵袭时迅速启用。5、施工安排(1)施工作业时一定要注意天气情况,适时更改施工部位与施工时间。(2)项目部每天收听天气预报,使本工程施工时能早作准备,沟槽开挖、雨污水管道安装及路床土方施工尽可能避免下雨天。(3)施工时如遇下雨,迅速组织有关人员对成品进行防雨保护,做好防汛措施。
