《雨季施工部署.docx》由会员分享,可在线阅读,更多相关《雨季施工部署.docx(2页珍藏版)》请在第壹文秘上搜索。

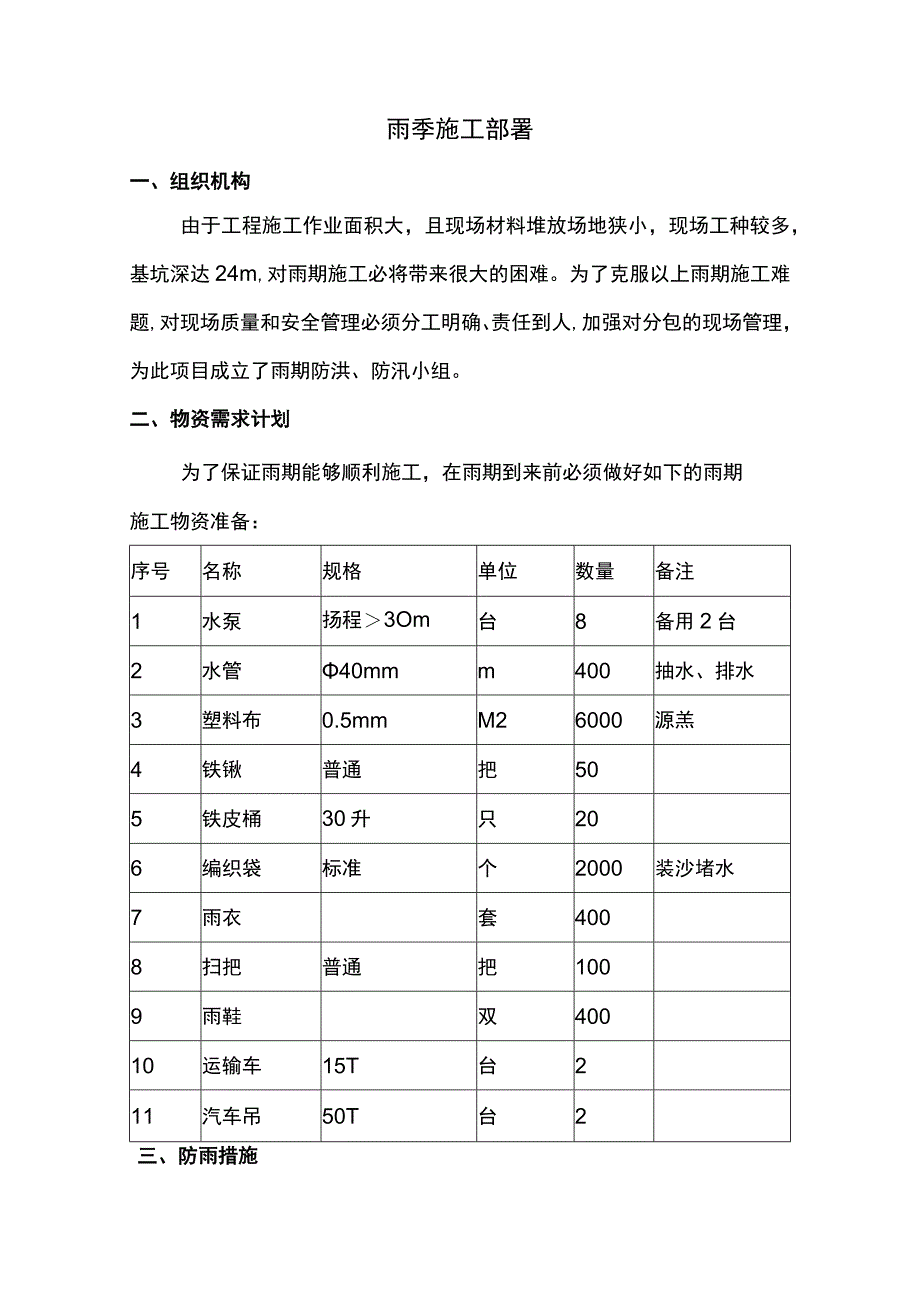

雨季施工部署一、组织机构由于工程施工作业面积大,且现场材料堆放场地狭小,现场工种较多,基坑深达24m,对雨期施工必将带来很大的困难。为了克服以上雨期施工难题,对现场质量和安全管理必须分工明确、责任到人,加强对分包的现场管理,为此项目成立了雨期防洪、防汛小组。二、物资需求计划为了保证雨期能够顺利施工,在雨期到来前必须做好如下的雨期施工物资准备:序号名称规格单位数量备注1水泵扬程3Om台8备用2台2水管40mmm400抽水、排水3塑料布0.5mmM26000源羔4铁锹普通把505铁皮桶30升只206编织袋标准个2000装沙堵水7雨衣套4008扫把普通把1009雨鞋双40010运输车15T台211汽车吊50T台2三、防雨措施安排专人及时了解天气预报,提前掌握阴雨气象资料。安排专人在雨前对现场专项进行检查管理,对不符合防雨措施或措施不规范的地方,必须限期责令分包整改,特别对于防雷电措施必须认真细致的进行全方位检查。
