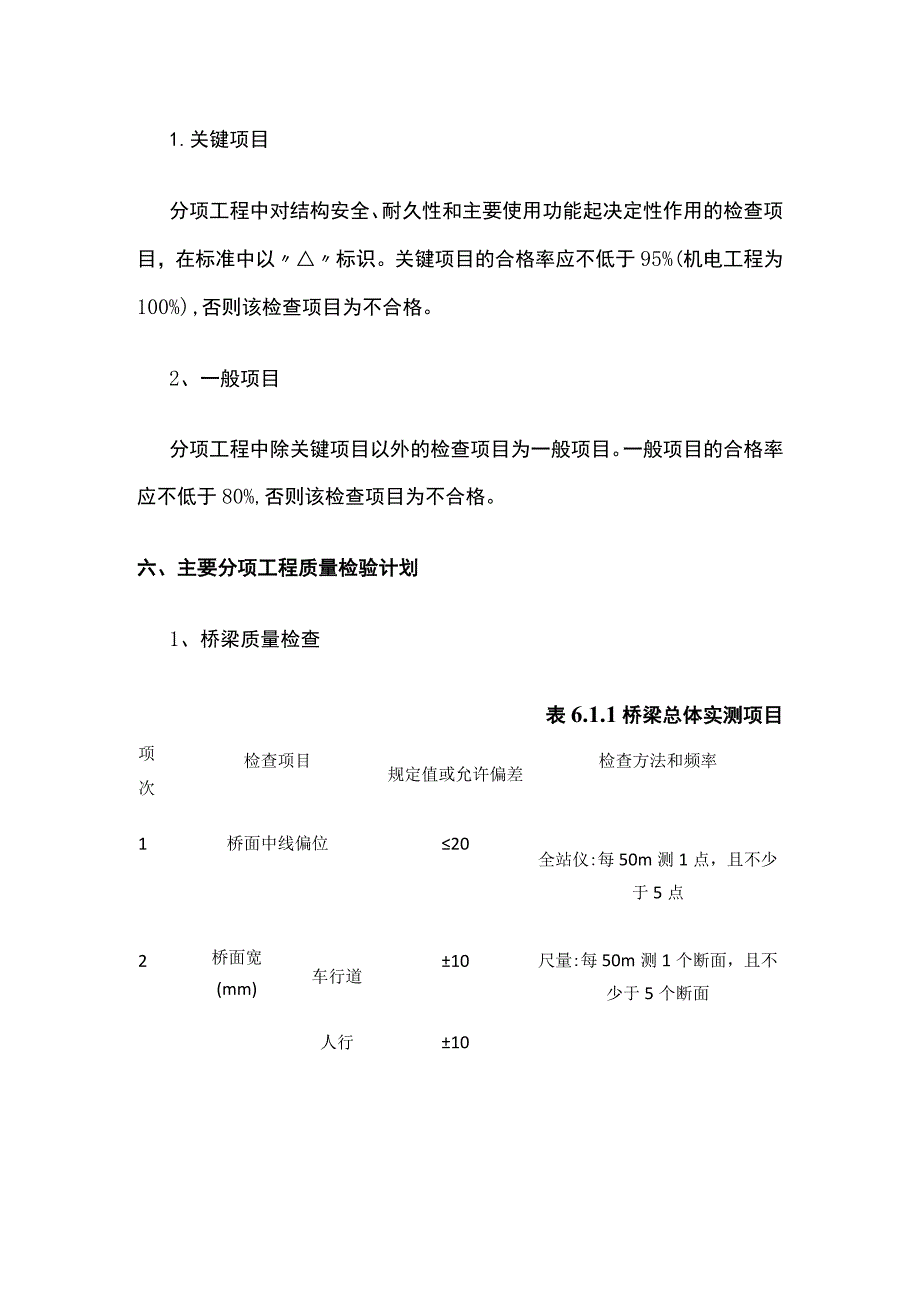

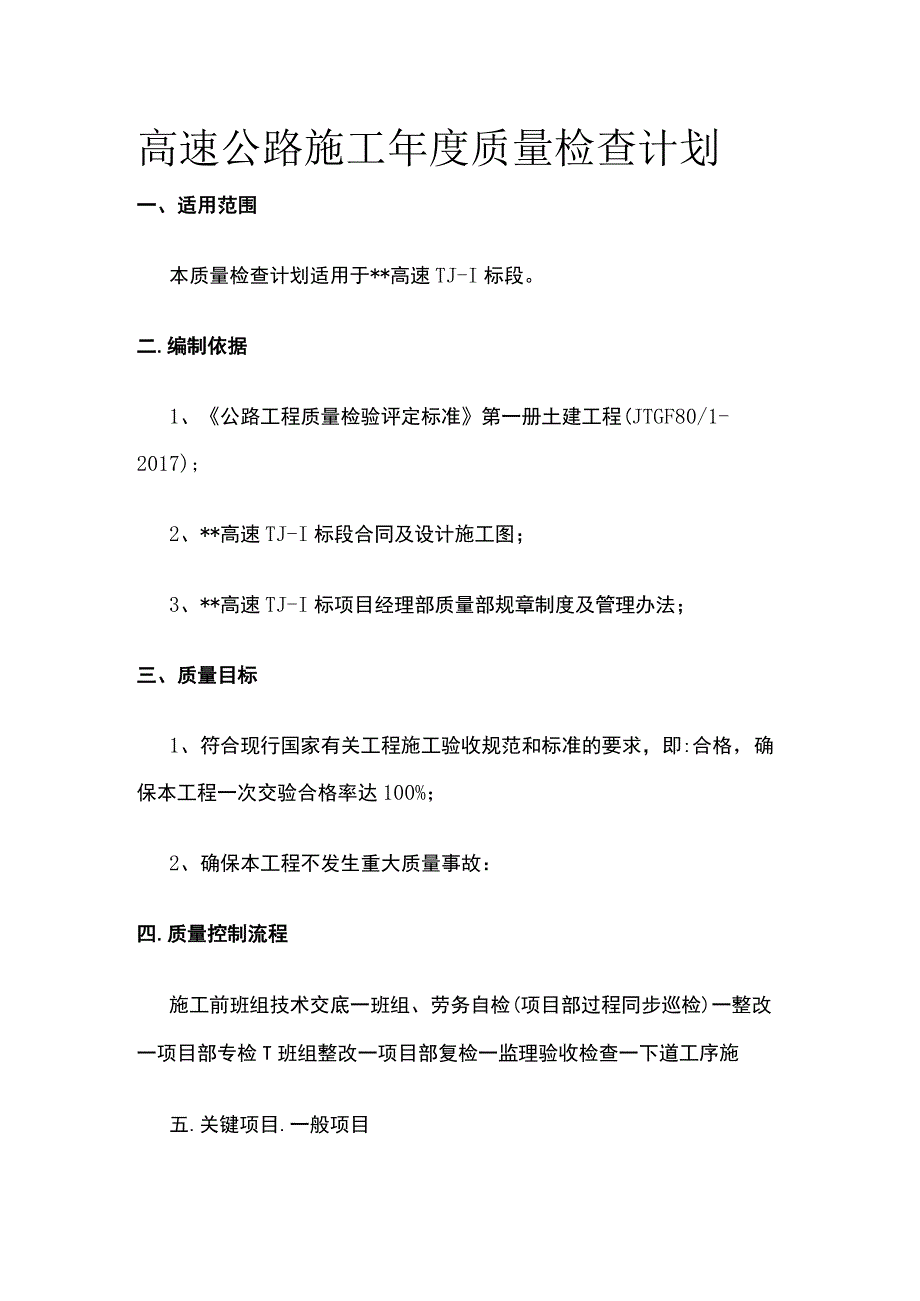

1、高速公路施工年度质量检查计划一、适用范围本质量检查计划适用于*高速TJ-I标段。二.编制依据1、公路工程质量检验评定标准第一册土建工程(JTGF80/1-2017);2、*高速TJ-I标段合同及设计施工图;3、*高速TJ-I标项目经理部质量部规章制度及管理办法;三、质量目标1、符合现行国家有关工程施工验收规范和标准的要求,即:合格,确保本工程一次交验合格率达100%;2、确保本工程不发生重大质量事故:四.质量控制流程施工前班组技术交底一班组、劳务自检(项目部过程同步巡检)一整改一项目部专检T班组整改一项目部复检一监理验收检查一下道工序施五.关键项目.一般项目1.关键项目分项工程中对结构安全、耐

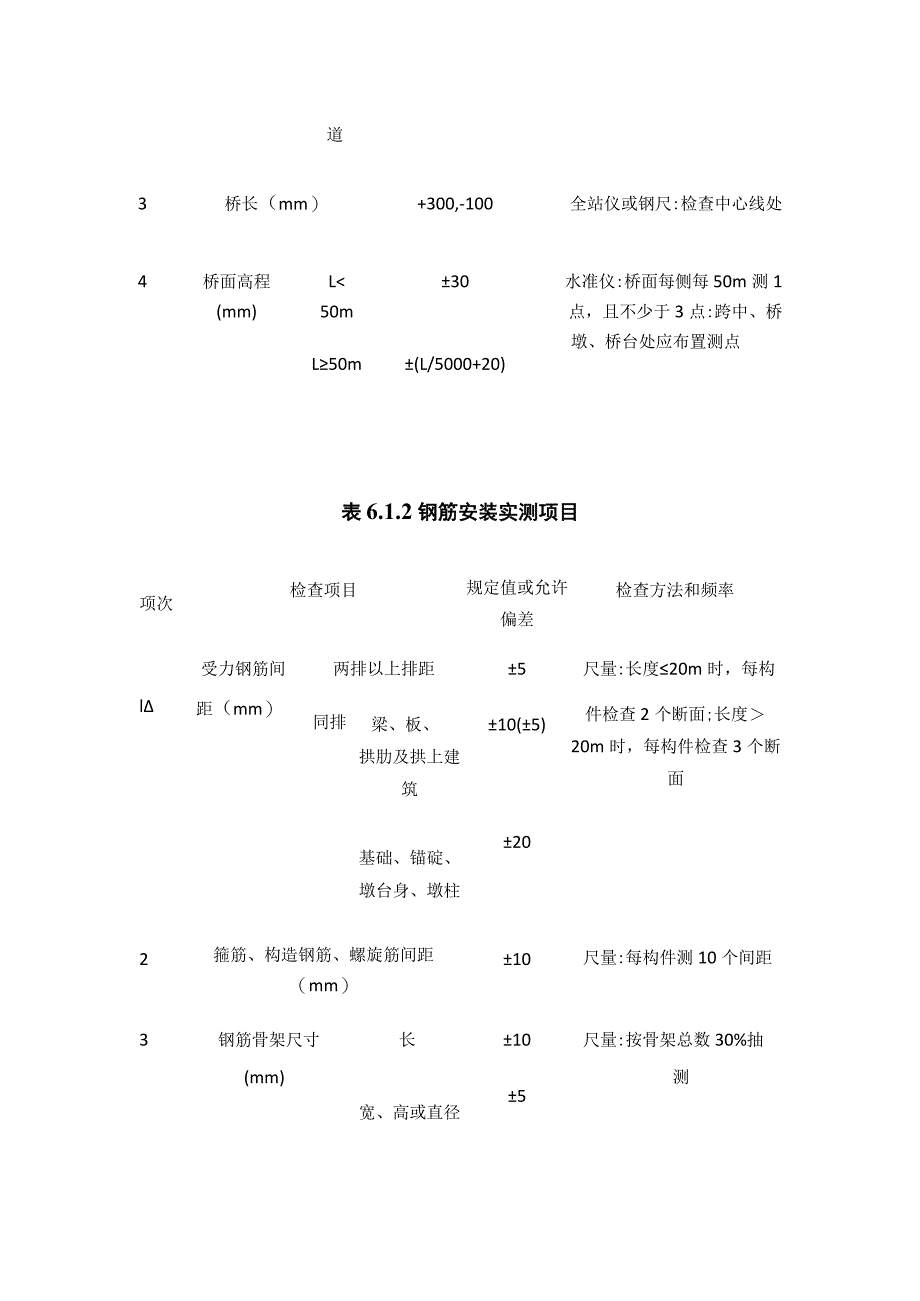

2、久性和主要使用功能起决定性作用的检查项目,在标准中以标识。关键项目的合格率应不低于95%(机电工程为100%),否则该检查项目为不合格。2、一般项目分项工程中除关键项目以外的检查项目为一般项目。一般项目的合格率应不低于80%,否则该检查项目为不合格。六、主要分项工程质量检验计划1、桥梁质量检查表6.1.1桥梁总体实测项目项次检查项目规定值或允许偏差检查方法和频率1桥面中线偏位20全站仪:每50m测1点,且不少于5点2桥面宽(mm)车行道10尺量:每50m测1个断面,且不少于5个断面人行10道3桥长(mm)+300,-100全站仪或钢尺:检查中心线处4桥面高程L30水准仪:桥面每侧每50m测1(

3、mm)50m点,且不少于3点:跨中、桥L50m(L/5000+20)墩、桥台处应布置测点表6.1.2钢筋安装实测项目项次检查项目规定值或允许偏差检查方法和频率受力钢筋间两排以上排距5尺量:长度20m时,每构l距(mm)同排梁、板、拱肋及拱上建筑10(5)件检查2个断面;长度20m时,每构件检查3个断面基础、锚碇、墩台身、墩柱202箍筋、构造钢筋、螺旋筋间距(mm)10尺量:每构件测10个间距3钢筋骨架尺寸长10尺量:按骨架总数30%抽(mm)宽、高或直径5测4弯起钢筋位置(mm)20尺量:每骨架抽查30%5保护层厚度(mm)梁、板、拱肋及拱上建筑5尺量:每构件各立模板面每3m2检查1处,且每侧

4、面不少于5处基础、锚碇、墩台身、墩柱10表6.1.3钢筋网实测项目项检查项目规定值或允许偏检查方法和频率次差1网的长、宽(mm)10尺量:逐边测2网眼尺寸(mm)10尺量:测5个网眼3网眼对角线差(mm)15尺量:测5个网眼4网的安装位置(mm)1020尺量:测每网片边线105中点表6.1.4钻孔灌注桩钢筋安装实测项目项次检查项目规定值或允许偏差检查方法和频率1主筋间距(mm)10尺量:每段测2个断面2箍筋或螺旋筋间距(mm)20尺量:每段测10个间距3钢筋骨架外径或厚、宽(mm)10尺量:每段测2个断面4钢筋骨架长度(mm)100尺量:每个骨架测2处5钢筋骨架底端高程(mm)50水准仪:测顶

5、端高程测,用骨架长度计算6保护层厚度(mm)+20,-10尺量:测每段钢筋骨架外侧定位块处表6.1.5灌注桩桩底压浆实测项目项检查项目规定值或允许偏检查方法和频率次差l浆体强度(MPa)在合格标准内按附录M检查2压浆终止压力值(MPa)满足压浆方案要求查压力表读数:全部管路3压浆量(L)满足压浆方案要求标定容器法或流量计:每桩测量4稳压时间(min)5计时器:全部管路表6.L6钻孔灌注桩实测项目项次检查项目规定值或允许偏差检查方法和频率l混凝土强度(MPa)在合格标准内按附录D检查2桩位群桩100全站仪:每桩测中心位置(mm)排允架许50桩极值1003孔深(m)设计值测绳:每桩测量4孔径(mm

6、)设计值探孔器或超声波成孔检测仪:每桩测量5钻孔倾斜度(mm)1%S,且500钻杆垂线法或超声波成孔检测仪:每桩测量6沉淀厚度(mm)满足设计要求沉淀盒或测渣仪:每桩测量7桩深完整性满足设计要求:设计未要求时,每桩不低于11类满足设计要求:设计未要求时,采用低应变反射波法或超声波法:每桩检测表6.1.7承台等大体积混凝土实测项目项次检查项目规定值或允许偏差检查方法和频率l混凝土强度(MPa)在合格标准内按附录D检查2平面尺寸BH1000,且20全站仪:纵横各测2处H60mH60mH3000,ja304顶面高程(mm)土10水准仪:测3处5轴线偏位H60m10,且相对前一全站仪:每施工节段测顶(

7、mm)节段8面边线与两轴线交点H60m15,且相对前一节段86节段间错台(mm)5尺量:测每节每侧面7平整度(mm)82m直尺:每侧面每20行测1处,每处测竖直、水平两个方向8预埋件位置(mm)满足设计要求,设尺量:每件测计未要求时5表6.1.8现浇墩、台帽或盖梁实测项目项次检查项目规定值或允许偏差检查方法和频率l混凝土强度(MPa)在合格标准内按附录D检查2断面尺寸(mm)20尺量:测3个断面3轴线偏位(mm)10全站仪:纵、横各测2点4顶面高程(mm)10水准仪:测5点5支座垫石预留位置(mm)10尺量:每个检查6平整度(mm)82m直尺:每侧面测3处,每处测长度方向表6.1.9悬臂浇筑梁

8、实测项目项次检查项目规定值或允许偏差检查方法和频率l混凝土强度(MPa)在合格标准按附录D检查内2轴线偏位(mm)L100M10全站仪:每个节段测2L100mL10000处3顶面高程(mm)L1OOM20水准仪:每个节段测2L100mL5000处4断面尺寸(mm)高度+5,-10尺量:每个节段测1个顶宽30断面底宽20顶、底、腹板厚+10,05合龙后同跨对称L1OOM20水准仪:每跨梁底对称点高程差(mm)L100mL5000点测6处6顶面横坡()0.15水准仪:每个节段测2处7平整度(mm)82m直尺:每节段每侧面测1处,测竖直、水平两个方向8相邻梁段间错台(mm)5尺量:测底面、侧面注:L为梁跨径,计算规定值或允许偏差时以mm计。七.月检查计划及日常检查计划1.每月25号定期组织一次月质量大检查。检查由项目主管领导带队,相关部室及质量部管理人员参加。检查发现的问题要认真分析,找出主要原因,提出改进措施,限期整改。2、项目部质量部每周对项目各工点进行检查,检查过程中发现问题以整改通知单形式下发各工点质量负责人,责令其按整改要求限期进行整改。
