《施工现场动火作业管理标准化创建说明.docx》由会员分享,可在线阅读,更多相关《施工现场动火作业管理标准化创建说明.docx(5页珍藏版)》请在第壹文秘上搜索。
1、施工现场动火作业管理标准化创建说明一、标准名称:施工现场动火作业管理二、标准分类及编号:管理类OlO号三、创建时间:初创:定型:改进:评定:四、创建单位:五、标准创建历程及人员分工:5.1标准创建历程:5.2人员分工:六、标准适用范围:施工现场电(气)焊、气割等动火作业管理。七、管理流程与留意事项:7.1 管理流程:7.1.1 动火操作人员必需持特种作业操作证到项目部平安管理部门备案,在接受岗前教化培训、平安技术交底后,方可申请上岗作业。7.1.2 由动火许可证签发人现场检查并签发动火作业许可证。7.1.3动火作业操作人员及监护人员持动火作业许可证到项目部平安管理部门领取动火(监护)臂章和马甲
2、,进行现场动火作业。7.1.4专(兼)职平安管理人员要重点对动火区域进行巡查。7.1.5动火作业结束后,动火人及监护人需马上将动火(监护)臂章和马甲归还项目部平安管理部门。7. 2管理流程示意:(持证备案一接受三级教化一办理动火许可证一领取动火(监护)臂章和马甲一平安人员加强巡查一归还动火(监护)臂章和马甲)7.3留意事项:7.3.1臂章和马甲必需采纳棉布或石棉布料,防止静电传播和火星点燃。7.3.2 电焊机平安管理要求:电焊机设备应有完整的防护外壳,一、二次电源线均应采纳防水橡皮护套铜芯软电缆。一次线长度不得大于5m,接线柱处应有爱护罩:二次线必需运用焊接电缆线,其长度为2030m;搭铁线不

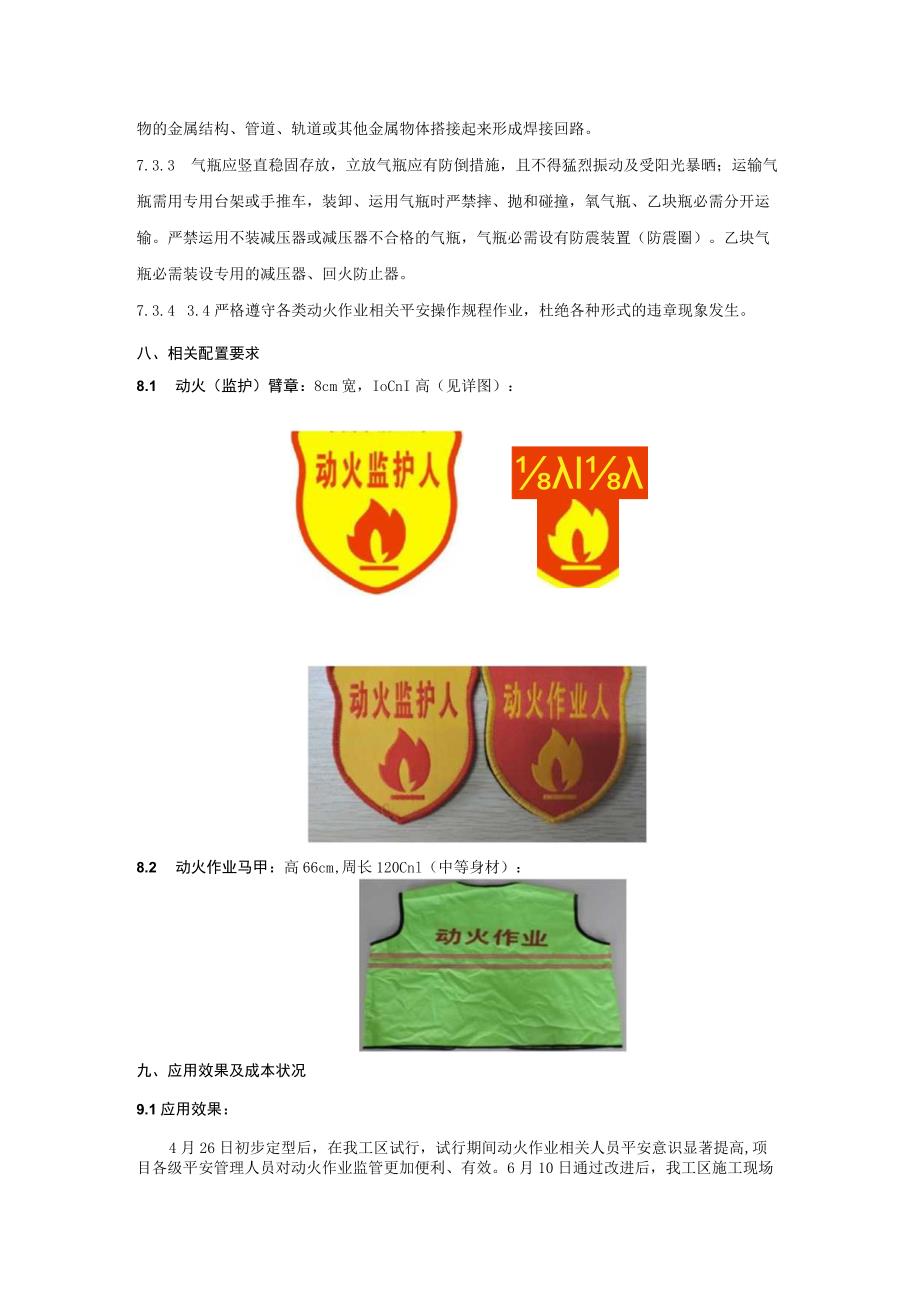

3、宜大于30m,严禁用其他金属物代替,或利用建筑物的金属结构、管道、轨道或其他金属物体搭接起来形成焊接回路。7.3.3 气瓶应竖直稳固存放,立放气瓶应有防倒措施,且不得猛烈振动及受阳光暴晒;运输气瓶需用专用台架或手推车,装卸、运用气瓶时严禁摔、抛和碰撞,氧气瓶、乙块瓶必需分开运输。严禁运用不装减压器或减压器不合格的气瓶,气瓶必需设有防震装置(防震圈)。乙块气瓶必需装设专用的减压器、回火防止器。7.3.4 3.4严格遵守各类动火作业相关平安操作规程作业,杜绝各种形式的违章现象发生。八、相关配置要求8.1 动火(监护)臂章:8cm宽,IoCnI高(见详图):l8.2 动火作业马甲:高66cm,周长1
4、20Cnl(中等身材):九、应用效果及成本状况9.1应用效果:4月26日初步定型后,在我工区试行,试行期间动火作业相关人员平安意识显著提高,项目各级平安管理人员对动火作业监管更加便利、有效。6月10日通过改进后,我工区施工现场动火作业标准化管理流程基本形成。9.2成本状况:动火马甲制作:单件一百元,一批时间长点80元,喷字15元一套。(因量小定做,造价较高,通过加量询价,单件完成品成本约50元。)动火作业人、监护人臂章:一个9元。(最好提前制作,制作周期较长。)十、应用图片展示:随身携带动火证及焊工证(可为复印件),固定作业场所可设置动火作业公示牌但不行替代作业人员随身携带证件。电焊作业气割作业
