1、主要施工机械、设备机械设备是施工项目资源中最重要的一个组成部分,也是“人、机、料、法、环”中比较重要的一个环节。因此,采用先进的机械设备,制定与工程总体进度计划相呼应的详尽、合理的机械设备计划是保证工程进度等各方面顺利进行的一个必要的前提条件。本工程电信学院有深基坑、结构又是现浇钢筋混凝土与预制SP板相结合,因此对施工机械配备要求较高,根据本工程施工的结构类型、特点,我们采用高度机械化、自动化、设备先进化的机械设备配置原则。施工过程中将机械设备进出场进行合理的安排,分别从主要大型机械到小型机械的调配做到与本工程具体施工状况相协调,适应本工程分段组织流水施工的需要。一、机械计划我们将按照高度机械

2、化、自动化、设备先进化的机械设备配置原则,根据本工程施工部署并结合各单位工程施工顺序,立即调集各类机械设备提前装车运抵施工现场并进行保养和调试。为了工程的如期完成,我们配置了足够数量的机械数量。一、塔吊配置针对本工程各楼单层面积及预制构件吊装需要,配备2台H3/36B塔吊,塔吊臂长60m,2台FO/23B塔吊,塔吊臂长50m配备7台人货电梯,以满足施工垂直运输的需要。一、塔吊布设根据建筑物的布局和现场施工条件,自动化学院没有预制构件,配备一台F0/23B塔吊,电信学院的H3/36B塔吊配合,塔吊范围可以完全覆盖施工作业面;电信学院配备一台H3/36B塔吊,结合精仪学院F0/23B塔吊,可以满足

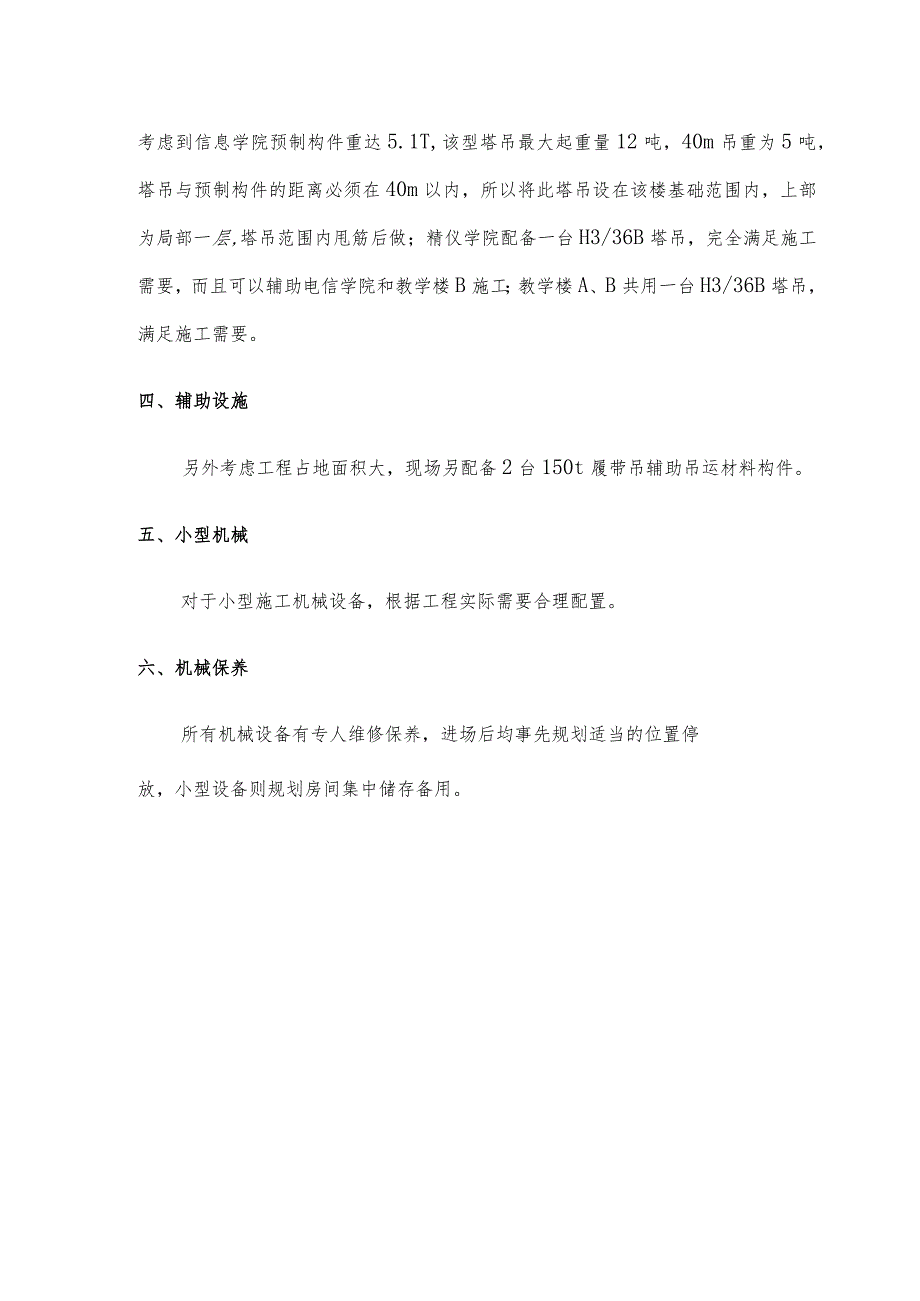

3、施工需要,考虑到信息学院预制构件重达5.1T,该型塔吊最大起重量12吨,40m吊重为5吨,塔吊与预制构件的距离必须在40m以内,所以将此塔吊设在该楼基础范围内,上部为局部一层,塔吊范围内甩筋后做;精仪学院配备一台H3/36B塔吊,完全满足施工需要,而且可以辅助电信学院和教学楼B施工;教学楼A、B共用一台H3/36B塔吊,满足施工需要。四、辅助设施另外考虑工程占地面积大,现场另配备2台150t履带吊辅助吊运材料构件。五、小型机械对于小型施工机械设备,根据工程实际需要合理配置。六、机械保养所有机械设备有专人维修保养,进场后均事先规划适当的位置停放,小型设备则规划房间集中储存备用。七、机械设备投入计

4、划(1)基础施工阶段序号机械或设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力备注1挖土机8台日本20031.2m32自卸汽车40辆中国200015t3铲车ZL50C10台中国20035t4固定泵HB854台中国200585m32台备用5舲移动泵HBT60C2台中国200360m36舲输送车8m3若干台日本19988m37塔吊H3/36B2台中国200075KW12t8塔吊F0/23B3台中国200255KWIOt9履带吊150t2台中国1997150t10潜水泵WQ-2若干中国20045.5KW75m11电焊机10台中国200425KVA12钢筋切断机KQ-404台中国20022

5、.2KW40mm13钢筋弯曲GW-328台20032.5KW32mm机14电渣压力焊25台200340KVA15钢筋调直机4台20022.2KW16圆锯4台中国20051.3KW17平刨机4台中国20051.2KW18镐灯20套中国2005IKW19柱振动机705010台8台中国20051.IKW20平板振动机4台中国20040.5KW21氧气瓶20套中国200022乙烘瓶20套中国200023蛙式夯土机HW-2040台中国20041.5KW(2)主体结构施工阶段序号机械或设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力备注1固定泵HB854台中工200585m32台备用2胫移动泵

6、HBT60C2台中国200360m33柱输送车8m3若干台日本19988m34塔吊H3/36B2台中国200075KW12t5塔吊F0/23B3台中国200255KWIOt6施工电梯7台中国20027履带吊150t2台中国1997150t8潜水泵WQ-2若干中国20045.5KW75m9电焊机10台中国200425KVA10钢筋切断机KQ-404台中国20022.2KW40mm11钢筋弯曲机GW-328台20032.5KW32mm12电渣压力焊25台200340KVA13钢筋调直机4台20022.2KW14圆锯4台中国20051.3KW15平刨机4台中国20051.2KW16铜灯20套中国20

7、05IKW17於振动机70(1)5010台8台中国20051.IKW18平板振动机4台中国20040.5KW19氧气瓶20套中国200020乙烘瓶20套中国2000本工程施工面大、工程量大,因此保证投入足够的机械设备是保证工程达到质量目标和保证工期的前提条件之一,因此将从以下方面保证机械设备的投入:八、机械设备使用计划机械进场按照施工阶段将所需机械配备齐全,准备必要的备用设备,保证施工进度不因机械不全受到影响。在满足本工程机械设备投入的基础上,将配备足够的备用设备,如发电机、输送泵等,以保证在意外情况下连续施工。九、对专业分包单位机械设备投入的保证措施在与分包单位签订分包合同时,明确规定其应该

8、自备的机械设备型号、数量和质量要求。分包单位进场施工时,要求分包单位提供其分包范围内机械设备使用计划。十、机械设备管理人员和操作人员的保证现场成立机械使用管理机构,由专业工程师负责,并配备合格的机械维修人员及专门维修工具,保证一般中小型机械设备场内维修。大型机械提前与厂家签订维修保障合同,保证施工期间的及时维护。现场所有机械设备管理人员、维修人员和操作人员均要求按规定持证上岗。合理调配操作人员,做到专业班组操作,专人管理设备。十一、机械设备进场检验严格按照IS09000程序文件要求,对所有进场机械设备进行性能鉴定,凡设备的使用过程可能故障率超过10%的不得进场;对特殊过程、关键过程所需的设备还

9、必须进行过程能力鉴定,坚决杜绝设备的过程故障,影响工程进展。机械设备进场时,由总承包单位的专业机械工程师进行安全和质量检查,合格后方可进场施工。机械设备进场后,严格按照施工组织设计的施工平面布置图放置,暂时不用的设备统一由总承包单位安排地点停放。需要入库的小型机械设备在库房区建立机械库房存放。十二、机械设备的使用机械设备必须由专人操作,操作人员按规定持证上岗。其它施工人员不得操作有此规定的设备。机械设备需要维修时,应及时调出备用设备投入工程使用。机械设备在每次使用前必须由操作人员对其进行检查,排除安全和质量隐患后,方可投入使用。小型机械设备操作人员离开施工现场时,必须将其使用的机械设备带离现场,不得随意放置;无法移动的大型设备必须派专人看管。十三、机械设备的保养和维修机械设备必须按照使用说明书的要求定期保养,使其经常保持良好的状态,提高使用率和生产效率。此项工作由专业机械工程师完成。大型机械设备的保养按照与厂家签订的维修保障合同由厂家进行维护。在机械设备每次使用前的检查中如发现问题,应及时交由专业维修人员修理,合格后方可投入使用。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 汽车/机械/制造 > 机械理论及资料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
