冬雨季施工方案.docx

上传人:p** 文档编号:461355 上传时间:2023-09-06 格式:DOCX 页数:4 大小:17.13KB
下载 相关 举报
冬雨季施工方案.docx_第1页
第1页 / 共4页
冬雨季施工方案.docx_第2页
第2页 / 共4页
冬雨季施工方案.docx_第3页
第3页 / 共4页
冬雨季施工方案.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《冬雨季施工方案.docx》由会员分享,可在线阅读,更多相关《冬雨季施工方案.docx(4页珍藏版)》请在第壹文秘上搜索。

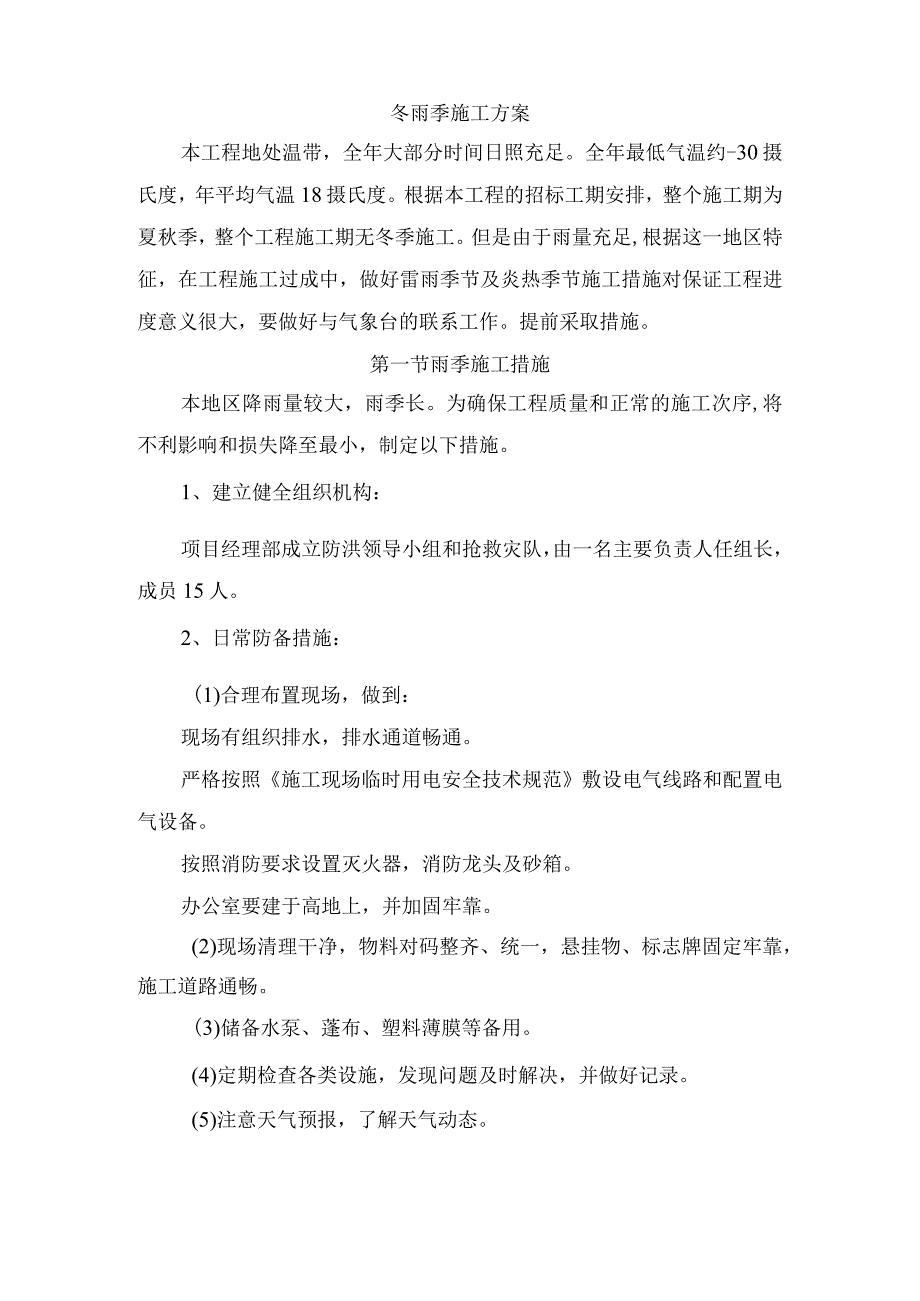

1、冬雨季施工方案本工程地处温带,全年大部分时间日照充足。全年最低气温约-30摄氏度,年平均气温18摄氏度。根据本工程的招标工期安排,整个施工期为夏秋季,整个工程施工期无冬季施工。但是由于雨量充足,根据这一地区特征,在工程施工过成中,做好雷雨季节及炎热季节施工措施对保证工程进度意义很大,要做好与气象台的联系工作。提前采取措施。第一节雨季施工措施本地区降雨量较大,雨季长。为确保工程质量和正常的施工次序,将不利影响和损失降至最小,制定以下措施。1、建立健全组织机构:项目经理部成立防洪领导小组和抢救灾队,由一名主要负责人任组长,成员15人。2、日常防备措施:(1)合理布置现场,做到:现场有组织排水,排水

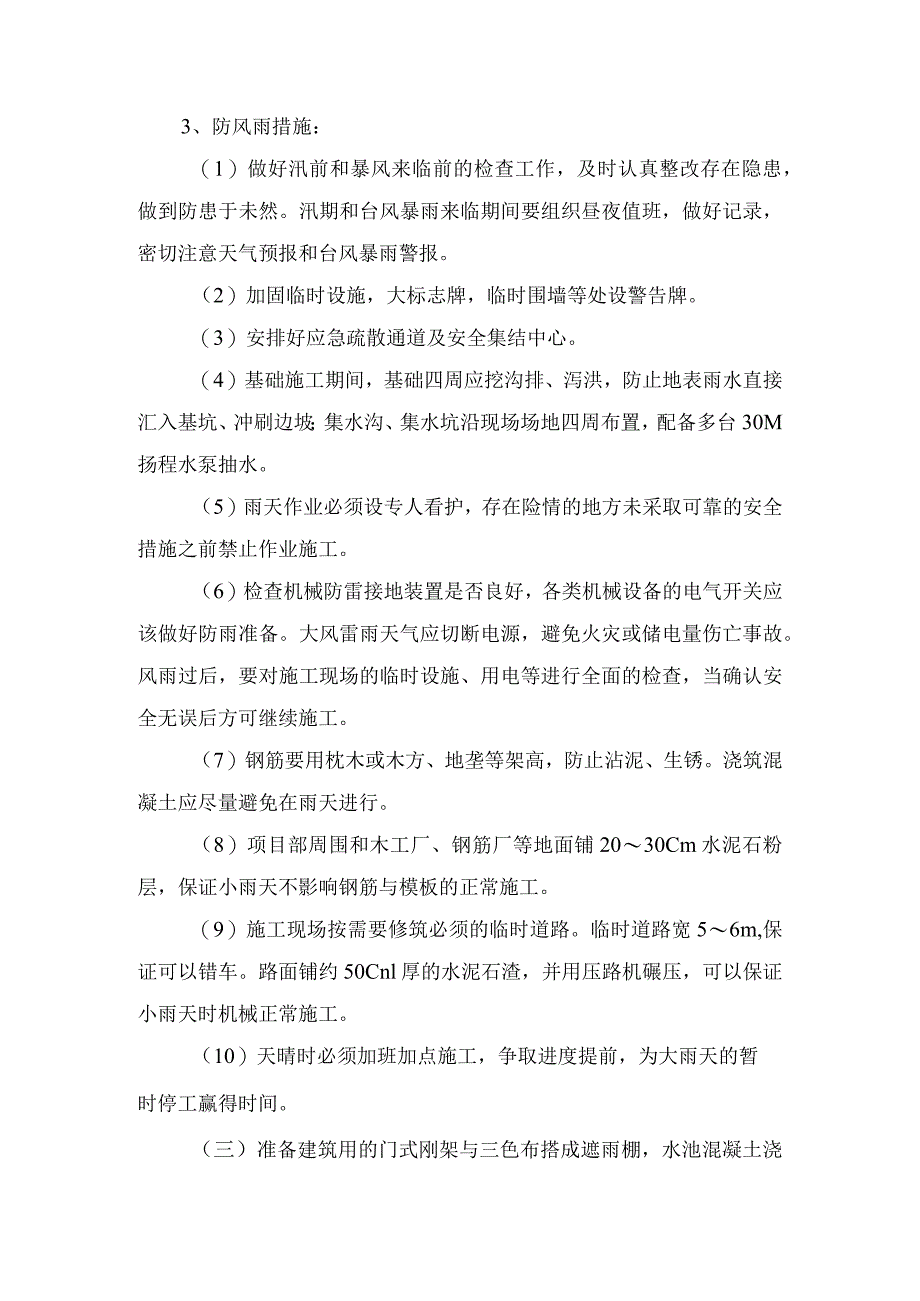

2、通道畅通。严格按照施工现场临时用电安全技术规范敷设电气线路和配置电气设备。按照消防要求设置灭火器,消防龙头及砂箱。办公室要建于高地上,并加固牢靠。(2)现场清理干净,物料对码整齐、统一,悬挂物、标志牌固定牢靠,施工道路通畅。(3)储备水泵、蓬布、塑料薄膜等备用。(4)定期检查各类设施,发现问题及时解决,并做好记录。(5)注意天气预报,了解天气动态。3、防风雨措施:(1)做好汛前和暴风来临前的检查工作,及时认真整改存在隐患,做到防患于未然。汛期和台风暴雨来临期间要组织昼夜值班,做好记录,密切注意天气预报和台风暴雨警报。(2)加固临时设施,大标志牌,临时围墙等处设警告牌。(3)安排好应急疏散通道及

3、安全集结中心。(4)基础施工期间,基础四周应挖沟排、泻洪,防止地表雨水直接汇入基坑、冲刷边坡;集水沟、集水坑沿现场场地四周布置,配备多台30M扬程水泵抽水。(5)雨天作业必须设专人看护,存在险情的地方未采取可靠的安全措施之前禁止作业施工。(6)检查机械防雷接地装置是否良好,各类机械设备的电气开关应该做好防雨准备。大风雷雨天气应切断电源,避免火灾或储电量伤亡事故。风雨过后,要对施工现场的临时设施、用电等进行全面的检查,当确认安全无误后方可继续施工。(7)钢筋要用枕木或木方、地垄等架高,防止沾泥、生锈。浇筑混凝土应尽量避免在雨天进行。(8)项目部周围和木工厂、钢筋厂等地面铺2030Cm水泥石粉层,

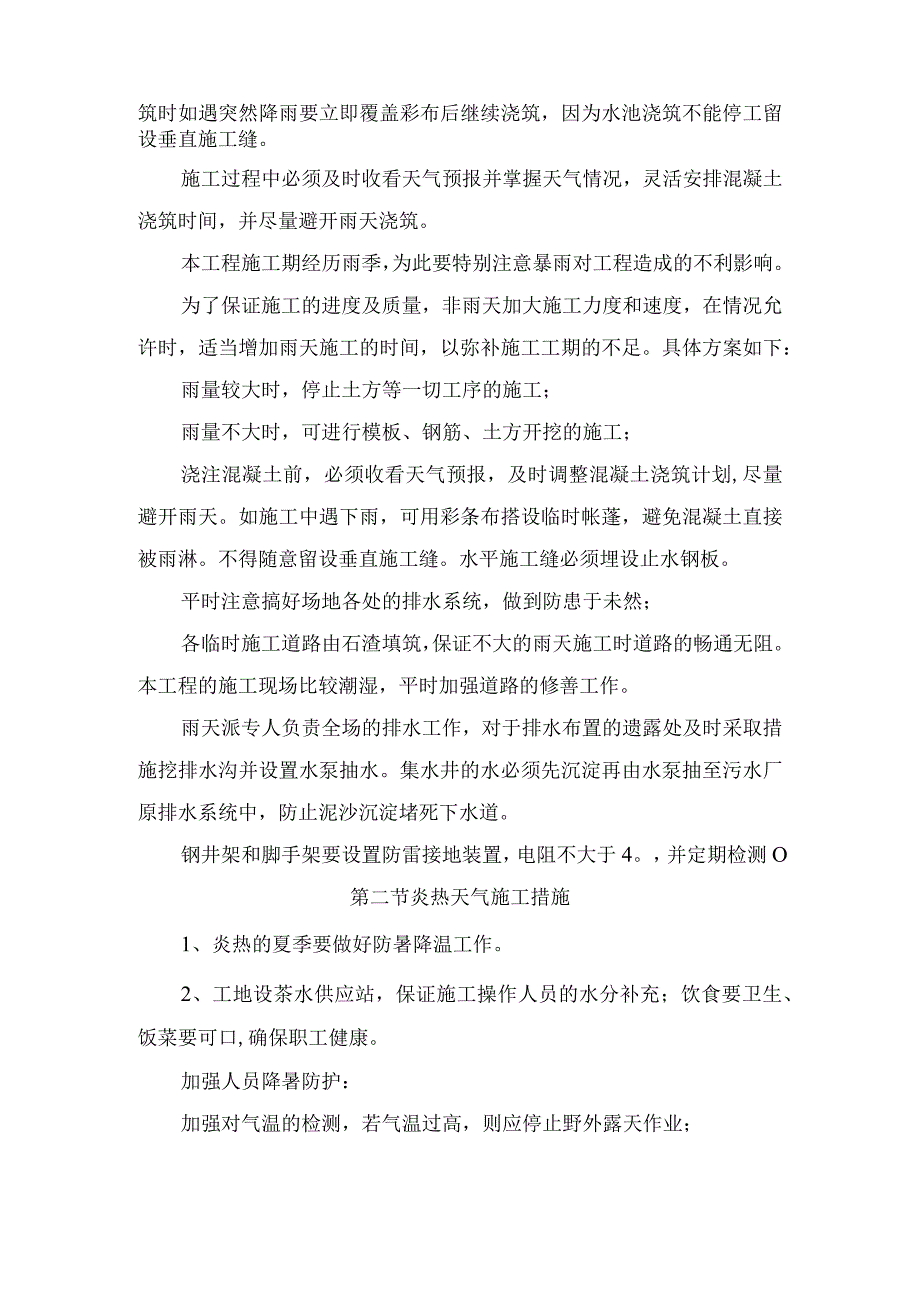

4、保证小雨天不影响钢筋与模板的正常施工。(9)施工现场按需要修筑必须的临时道路。临时道路宽56m,保证可以错车。路面铺约50Cnl厚的水泥石渣,并用压路机碾压,可以保证小雨天时机械正常施工。(10)天晴时必须加班加点施工,争取进度提前,为大雨天的暂时停工赢得时间。(三)准备建筑用的门式刚架与三色布搭成遮雨棚,水池混凝土浇筑时如遇突然降雨要立即覆盖彩布后继续浇筑,因为水池浇筑不能停工留设垂直施工缝。施工过程中必须及时收看天气预报并掌握天气情况,灵活安排混凝土浇筑时间,并尽量避开雨天浇筑。本工程施工期经历雨季,为此要特别注意暴雨对工程造成的不利影响。为了保证施工的进度及质量,非雨天加大施工力度和速度

5、,在情况允许时,适当增加雨天施工的时间,以弥补施工工期的不足。具体方案如下:雨量较大时,停止土方等一切工序的施工;雨量不大时,可进行模板、钢筋、土方开挖的施工;浇注混凝土前,必须收看天气预报,及时调整混凝土浇筑计划,尽量避开雨天。如施工中遇下雨,可用彩条布搭设临时帐蓬,避免混凝土直接被雨淋。不得随意留设垂直施工缝。水平施工缝必须埋设止水钢板。平时注意搞好场地各处的排水系统,做到防患于未然;各临时施工道路由石渣填筑,保证不大的雨天施工时道路的畅通无阻。本工程的施工现场比较潮湿,平时加强道路的修善工作。雨天派专人负责全场的排水工作,对于排水布置的遗露处及时采取措施挖排水沟并设置水泵抽水。集水井的水

6、必须先沉淀再由水泵抽至污水厂原排水系统中,防止泥沙沉淀堵死下水道。钢井架和脚手架要设置防雷接地装置,电阻不大于4。,并定期检测O第二节炎热天气施工措施1、炎热的夏季要做好防暑降温工作。2、工地设茶水供应站,保证施工操作人员的水分补充;饮食要卫生、饭菜要可口,确保职工健康。加强人员降暑防护:加强对气温的检测,若气温过高,则应停止野外露天作业;工地供应茶水,凉茶、盐水等降温食品措施;户外作业人员须使用遮阳伞;机械操作的司机室安装有空调设备;合理安排作息时间,避免在温度较高的时段作业;加强医疗措施。在生活区域和办公区域均配置冰箱,可以制取冰块或放置其他冷冻饮品,以供员工使用。3、高温季节施工,应避开日照高温时间浇灌混凝土,必须连续施工时,对模板、输送泵采取浇水、覆盖等降温措施。4、试配混凝土配比时应考虑天气炎热的情况,如加缓凝剂延缓混凝土的凝固,降低坍落度损失等。5、指派专人负责做好混凝土的养护工作,采用浇水蓄水养护,使混凝土表面经常处于湿润状态,防止发生龟裂现象。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
