加气混凝土条板安装工艺标准.docx

上传人:p** 文档编号:461418 上传时间:2023-09-06 格式:DOCX 页数:6 大小:19.65KB
下载 相关 举报
加气混凝土条板安装工艺标准.docx_第1页
第1页 / 共6页
加气混凝土条板安装工艺标准.docx_第2页
第2页 / 共6页
加气混凝土条板安装工艺标准.docx_第3页
第3页 / 共6页
加气混凝土条板安装工艺标准.docx_第4页
第4页 / 共6页
加气混凝土条板安装工艺标准.docx_第5页
第5页 / 共6页
加气混凝土条板安装工艺标准.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《加气混凝土条板安装工艺标准.docx》由会员分享,可在线阅读,更多相关《加气混凝土条板安装工艺标准.docx(6页珍藏版)》请在第壹文秘上搜索。

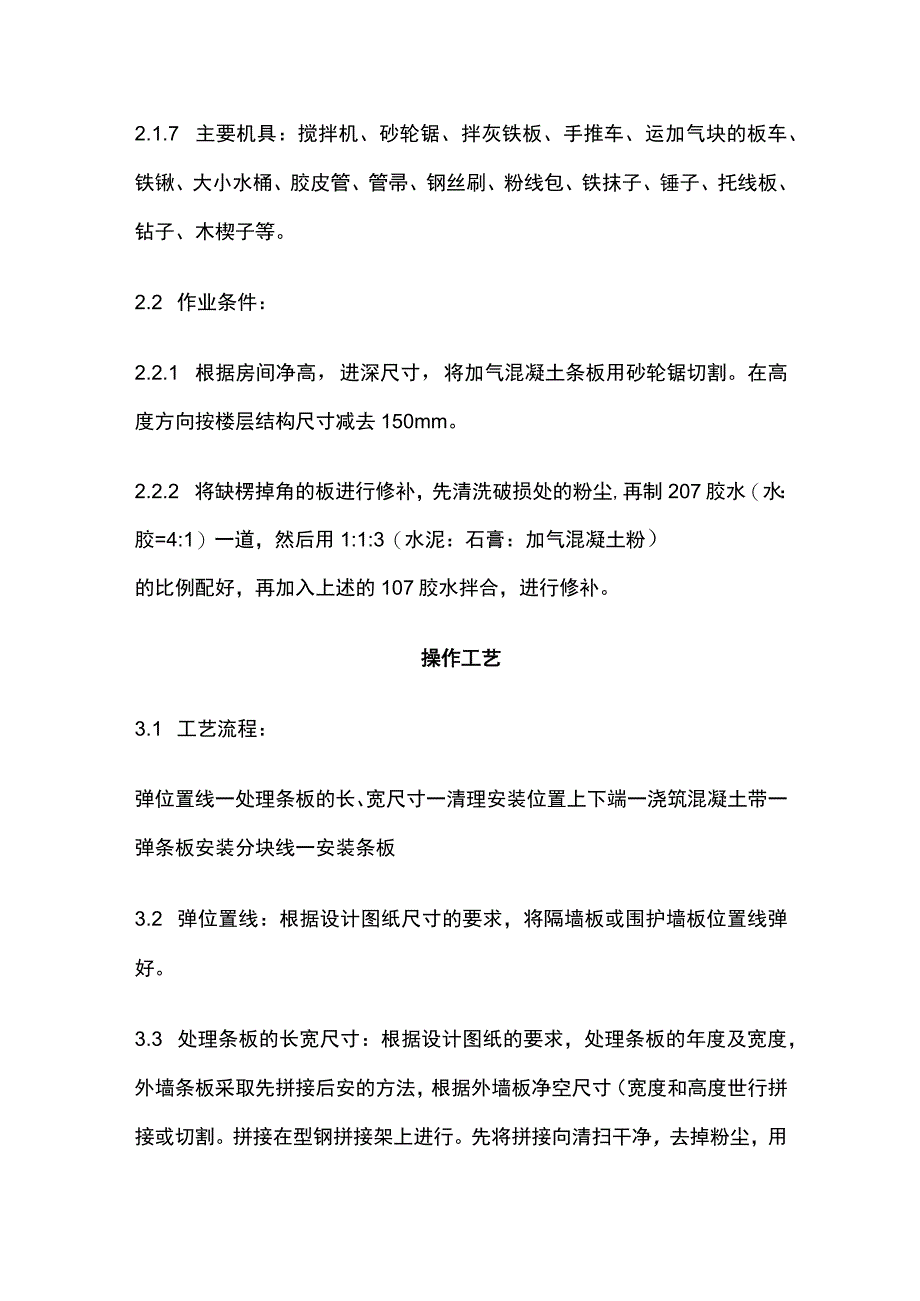

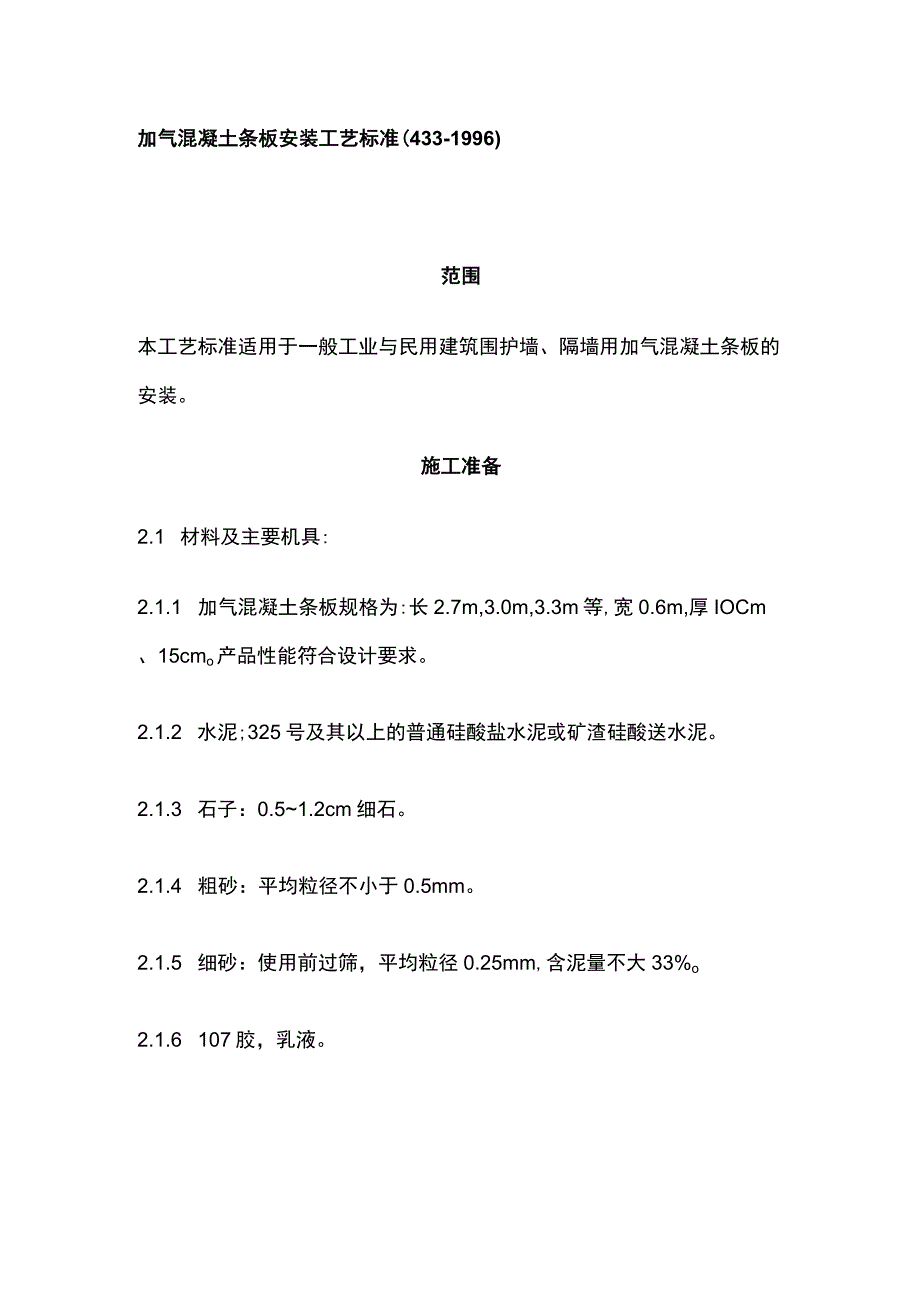

1、加气混凝土条板安装工艺标准(433-1996)范围本工艺标准适用于一般工业与民用建筑围护墙、隔墙用加气混凝土条板的安装。施工准备2.1 材料及主要机具:2.1.1 加气混凝土条板规格为:长2.7m,3.0m,3.3m等,宽0.6m,厚IOCm、15cmo产品性能符合设计要求。2.1.2 水泥;325号及其以上的普通硅酸盐水泥或矿渣硅酸送水泥。2.1.3 石子:0.51.2cm细石。2.1.4 粗砂:平均粒径不小于0.5mm。2.1.5 细砂:使用前过筛,平均粒径0.25mm,含泥量不大33%o2.1.6 107胶,乳液。2.1.7 主要机具:搅拌机、砂轮锯、拌灰铁板、手推车、运加气块的板车、铁

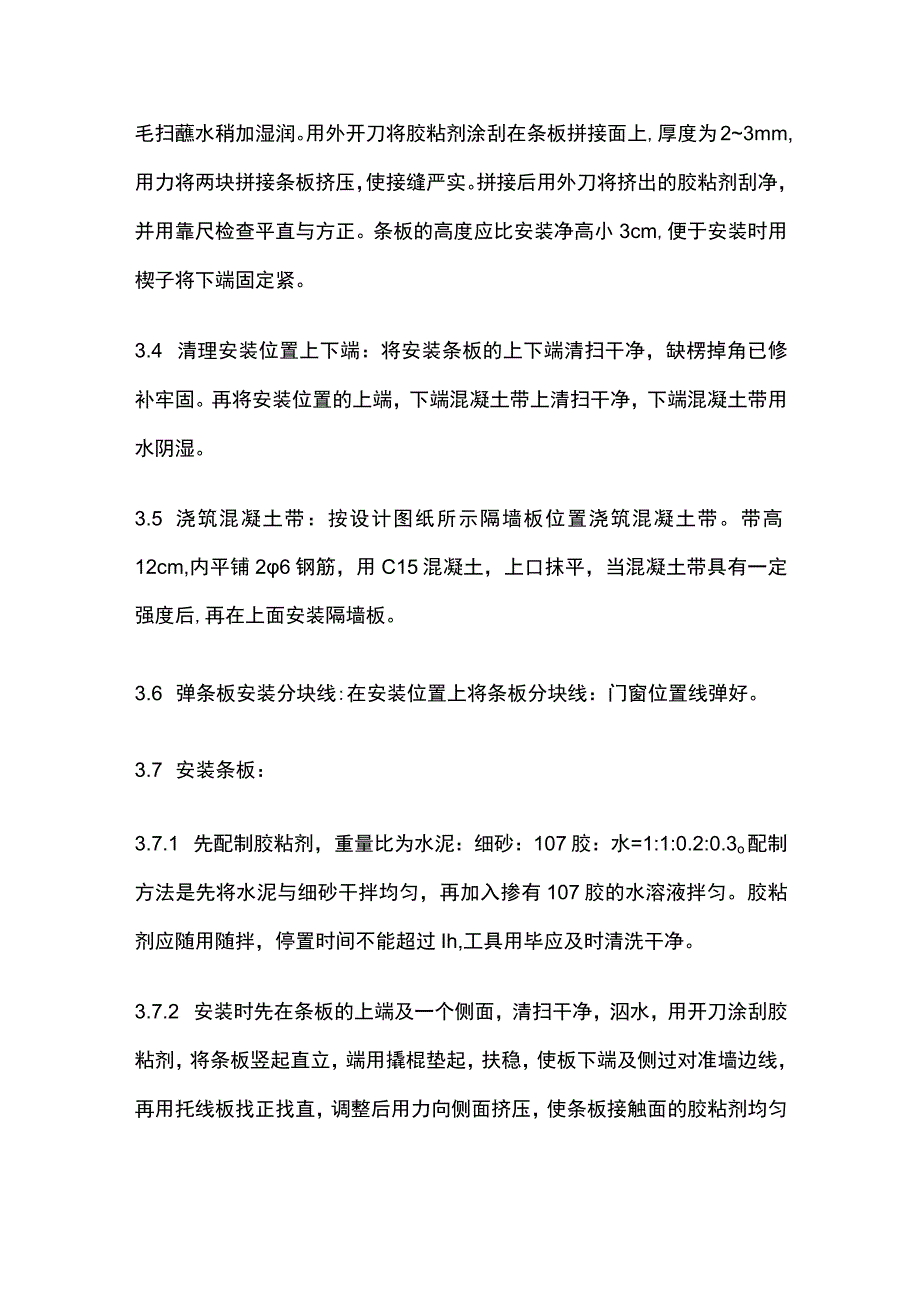

2、锹、大小水桶、胶皮管、管帚、钢丝刷、粉线包、铁抹子、锤子、托线板、钻子、木楔子等。2.2 作业条件:2.2.1 根据房间净高,进深尺寸,将加气混凝土条板用砂轮锯切割。在高度方向按楼层结构尺寸减去150mm。2.2.2 将缺楞掉角的板进行修补,先清洗破损处的粉尘,再制207胶水(水:胶=4:1)一道,然后用1:1:3(水泥:石膏:加气混凝土粉)的比例配好,再加入上述的107胶水拌合,进行修补。操作工艺3.1 工艺流程:弹位置线一处理条板的长、宽尺寸一清理安装位置上下端一浇筑混凝土带一弹条板安装分块线一安装条板3.2 弹位置线:根据设计图纸尺寸的要求,将隔墙板或围护墙板位置线弹好。3.3 处理条板

3、的长宽尺寸:根据设计图纸的要求,处理条板的年度及宽度,外墙条板采取先拼接后安的方法,根据外墙板净空尺寸(宽度和高度世行拼接或切割。拼接在型钢拼接架上进行。先将拼接向清扫干净,去掉粉尘,用毛扫蘸水稍加湿润。用外开刀将胶粘剂涂刮在条板拼接面上,厚度为23mm,用力将两块拼接条板挤压,使接缝严实。拼接后用外刀将挤出的胶粘剂刮净,并用靠尺检查平直与方正。条板的高度应比安装净高小3cm,便于安装时用楔子将下端固定紧。3.4 清理安装位置上下端:将安装条板的上下端清扫干净,缺楞掉角已修补牢固。再将安装位置的上端,下端混凝土带上清扫干净,下端混凝土带用水阴湿。3.5 浇筑混凝土带:按设计图纸所示隔墙板位置浇

4、筑混凝土带。带高12cm,内平铺26钢筋,用C15混凝土,上口抹平,当混凝土带具有一定强度后,再在上面安装隔墙板。3.6 弹条板安装分块线:在安装位置上将条板分块线:门窗位置线弹好。3.7 安装条板:3.7.1 先配制胶粘剂,重量比为水泥:细砂:107胶:水=1:1:0.2:0.3o配制方法是先将水泥与细砂干拌均匀,再加入掺有107胶的水溶液拌匀。胶粘剂应随用随拌,停置时间不能超过Ih,工具用毕应及时清洗干净。3.7.2 安装时先在条板的上端及一个侧面,清扫干净,泅水,用开刀涂刮胶粘剂,将条板竖起直立,端用撬棍垫起,扶稳,使板下端及侧过对准墙边线,再用托线板找正找直,调整后用力向侧面挤压,使条

5、板接触面的胶粘剂均匀一致,最后用撬棍从下端撬紧,使条板上端与楼板底部预先刮的胶粘剂部位重合、粘紧,下部及时用木楔子楔紧,用C15半干硬性豆石混凝土将楔子之间空隙捻塞严实养护3d后将木楔拆去,补捻豆石混凝土。3.7.3 安装条板时各接触面均应涂刷胶粘剂,以利粘结。3.7.4 安装有接头的条板时,应将相邻两块条板的接头位置上下错开。3.7.5 后塞门框的洞口,预留门洞的宽度以每边留2cm余量为宜。3.7.6 门框安装前,应先在加气混凝土墙安装位置上钻一个深100mm、直径为30mm的孔,吹净粉尘,用水湿润,再以相同直径及长的圆木沾胶后打入孔内,胶的配合比为1:2:0.5=乳液:水泥:水(重量比)。

6、孔洞间距不大于50cm,安装木门框时,用木螺钉拧入门上的预埋圆木上。质量标准4.1 保证项目:4.1.1 使用的原材料应符合设计要求和施工规范的规定。4.1.2 条板的性能、规格、位置、固定方法必须符合设计要求。无变形及损坏现象。4.1.3 条板安装时用的豆石混凝土、砂浆及胶粘剂的计量要准确浇筑、涂刷要密实均匀。认真养护,强度应达到设计要求。4.2 基本项目:节点构造、构件位置、锚固方法应符合设计要求,安装平稳、牢固、顺直。4.3 允许偏差项目,见表4-43。加气混凝土条板安装允许偏差表4-43项次项目允许偏差(mm)检查方法1相邻板表面平整度3用2m靠尺及楔形塞尺检查2标高5用2m托线板检查

7、成品保护5.1 成品吊装时应采用专用吊具,或使用套有胶皮管的钢丝绳轻吊轻放。5.2 条板码放支吊要平稳,垛高不多于10块,防止雨淋、曝晒、拼接后的条板应侧立码放,以防受力后开胶。5.3 运输时加强保护,安装后避免碰撞。应注意的质量问题6.1 施工加气混凝土板墙下钢筋混凝土带时,所在位置的楼板应拉毛,混凝土浇筑要密实,加强养护。6.2 墙板安装时胶粘剂要涂刷均匀,下边楔子要才背紧,要加大挤压力。6.3 安装时认真检查,防止破损后没有修补的板上墙。6.4 安装第一块板要认真找直,防止安装缝不垂直。6.5 拼缝时挤出的多余胶应及时刮净。质量记录本工艺标准应具备以下质量记录:7.1 加气混凝土条板出厂证。7.2 加气混凝土条板安装质量检验评定记录。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑规范

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
