吊顶和吸音吊顶施工方法.docx

上传人:p** 文档编号:461515 上传时间:2023-09-06 格式:DOCX 页数:5 大小:18.67KB
下载 相关 举报
吊顶和吸音吊顶施工方法.docx_第1页
第1页 / 共5页
吊顶和吸音吊顶施工方法.docx_第2页
第2页 / 共5页
吊顶和吸音吊顶施工方法.docx_第3页
第3页 / 共5页
吊顶和吸音吊顶施工方法.docx_第4页
第4页 / 共5页
吊顶和吸音吊顶施工方法.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《吊顶和吸音吊顶施工方法.docx》由会员分享,可在线阅读,更多相关《吊顶和吸音吊顶施工方法.docx(5页珍藏版)》请在第壹文秘上搜索。

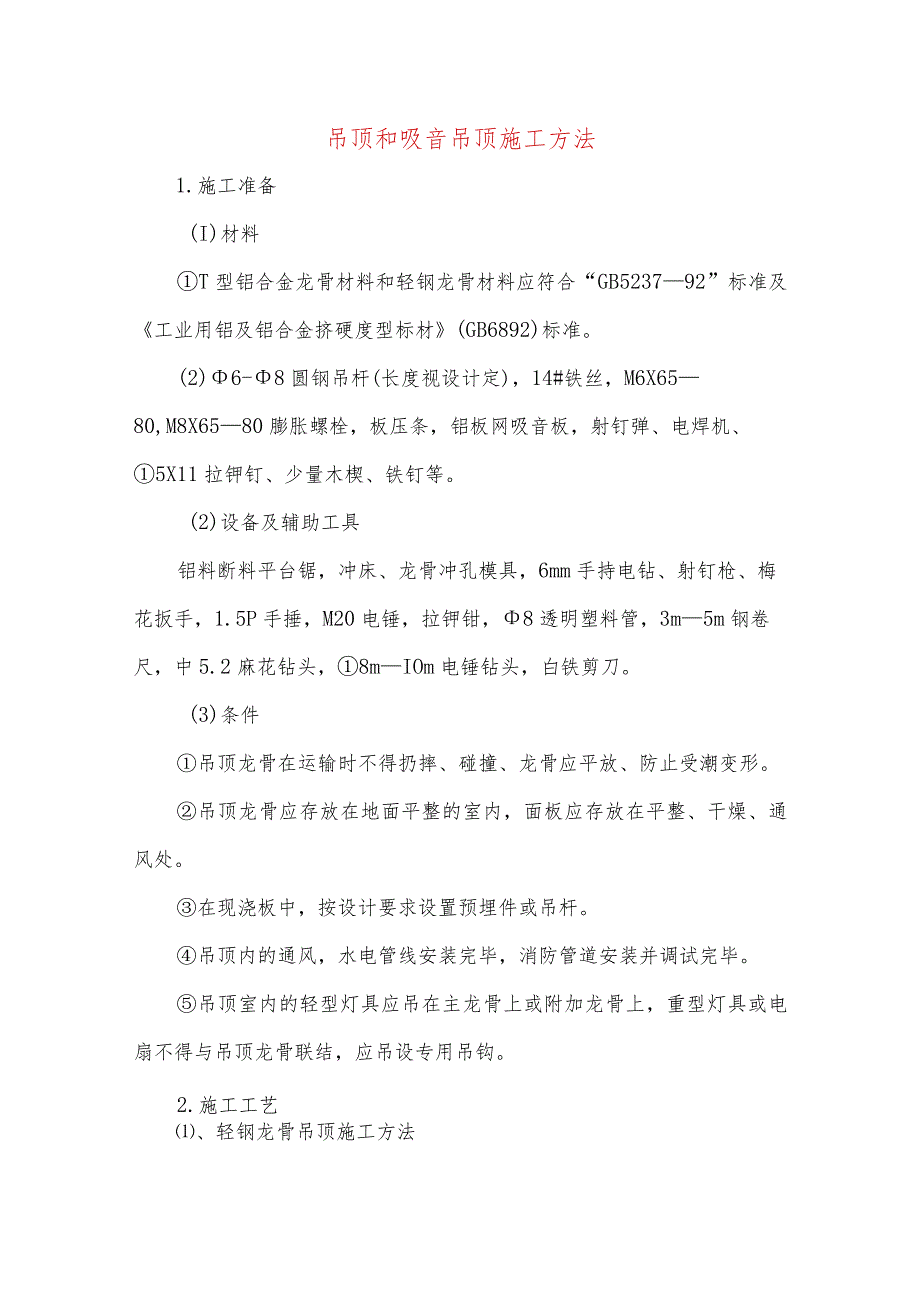

1、吊顶和吸音吊顶施工方法1.施工准备(I)材料T型铝合金龙骨材料和轻钢龙骨材料应符合“GB523792”标准及工业用铝及铝合金挤硬度型标材(GB6892)标准。(2)6-8圆钢吊杆(长度视设计定),14#铁丝,M6X6580,M8X6580膨胀螺栓,板压条,铝板网吸音板,射钉弹、电焊机、5X11拉钾钉、少量木楔、铁钉等。(2)设备及辅助工具铝料断料平台锯,冲床、龙骨冲孔模具,6mm手持电钻、射钉枪、梅花扳手,1.5P手捶,M20电锤,拉钾钳,8透明塑料管,3m5m钢卷尺,中5.2麻花钻头,8mIOm电锤钻头,白铁剪刀。(3)条件吊顶龙骨在运输时不得扔摔、碰撞、龙骨应平放、防止受潮变形。吊顶龙骨应

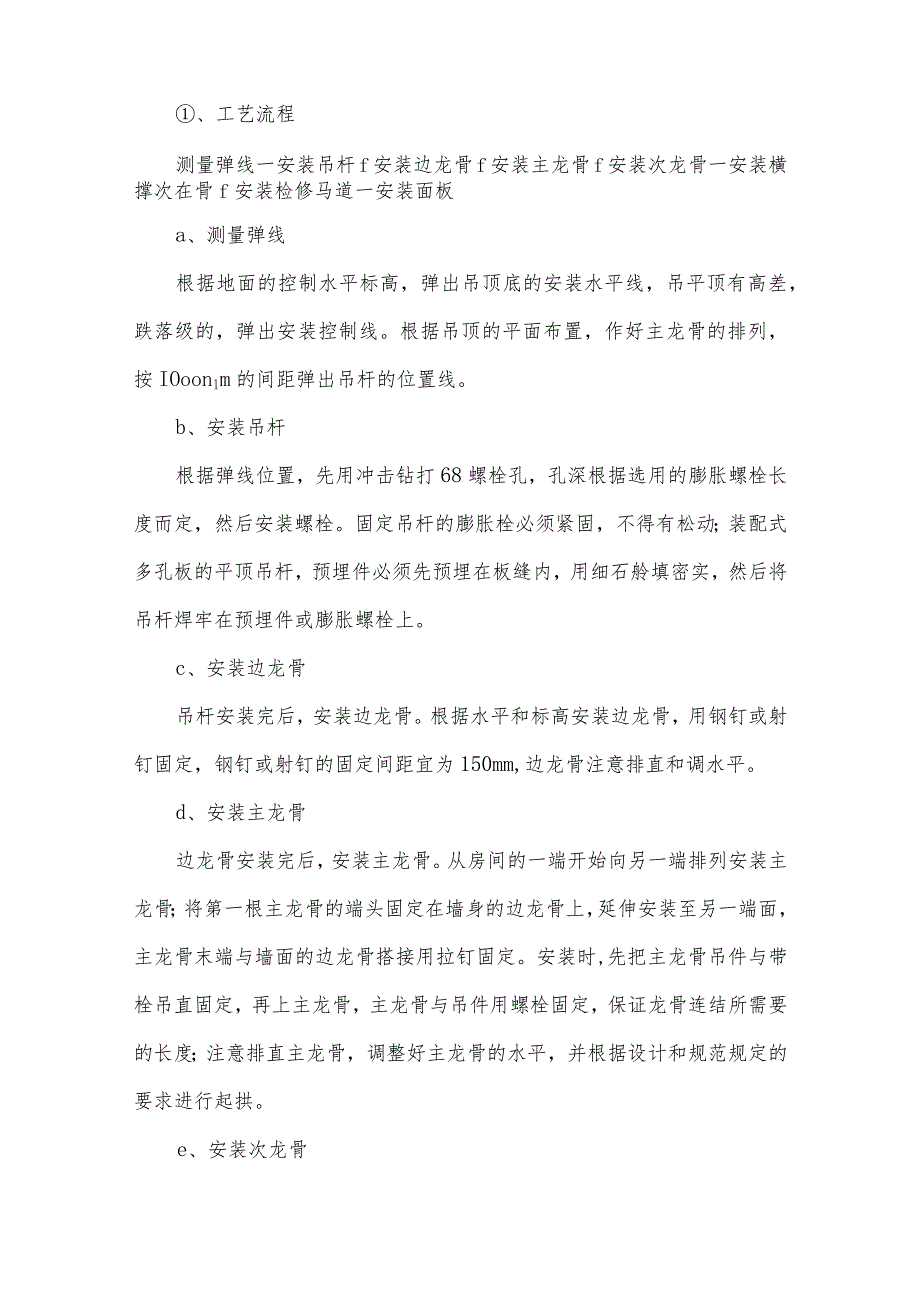

2、存放在地面平整的室内,面板应存放在平整、干燥、通风处。在现浇板中,按设计要求设置预埋件或吊杆。吊顶内的通风,水电管线安装完毕,消防管道安装并调试完毕。吊顶室内的轻型灯具应吊在主龙骨上或附加龙骨上,重型灯具或电扇不得与吊顶龙骨联结,应吊设专用吊钩。2.施工工艺、轻钢龙骨吊顶施工方法、工艺流程测量弹线一安装吊杆f安装边龙骨f安装主龙骨f安装次龙骨一安装横撑次在骨f安装检修马道一安装面板a、测量弹线根据地面的控制水平标高,弹出吊顶底的安装水平线,吊平顶有高差,跌落级的,弹出安装控制线。根据吊顶的平面布置,作好主龙骨的排列,按IOoonlm的间距弹出吊杆的位置线。b、安装吊杆根据弹线位置,先用冲击钻打

3、68螺栓孔,孔深根据选用的膨胀螺栓长度而定,然后安装螺栓。固定吊杆的膨胀栓必须紧固,不得有松动;装配式多孔板的平顶吊杆,预埋件必须先预埋在板缝内,用细石舲填密实,然后将吊杆焊牢在预埋件或膨胀螺栓上。c、安装边龙骨吊杆安装完后,安装边龙骨。根据水平和标高安装边龙骨,用钢钉或射钉固定,钢钉或射钉的固定间距宜为150mm,边龙骨注意排直和调水平。d、安装主龙骨边龙骨安装完后,安装主龙骨。从房间的一端开始向另一端排列安装主龙骨;将第一根主龙骨的端头固定在墙身的边龙骨上,延伸安装至另一端面,主龙骨末端与墙面的边龙骨搭接用拉钉固定。安装时,先把主龙骨吊件与带栓吊直固定,再上主龙骨,主龙骨与吊件用螺栓固定,

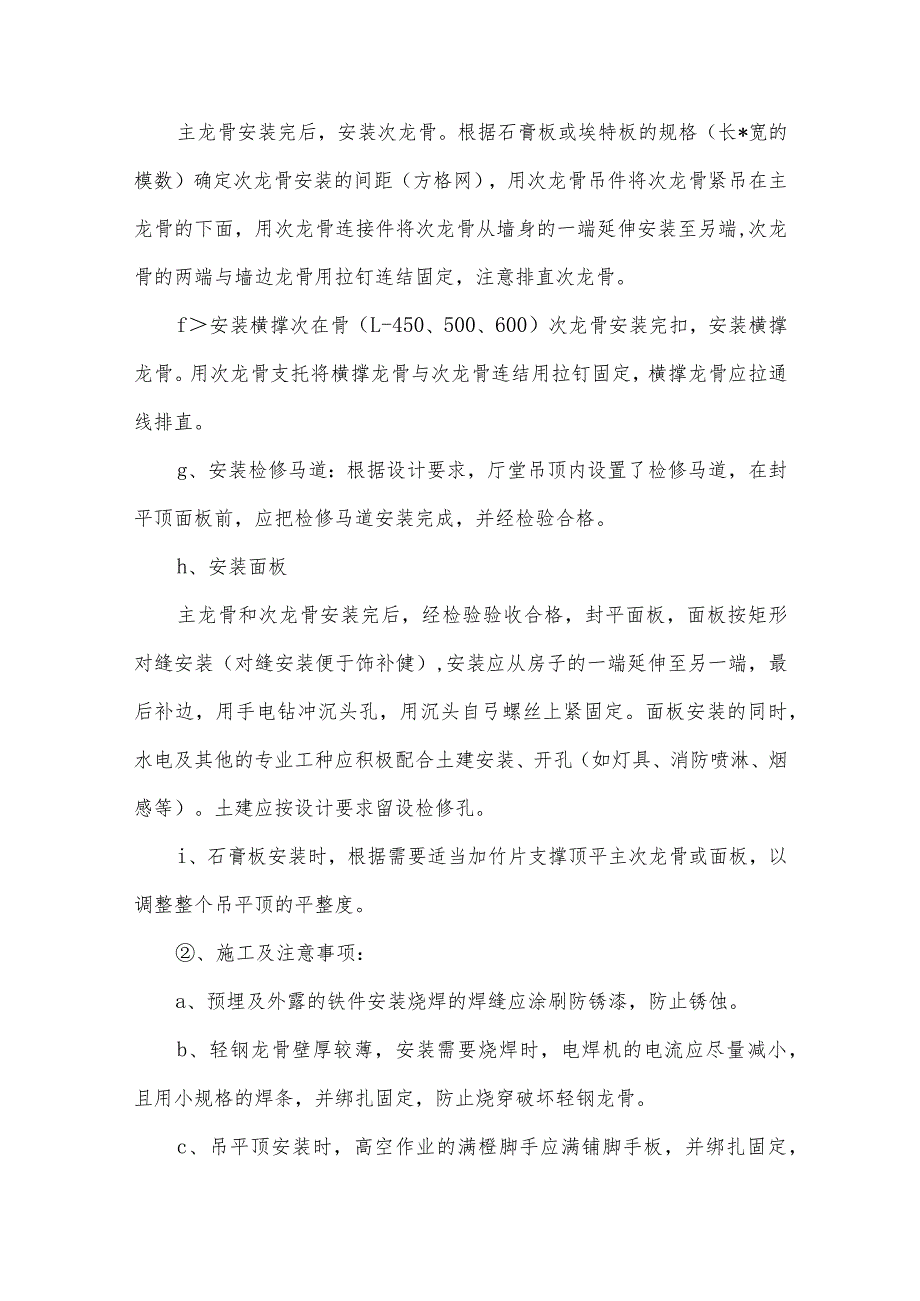

4、保证龙骨连结所需要的长度;注意排直主龙骨,调整好主龙骨的水平,并根据设计和规范规定的要求进行起拱。e、安装次龙骨主龙骨安装完后,安装次龙骨。根据石膏板或埃特板的规格(长*宽的模数)确定次龙骨安装的间距(方格网),用次龙骨吊件将次龙骨紧吊在主龙骨的下面,用次龙骨连接件将次龙骨从墙身的一端延伸安装至另端,次龙骨的两端与墙边龙骨用拉钉连结固定,注意排直次龙骨。f安装横撑次在骨(L-450、500、600)次龙骨安装完扣,安装横撑龙骨。用次龙骨支托将横撑龙骨与次龙骨连结用拉钉固定,横撑龙骨应拉通线排直。g、安装检修马道:根据设计要求,厅堂吊顶内设置了检修马道,在封平顶面板前,应把检修马道安装完成,并经

5、检验合格。h、安装面板主龙骨和次龙骨安装完后,经检验验收合格,封平面板,面板按矩形对缝安装(对缝安装便于饰补健),安装应从房子的一端延伸至另一端,最后补边,用手电钻冲沉头孔,用沉头自弓螺丝上紧固定。面板安装的同时,水电及其他的专业工种应积极配合土建安装、开孔(如灯具、消防喷淋、烟感等)。土建应按设计要求留设检修孔。i、石膏板安装时,根据需要适当加竹片支撑顶平主次龙骨或面板,以调整整个吊平顶的平整度。、施工及注意事项:a、预埋及外露的铁件安装烧焊的焊缝应涂刷防锈漆,防止锈蚀。b、轻钢龙骨壁厚较薄,安装需要烧焊时,电焊机的电流应尽量减小,且用小规格的焊条,并绑扎固定,防止烧穿破坏轻钢龙骨。c、吊平

6、顶安装时,高空作业的满橙脚手应满铺脚手板,并绑扎固定,防止滑动;高低错落的脚手架边应扎防护栏杆并挂密网防护。d、面板安装的自攻螺丝不能高出板面,应沉头0.5TmnI为宜,并作防锈处理。(2)、铝合金龙骨吸音板吊顶施工施工工艺:弹线找平一安装吊杆一安装边龙骨一安装主龙骨一安装次龙骨及横撑龙骨一安装饰面板。、测量弹线:根据楼地面的控制水平标高、弹出吊顶底的安装水平线,然后沿标高线固定角铝(边龙骨),角铝的底面与标高线齐平,角铝用水泥钉直接将基钉在墙上,固定位置间隔一般为400600nm根据房间尺寸及石膏板的尺寸,在墙上画出均匀的龙骨分格位置线。吊杆安装根据弹线位置,吊点数应符合验收规范,用电锤(或

7、冲击钻)打810螺栓孔,孔深据选用螺栓的长度而定,安装螺栓,固定吊件的膨胀螺栓必须紧固,不得有松动。铝合金龙骨安装a按设计要求冲龙骨样眼、桦头。b根据吊顶的设计标高在四周底板弹线。弹线应清楚、位置准确,其水平允许偏差为5mm。C按设计在建筑底板弹出分格线,打电锤置膨胀螺栓,设置主吊杆,吊杆顺龙骨方向设置,其间距为34倍D(D为主龙骨纵向分格尺寸);吊杆距主龙骨端部不得超过300mm,否则应增设吊杆,吊杆与设备相遇,应调整吊点构造或增设吊杆。d用射钉枪在龙骨上方打铁丝固定吊点孔,间距为2-3倍Doe安装边龙骨,边龙骨用射钉枪直接固定于四周墙上。f吊挂好龙骨后,接通线按吊顶面积大小设置水平控制交叉

8、线,平顶中部应起拱,起拱高度不小于房间短向跨度1/200。g根据水平控制线调整主吊杆螺栓,斜拉固定铁纯正吊点,初调好龙骨;质量应基本符合要求;按设计图开灯具口;主龙骨连接口应错位设置,连接处的对接错位偏差不得超过2mm。面板安装a、面板安装在通风、水电管道、消防管道安装、调试完毕后进行;重型灯具、电扇不得与龙骨连接,应设置独立吊杆。b、面板安装:应按图纸设计放置;若无图案设计要求,应由中间向两边对称安装;墙面与吊顶的接缝应交圈一致;面板与墙面、窗帘灯具等交接处应严密,不得有漏缝现象,面板与柱体、竖管道交接处应整块开口,不允许碎板拼口。c、按水平交叉线调整吊杆、铁丝。d、24小时后,待平顶自由下沉基本完成,最后一次调整主吊杆、吊挂铁纯正、灯具等;调整完毕后,面板上安装固定压卡。e、进行质量检查、修整。f、吸音板安装房间内湿度过大时不宜安装。安装前应预先排板,保证花样、图案的整体性。安装时,吸音板上不得放置其他材料,防止板材受压变形。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 装饰装潢

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
