回填土施工方案.docx

上传人:p** 文档编号:461591 上传时间:2023-09-06 格式:DOCX 页数:7 大小:87.86KB
下载 相关 举报
回填土施工方案.docx_第1页
第1页 / 共7页
回填土施工方案.docx_第2页
第2页 / 共7页
回填土施工方案.docx_第3页
第3页 / 共7页
回填土施工方案.docx_第4页
第4页 / 共7页
回填土施工方案.docx_第5页
第5页 / 共7页
回填土施工方案.docx_第6页
第6页 / 共7页
回填土施工方案.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《回填土施工方案.docx》由会员分享,可在线阅读,更多相关《回填土施工方案.docx(7页珍藏版)》请在第壹文秘上搜索。

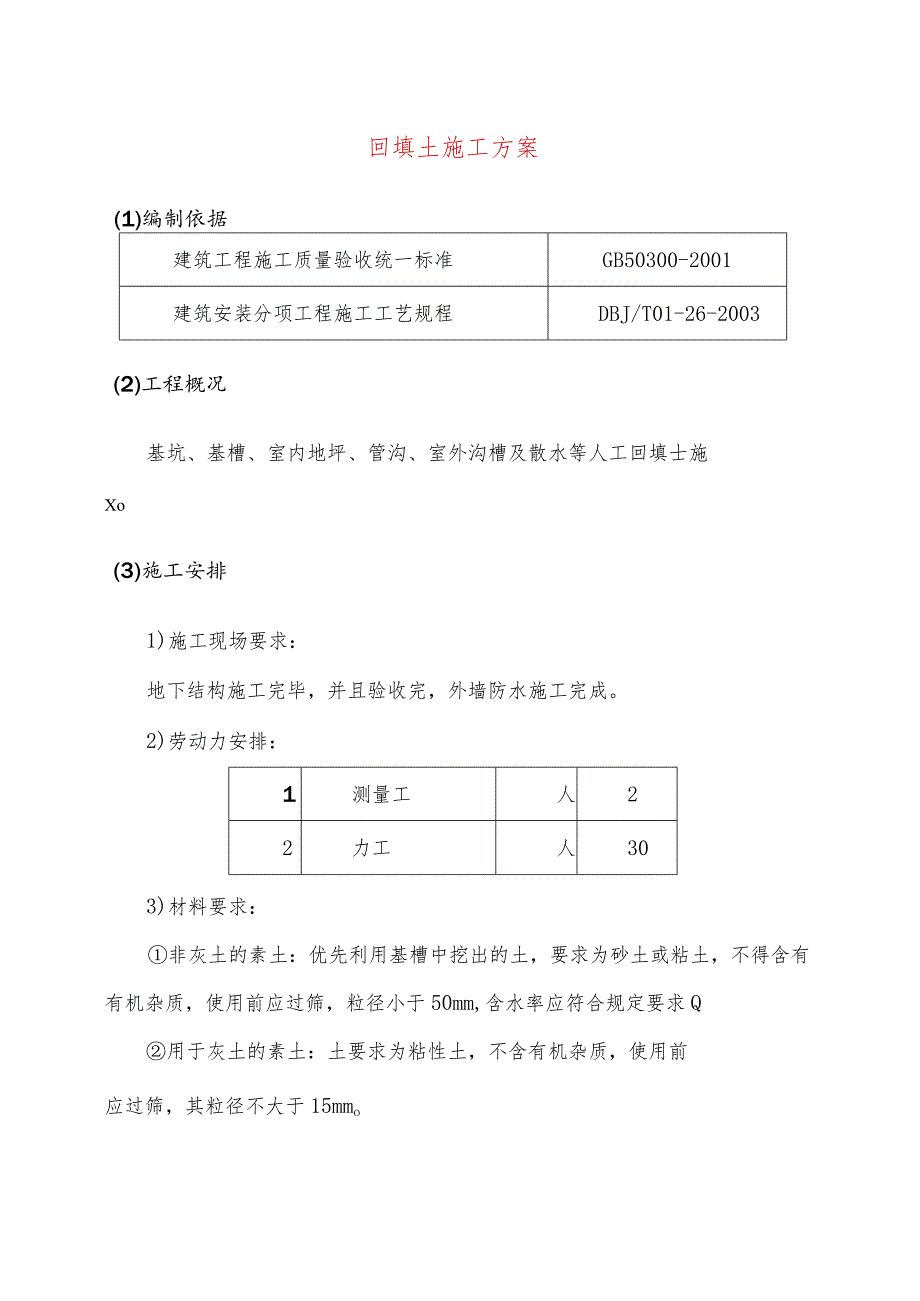

1、回填土施工方案(1)编制依据建筑工程施工质量验收统一标准GB50300-2001建筑安装分项工程施工工艺规程DBJ/T01-26-2003(2)工程概况基坑、基槽、室内地坪、管沟、室外沟槽及散水等人工回填士施Xo(3)施工安排1)施工现场要求:地下结构施工完毕,并且验收完,外墙防水施工完成。2)劳动力安排:1测量工人22力工人303)材料要求:非灰土的素土:优先利用基槽中挖出的土,要求为砂土或粘土,不得含有有机杂质,使用前应过筛,粒径小于50mm,含水率应符合规定要求Q用于灰土的素土:土要求为粘性土,不含有机杂质,使用前应过筛,其粒径不大于15mmo石灰:应用生石灰粉,使用前应过筛,不得含有粒

2、径大于5mm的生石灰块。(4)主要机具序号机具名称单位数量备注1蛙式打夯机台62人力夯台2无法用打夯机的地方3手推车辆104筛子个5孔径6-10mm5筛子个1孔径16-20m6筛子个1孔径60mm(5)施工准备1)回填前,应清除基坑底或地坪上的垃圾等杂物清理干净,清除积水、淤泥,对基底标高以及基础、地下防水层、保护层等进行检查验收,并办好隐检手续。2)施工前根据工程特点、填方土料种类、密实度要求、施工条件等,合理确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数,回填土的最大干密度应通过试验来确定。3)施工前,应做好水平高程标志的设置,如在基坑边坡上,每隔3m钉上水平檄。4)因本工程施工正值

3、雨季,施工前应有防雨措施,在基坑口四周设置挡水墙,要防止地面水流入基坑内以免边坡塌方或基土遭到破坏。5)土方回填用人工回填机械夯实,每次回填虚铺厚度控制在250mm,取样实验,确定土源质量及土壤击实标准。(6)施工工艺要求1)工艺流程:基坑(槽)底清理一检验土质一分层铺土、耙平一夯打密实一找平验收2)填土施工工艺:填土前应将基坑(槽)、管沟底的垃圾杂物等清理干净;基槽回填,必须清理到基础地面标高,将回落的松散土、砂浆、石子等清理干净。检验回填土的含水率是否在控制范围内,如含水率偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填土的含水率偏底,可采用预先洒水湿润等措施。回填土应分层铺贴和夯实。

4、每层铺土厚度应根据土质、密实度要求和机具性能确定。一般蛙式打夯机每层铺土厚度为20025Onln1;人工打夯不超过150mm。每层铺滩后,随之耙平。回填土每层至少夯打三遍。打夯应一夯压半夯,夯夯连接,纵横交叉。严禁用水浇使土下沉的所谓“水夯”法。深浅两基坑相连时,应先填夯深基坑,填至浅基坑标高时,再与浅基坑一起填夯。分段夯实时,交接处应呈阶梯形,且不得漏夯。上下层错缝距离不小于1.0m。基坑回填应在相对两侧或四周同时进行。基础墙两侧标高不可相差太多,以免把墙挤歪;较长的管沟墙,应采用内部加支撑的措施。回填房心及管沟时,为防止管道中心线位移或损坏管道,应用人工先在管子两侧填土夯实;并应由管道两边

5、同时进行,直至管顶0.5m以上时,在不损坏管道的情况下,方可使用蛙式打夯机夯实。在抹带接口处、防腐绝缘层或电缆周围,应回填细粒料。回填土每层夯实后,应按规范规定进行环刀取样,实测回填土的最大密实度,达到要求后在铺上一层的土。填土全部完成后,应进行表面拉线找平,凡高出允许偏差的地方,应及时依线铲平;凡低于规定高程的地方应补土夯实。取样试验:在夯实后,对每层回填土的质量进行检验,采用环刀法(或灌砂法)取样测定土的干密度,求出土的密度,其合格率不应小于90%,不合格的干土质量密度的最低值与设计值的差,不应大于0.08gcm3,且不应集中。符合设计要求后,才能填筑上层土。当设计用灰土作为防水措施之一,

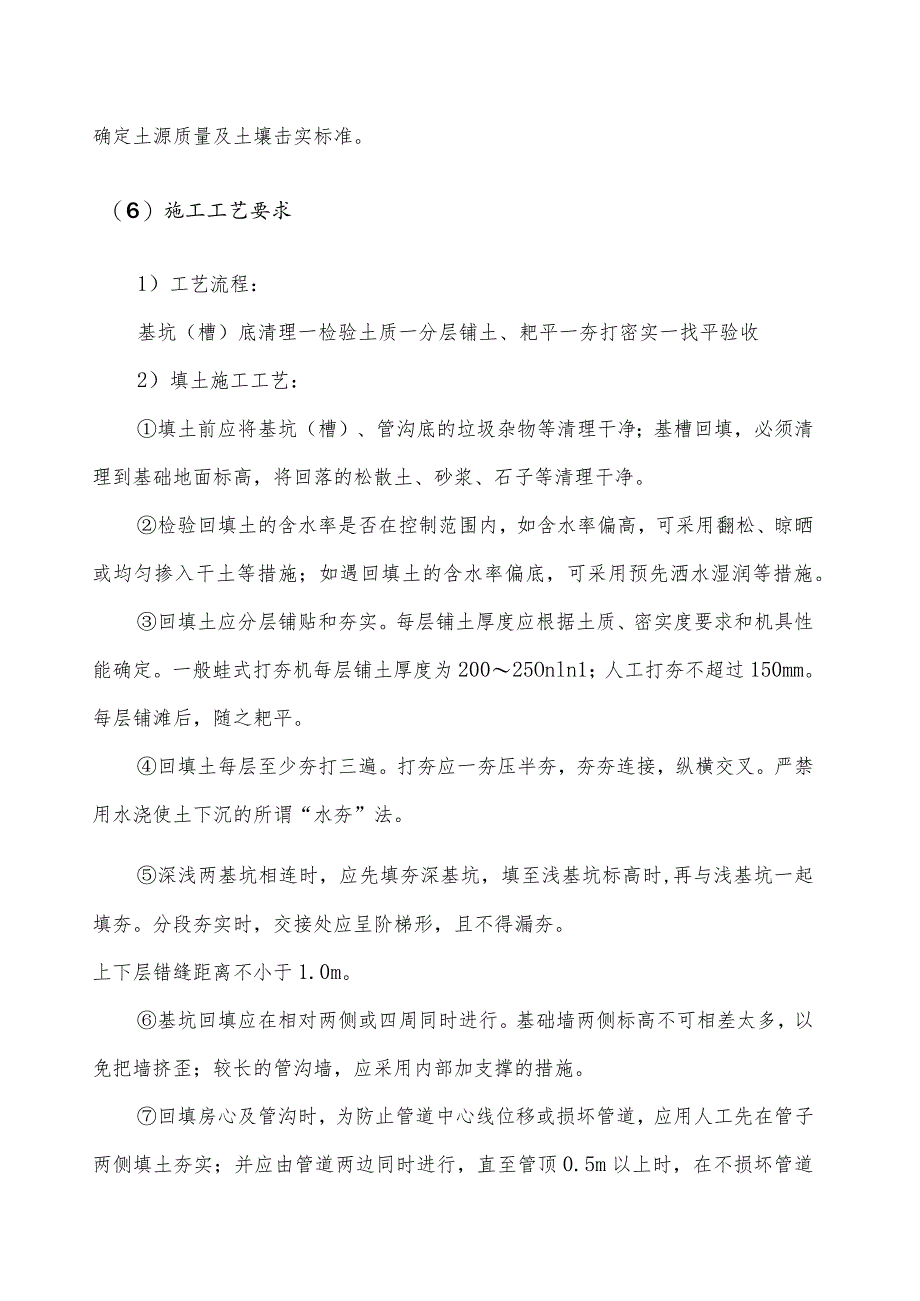

6、回填时要作好技术交底,灰土与素土应同步回填,必要时采用灰土与素土间增加临时隔板,以控制灰土的回填厚度和宽度。(7)冬期施工冬期回填土每层铺土厚度应比常温施工时减少20%25%,其中冻土块含量不得超过15%,其粒径不得大于150mmo铺填冻土块应分散开,应逐层夯实,但管沟底至管顶以上0.5In范围内不得用含有冻土块的土回填。室内的基坑(槽)或管沟不得采用含有冻土块的土回填。回填土施工应连续进行并应夯实,防止已填土层受冻。并应及时采取防冻措施。当采用人工夯实时,每层铺土厚度不得超过200mm,夯实厚度为100150(8)成品保护1)定位标准桩、轴线引桩、标准水准点等,在填运士时不得碰撞,并应定期复

7、测和检查这些标准桩点是否正确。2)夜间施工时,应合理安排施工顺序,设有足够的照明设施,防止铺填超厚,严禁汽车直接倒土入槽。基础或管沟的现浇混凝土应达到一定强度,不致因填土而受损坏时,方可回填。4)回填时,保证防水保护层不被破坏。5)管沟沟槽回填土,当原土含水率高且不具备降低含水率条件,不能达到要求压实度时,管道两侧及沟槽位于路基范围内的管道顶部以上,应回填灰土、砂或其他可以达到要求压实度的材料。(9)应注意的问题1)回填土下沉:因虚铺土超过规定厚度或冬期施工时有较大冻土块,或夯实不够便数,甚至漏夯,基底有机物或树根、回落土等杂物清理不彻底等原因,以及冬期作散水,施工用水渗入垫层中,受冻膨胀等原因均可造成回填土下沉。2)回填土夯压不实:应在夯压时对干土适当撒水加以润湿。回填土太湿,同样夯压不密实,呈“橡皮土现象,这时应挖出换土重填。3)按要求测定土的质量、密度:回填土每层都应测定夯实后的干土质量密度,符合设计要求后才能铺摊上层土。试验报告要注明土料种类,试验日期,试验结论及实验员签字。未达到设计要求的部位,应有处理方法和复验结果。4)防止管道下部夯填不实,管道下部应按要求填夯回填土,如果漏夯或夯不实会造成管道下方空虚,造成管道折断而渗漏。(10)质量控制(见下页图)

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
