《土方开挖施工方案.docx》由会员分享,可在线阅读,更多相关《土方开挖施工方案.docx(10页珍藏版)》请在第壹文秘上搜索。

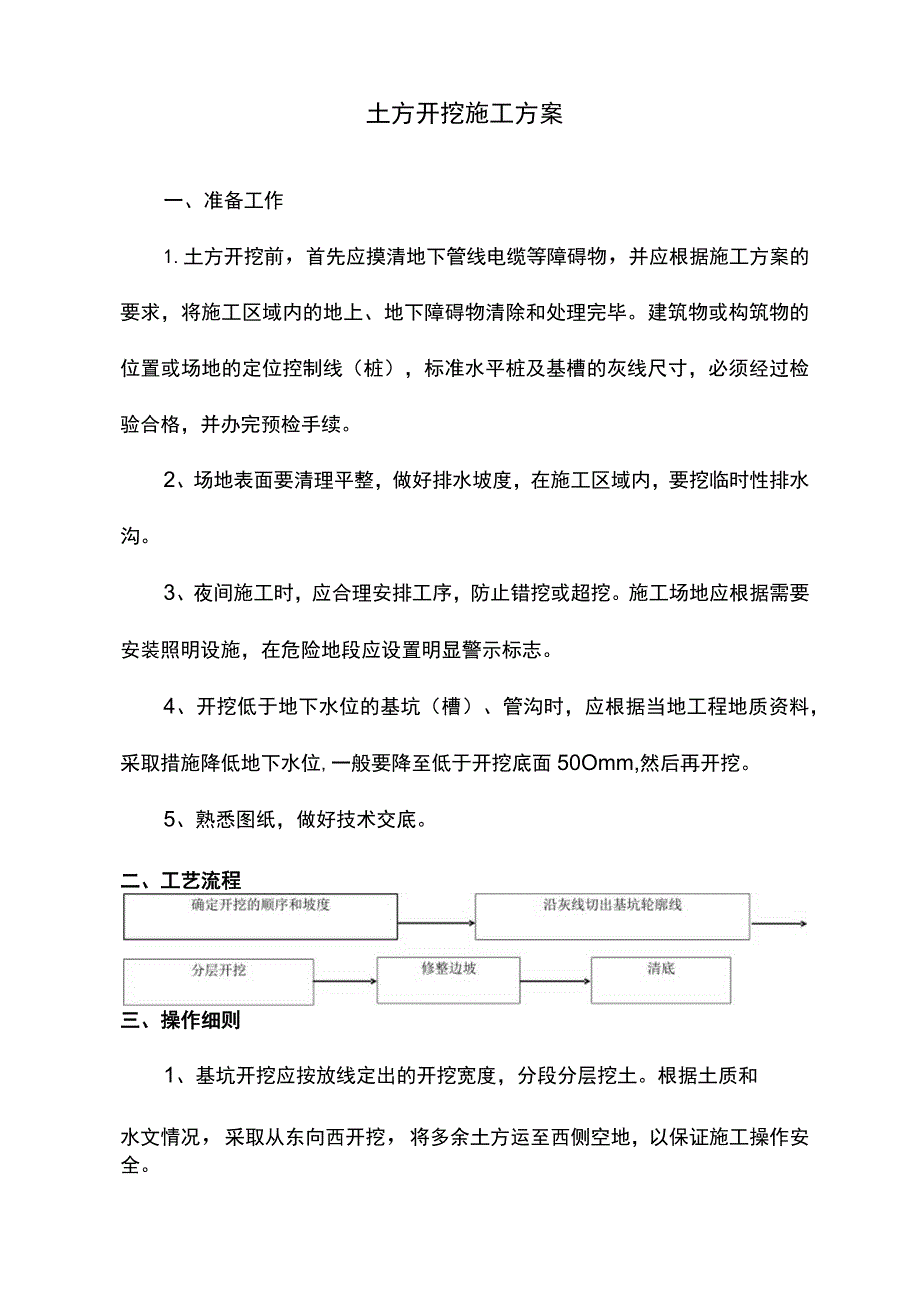

1、土方开挖施工方案一、准备工作1.土方开挖前,首先应摸清地下管线电缆等障碍物,并应根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕。建筑物或构筑物的位置或场地的定位控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过检验合格,并办完预检手续。2、场地表面要清理平整,做好排水坡度,在施工区域内,要挖临时性排水沟。3、夜间施工时,应合理安排工序,防止错挖或超挖。施工场地应根据需要安装照明设施,在危险地段应设置明显警示标志。4、开挖低于地下水位的基坑(槽)、管沟时,应根据当地工程地质资料,采取措施降低地下水位,一般要降至低于开挖底面50Omm,然后再开挖。5、熟悉图纸,做好技术交底。二、
2、工艺流程三、操作细则1、基坑开挖应按放线定出的开挖宽度,分段分层挖土。根据土质和水文情况,采取从东向西开挖,将多余土方运至西侧空地,以保证施工操作安全。2、在天然湿度的均质土中开挖基坑,地下水降至设计标高以下50Omm时,挖方边坡可作直立壁,不加支撑,基坑宽应稍大于基础宽(挖机斗宽度)。本工程设计挖深不大于5米,根据土质和施工具体情况进行放坡,以保证不塌方。3、当开挖基坑的土体含水量大而不稳定,或受到周围场地限制需用较陡的边坡或直立开挖而土质较差时,应采用临时性支撑加固。开挖宽度较大的基坑,当在局部地段无法放坡,或下部土方受到基坑尺寸限制不能放较大坡度时,则应在下部坡脚采取加固措施。如采用短桩
3、与横隔板支撑或砌砖挡土墙保护坡脚。当开挖深基坑时,则须采取半永久性的、安全可靠的支护措施。4、相邻基坑开挖时,应遵循先深后浅或同时进行的施工程序。挖土应自上而下水平分段分层进行,边挖边检查坑底宽度和轴线,不够时及时修整,每Im左右修边一次,至设计标高,再统一进行一次修坡清底,检查坑底宽和标高,要求坑底凹凸不超过15mm。5、基坑开挖应尽量防止对地基土的扰动。当基坑用人工挖土,挖好后不能立即进行下道工序时,应预留150300mm土不挖,待下道工序开始再挖至设计标高。6、在地下水位以下挖土,应在基坑两侧随挖土随挖好临时排水沟和集水井,将水位降至坑底以下50Omm,以利挖方进行。降水工作应持续到基础
4、(包括地下水位以下回填土)施工完成。7、在基坑边缘上侧堆土或堆放材料时,应与基坑边缘保持Im以上距离,以保证坑边直立壁或边坡的稳定。当土质良好时,堆土或材料应距挖方边缘08m以外,高度不宜超过Im;在已完基础一侧也不应过高填土,以免使基础、墙、柱产生歪斜、裂缝。8、开挖基坑时,不得超过基底标高,如个别地方需加深处理时,应用基土相同的土料补填,并夯实至要求的密实度,或用灰土或砂砾石填补并夯实。在重要部位可用低强度等级混凝土填补,并应取得设计单位同意。9、在基坑挖土过程中,应随时注意土质变化情况,如基底出现软弱土层、枯井、古墓,应与设计单位共同研究,采取加深、换填或其它加固地基方法处理。遇有文物,
5、应做好保护,报告当地文化管理部门妥善处理后再施工。10、雨期施工时,基坑应分段开挖,挖好一段浇筑一段垫层,并在基坑两侧围以土堤或挖排水沟,以防地面雨水流入基坑;同时应经常检查边坡和支护稳定情况,必要时适当放缓边坡坡度或设置支撑,以防止坑壁受水浸泡造成塌方。11.基坑挖至基底标高,应报请监理公司由其会同设计、勘察、建设单位、质量监督等部门,检查基底土质是否符合设计要求;对不符合要求的松软土层、坟坑、孔洞等,应作出地基处理记录,认真进行处理,完全符合设计要求后,参加各方应签证隐蔽工程记录,作为竣工资料保存。四、质量标准4.1一般规定1、土方开挖的顺序、方法必须与设计工况相一致,并遵循开槽支撑,先撑
6、后挖,分层开挖,严禁超挖的原则。2、土方工程施工前应进行挖、填方的平衡计算,综合考虑土方运距最短、运程合理和各个工程项目的合理施工程序等,做好土方平衡调配,减少重复挖运。土方平衡调配应尽可能与城市规划和农田水利相结合将余土一次性运到指定弃土场,做到文明施工。3、基坑周围地面应设排水沟,对坡顶、坡面、坡脚采取降排水措施。4、平整场地的表面坡度应符合设计要求,如设计无要求时,排水沟方向的坡度不应小于2%。平整后的场地表面应逐点检查。检查点为每100400m2取1点,但不应少于10点;长度、宽度和边坡均为每20m取1点,每边不应少于L点。5、土方工程施工,应经常测量和校核其平面位置、标高和坡度。平面
7、控制桩和水准控制点应采取可靠的保护措施,定期复测和检查。土方不应堆在基坑边缘。6、对雨季施工还应遵守国家现行有关标准。土方开挖1.土方开挖前应检查定位放线、排水和降低地下水位系统,合理安排土方运输车的行走路线及弃土场。2、施工过程中应检查平面位置、标高、坡度、压实度、排水、降低地下水位系统,并随时观测周围的环境变化。3、土方开挖工程的质量检验标准应符合下表的规定。土方开挖工程质量检验标准(mm)项序项目允许偏差或允许值检验方法柱基基坑基槽挖方场地平整管沟地(路)面基层人工机械主控项目1标高50305050-50水准仪2长度、宽度(由设计中心线向两边量)+200-50+300-100+500-1
8、50+100经纬仪,用钢尺量3边坡设计要求观察或用坡度尺检查般项S1表面平整度2020502020用2m靠尺和楔形塞尺检查2基底土性设计要求观察或土样分析注:地(路)面基层的偏差只适用于直接在挖、填方上做地(路)面的基层。4.2 质量记录土方开挖检验批自检记录4.3 质量控制点序号工程名称:土方工程质检控制点等级1定位轴线标高测量AR2标高、边坡尺寸检查CR需注意的质量问题1.基坑周边严禁超堆荷载。2、基坑开挖过程中,应采取措施防止碰撞支护结构或扰动基底原状o3、基坑开挖,应设水平桩控制基底标高,标桩间距应不大于3m,并加强检查,以防止超挖;如发现局部超挖,应采用低压缩性材料,如灰土、砂砾石等
9、分层回填夯实。4、土方开挖应先从低处开挖,分层分段依次进行,完成最低处的挖方,形成一定坡势,以利泄水,并且不得在影响边坡稳定的范围内积水。5、雨期施工应连续作业,基坑挖完后应尽快进行下道工序施工,以减少对地基土的扰动和破坏。6、现场施工技术人员应对照地质报告,密切注意土层变化是否和地质报告相符,如发现不符,应报请监理单位会同设计、勘察单位处置。4.4 成品保护1、对定位标准桩、轴线引桩、标准水准点、龙门板等,挖运土时不得碰撞,并应经常测量和校核其平面位置、水平标高和边坡坡度是否符合设计要求。定位标准桩和标准水准点,也应定期复测检查是否正确。2、土方开挖时,应防止邻近道路、管线等发生下沉或变形。
10、必要时,与设计单位或建设单位协商采取防护措施,并在施工中进行沉降和位移观测。3、施工中如发现有文物或古墓等,应妥善保护,并应立即报请当地有关部门处理后,方可继续施工。如发现有测量用的永久性标桩或地质、地震部门设置的长期观测点等,应加以保护。在敷设地上或地下管道、电缆的地段进行土方施工时,应事先取得有关管理部门的书面同意,施工中应采取措施,以防损坏管线。4.5 安全与环境管理1、基坑开挖时,机械随操平随挖至设计标高,随机械挖后随时人工清理,两人操作间距应大于3m;挖土面积较大时,每人工作面不应小于6m2o挖土应由上而下、分层分段按顺序进行,严禁先挖坡脚或逆坡挖,或采用底部掏空塌土方法挖土。2、基
11、坑开挖应严格按规定放坡,操作时应随时注意土壁的变动情况,如发现有裂缝或部分坍塌现象,应及时进行支撑或放坡,并注意支撑的稳固和土壁的变化。当采取不放坡开挖,应设置临时支护。3、基坑的直立壁和边坡,在开挖过程中和敞露期间应防止塌陷,必要时加以保护;在柱基周围,墙基一侧,不得堆土过高。4、重物距土坡的安全距离:汽车不小于3m;起重机不小于4m;堆土高不超过l5m05、当基坑较深或晾槽时间很长时,为防止边坡失水松散或地面水冲刷、浸润影响边坡稳定,应采用边坡保护方法,进行覆盖。五.工程质量保证措施1、在项目部经理、总工程师领导下,由专职工程师组成质检部负责质量管理工作。2、项目经理部设质检科对本项目部施
12、工项目实施全过程进行质量控制;施工作业队设专职质检员负责全队施工质量检查,班组设专人做好自检。3、开工前项目部组织有关人员编制项目质量计划,建立健全质量保证体系,落实各类人员的职责,确保项目质量目标的实现。4、每月由质量管理委员会进行月检查考核,对项目部工程质量情况进行考核评分,根据考核评比得分,决定质量流动红旗的优胜单位并和经理部工资总额挂钩。5、坚持实行质量月报和质量事故报告制度,各作业队质检员每月26日28日将质量月报送至质检科,一旦出现质量事故,24小时内必须将事故报告(写明事故原因)送质检科。6、施工班组坚持三检制,即自检、专检、交接检。自检、专检、交接检中均达到合格品方可,达不到合
13、格等级的工序均不得进入下道工序。经过三检的工序最后由项目经理部质检工程师请监理工程师验收签认。7、在整个施工操作过程中,贯穿工前有交底、工中有检查、工后有验收的一条龙操作管理方法。做到施工操作程序化、标准化、规范化,确保施工质量。8、确保施工过程、成品、半成品的质量检验等级为优良,并在其接受、使用、安装、交付的各个阶段进行标识,防止混用,在需要时能够实现其可追溯性。9、重要材料采用红、黄、白三种颜色的标识牌标明合格、不合格、未经检验三种状态。一般材料用红、黄标识牌区别具有无合格证明。10、预制加工的成品、半成品经质量检验评定为优良时方可出厂。预制构件除用三色标牌标明其质量检验情况为优良、合格、
14、未经检验外,还要在优良品标牌上注明规格、尺寸、工程部位、制作及出厂时间、试件编号等有关内容,以便实现其可追溯性。IL机械设备的标识通过管理编号、记录表格的形式加以实现。质量管理委员会每季度对施工现场的机械设备进行检查和抽查。现场设备操作人员必须持有相应的操作合格证,定人、定机,持证上岗。12、施工过程的标识通过质量验评记录和施工试验记录来实现。13、施工过程的事前控制:确定工程的过程质量管理重点,根据质量管理关键部位和关键工序制定质量控制措施。施工前对操作班组进行详细的技术交底,并做好书面记录,履行签字手续。14、施工过程中的控制:坚持行之有效的三检制,严格控制隐蔽工程验收,基础和主体结构工程
15、的关键部位组织三方联合验收,并以监理验收结论为准。施工中抓质量通病的防治,实行质量否决权。六、安全生产管理体系及保证措施认真贯彻落实安全第一,预防为主的方针,以安全为了生产,生产必须安全,高高兴兴上班去,平平安安回家来为指导,严格按照安全技术规程和安全规则组织施工,我公司确定本合同段的安全目标是:实现五杜绝、二控制、三消灭、一创建。五杜绝:杜绝重伤及死亡事故,杜绝多伤亡事故,杜绝重大机械事故,杜绝重大交通事故,杜绝重大火灾事故。二控制:重伤率控制在0%。,轻伤率控制在2%0o三消灭:消灭违章指挥,消灭违章作业,消灭惯性事故。一创建:争取创建安全文明工地。七、环境保护措施1、施工现场产生危险固体废弃物的部门应统一设置专门的存放区,并不得四处散落。在危险废物存放区应设立明显标识以及危害性说明与注意事项。2、存放垃圾时,应做到防雨,不能用水冲洗,防止对水体造成污染。3、施工现场产生的建筑垃圾和余泥应按国家和地方的有关规定堆放在指定的地方。4、现场使用与储存的挥发性化学品应尽可能密封,并减
