《室外塑料给水管道安装.docx》由会员分享,可在线阅读,更多相关《室外塑料给水管道安装.docx(11页珍藏版)》请在第壹文秘上搜索。

1、室外塑料给水管道安装本工艺标准适用于民用及一般工业建筑,工作压力不大于0.6MPa室外生活、生产给水、消防给水管道安装工程。第一节材料要求16.1.1 管材为硬质聚氯乙烯(UPVC)。所用溶剂、橡胶密封圈应是同一厂家配套产品,其卫生性能不得影响生活饮用水水质,并有本地卫生部门的检测报告,厂家提供产品合格证及说明书。16.1.2 管材内外表层应光滑,无气泡、裂纹,管壁薄厚均匀,色泽一致。直管段挠度不大于%管件造型应规矩、光滑,无毛刺。承口应有梢度,并与插口配套。16.1.3 其他材料:溶剂、橡胶密封圈、润滑剂、螺栓、螺母、肥皂等。第二节主要机具16.2.1手工吊链、手锯、铳口器、钢刮板、活扳手、

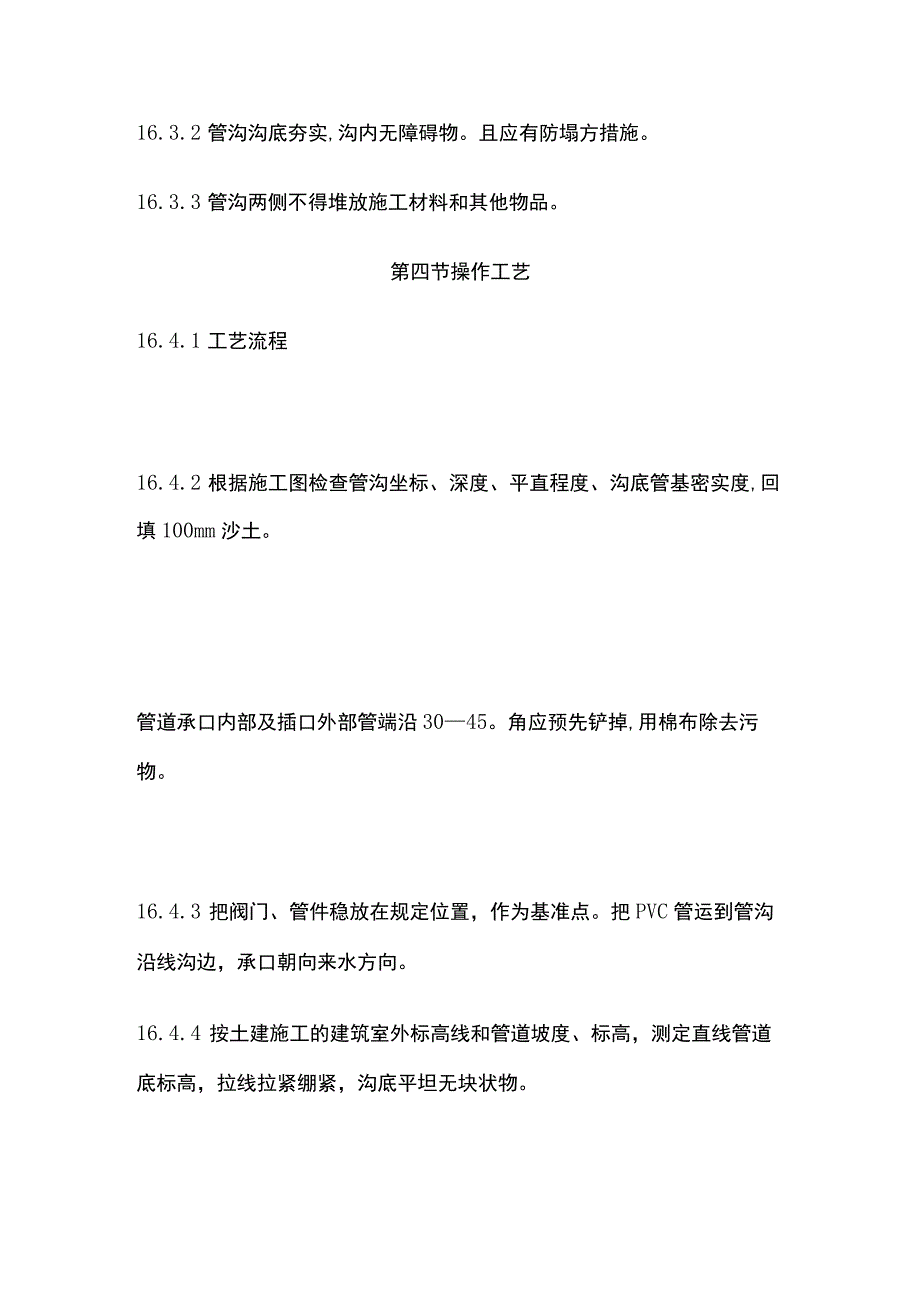

2、手锤、水平尺、毛刷、棉布、小线等、大绳。第三节作业条件16.3.1 管沟平直,管沟深度、宽度符合要求,阀门井、表井垫层,消火栓底座施工完毕。16.3.2 管沟沟底夯实,沟内无障碍物。且应有防塌方措施。16.3.3 管沟两侧不得堆放施工材料和其他物品。第四节操作工艺16.4.1 工艺流程16.4.2 根据施工图检查管沟坐标、深度、平直程度、沟底管基密实度,回填100mm沙土。管道承口内部及插口外部管端沿3045。角应预先铲掉,用棉布除去污物。16.4.3 把阀门、管件稳放在规定位置,作为基准点。把PVC管运到管沟沿线沟边,承口朝向来水方向。16.4.4 按土建施工的建筑室外标高线和管道坡度、标高

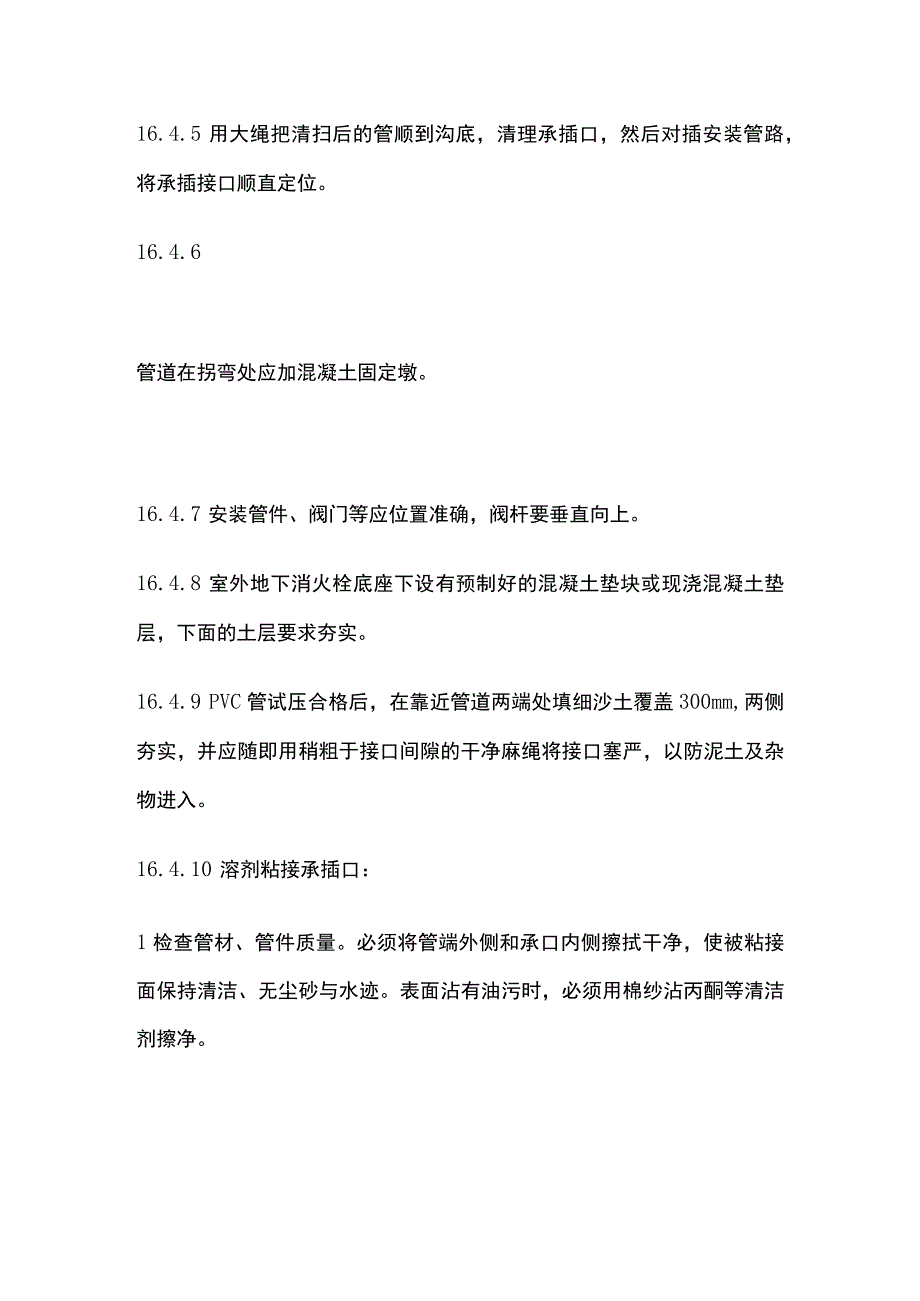

3、,测定直线管道底标高,拉线拉紧绷紧,沟底平坦无块状物。16.4.5 用大绳把清扫后的管顺到沟底,清理承插口,然后对插安装管路,将承插接口顺直定位。16.4.6管道在拐弯处应加混凝土固定墩。16.4.7 安装管件、阀门等应位置准确,阀杆要垂直向上。16.4.8 室外地下消火栓底座下设有预制好的混凝土垫块或现浇混凝土垫层,下面的土层要求夯实。16.4.9 PVC管试压合格后,在靠近管道两端处填细沙土覆盖300mm,两侧夯实,并应随即用稍粗于接口间隙的干净麻绳将接口塞严,以防泥土及杂物进入。16.4.10 溶剂粘接承插口:1检查管材、管件质量。必须将管端外侧和承口内侧擦拭干净,使被粘接面保持清洁、无

4、尘砂与水迹。表面沾有油污时,必须用棉纱沾丙酮等清洁剂擦净。2连接前,应对承口与插口的紧密度进行验证。将两管试插一次。使插入承口深度及松紧程度配合情况符合要求,并在插口端表面划出插入承口深度的标线,管端插入承口深度可按现场实测的承口深度。3涂抹沾接剂时,应先涂承口内侧,后涂插口外侧,涂抹承口时应顺轴向由里向外涂抹均匀、适量,不得遗漏或涂抹过量。4涂抹沾接剂后,应立即找正方向对准轴线将管端插入承口,并用力推挤至所画标线。插入后将管旋转1/4圈,在不少于60S时间内保持施加的外力不变,并保证接口的直度和位置正确。5插接完毕后,应及时将接头外部挤出的沾接溶剂擦拭干净。应避免受力或强行加力。其静止固化时

5、间不应小于表的规定。静止固化时间(min)dn(mm)管材表面温度1840C518C203063-9045606粘接接头不得在雨中或水中施工,不宜在5%以下操作。所使用的粘接剂须经过检验,不得使用已出现絮状物的沾接剂,沾接剂与被粘接管材的环境温度宜基本相同,不得采用明火或电炉等设施加热粘接剂。16.4.11 橡胶密封柔性接头1检查管材、管件及胶圈质量,清理干净承口内侧(包括胶圈凹槽)和插口外侧,不得有土或其他杂物,将橡胶圈安装在承口凹槽内,不得扭曲,异形胶圈必须安装正确,不得装反。2管端插入长度必须留出由于温度产生的伸量,伸量按施工闭合温差计算确定,在一般情况下按表采用。管长6m时管端的温差伸

6、量插入时最低环境温度()设计最大升温()伸量(mm)152510.510153012.65103514.7注:表中,管道运动中外介质最高温度按40。C计算,当大于40。C时应按实际升温计算。管长不是6m时伸量可按管道实际长度依比例增减。3插入深度确定后,必须按插入长度要求在管端表面划出一圈标记,连接时将插口端对准承口并保持管道轴线平直,将其一次插入,直至标线均匀外露在承口端部。4小管径管道插入时宜用人工,在管端垫木块用撬棍将管子推入到位的方法可用于公称外径不大于315mm的管道;公称外径更大的管道,可用手动葫芦等专用工具。严禁机械强顶管子插入。5如插入时阻力过大,应拔出检查胶圈是否扭曲,不得强

7、行插入,插入后用塞尺顺借口间隙沿管周检查胶圈位置是否正确。6当采用润滑剂降低插入阻力时,润滑剂必须采用管材生产厂提供的经检查合格的润滑剂。润滑剂对管材、胶圈无损害作用。不得将润滑剂涂在承口内。16.4.12 过渡连接1阀门、消火栓或钢管等为法兰接头时,过渡件与其连接端必须相应的法兰接头,其法兰螺栓孔位置及直径必须与连接端的法兰一致。2连接不同材质的管材采用承插式接头时过渡件与其连接端必须采用相应的承插式接头,其承的内径或插口的外径及密封圈的规格等必须符合连接端承口或插口的要求;当不同材质管材为平口端时,宜采用套筒式连接,套筒内径必须符合两端连接件不同外径的规定。3与PVC管管端的连接宜采用柔性

8、接头,并采用套筒式、活接头等快速接头。4过渡件宜采用PVC注塑螺纹的管件,必须使用钢制过渡件,其材质、规格均符合相应的标准。钢制过渡件应采取相应的防腐措施。5法兰连接时,两个法兰盘的螺栓孔位置及直径必须一致,其中法兰垫位置正确,连接螺栓采用镀锌和不锈钢螺栓。16.4.13 单元水表安装:水表在井中心,水表距底座200mm,底座下设有预制好的混凝土垫块或现浇混凝土垫层,下面的土层要求夯实。16.4.14 洒水栓安装:水管在井一侧,水管距底座27Omm,底座下设有预制好的混凝土垫块或现浇混凝土垫层,下面的土层要求夯实。16.4.15 水压试验:对已安装好的管道应进行水压试验,试验压力值按设计要求及

9、施工规范规定确定。16.4.16 管道冲洗:管道安装完毕,验收前应进行冲洗,使水质达到规定洁净要求。并请有关单位验收,作好管道冲洗验收记录。第五节应注意的质量问题16.5.1 埋地管道断裂。原因是管基处理不好,或填土夯实方法不当。16.5.2 阀门井深度不够,地下消火栓的顶部出水口距井盖底部距离小于400mm。原因是埋地管道坐标及标高不准。16.5.3 管道冲洗数遍,水质仍达不到设计要求和施工规范规定。原因是管膛清扫不净。16.5.4 接口渗漏。原因是固化时间不够。16.5.5 允许偏差项目:室外给水管道安装的允许偏差和检验方法应符合表的要求。室外给水管道安装的允许偏差和检验方法表表16.5.5项次项目允许偏差(mm)检验方法国标企标坐标塑料、复合管埋地10080拉线和尺量检查敷设在沟槽内及架空40302标高塑料、复合管埋地50敷设在沟槽内或架空30203水平管道纵、横方向弯曲塑料、复合管直线长度(25m以上)3020

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 给排水/暖通与智能化

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
