屋面工程施工方案.docx

上传人:p** 文档编号:461941 上传时间:2023-09-06 格式:DOCX 页数:21 大小:208.21KB
下载 相关 举报
屋面工程施工方案.docx_第1页
第1页 / 共21页
屋面工程施工方案.docx_第2页
第2页 / 共21页
屋面工程施工方案.docx_第3页
第3页 / 共21页
屋面工程施工方案.docx_第4页
第4页 / 共21页
屋面工程施工方案.docx_第5页
第5页 / 共21页
屋面工程施工方案.docx_第6页
第6页 / 共21页
屋面工程施工方案.docx_第7页
第7页 / 共21页
屋面工程施工方案.docx_第8页
第8页 / 共21页
屋面工程施工方案.docx_第9页
第9页 / 共21页
屋面工程施工方案.docx_第10页
第10页 / 共21页
亲,该文档总共21页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《屋面工程施工方案.docx》由会员分享,可在线阅读,更多相关《屋面工程施工方案.docx(21页珍藏版)》请在第壹文秘上搜索。

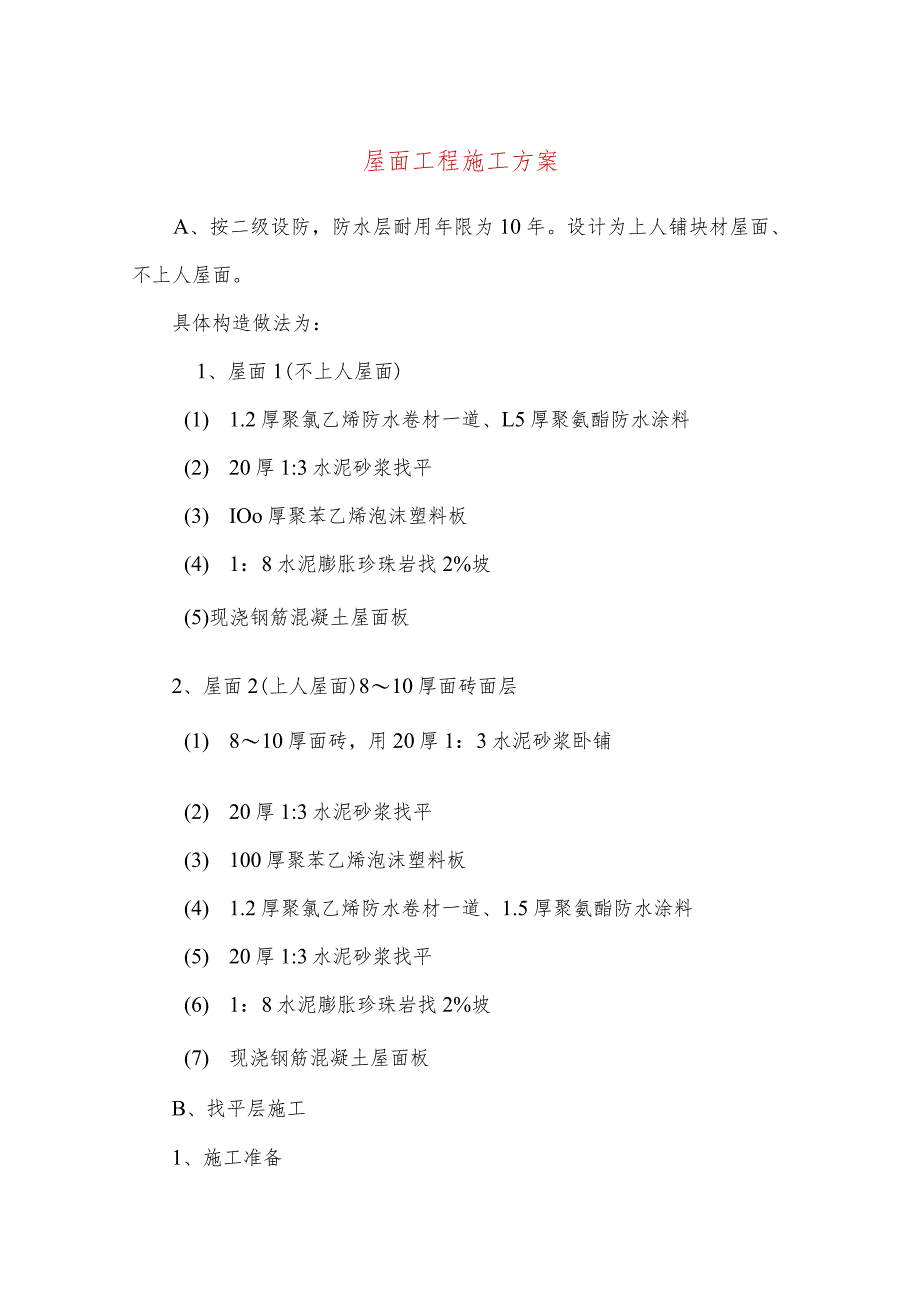

1、屋面工程施工方案A、按二级设防,防水层耐用年限为10年。设计为上人铺块材屋面、不上人屋面。具体构造做法为:1、屋面1(不上人屋面)(1) 1.2厚聚氯乙烯防水卷材一道、L5厚聚氨酯防水涂料(2) 20厚1:3水泥砂浆找平(3) IOo厚聚苯乙烯泡沫塑料板(4) 1:8水泥膨胀珍珠岩找2%坡(5)现浇钢筋混凝土屋面板2、屋面2(上人屋面)810厚面砖面层(1) 810厚面砖,用20厚1:3水泥砂浆卧铺(2) 20厚1:3水泥砂浆找平(3) 100厚聚苯乙烯泡沫塑料板(4) 1.2厚聚氯乙烯防水卷材一道、1.5厚聚氨酯防水涂料(5) 20厚1:3水泥砂浆找平(6) 1:8水泥膨胀珍珠岩找2%坡(7

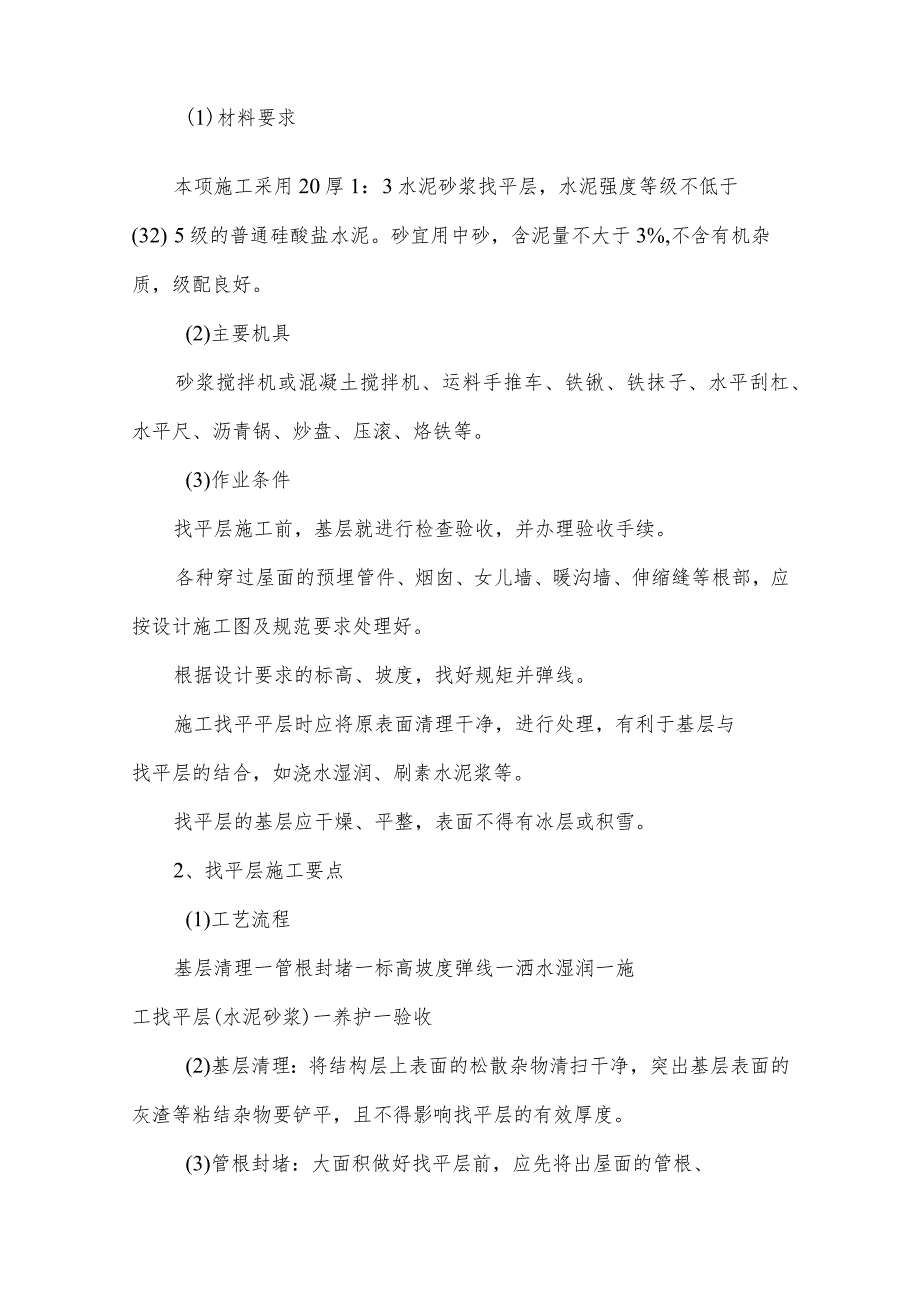

2、) 现浇钢筋混凝土屋面板B、找平层施工1、施工准备(1)材料要求本项施工采用20厚1:3水泥砂浆找平层,水泥强度等级不低于(32) 5级的普通硅酸盐水泥。砂宜用中砂,含泥量不大于3%,不含有机杂质,级配良好。(2)主要机具砂浆搅拌机或混凝土搅拌机、运料手推车、铁锹、铁抹子、水平刮杠、水平尺、沥青锅、炒盘、压滚、烙铁等。(3)作业条件找平层施工前,基层就进行检查验收,并办理验收手续。各种穿过屋面的预埋管件、烟囱、女儿墙、暖沟墙、伸缩缝等根部,应按设计施工图及规范要求处理好。根据设计要求的标高、坡度,找好规矩并弹线。施工找平平层时应将原表面清理干净,进行处理,有利于基层与找平层的结合,如浇水湿润、

3、刷素水泥浆等。找平层的基层应干燥、平整,表面不得有冰层或积雪。2、找平层施工要点(1)工艺流程基层清理一管根封堵一标高坡度弹线一洒水湿润一施工找平层(水泥砂浆)一养护一验收(2)基层清理:将结构层上表面的松散杂物清扫干净,突出基层表面的灰渣等粘结杂物要铲平,且不得影响找平层的有效厚度。(3)管根封堵:大面积做好找平层前,应先将出屋面的管根、变形缝、屋面暖沟墙根处理好。(4)抹水泥砂浆找平层的做法:1)洒水湿润抹水泥砂浆找平层前,应适当洒水湿润基层表面,主要是利于基层与找平层的结合,但不可洒水过量,以免影响找平层表面的干燥,使防水层施工后窝住水气,导致防水层产生空鼓。所以洒水达到基层和找平层能牢

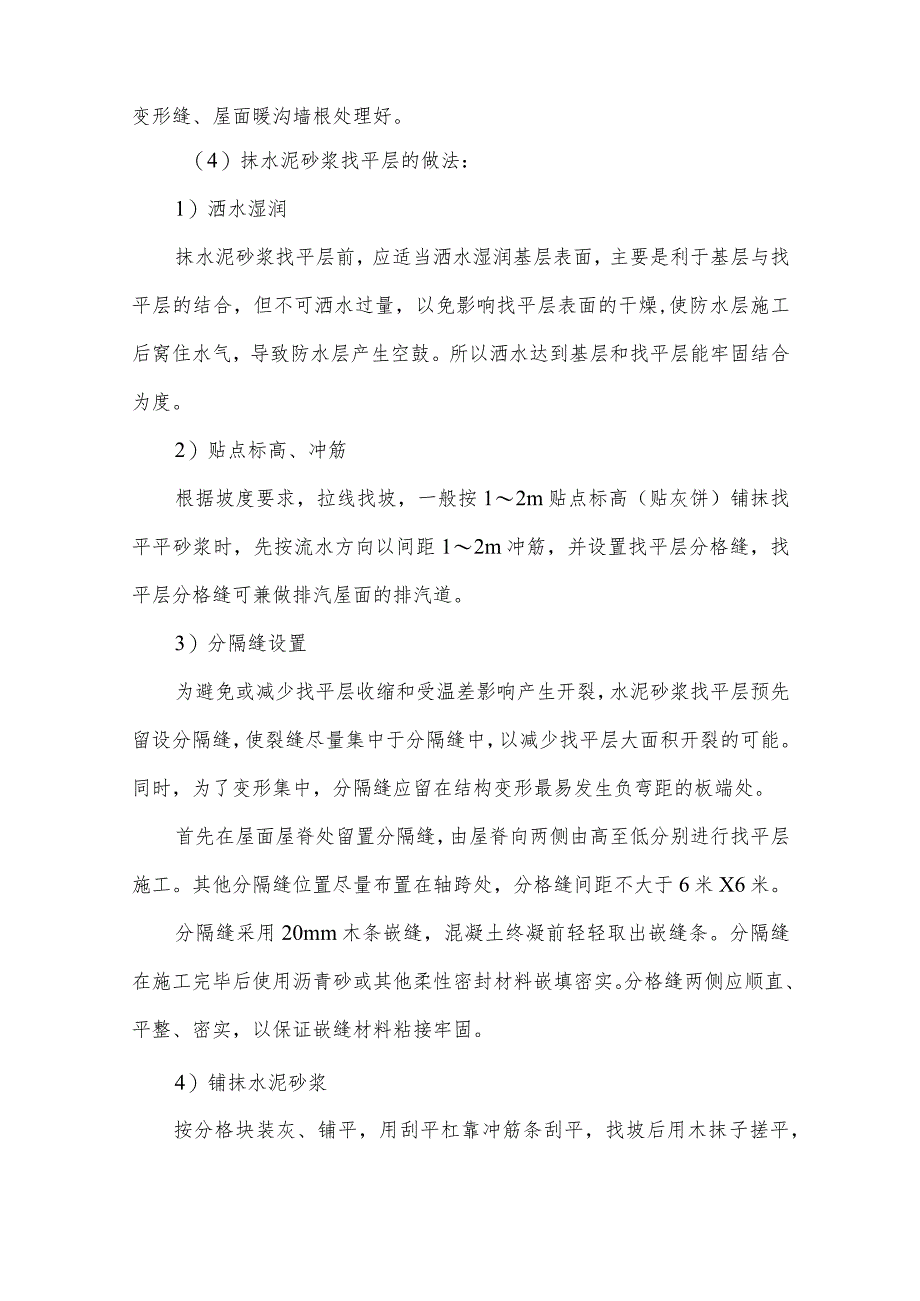

4、固结合为度。2)贴点标高、冲筋根据坡度要求,拉线找坡,一般按12m贴点标高(贴灰饼)铺抹找平平砂浆时,先按流水方向以间距12m冲筋,并设置找平层分格缝,找平层分格缝可兼做排汽屋面的排汽道。3)分隔缝设置为避免或减少找平层收缩和受温差影响产生开裂,水泥砂浆找平层预先留设分隔缝,使裂缝尽量集中于分隔缝中,以减少找平层大面积开裂的可能。同时,为了变形集中,分隔缝应留在结构变形最易发生负弯距的板端处。首先在屋面屋脊处留置分隔缝,由屋脊向两侧由高至低分别进行找平层施工。其他分隔缝位置尽量布置在轴跨处,分格缝间距不大于6米X6米。分隔缝采用20mm木条嵌缝,混凝土终凝前轻轻取出嵌缝条。分隔缝在施工完毕后使

5、用沥青砂或其他柔性密封材料嵌填密实。分格缝两侧应顺直、平整、密实,以保证嵌缝材料粘接牢固。4)铺抹水泥砂浆按分格块装灰、铺平,用刮平杠靠冲筋条刮平,找坡后用木抹子搓平,用铁抹子压光;待浮水沉失后(人踏上去有脚印但不下陷为度),再用铁抹子压第二遍即可交活。找平层水泥砂浆一般体积比为1:3;拌合稠度控制在5cm。在抹找平层的同时,凡基层与突出屋面结构的连接处、转角处,均应做成半径为3015OnIm的圆弧或斜长为IOomm的钝角。立面抹灰高度应符合设计要求但不得小于250mm。3、质量标准(1)找平层的材料质量及配合比,必须符合设计要求。(2)屋面(含天沟、檐沟)找平层的排水坡度,必须符合设计要求。

6、(3)基层与突出屋面结构的交接处和基层的转角处,均应做成圆弧形,且整齐平顺;内部排水的水落口周围,找平层应做成略低的凹坑。(4)水泥砂浆找平层应平整、压光,不得有酥松、起皮现象。(5)找平层分格缝的位置和间距,应符合设计要求。找平层表面平整度的允许偏差为5mm。4、成品保护(1)抹好的找平层上,推小车运输时,应先铺设脚手板车道,以防止破坏找平层表面。(2)找平层施工完毕,未达到一定强度时不得上人踩踏。(3)雨水口、内排雨水口施工过程中,应采取临时措施封口,防止杂物进入堵塞。C、保温层施工1、施工准备(1)技术准备施工前,应进行图纸会审,掌握施工图中的细部构造及有关技术要求。(2)材料要求1)产

7、品应有出厂合格证,根据设计要求选用厚度(一般不小于3cm)、规格应一致,外观整齐;密度、导热系数、强度应符合设计要求。2)聚苯板:表观密度30kgm3;导热系数0.039-0.041W(mK);吸水率2.06.0(V/V,%)o外观质量:板材表面基本平整,无严重凹凸不平,厚度允许偏差不大于5%,且不大于4mm,憎水率298%。(3)主要机具搅拌机、平板振动器、平锹、木刮杠、水平尺、手推车、木拍子、木抹子等。(4)作业条件1)铺设保温材料的基层施工完,将预制构件的吊钩等清除干净,残留的痕迹应磨平、处理点抹入水泥砂浆,经验收检查合格后,方可铺设保温材料。2)穿过屋面和墙面等结构层的管根部位,应用细

8、石混凝土填塞密实,以便于将管根固定。3)板状保温材料的运输、存放应注意保护,防止破损、污染和受潮。2、保温层施工要点(1)干铺板块状保温层:直接铺设在基层上,分层铺设时上下两层板块缝应相互错开,表面两块相邻的板边厚度应一致。板间缝隙应采用同类材料嵌填密实。一般在板状保温层上用松散湿料做找坡。(3)保温板在铺设时,由屋脊处开始顺其排水方向排列,横向应错缝铺设,保温板之间采用企口连接,企口尺寸为ICm。铺设要平稳,与防水层不得架空,板间拼缝紧密,相邻板块高度一致。(4)保温板应选用专业工具裁切,裁切要求顺直、平整,拼缝严密,不得张口。若遇到有坡度或者角部有找坡时,板侧应裁成斜口,使拼缝严密。(5)

9、施工时,不得在保温层上放置易燃及溶剂性化学物品,不得在上面加工作业电焊活,清理干净脚底,以保证工作面及板面清洁。严禁使用硬物、重物冲击保温层和防水层。(6)内排雨水口处理内排雨水口周围采用30厚挤塑板找出5%坡度,底部用板材碎块铺垫密实,拼缝处用密封材料封闭。3、质量标准(1)板状保温材料:紧贴(靠)基层,铺平垫稳,找坡正确,上下层错缝并嵌填密实。(2)保温层厚度的允许偏差:为5%,且不得大于4mm。4、成品保护(1)在已铺设好的板状保温层上不得进行施工,其他作业施工前应采取必要保护措施,保证保温层不受损坏。(2)保温层施工完成后,应及时铺抹水泥砂浆找平层,以保证保温效果。5、安全环保措施(1

10、)聚苯板块为易燃材料,必须贮存在专用仓库或专用场地,应设专人进行管理。(2)库房及现场施工时,严禁吸烟和使用明火,并配备消防器材和灭火设施。(3)工完场清,避免材料飞扬。D、防水层施工1、施工准备(1)技术准备施工前,认真查阅图纸、相应规范、施工方案及变更、洽商,掌握防水材料性能、技术指标及施工工艺,特别是防水搭接缝、收头及阴阳角等特殊部位的节点处理,做到施工中重点突出,心中有数。必须由专业施工队伍来施工。作业队的资质合格,操作人员必须持证上岗。(2)施工机具平铲、钢丝刷、扫帚、喷灯、高压吹风机、卷尺、剪、刀、粉线、刷子、长柄胶皮刮板、滚筒、油漆刷、长柄滚刷、胶皮板刷、钢管、搅拌器、台秤、称料

11、桶、拌料桶、手持压辐、扁平辐、大型压辐、铁抹子、消防器材等。(3)材料准备聚氯乙烯防水卷材项目性能指标抗拉断裂强度(MPa)7.0断裂伸长率(%)450老化保持率断裂伸长率(%)抗拉断裂强度(%)7080低温冷脆温度()-40。C以下不透水性(MPaXmin)0.330(4)作业条件1)找平层要坚实、平整,不得有突出的尖角和凹坑或表面起砂现象,当用2m长的直尺检查时,直尺与基层表面间的空隙不应超过5mm,空隙只允许平缓变化,且一米长度范围内不得超过一处。2)阴角用1:3水泥砂浆抹成半径不小于50mm圆弧。结构阳角采用混凝土磨光机进行处理;管根处按设计要求用密封膏嵌填密实。3)基层表面应清洁干燥

12、,含水率不大于9%。4)基层经自检合格并经监理验收合格。5)屋面穿过楼板的所有立管、套管均已做完并经验收合格,管道周围健隙用1:2:4豆石混凝土填塞密实,并按要求抹出圆角。6)屋面防水不准在雨中及特别潮湿的环境中施工作业。7)、防水所用的卷材、胶粘剂、基层处理剂、二甲苯等,均属易燃物品,存放和操作应远离火源,在通风、干燥的室内存放,防止发生意外。2、操作工艺(1)工艺流程基层清理-弹线找规矩一配制底胶一细部附加层一涂刷底胶一基层涂刷胶粘剂f卷材涂刷胶粘剂一卷材铺贴一卷材收头、粘贴一卷材接头密封一蓄水试验一卷材保护层一验收3、操作要点(1)涂刷聚氨酯底胶1)配置底胶:将聚氨酯材料按甲:乙:二甲苯

13、二1:L5:1.5的比例(重量比)配合搅拌均匀;配置成底胶后,即可进行涂刷。2)涂刷底胶:将配置好的底胶用长把滚刷均匀涂刷在大面积基层上,厚薄要一致,不得有漏刷和白点现象;阴阳角管根等部位可用毛刷涂刷;在常温情况下,干燥4h以上,手感不粘时为准,即可进行下道工序。(2)复杂部位附加层:1)增补剂配置:将聚氨酯材料按甲:乙组份以1:11.5的比例(重量比)配合搅拌均匀,即可进行涂刷。2)按上述方法配置好以后,用毛刷在阴角、排水口、通气孔根部等处、涂刷均匀,做为细部附加层,厚度以L5mm为宜,待其固化24h后,即可进行下道工序。(3)铺贴卷材防水层1)铺贴前在未涂胶的基层表面排好尺寸,弹出标准线,

14、为铺好卷材创造条件。卷材铺贴方向应符合下列规定:屋面坡度小于3%时,卷材宜平行屋脊铺贴,上下层卷材不得相互垂直铺贴。2)铺贴卷材时,先将卷材摊开在平整、干净的基层上清扫干净,用长把滚刷蘸CX404胶均匀涂刷在卷材表面,在卷材端头部位空出IOCm不涂胶,涂胶厚度要均匀,不得有漏底或凝聚块存在。当胶粘剂静置10-2Omin干燥,指触不粘手时,用原来卷卷材的纸筒在卷起来,卷时要求端头平整,并防止进入砂粒、尘土和杂物。3)基层涂布胶粘剂:已涂的基层底胶干燥后,在其表面涂刷CX404胶,涂刷要用力适当,不要在一处反复涂刷,防止粘起底胶,形成凝聚块,影响铺粘质量。复杂部位可用毛刷均匀涂刷,用力要均匀,涂胶

15、后指触不粘时,开始铺粘卷材。4)铺贴时从流水坡度的下坡开始,先远后近的顺序进行,使卷材的长向与流水坡度垂直,搭接顺流水方向。铺贴不得拉伸卷材,要防止出现皱折。搭接部位应满粘牢固,搭接宽度长边为80mm,短边为100mmo铺贴卷材时要减少阴阳角的接头,铺贴平面与立面相连接的卷材,应由下向上进行,使卷材紧贴阴阳角,不得有空鼓或粘贴不牢等现象。5)排除空气,每铺完一张卷材,应立即用干净的长把滚刷从卷材的一端开始在卷材的横方向顺序用力滚压一遍,以便将空气彻底排出。6)为使卷材粘贴牢固,在排除空气后,用30kg重,30Cm长的外包橡皮的铁辐滚压一遍,立面用手持压辐滚压粘牢。(4)接缝处理1)在未涂刷CX404胶的长、短边IOCm处,每隔Im左右用CX404胶涂一下,带基本干燥后,将接缝翻开临时固定。2)卷材接健用丁基粘结剂粘结,先将A、B两组份材料,按1:1的(重量比)配合比搅拌均匀,用毛刷均匀涂刷在翻开的接缝表面,待其干燥30min后,即可进行粘合,从一端开始用手一边压合一边挤出空气;粘贴好的搭接处,不允许有皱折、气泡等缺陷,然后用铁辐滚压一遍;沿卷材边缘用聚氨酯

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
