《施工进度计划.docx》由会员分享,可在线阅读,更多相关《施工进度计划.docx(5页珍藏版)》请在第壹文秘上搜索。

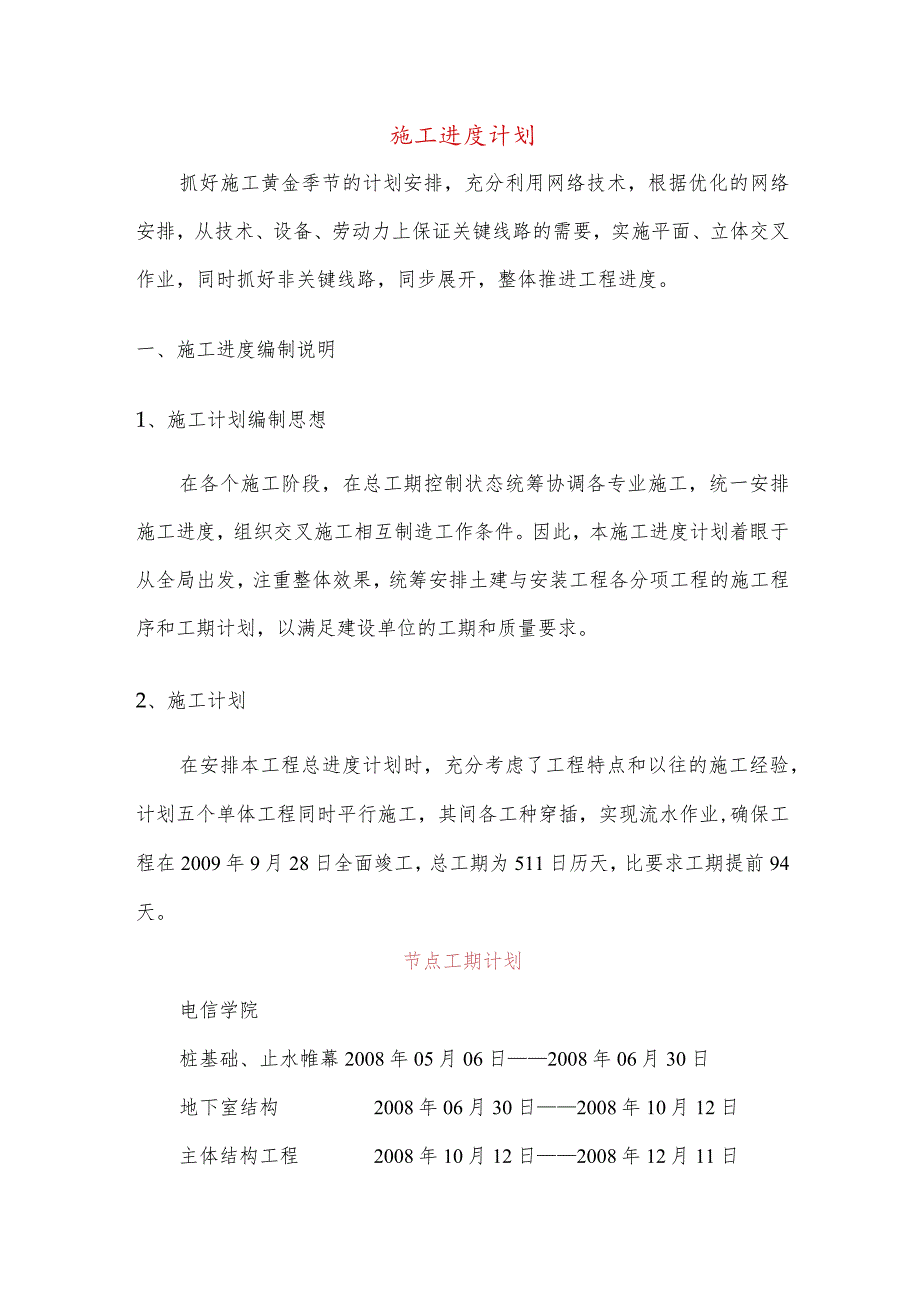

1、施工进度计划抓好施工黄金季节的计划安排,充分利用网络技术,根据优化的网络安排,从技术、设备、劳动力上保证关键线路的需要,实施平面、立体交叉作业,同时抓好非关键线路,同步展开,整体推进工程进度。一、施工进度编制说明1、施工计划编制思想在各个施工阶段,在总工期控制状态统筹协调各专业施工,统一安排施工进度,组织交叉施工相互制造工作条件。因此,本施工进度计划着眼于从全局出发,注重整体效果,统筹安排土建与安装工程各分项工程的施工程序和工期计划,以满足建设单位的工期和质量要求。2、施工计划在安排本工程总进度计划时,充分考虑了工程特点和以往的施工经验,计划五个单体工程同时平行施工,其间各工种穿插,实现流水作

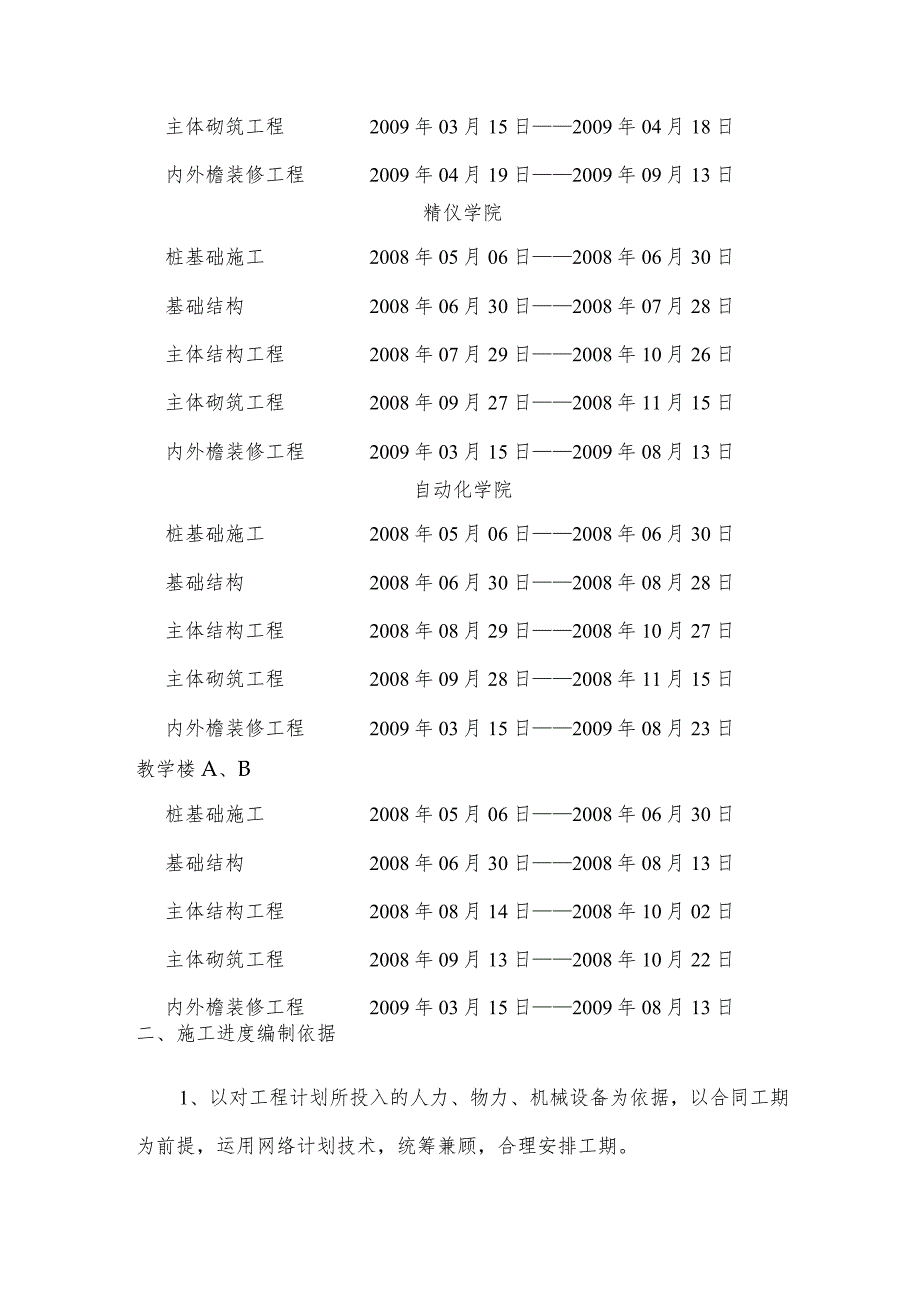

2、业,确保工程在2009年9月28日全面竣工,总工期为511日历天,比要求工期提前94天。节点工期计划电信学院桩基础、止水帷幕2008年05月06日2008年06月30日地下室结构2008年06月30日2008年10月12日主体结构工程2008年10月12日2008年12月11日主体砌筑工程2009年03月15日2009年04月18日内外檐装修工程2009年04月19日2009年09月13日精仪学院桩基础施工2008年05月06日2008年06月30日基础结构2008年06月30日2008年07月28日主体结构工程2008年07月29日2008年10月26日主体砌筑工程2008年09月27日20
3、08年11月15日内外檐装修工程2009年03月15日2009年08月13日自动化学院桩基础施工2008年05月06日2008年06月30日基础结构2008年06月30日2008年08月28日主体结构工程2008年08月29日2008年10月27日主体砌筑工程2008年09月28日2008年11月15日内外檐装修工程2009年03月15日2009年08月23日教学楼A、B桩基础施工2008年05月06日2008年06月30日基础结构2008年06月30日2008年08月13日主体结构工程2008年08月14日2008年10月02日主体砌筑工程2008年09月13日2008年10月22日内外檐装

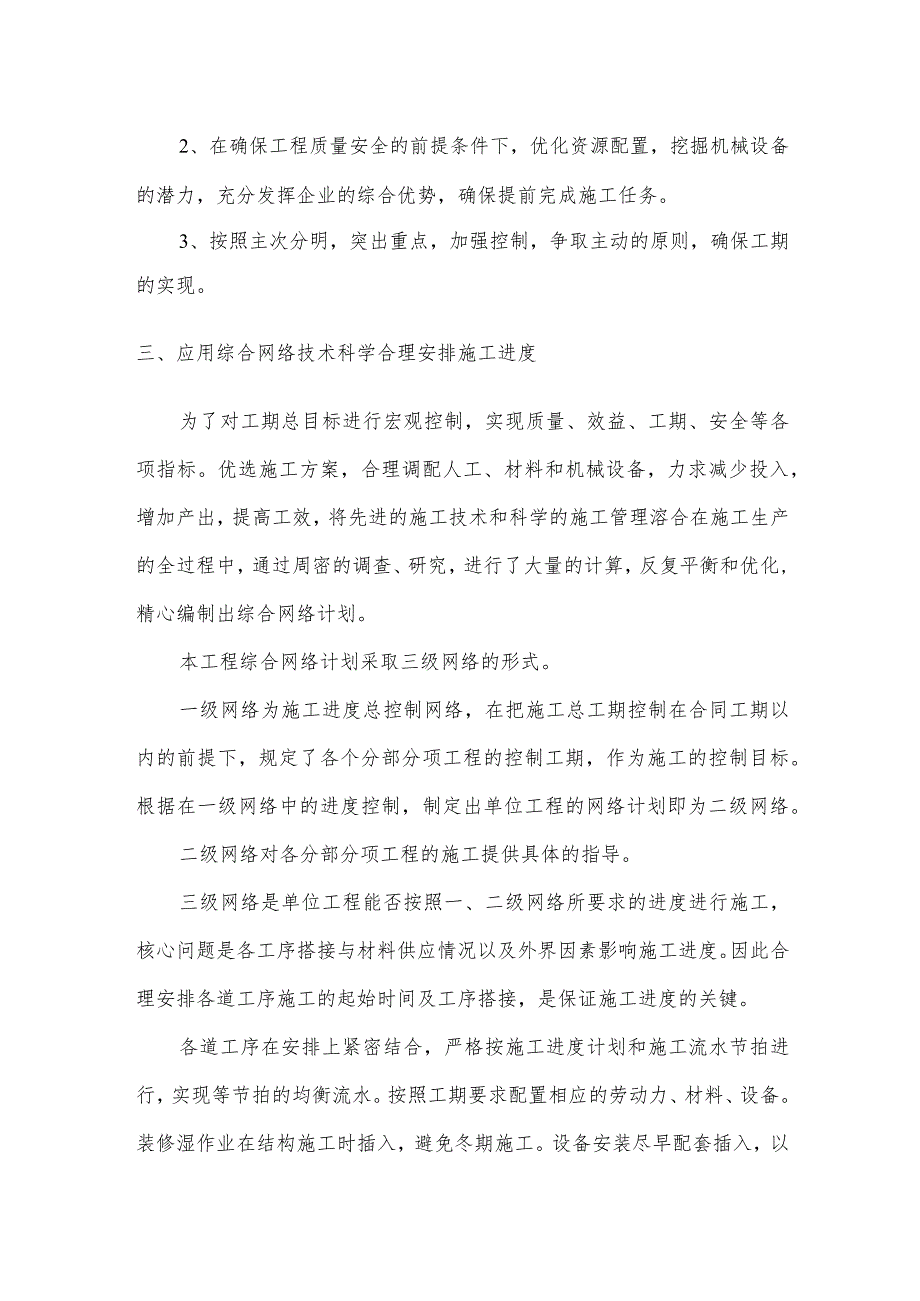

4、修工程2009年03月15日2009年08月13日二、施工进度编制依据1、以对工程计划所投入的人力、物力、机械设备为依据,以合同工期为前提,运用网络计划技术,统筹兼顾,合理安排工期。2、在确保工程质量安全的前提条件下,优化资源配置,挖掘机械设备的潜力,充分发挥企业的综合优势,确保提前完成施工任务。3、按照主次分明,突出重点,加强控制,争取主动的原则,确保工期的实现。三、应用综合网络技术科学合理安排施工进度为了对工期总目标进行宏观控制,实现质量、效益、工期、安全等各项指标。优选施工方案,合理调配人工、材料和机械设备,力求减少投入,增加产出,提高工效,将先进的施工技术和科学的施工管理溶合在施工生产
5、的全过程中,通过周密的调查、研究,进行了大量的计算,反复平衡和优化,精心编制出综合网络计划。本工程综合网络计划采取三级网络的形式。一级网络为施工进度总控制网络,在把施工总工期控制在合同工期以内的前提下,规定了各个分部分项工程的控制工期,作为施工的控制目标。根据在一级网络中的进度控制,制定出单位工程的网络计划即为二级网络。二级网络对各分部分项工程的施工提供具体的指导。三级网络是单位工程能否按照一、二级网络所要求的进度进行施工,核心问题是各工序搭接与材料供应情况以及外界因素影响施工进度。因此合理安排各道工序施工的起始时间及工序搭接,是保证施工进度的关键。各道工序在安排上紧密结合,严格按施工进度计划
6、和施工流水节拍进行,实现等节拍的均衡流水。按照工期要求配置相应的劳动力、材料、设备。装修湿作业在结构施工时插入,避免冬期施工。设备安装尽早配套插入,以保总进度。四、计划安排流程以电信学院工期为主:施工测量放线f基础预制桩施工f降水井f冠梁、支撑f土方开挖f截凿桩f桩承台f基础垫层f地下室板底防水层f底板钢筋校f地下室结构钢筋校f地下室外墙防水f主体钢筋硅结构f维护砌体一安装预埋一外维护窗、玻璃幕墙一内装修一水电安装一扫尾工程。五、施工顺序1、地下室基础工程人工清槽一验槽一验收一垫层一防水层一保护层一投点放线一底板模板支设一底板钢筋绑扎、预留、预埋一验收f底板混凝土灌筑f养护f投点放线f墙柱钢筋
7、绑筋、预埋一梁板模板支设f梁板钢筋绑扎f验收f混凝土浇筑f验收f回填土2、主体结构投点放线一复核一柱绑扎钢筋、预埋一柱模板一梁、顶板模板一钢筋绑扎、预留、预埋一验收一混凝土浇筑一养护f验收f穿插砌筑f二结构钢筋灶一养护f屋面工程f验收3、装饰阶段室内装饰:基层处理一放线一贴灰饼、冲筋一立门框、安付框一浇水润湿一找平层一面层一地面清理一做地面、铺地砖一门窗安装f水电器具安装f调试吊顶一清理一验收外墙面:基层处理一弹线一贴灰饼充筋一提前浇水湿润一基层一抹灰f镶贴瓷砖一幕墙部分一验收室外台阶、坡道:挖土一基层处理一弹线一於垫层、基层f镶贴石材f栏杆扶手f验收六、各工序日期安排详见工程进度网络图(附后)
