景观池塘施工方案.docx

上传人:p** 文档编号:462416 上传时间:2023-09-06 格式:DOCX 页数:4 大小:18.66KB
下载 相关 举报
景观池塘施工方案.docx_第1页
第1页 / 共4页
景观池塘施工方案.docx_第2页
第2页 / 共4页
景观池塘施工方案.docx_第3页
第3页 / 共4页
景观池塘施工方案.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《景观池塘施工方案.docx》由会员分享,可在线阅读,更多相关《景观池塘施工方案.docx(4页珍藏版)》请在第壹文秘上搜索。

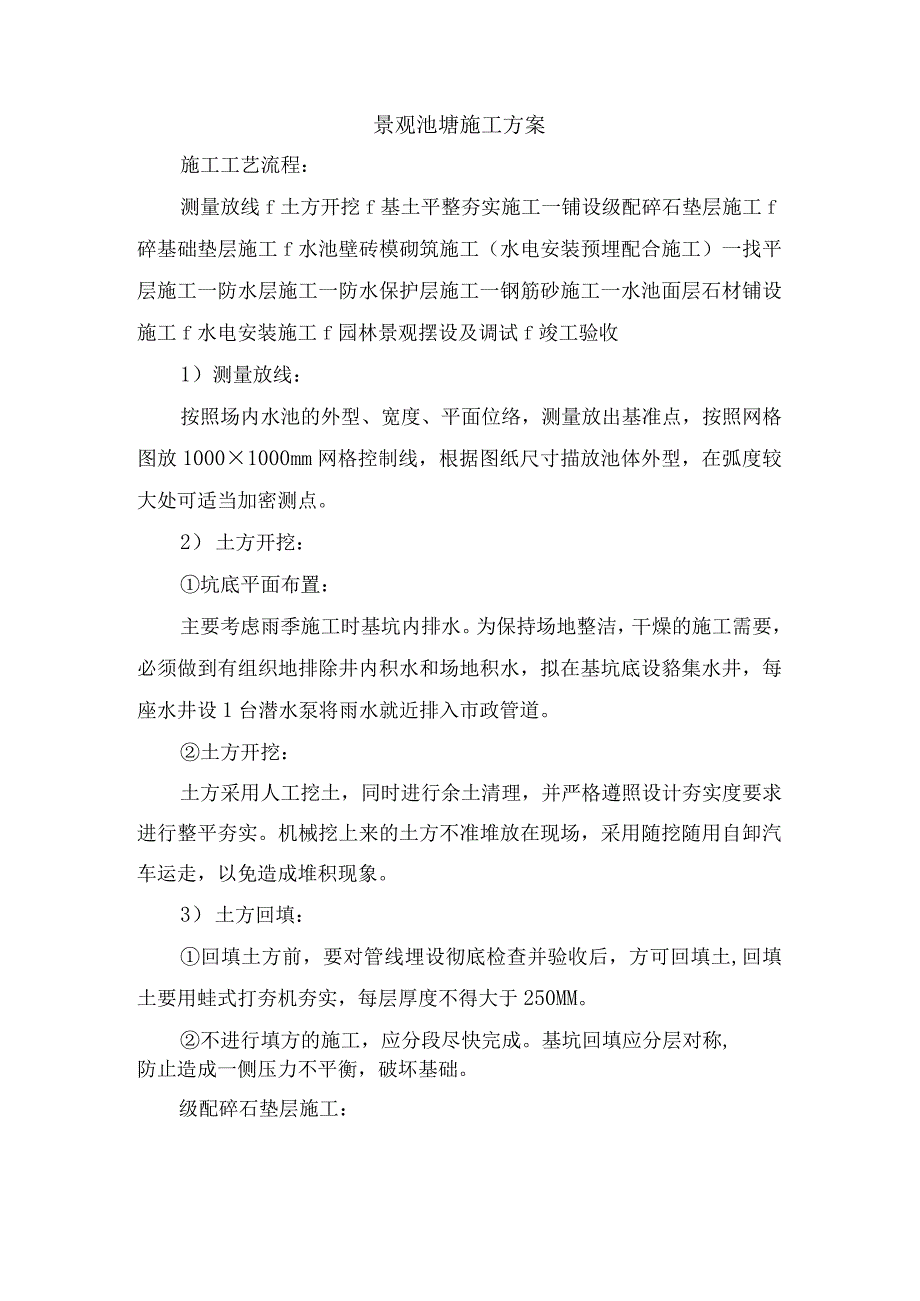

1、景观池塘施工方案施工工艺流程:测量放线f土方开挖f基土平整夯实施工一铺设级配碎石垫层施工f碎基础垫层施工f水池壁砖模砌筑施工(水电安装预埋配合施工)一找平层施工一防水层施工一防水保护层施工一钢筋砂施工一水池面层石材铺设施工f水电安装施工f园林景观摆设及调试f竣工验收1)测量放线:按照场内水池的外型、宽度、平面位络,测量放出基准点,按照网格图放10001000mm网格控制线,根据图纸尺寸描放池体外型,在弧度较大处可适当加密测点。2) 土方开挖:坑底平面布置:主要考虑雨季施工时基坑内排水。为保持场地整洁,干燥的施工需要,必须做到有组织地排除井内积水和场地积水,拟在基坑底设貉集水井,每座水井设1台潜

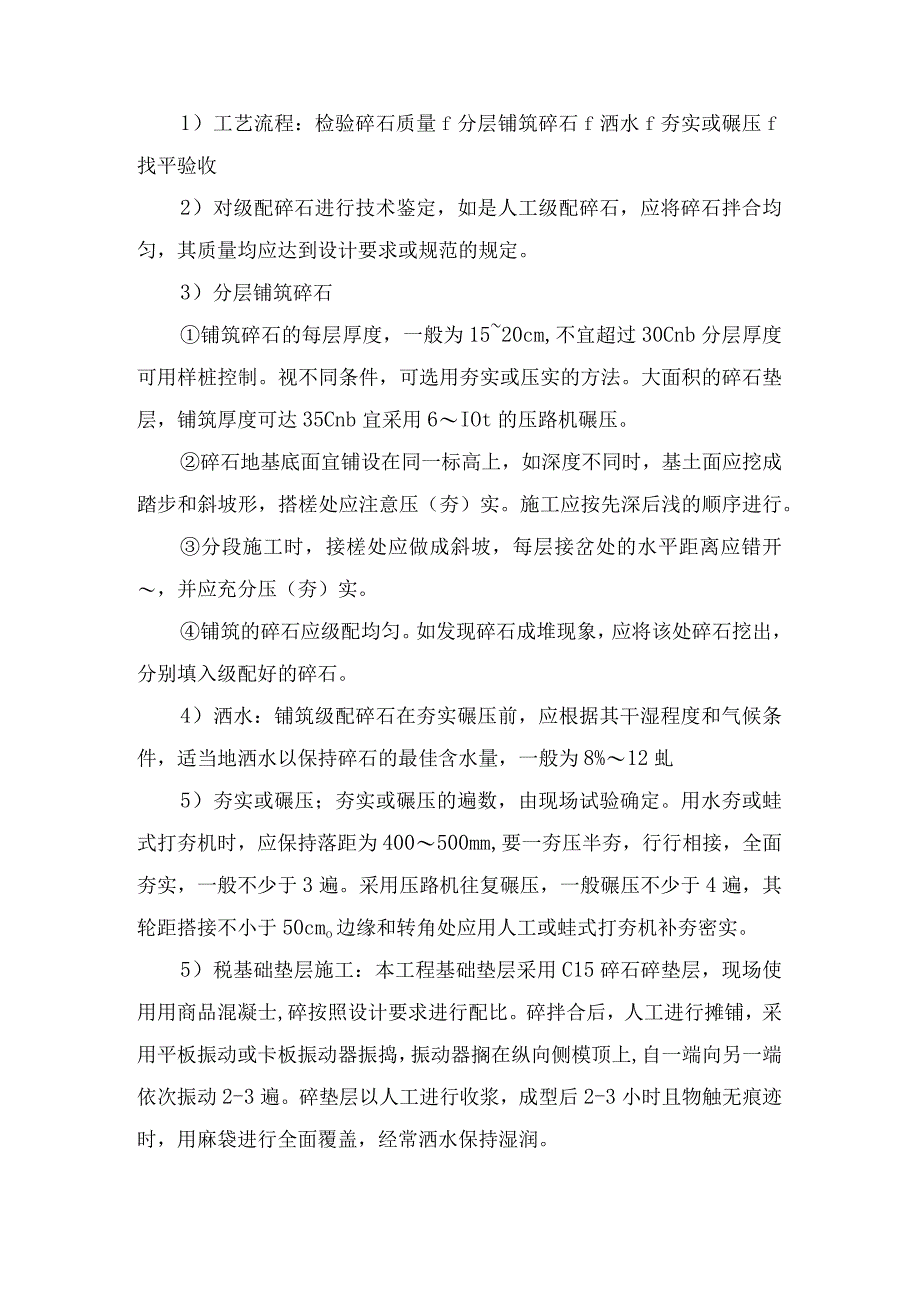

2、水泵将雨水就近排入市政管道。土方开挖:土方采用人工挖土,同时进行余土清理,并严格遵照设计夯实度要求进行整平夯实。机械挖上来的土方不准堆放在现场,采用随挖随用自卸汽车运走,以免造成堆积现象。3) 土方回填:回填土方前,要对管线埋设彻底检查并验收后,方可回填土,回填土要用蛙式打夯机夯实,每层厚度不得大于250MM。不进行填方的施工,应分段尽快完成。基坑回填应分层对称,防止造成一侧压力不平衡,破坏基础。级配碎石垫层施工:1)工艺流程:检验碎石质量f分层铺筑碎石f洒水f夯实或碾压f找平验收2)对级配碎石进行技术鉴定,如是人工级配碎石,应将碎石拌合均匀,其质量均应达到设计要求或规范的规定。3)分层铺筑碎

3、石铺筑碎石的每层厚度,一般为1520cm,不宜超过30Cnb分层厚度可用样桩控制。视不同条件,可选用夯实或压实的方法。大面积的碎石垫层,铺筑厚度可达35Cnb宜采用6IOt的压路机碾压。碎石地基底面宜铺设在同一标高上,如深度不同时,基土面应挖成踏步和斜坡形,搭槎处应注意压(夯)实。施工应按先深后浅的顺序进行。分段施工时,接槎处应做成斜坡,每层接岔处的水平距离应错开,并应充分压(夯)实。铺筑的碎石应级配均匀。如发现碎石成堆现象,应将该处碎石挖出,分别填入级配好的碎石。4)洒水:铺筑级配碎石在夯实碾压前,应根据其干湿程度和气候条件,适当地洒水以保持碎石的最佳含水量,一般为8%12虬5)夯实或碾压;

4、夯实或碾压的遍数,由现场试验确定。用水夯或蛙式打夯机时,应保持落距为400500mm,要一夯压半夯,行行相接,全面夯实,一般不少于3遍。采用压路机往复碾压,一般碾压不少于4遍,其轮距搭接不小于50cmo边缘和转角处应用人工或蛙式打夯机补夯密实。5)税基础垫层施工:本工程基础垫层采用C15碎石碎垫层,现场使用用商品混凝士,碎按照设计要求进行配比。碎拌合后,人工进行摊铺,采用平板振动或卡板振动器振捣,振动器搁在纵向侧模顶上,自一端向另一端依次振动2-3遍。碎垫层以人工进行收浆,成型后2-3小时且物触无痕迹时,用麻袋进行全面覆盖,经常洒水保持湿润。6)砖砌池壁砌体施工:砖砌体工程采用水泥砂浆砌筑砖,

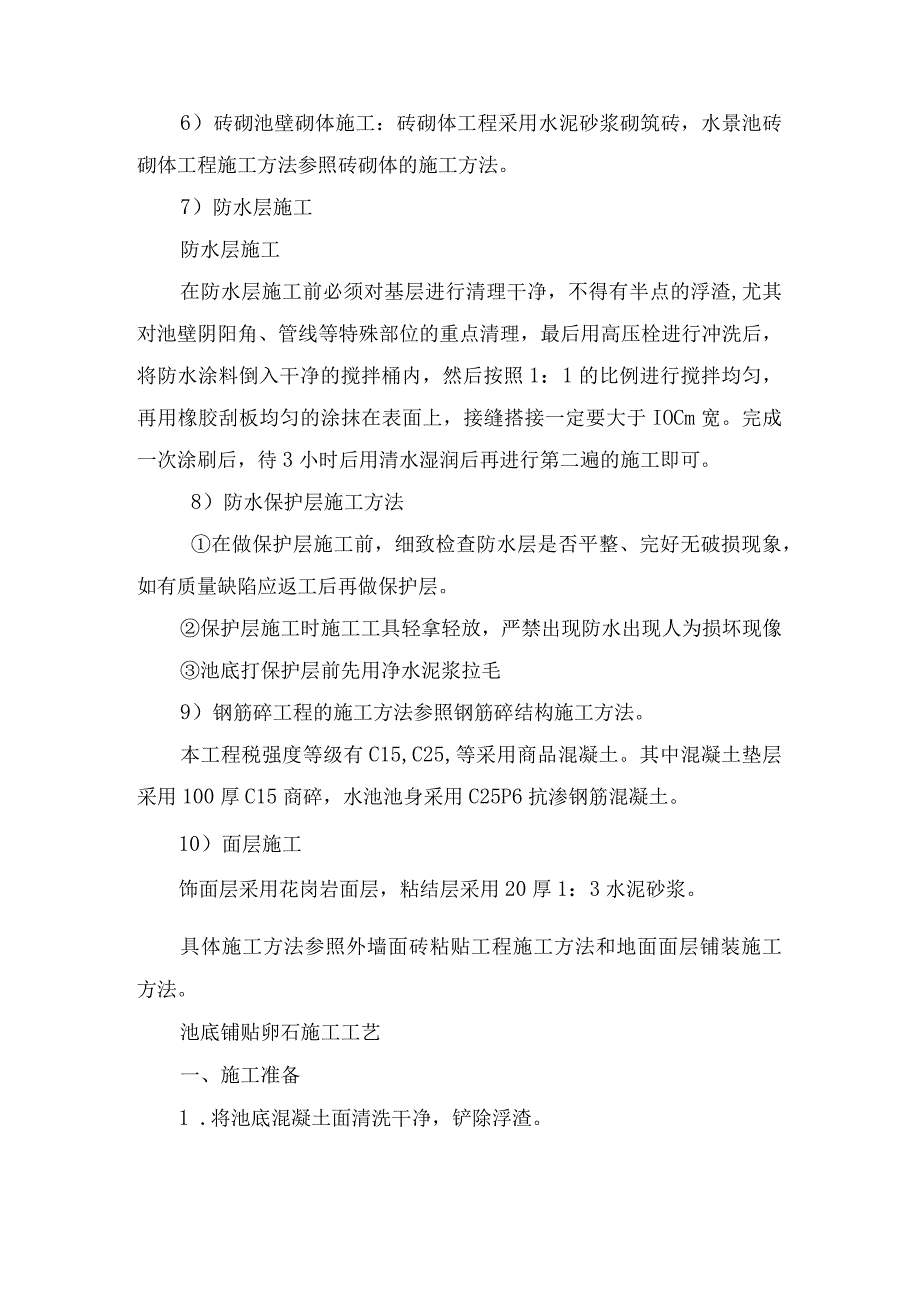

5、水景池砖砌体工程施工方法参照砖砌体的施工方法。7)防水层施工防水层施工在防水层施工前必须对基层进行清理干净,不得有半点的浮渣,尤其对池壁阴阳角、管线等特殊部位的重点清理,最后用高压栓进行冲洗后,将防水涂料倒入干净的搅拌桶内,然后按照1:1的比例进行搅拌均匀,再用橡胶刮板均匀的涂抹在表面上,接缝搭接一定要大于IOCm宽。完成一次涂刷后,待3小时后用清水湿润后再进行第二遍的施工即可。8)防水保护层施工方法在做保护层施工前,细致检查防水层是否平整、完好无破损现象,如有质量缺陷应返工后再做保护层。保护层施工时施工工具轻拿轻放,严禁出现防水出现人为损坏现像池底打保护层前先用净水泥浆拉毛9)钢筋碎工程的施

6、工方法参照钢筋碎结构施工方法。本工程税强度等级有C15,C25,等采用商品混凝土。其中混凝土垫层采用100厚C15商碎,水池池身采用C25P6抗渗钢筋混凝土。10)面层施工饰面层采用花岗岩面层,粘结层采用20厚1:3水泥砂浆。具体施工方法参照外墙面砖粘贴工程施工方法和地面面层铺装施工方法。池底铺贴卵石施工工艺一、施工准备1 .将池底混凝土面清洗干净,铲除浮渣。2 .在池底混凝土面上分网格冲筋,高差大的部位用细石碎找平。3 .按设计的品种和颜色挑选卵石。4 .将挑选好的卵石洗干净并晒干。二、卵石铺贴1 .粘贴卵石洒水湿润基层,铺1:1水泥砂浆并刮平,高度比设计面层低3-5mm,将洗净的卵石平放并

7、按入砂浆内,卵石插入砂浆的深度为卵石厚度的2/3,然后用木板或铁抹子拍平。2 .擦缝养护24小时后用水泥浆擦缝,擦缝前先将卵石表面的杂质清洗干净,砂浆面应比卵石面低2mm左右。擦缝后1-2小时后用棉纱将卵石面擦拭干净,完成后及时洒水养护。三、施工注意事项1 .施工前将色差大、斑点、规格差别大的卵石剔除。2 .基层必须清理干净,施工前必须核实基层标高。3 .控制结合层厚度,一般以3cm为宜,否则应用细石碎找平,小于2cm时将高出部分凿平。4 .粘贴时将卵石光滑平整的面作为看面,施工要一气呵成,不留接缝。5 .施工后72小时才能上人,气温高时应及时洒水养护。6 .擦缝应搭跳板,忌直接在上面踩踏。7 .气温低于5不宜施工。四、成品保护施工完成后3天内严禁上人踩踏,及时铺薄膜覆盖。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
