机械挖土工艺标准.docx

上传人:p** 文档编号:462463 上传时间:2023-09-06 格式:DOCX 页数:16 大小:24.70KB
下载 相关 举报
机械挖土工艺标准.docx_第1页
第1页 / 共16页
机械挖土工艺标准.docx_第2页
第2页 / 共16页
机械挖土工艺标准.docx_第3页
第3页 / 共16页
机械挖土工艺标准.docx_第4页
第4页 / 共16页
机械挖土工艺标准.docx_第5页
第5页 / 共16页
机械挖土工艺标准.docx_第6页
第6页 / 共16页
机械挖土工艺标准.docx_第7页
第7页 / 共16页
机械挖土工艺标准.docx_第8页
第8页 / 共16页
机械挖土工艺标准.docx_第9页
第9页 / 共16页
机械挖土工艺标准.docx_第10页
第10页 / 共16页
亲,该文档总共16页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《机械挖土工艺标准.docx》由会员分享,可在线阅读,更多相关《机械挖土工艺标准.docx(16页珍藏版)》请在第壹文秘上搜索。

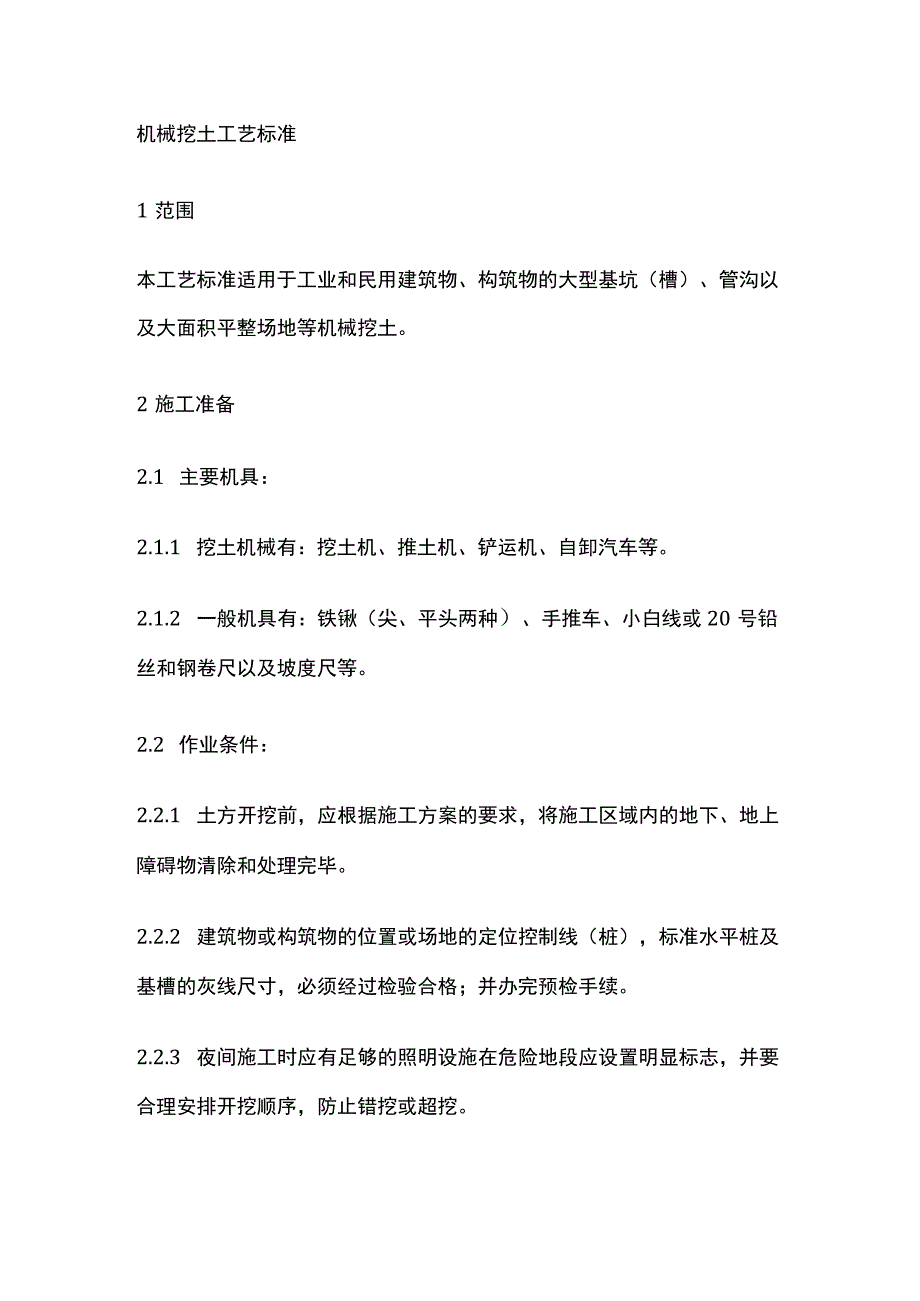

1、机械挖土工艺标准1范围本工艺标准适用于工业和民用建筑物、构筑物的大型基坑(槽)、管沟以及大面积平整场地等机械挖土。2施工准备2.1 主要机具:2.1.1 挖土机械有:挖土机、推土机、铲运机、自卸汽车等。2.1.2 一般机具有:铁锹(尖、平头两种)、手推车、小白线或20号铅丝和钢卷尺以及坡度尺等。2.2 作业条件:2.2.1 土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕。2.2.2 建筑物或构筑物的位置或场地的定位控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过检验合格;并办完预检手续。2.2.3 夜间施工时应有足够的照明设施在危险地段应设置明显标志,并要合理

2、安排开挖顺序,防止错挖或超挖。2.2.4 开挖有地下水位的基坑槽、管沟时,应根据当地工程地质资料,采取措施降低地下水位。一般要降至开挖面以下0.5m,然后才能开挖。2.2.5 施工机械进入现场所经过的道路、桥梁和卸车设施等,应事先经过检查,必要时要进行加固或加宽等准备工作。2.2.6 选择土方机械,应根据施工区域的地形与作业条件、土的类别与厚度、总工程量和工期综合考虑,以能发挥施工机械的效率来确定,编好施工方案。2.2.7 施工区域运行路线的布置,应根据作业区域工程的大小、机械性能、运距和运形起伏等情况加以确定。2.2.8 在机械施工无法作业的部位和修整边坡坡度、清理槽底等,均应配备人工进行。

3、2.2.9 熟悉图纸,做好技术交底。3操作工艺3.1 工艺流程:确定开挖的顺序和坡度分段分层平均下挖修边和清底3.2 3.2坡度的确定:3.2.1 在天然湿度的土中,开挖基坑(槽)和管沟时,当挖土深度不超过下列数值的规定,可不放坡,不加支撑。3.2.1.1 密实、中密的砂土和碎石类土(充填物为砂土)1.0m;3.2.1.2 硬塑、可塑的粘质粉土及粉质粘土1.25m;3.2.13硬塑、可塑的粘土和碎石类土(充填物为粘性土)1.5m;3.2.1.43.2.1.4坚硬性粘土2.0mo3.2.2超过上述规定深度,在5m以内时,当土具有天然湿度,构造均匀,水文地质条件好,且无地下水,不加支撑的基坑(槽)

4、和管沟,必须放坡。边坡最陡坡度应符合表1-3的规定。各类土的边坡坡度表1-3项次土的类别边坡坡度(高:宽)坡顶无荷载坡质有静载坡顶有动载中密的砂土1:1.001:1.251:1.502中密的碎石类土(充填物为砂土)1:0.751:1.001:1.253硬塑的轻亚粘土1:0.671:0.75中密的碎石类土(充填物为粘性土)1:0.501:0.671:0.75硬塑的亚粘土、粘土1:0.331:0.501:0.67老黄土1:0.101:0.25软土(经井点降水后)1:1.00注:当有成熟经验时,可不受本表限制。3.2.3 3.2.3使用时间较长的临时性挖方边坡坡度,应根据工程地质和边坡高度,结合当地

5、同类土体的稳定坡度值确定。如地质条件好,土(岩)质较均匀,高度在IOm以内的临时性挖方边坡坡度应按表1-4确定:各类土的挖方边坡坡度表1-4项次土的类别边坡坡度(高:宽)1砂土(不包括细砂、粉砂)1:1.251:1.152一般粘性土1:0.751:1.00硬塑1:1.0-1:1.253碎石类土充填坚硬、硬塑性粘土1:0.51:1.00充填砂土1:1.001:1.50注:有成熟施工经验时,可不受本表限制。3.2.4 3.2.4挖方经过不同类别土(岩)层或深度超过IOm时,其边坡可做成折线形或台阶形。3.2.5 3.2.5城市挖方因邻近建筑物限制,而采用护坡桩时,可以不放坡,但要有护坡桩的施工方案

6、。3.3开挖基坑(槽)或管沟时,应合理确定开挖顺序、路线及开挖深度。3.3.1 采用推土机开挖大型基坑(槽)时,一般应从两端或顶端开始(纵向)推土,把土堆向中部或顶端,暂时堆积,然后再横向将士推离基坑(槽)的两侧。3.3.2 采用铲运机开挖大型基坑(槽)时,应纵向分行、分层按照坡度线向下铲挖,但每层的中心线地段应比两边稍高一些,以防积水。3.3.3 采用反铲、拉铲挖土机开挖基坑(槽)或管沟时,其施工方法有两种;1.1.1 1端头挖土法:挖土机从基坑(槽)或管沟的端头以倒退行驶的方法进行开挖。自卸汽车配置在挖土机的两侧装运土。1.1.2 2侧向挖土法:挖土机一面沿着基坑(槽)或管沟的一侧移动,自

7、卸汽车在另一侧装运土。1.1.4 挖土机沿挖方边缘移动时,机械距离边坡上缘的宽度不得小于基坑(槽)或管沟深度的l2o如挖土深度超过5m时,应按专业性施工方案来确定。3.4 土方开挖宜从上到下分层分段依次进行。随时作成一定坡势,以利泄水。3.4.1 在开挖过程中,应随时检查槽壁和边坡的状态。深度大于L5m时,根据土质变化情况,应做好基坑(槽)或管沟的支撑准备,以防坍陷。3.4.2 开挖基坑(槽)和管沟,不得挖至设计标高以下,如不能准确地挖至设计基底标高时,可在设计标高以上暂留一层土不挖,以便在抄平后,由人工挖出。暂留土层:一般铲运机、推土机挖土时,为20cm左右;挖土机用反铲、正铲和拉铲挖土时,

8、为30cm左右为宜。3.4.3 在机械施工挖不到的土方,应配合人工随时进行挖掘,并用手推车把土运到机械挖到的地方,以便及时用机械挖走。3.5 修帮和清底。在距槽底设计标高50cm槽帮处,抄出水平线,钉上小木撅,然后用人工将暂留土层挖走。同时由两端轴线(中心线)引桩拉通线(用小线或铅丝),检查距槽边尺寸,确定槽宽标准,以此修整槽边。最后清除槽底土方。3.5.1 槽底修理铲平后,进行质量检查验收。3.5.2 开挖基坑(槽)的土方,在场地有条件堆放时,一定留足回填需用的好土;多余的土方,应一次运走,避免二次搬运。3.6 雨、冬期施工:3.6.1 土方开挖一般不宜在雨季进行,否则工作面不宜过大,应逐段

9、、逐片分期完成。3.6.2 雨期施工在开挖基坑(槽)或管沟时,应注意边坡稳定。必要时可适当放缓边坡坡度,或设置支撑。同时应在坑(槽)外侧围以土堤或开挖水沟,防止地面水流入。经常对边坡、支撑、土堤进行检查,发现问题要及时处理。3.6.3 土方开挖不宜在冬期施工。如必须在冬期施工时,期施工方法应按冬施方案进行。3.6.4 采用防止冻结法开挖土方时,可在冻结以前,用保温材料覆盖或将表层土翻耕耙松,其翻耕深度应根据当地气温条件确定。一般不小于30cmo3.6.5 开挖基坑(槽)或管沟时,必须防止基础下基土受冻。应在基底标高以上预留适当厚度的松土。或用其他保温材料覆盖。如遇开挖土方引起领近建筑物或构筑物

10、的地基和基础暴露时,应采取防冻措施,以防产生冻结破坏。4质量标准4.1 保证项目:4.1.1 柱基、基坑、基槽、管沟和场地的基土土质必须符合设计要求,并严禁扰动。土方工程的挖方和场地平整允许偏差值表1-5序号项目允许偏差(mm)检验方法123表面标f长度、宽度边坡偏陡+0,-50-0不允许用水准仪检查用经纬仪、拉线和尺量检查观察或用坡度尺检查5成品保护5.1 对定位标准桩、轴线引桩、标准水准点、龙门板等,挖运土时不得撞碰,也不得在龙门板上休息。并应经常测量和校核其平面位置、水平标高和边坡坡度是否符合设计要求。定位标准桩和标准水准点也应定期复测和检查是否正确。5.2 土方开挖时,应防止邻近建筑物

11、或构筑物,道路、管线等发生下沉和变形。必要时应与设计单位或建设单位协商,采取防护措施,并在施工中进行沉降或位移观测。5.3 施工中如发现有文物或古墓等,应妥善保护,并应及时报请当地有关部门处理,方可继续施工。如发现有测量用的永久性标桩或地质、地震部门设置的长期观测点等,应加以保护。在敷设地上或地下管道、电缆的地段进行土方施工时,应事先取得有关管理部门的书面同意,施工中应采取措施,以防损坏管线,造成严重事故。6应注意的质量问题6.1 基底超挖:开挖基坑(槽)管沟不得超过基底标高。如个别地方超挖时,其自理方法应取得设计单位的同意,不得私自处理。6.2 基底未保护:基坑(槽)开挖后应尽量减少对基土的

12、扰动。如遇基础不能及时施工时,可在基底标高以上留出30cm土层不挖,待做基础时再挖。6.3 施工顺序不合理:应严格按施工方案规定的施工顺序进行土方开挖施工,应注意宜先从低处开挖,分层、分段依次进行,形成一定坡度,以利排水。6.4 施工机械下沉:施工时必须了解土质和地下水位情况。推土机、铲运机一般需要在地下水位0.5m以上推铲土;挖土机一般需要在地下水位0.8m以上挖土,以防机械自重下沉。正铲挖土机挖方的台阶高度,不得超过最大挖掘高度的1.2倍。6.5 开挖尺寸不足,边坡过陡:基坑(槽)或管沟底部的开挖宽度和坡度,除应考虑结构尺寸要求外,应根据施工需要增加工作面宽度,如排水设施、支撑结构等所需的宽度。6.6 雨季施工时,基槽、坑底应预留30cm土层,在打混凝土垫层前再挖至设计标高。77质量记录本工艺标准应具备以下质量记录:7.2工程定位测量记录。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 汽车/机械/制造 > 机械理论及资料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
