《某住宅商业电梯井操作台工程施工组织设计.docx》由会员分享,可在线阅读,更多相关《某住宅商业电梯井操作台工程施工组织设计.docx(18页珍藏版)》请在第壹文秘上搜索。

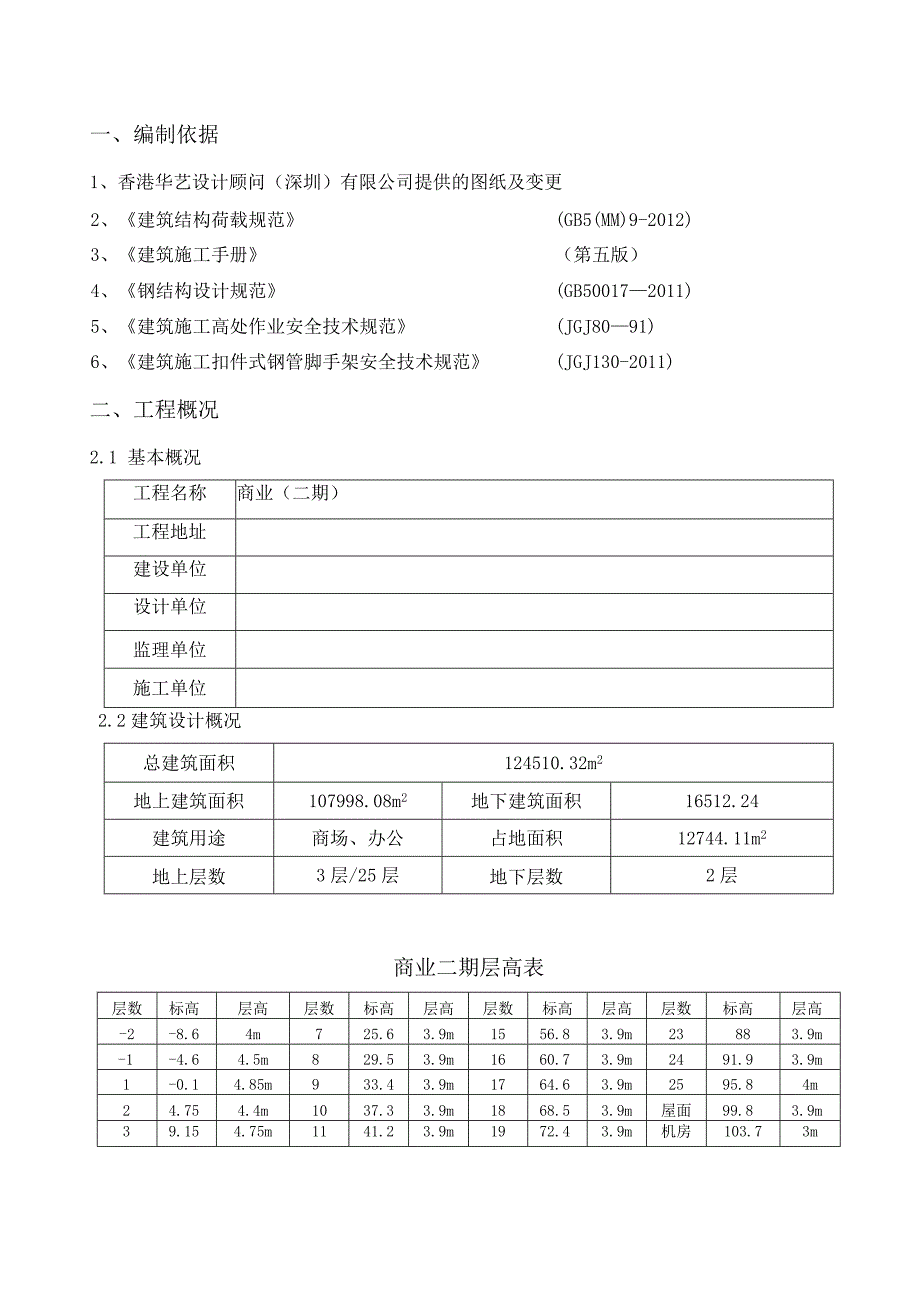

1、某住宅商业电梯井操作台工程施工组织设计编制:审核:审批:202x年XX月目录一、编制依据3二、工程况32.15t32.21*I5232.3裙房部分电梯井况32. 4塔楼核心筒电梯井概况4三、施工准备63. 1*fll64. 2j-i7四、施工方法75. 1裙楼电梯井操作平台74.2核心筒电梯井操作平台9五技术质量保证措施1252龙13六、施工安全注意事项13七、平台计算14一、编制依据1、香港华艺设计顾问(深圳)有限公司提供的图纸及变更2、建筑结构荷载规范(GB5(MM)9-2012)3、建筑施工手册(第五版)4、钢结构设计规范(GB500172011)5、建筑施工高处作业安全技术规范(JGJ
2、8091)6、建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2011)二、工程概况2.1 基本概况工程名称商业(二期)工程地址建设单位设计单位监理单位施工单位2.2建筑设计概况总建筑面积124510.32m2地上建筑面积107998.08m2地下建筑面积16512.24建筑用途商场、办公占地面积12744.11m2地上层数3层/25层地下层数2层商业二期层高表层数标高层高层数标高层高层数标高层高层数标高层高-2-8.64m725.63.9m1556.83.9m23883.9m-1-4.64.5m829.53.9m1660.73.9m2491.93.9m1-0.14.85m933.43.9
3、m1764.63.9m2595.84m24.754.4m1037.33.9m1868.53.9m屋面99.83.9m39.154.75m1141.23.9m1972.43.9m机房103.73m413.93.9m1245.13.9m2076.33.9m屋架106.7517.83.9m13493.9m2180.23.9m621.73.9m1452.93.9m2284.13.9m2.3 结构概况2.3.1 裙房部分电梯井概况工程裙楼部分共有7个电梯井洞,编号依次为1#、2#、3#、12a#、12b#、12c#、12d#。根据现场实际情况,裙楼部分电梯井内模板工程操作架采用钢管搭设,由各电梯井井底生
4、根搭设到梯井顶部。裙房部分电梯井平台统计表如下:梯名称筒体尺寸(Inm)电梯井号底标高顶标高电梯井高度平台支撑形式3-DT012400X32501#-1.6m13.78m15.38m落地钢管架3-DT022400X26502#-1.6m13.78m15.38m落地钢管架3-DT032800X34003#-4.6m13.78m18.38m落地钢管架1-DT082400X260012a#-12.05m4.63m16.68m落地钢管架1-DT092400X260012b#-12.05m4.63m16.68m落地钢管架2-DT082400X260012c#-12.05m4.63m16.68m落地钢管架
5、2-DT092400X260012d#-12.05m4.63m16.68m落地钢管架2.4 塔楼核心筒电梯井概况本工程塔楼核心筒区域内共有16个电梯井洞,编号依次为为便于电梯井筒内模板施工,需在电梯井筒内设置操作平台。塔楼部分电梯井平台统计表:(由于口、L2两区域电梯井尺寸及位置为镜像关系,故两区域对应梯井编号相同)电梯名称筒体尺寸电梯井号平台尺寸底标高顶标高电梯井高度I-DTOl2450X27004#2m2m-4.6m72.28m76.88m1-DT022450X27005#2m2m-4.6m72.28m76.88m1-DT032450X26506#2m2m-4.6m72.28m76.88m
6、1-DT042450X27008#2m2m-4.6m103.58m108.181-DT052450X27009#2m2m-4.6m103.58m108.181-DT062450X37007#2m3m-13.5m103.58m117.08I-DTlO2450X330010#2m3m-4.6m103.58m108.181-DT072450X2650IW2m2m-13.5103.58m117.082-DT012450X27004#2m2m-4.6m72.28m76.88m2-DT022450X27005#2m2m-4.6m72.28m76.88m2-DT032450X26506#2m2m-4.6m7
7、2.28m76.88m2-DT042450X27008#2m2m-4.6m103.58m108.182-DT052450X27009#2m2m-4.6m103.58m108.182-DT062450X37007#2m3m-13.5m103.58m117.082-DT102450X330010#2m3m-4.6m103.58m108.182-DT072450X265011#2m2m-13.5m103.58m117.08电梯井平面位置详见下图D 071 D 08 X1 D 09 X况赂睚口iLro入LA1D011D021D03ID061D1D051DJL1.J_X3DOIX3D02三、施工准备3.
8、1 材料准备3.1.1 钢管外径48mm,壁厚3.6mm,用于立杆的钢管长度为46m。用于小横杆的钢管长度视梯井尺寸分别采用2m或3m;钢管要求表面平直光滑,不得有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道。外涂刷防锈层并定期复涂以保持其完好。3.1.2 应使用与钢管管径相配套扣件,扣件应有出厂合格证明,扣件不得有裂纹、气孔、砂眼、疏松或其他影响使用性能的铸造缺陷。在螺栓拧紧力矩达65N-m时,不得发生破坏。3.1.3 脚手板采用木脚手板,每块质量不宜大于30kg,厚度不应小于50mm,两端各设置直径不小于4mm的镀锌钢丝箍两道。3.1.4其他材料必须符合国家规范要求。操作平台所需材料
9、计划序号名称数量规格1木跳板150块502504000mm2工字钢36根3m3钢管300根6m4钢管260根3m5钢管Iloo根2m6扣件3000个7U托90个3.2 人员准备321承担操作架搭设的操作人员应有专门的特种作业证(脚手架操作),施工前将对操作工人的持证情况进行检查,施工过程中对参与脚手架搭设、拆除、安装的工人要进行上岗证件检查,由工程部、安全部负责。322操作架施工前,由技术部对工程部、安全部及分包单位做方案交底;而由工程部对搭设架子的施工人员做技术交底、安全交底。3.2.3必须保证所有参与架体作业的施工人员安全防护设备配备到位,否则不得参加架体施工。由安全部、工程部负责监督检查
10、。四、施工方法4.1 裙楼电梯井操作平台4.1.1 操作平台搭设方法:操作平台架体采用48钢管搭设,立杆均生根于电梯井底部结构板面,且采用对接扣件连接。1#、3#梯井南北间距为1300mm,东西间距为1400mm,其余梯井横杆双向间距1400mm,立杆均采用对接扣件连接。横杆根据洞口实际大小分别选用2m或3m钢管双向搭设,相互用扣件锁紧。步距1800mm,每个节点均用扣件与立杆锁紧不得遗漏。其中南北方向钢管在上,并在其上满铺50mm厚木跳板,铺板范围为双向横杆四端所围成的矩形面积。木跳板必须用18#以上镀锌铅丝予以绑扎固定在横杆上,下兜大眼网。口标为连梁切标为平饿作而m每个操作层上赢栩版且必魏
11、蟒以上镀锌铅丝予婢扎固定在横杆上下兜大帆风楞井平台下最近层周边有撷(梁)部位,均用附加横杆架设峨顶翻蟠枸此层附加横杆应与立杆用直角扣件扣紧4.1.2 操作平台搭设构造要求:操作平台架体底部设置双向扫地杆,距地面200mm,立杆对接扣件应交错布置,两个相邻立杆接头不应设在同步同跨内,两相邻立杆接头在高度方向错开的距离不应小于500mm,各接头中心支主节点的距离不应大于纵距的1/3,立杆立于垫木正中。平台外边缘梯井壁内侧不大于400mm。4.1.3 横向支撑的搭设:裙房梯井操作平台架体高度约为16m,为防止架体横向晃动,需在架体水平方向设置水平支撑与井洞四周楼板顶紧。当操作平台与架体生根部位垂直距
12、离多于一层时,则需在操作平台下方垂直距离最近层楼板位置设置水平支撑,采用与该井筒同方向横杆相同尺寸的钢管双向布置,并与相邻立杆用扣件扣紧,端部用U托顶紧该位置井洞结构四周的板(梁)边缘。每组操作平台架体整体设置一组水平支撑,当操作平台面搭设至更高一层时,以同样方法在上一层楼板位置架设水平支撑,下层水平支撑不得拆除。4.2 核心筒电梯井操作平台4.2.1 操作平台底座:核心筒电梯井操作平台在电梯基坑到结构标高33.4之间的部分采用落地架形式搭设,脚手架生根于结构板面。搭设要求同裙房部分。四层以上部分每五层设置一个用于架设操作平台的钢梁底座,底座用3m长16#工字钢搭设。4#、5#、6#井洞分别在九、十四层底板预留孔洞和地锚用以固定钢梁;7#、8#、9#、10#、11#井洞分别在九、十四、十九、二十四层预留孔洞和地锚,各层预留的孔洞和
