模板工程施工方案.docx

上传人:p** 文档编号:462539 上传时间:2023-09-06 格式:DOCX 页数:7 大小:113.38KB
下载 相关 举报
模板工程施工方案.docx_第1页
第1页 / 共7页
模板工程施工方案.docx_第2页
第2页 / 共7页
模板工程施工方案.docx_第3页
第3页 / 共7页
模板工程施工方案.docx_第4页
第4页 / 共7页
模板工程施工方案.docx_第5页
第5页 / 共7页
模板工程施工方案.docx_第6页
第6页 / 共7页
模板工程施工方案.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《模板工程施工方案.docx》由会员分享,可在线阅读,更多相关《模板工程施工方案.docx(7页珍藏版)》请在第壹文秘上搜索。

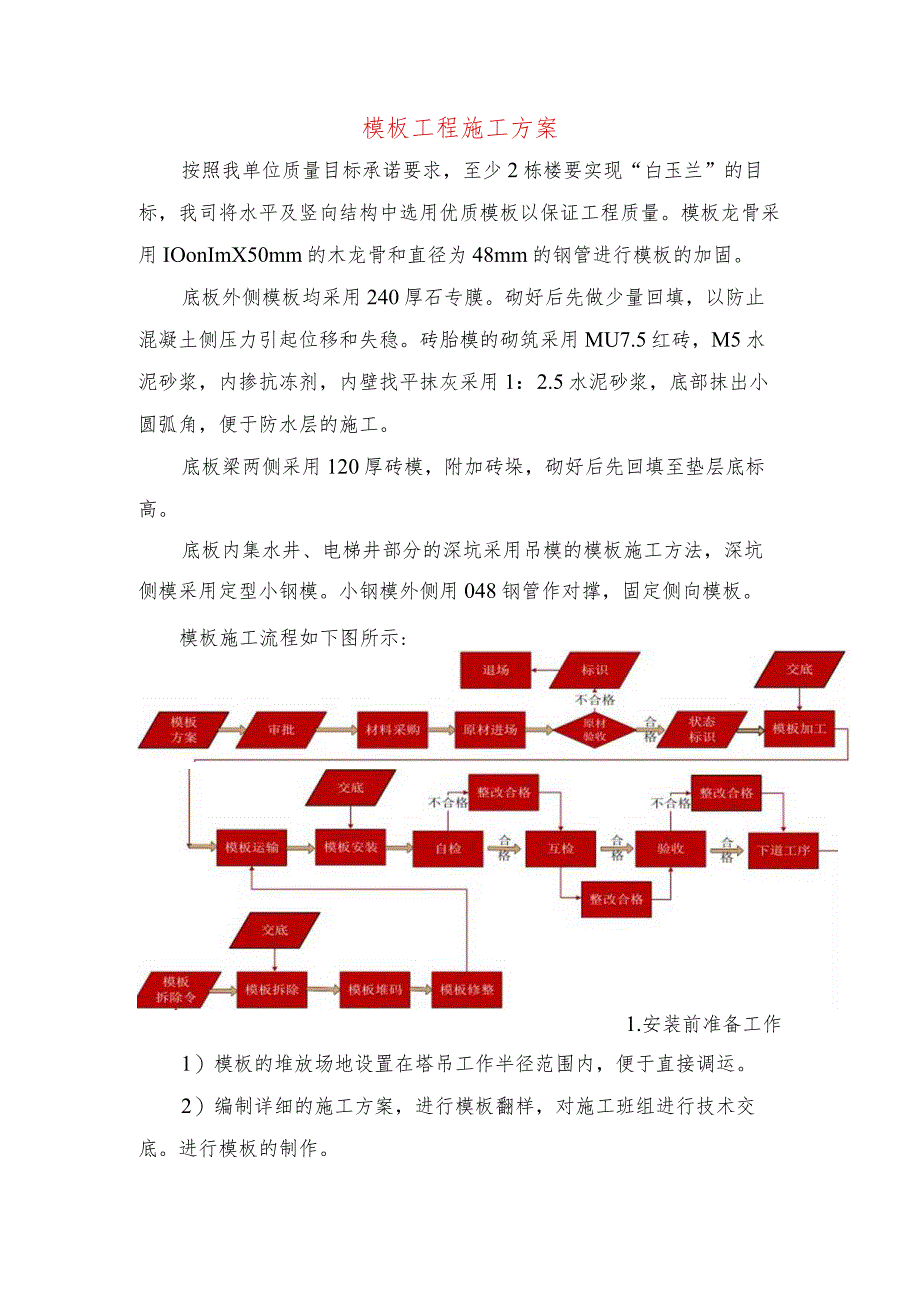

1、模板工程施工方案按照我单位质量目标承诺要求,至少2栋楼要实现“白玉兰”的目标,我司将水平及竖向结构中选用优质模板以保证工程质量。模板龙骨采用IOonImX50mm的木龙骨和直径为48mm的钢管进行模板的加固。底板外侧模板均采用240厚石专膜。砌好后先做少量回填,以防止混凝土侧压力引起位移和失稳。砖胎模的砌筑采用MU7.5红砖,M5水泥砂浆,内掺抗冻剂,内壁找平抹灰采用1:2.5水泥砂浆,底部抹出小圆弧角,便于防水层的施工。底板梁两侧采用120厚砖模,附加砖垛,砌好后先回填至垫层底标高。底板内集水井、电梯井部分的深坑采用吊模的模板施工方法,深坑侧模采用定型小钢模。小钢模外侧用048钢管作对撑,固

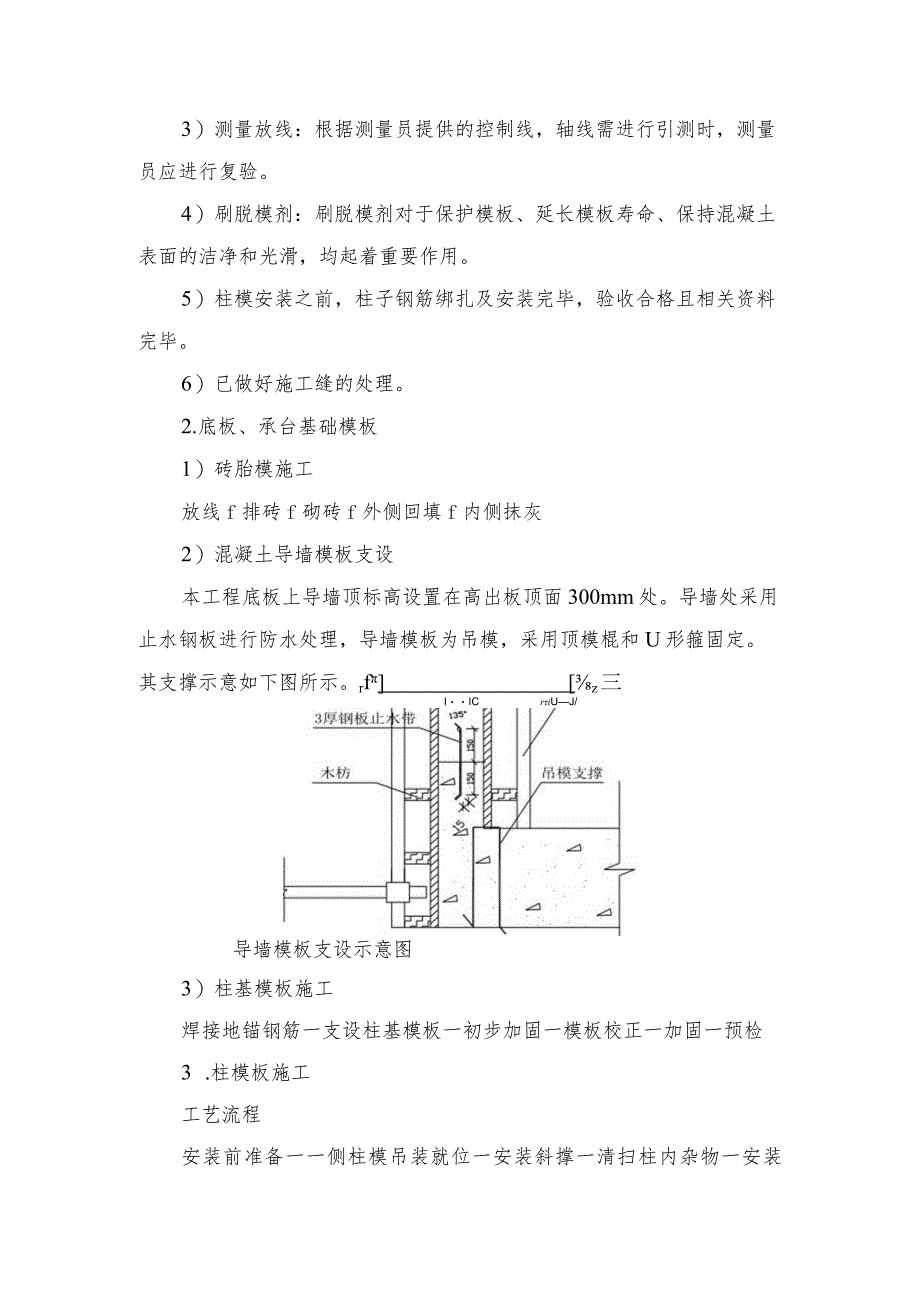

2、定侧向模板。模板施工流程如下图所示:1.安装前准备工作1)模板的堆放场地设置在塔吊工作半径范围内,便于直接调运。2)编制详细的施工方案,进行模板翻样,对施工班组进行技术交底。进行模板的制作。3)测量放线:根据测量员提供的控制线,轴线需进行引测时,测量员应进行复验。4)刷脱模剂:刷脱模剂对于保护模板、延长模板寿命、保持混凝土表面的洁净和光滑,均起着重要作用。5)柱模安装之前,柱子钢筋绑扎及安装完毕,验收合格且相关资料完毕。6)已做好施工缝的处理。2.底板、承台基础模板1)砖胎模施工放线f排砖f砌砖f外侧回填f内侧抹灰2)混凝土导墙模板支设本工程底板上导墙顶标高设置在高出板顶面300mm处。导墙处

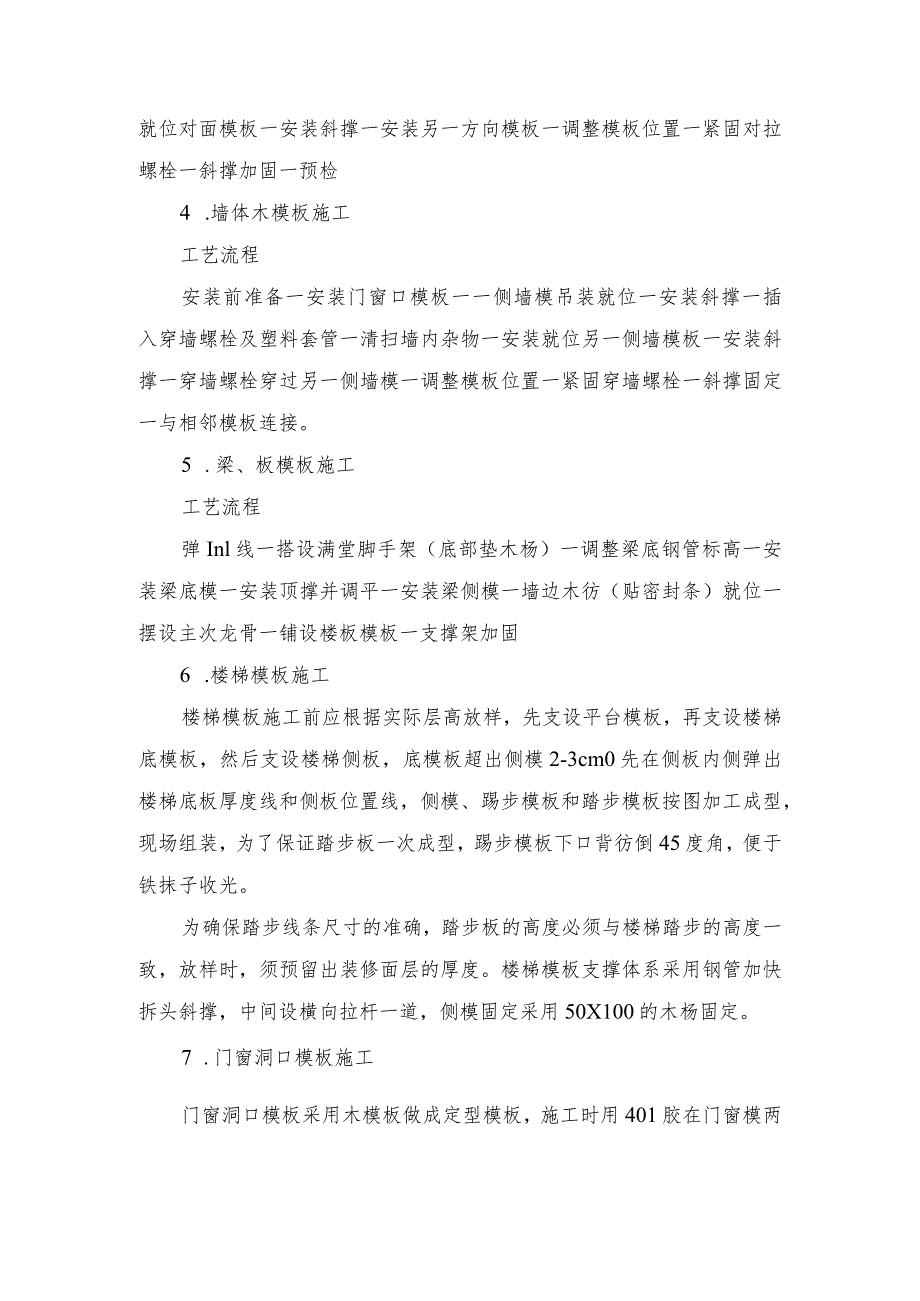

3、采用止水钢板进行防水处理,导墙模板为吊模,采用顶模棍和U形箍固定。其支撑示意如下图所示。rfz三IICriUJ/导墙模板支设示意图3)柱基模板施工焊接地锚钢筋一支设柱基模板一初步加固一模板校正一加固一预检3 .柱模板施工工艺流程安装前准备一一侧柱模吊装就位一安装斜撑一清扫柱内杂物一安装就位对面模板一安装斜撑一安装另一方向模板一调整模板位置一紧固对拉螺栓一斜撑加固一预检4 .墙体木模板施工工艺流程安装前准备一安装门窗口模板一一侧墙模吊装就位一安装斜撑一插入穿墙螺栓及塑料套管一清扫墙内杂物一安装就位另一侧墙模板一安装斜撑一穿墙螺栓穿过另一侧墙模一调整模板位置一紧固穿墙螺栓一斜撑固定一与相邻模板连接

4、。5 .梁、板模板施工工艺流程弹Inl线一搭设满堂脚手架(底部垫木杨)一调整梁底钢管标高一安装梁底模一安装顶撑并调平一安装梁侧模一墙边木彷(贴密封条)就位一摆设主次龙骨一铺设楼板模板一支撑架加固6 .楼梯模板施工楼梯模板施工前应根据实际层高放样,先支设平台模板,再支设楼梯底模板,然后支设楼梯侧板,底模板超出侧模2-3cm0先在侧板内侧弹出楼梯底板厚度线和侧板位置线,侧模、踢步模板和踏步模板按图加工成型,现场组装,为了保证踏步板一次成型,踢步模板下口背彷倒45度角,便于铁抹子收光。为确保踏步线条尺寸的准确,踏步板的高度必须与楼梯踏步的高度一致,放样时,须预留出装修面层的厚度。楼梯模板支撑体系采用

5、钢管加快拆头斜撑,中间设横向拉杆一道,侧模固定采用50X100的木杨固定。7 .门窗洞口模板施工门窗洞口模板采用木模板做成定型模板,施工时用401胶在门窗模两侧粘贴海棉条防止漏浆,确保棱角顺直美观。为保证窗下墙的混凝土质量,在窗模下侧板上钻23个透气孔,便于排出振捣时产生的气泡。为防止门窗模纵向跑模,用短钢筋作为限位筋焊在附加筋上,以限制门窗模的位置。8 .特殊部位施工1)后浇带处理根据设计图纸,地下室底板及顶板上设有后浇带,其处理方法如下:后浇带中的分布筋应连续不断,由于后浇带搁置时间较长,为了控制其锈蚀程度,影响其受力性能,故采用在钢筋上刷水泥浆保护,在底板后浇带两侧砌筑三皮砖,砖上覆盖木

6、龙骨、多层板及防水簿膜,砖外侧抹防水砂浆,防止上部雨水及垃圾进入后浇带而腐蚀钢筋,减少日后对后浇带处垃圾清理的难度。(见下图)砌缸砖两匹, 外抹原水砂遂P 12厚竹胶合板保护层-1厚塑料薄膜防水-12厚竹胶合板铺满-50X100木物龙骨立放,间距400两匹红痔(120)外抹1 : 2.5防水砂浆底板后加带停炉示盒国在浇筑后浇带松之前,应清除垃圾、水泥薄膜,剔除表面上松动砂石、软弱混凝土层及浮浆,同时还应加以凿毛,用水冲洗干净,残留在混凝土表面的积水应予清除,并在施工缝处铺30mm厚与混凝土内成分相同的一层水泥砂浆,然后再浇筑腔。后浇带在底板、墙位置处舲要分层振捣,每层不超过50cm,混凝土要细

7、致捣实,使新旧混凝土紧密结合。地下室底板后浇带侧模采用双层镀锌钢板网,外加木方及钢管斜撑。钢筋用铅丝与钢板网绑牢,采用钢管支撑,局部用木方支撑。底板硅浇筑时,碎侧压力过大,后浇带模板支好后,须增设配重,防止杜浇筑时模板倾覆。填充后浇带混凝土的强度等级应比原结构混凝土强度提高一级,并用无收缩水泥配置的微膨胀混凝土浇筑,并保持至少15d的湿润养护。为保证施工安全,顶板后浇带两侧梁板要加设钢支撑,后浇带设置挂网防护,顶板后浇带部分覆盖一层钢板,上铺油毡,防止雨水及杂物进入。AMHHM.未串网M顶板后浇带舲达到设计强度之前的所有施工期间,后浇范围内梁板的底模及支撑均不得拆除。2)地下室外墙施工缝的留置

8、及防水处理地下室墙体施工缝设置位置为底板顶300mm处及每层顶板梁底面往上IOmnl左右处。地下室外墙导墙处水平施工缝防水采用膨胀止水条,外贴止水带,其余水平施工缝处采用膨胀止水条。地下室外墙后浇带采用300X3钢板止水带。如下图所示:3)墙、柱根部处理为确保墙、柱根部不烂根,在安装模板时,所有墙柱根部均需加砂浆找平层以防止混凝土浇筑时因漏浆而导致烂根。4)梁柱接头处理梁柱节点模板采用定型钢模。柱梁接头处模板历来是结构体系施工的难点。如模板支立不能保证舲浇筑时的压力需要,就会造成胀模、歪斜、咬肉等质量问题,影响质量。为了保证柱梁接头质量,我们将采用定制钢模板,即根据本工程柱梁实际尺寸,特别设计制作出柱梁接头钢模板,用于施工中,由于该模板采用钢制,因此能与组合钢模板可靠地连接。能确保柱梁接头符合质量要求。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
