混凝土施工作业指导书-Microsoft-Word-文档.docx

上传人:p** 文档编号:462805 上传时间:2023-09-06 格式:DOCX 页数:15 大小:38.58KB
下载 相关 举报
混凝土施工作业指导书-Microsoft-Word-文档.docx_第1页
第1页 / 共15页
混凝土施工作业指导书-Microsoft-Word-文档.docx_第2页
第2页 / 共15页
混凝土施工作业指导书-Microsoft-Word-文档.docx_第3页
第3页 / 共15页
混凝土施工作业指导书-Microsoft-Word-文档.docx_第4页
第4页 / 共15页
混凝土施工作业指导书-Microsoft-Word-文档.docx_第5页
第5页 / 共15页
混凝土施工作业指导书-Microsoft-Word-文档.docx_第6页
第6页 / 共15页
混凝土施工作业指导书-Microsoft-Word-文档.docx_第7页
第7页 / 共15页
混凝土施工作业指导书-Microsoft-Word-文档.docx_第8页
第8页 / 共15页
混凝土施工作业指导书-Microsoft-Word-文档.docx_第9页
第9页 / 共15页
混凝土施工作业指导书-Microsoft-Word-文档.docx_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《混凝土施工作业指导书-Microsoft-Word-文档.docx》由会员分享,可在线阅读,更多相关《混凝土施工作业指导书-Microsoft-Word-文档.docx(15页珍藏版)》请在第壹文秘上搜索。

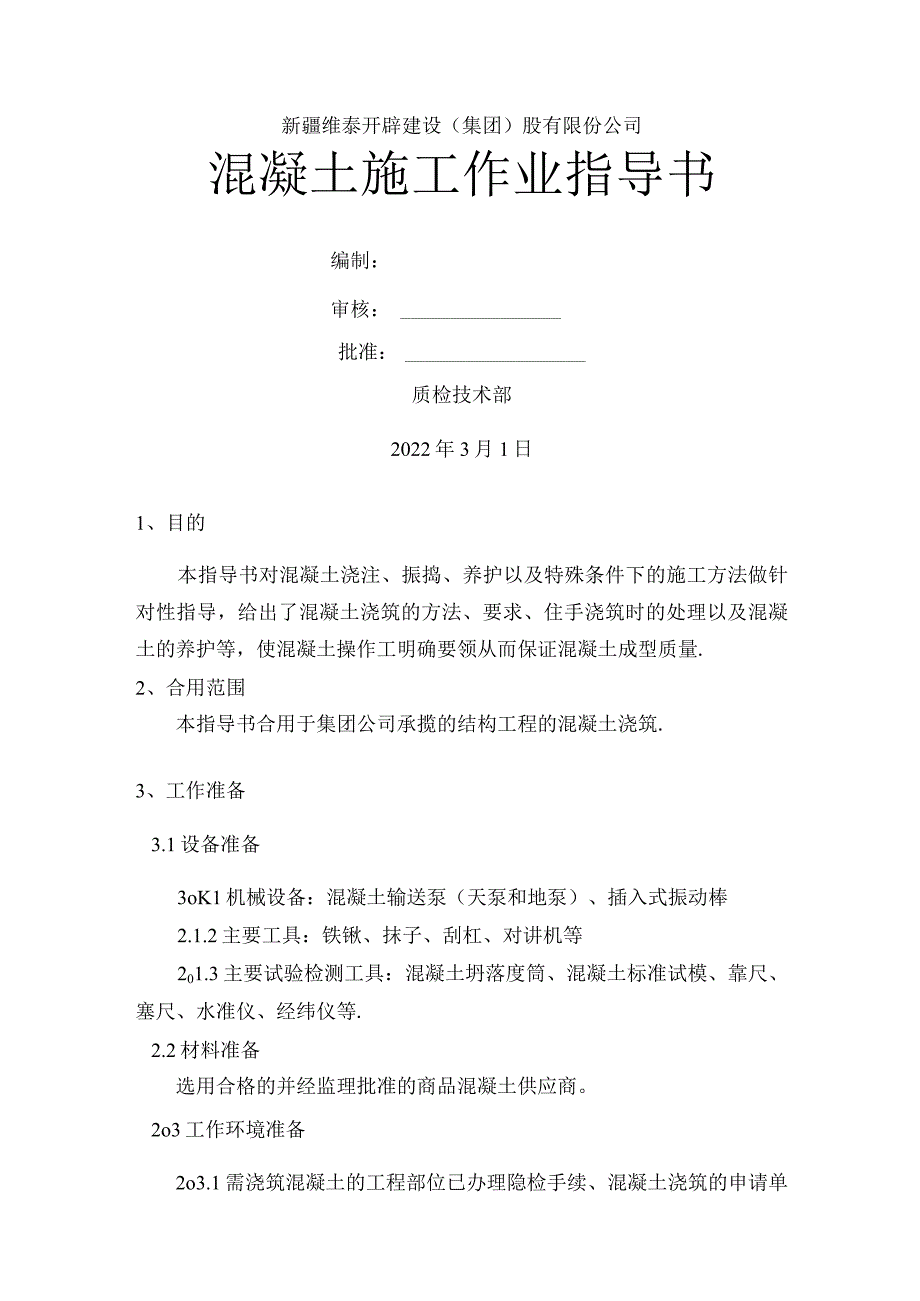

1、新疆维泰开辟建设(集团)股有限份公司混凝土施工作业指导书编制:审核:批准:质检技术部2022年3月1日1、目的本指导书对混凝土浇注、振捣、养护以及特殊条件下的施工方法做针对性指导,给出了混凝土浇筑的方法、要求、住手浇筑时的处理以及混凝土的养护等,使混凝土操作工明确要领从而保证混凝土成型质量.2、合用范围本指导书合用于集团公司承揽的结构工程的混凝土浇筑.3、工作准备3.1设备准备3oK1机械设备:混凝土输送泵(天泵和地泵)、插入式振动棒2.1.2主要工具:铁锹、抹子、刮杠、对讲机等201.3主要试验检测工具:混凝土坍落度筒、混凝土标准试模、靠尺、塞尺、水准仪、经纬仪等.2.2材料准备选用合格的并

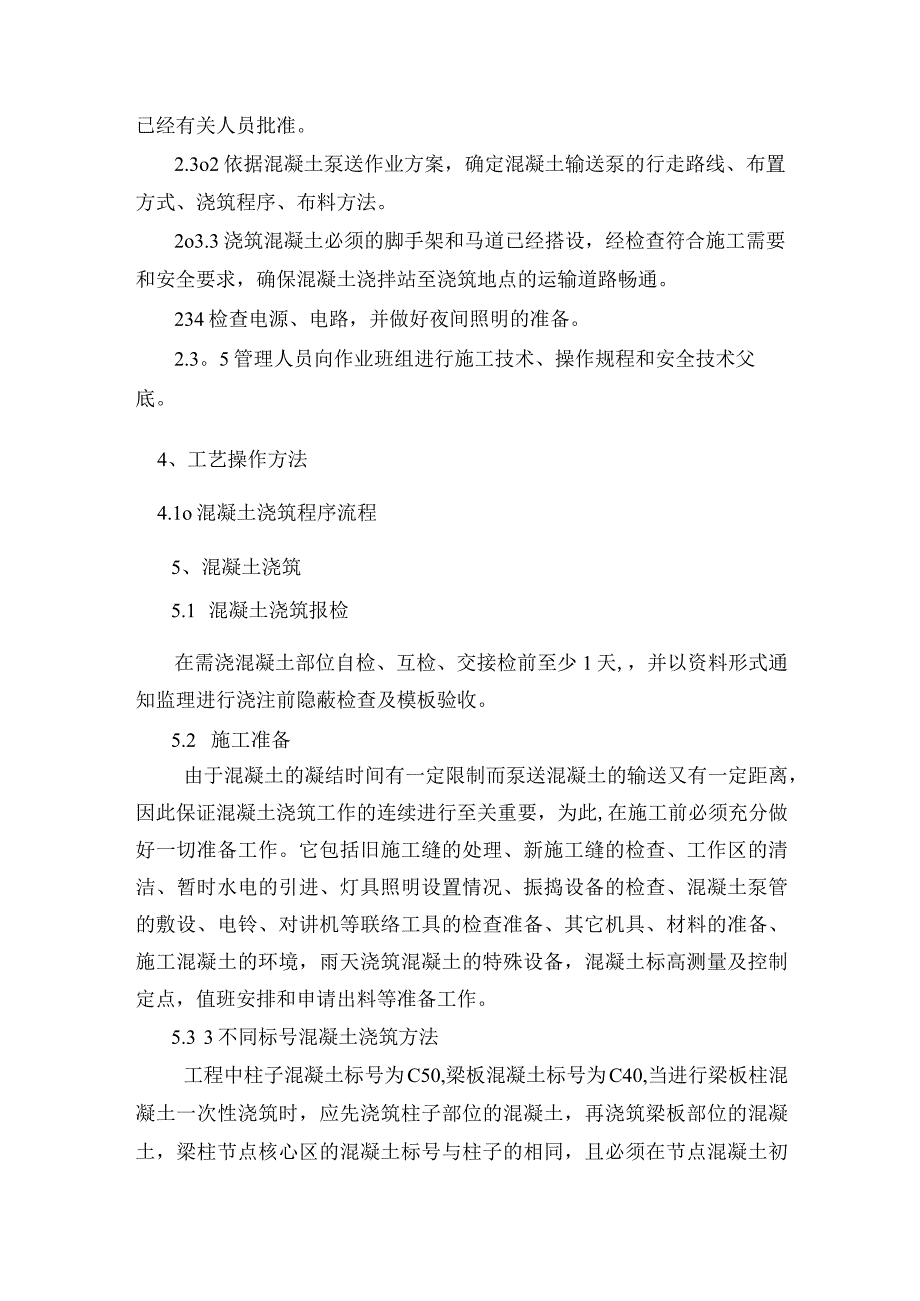

2、经监理批准的商品混凝土供应商。2o3工作环境准备2o3.1需浇筑混凝土的工程部位已办理隐检手续、混凝土浇筑的申请单已经有关人员批准。2.3o2依据混凝土泵送作业方案,确定混凝土输送泵的行走路线、布置方式、浇筑程序、布料方法。2o3.3浇筑混凝土必须的脚手架和马道已经搭设,经检查符合施工需要和安全要求,确保混凝土浇拌站至浇筑地点的运输道路畅通。234检查电源、电路,并做好夜间照明的准备。2.3。5管理人员向作业班组进行施工技术、操作规程和安全技术父底。4、工艺操作方法4.1o混凝土浇筑程序流程5、混凝土浇筑5.1 混凝土浇筑报检在需浇混凝土部位自检、互检、交接检前至少1天,,并以资料形式通知监理

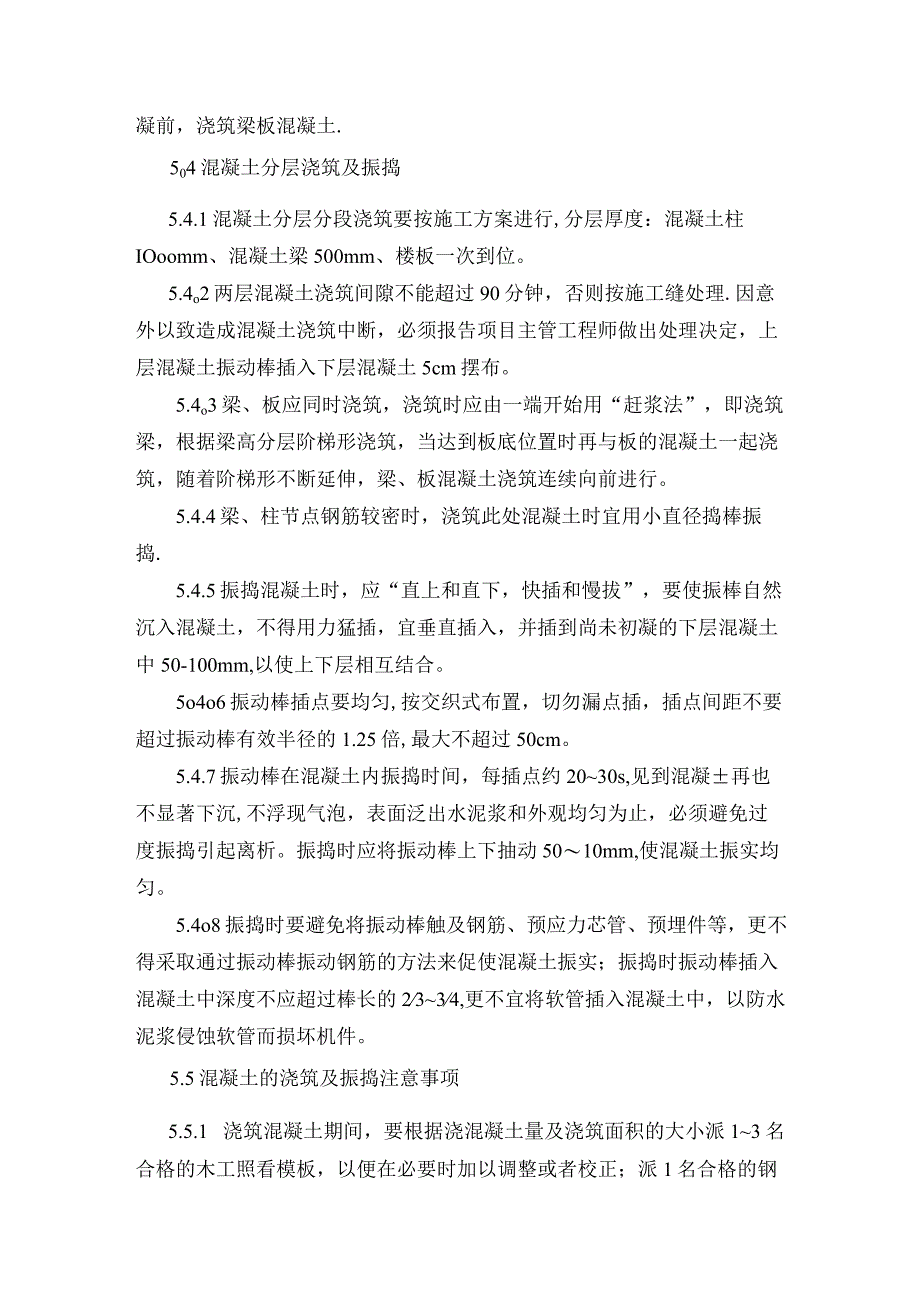

3、进行浇注前隐蔽检查及模板验收。5.2 施工准备由于混凝土的凝结时间有一定限制而泵送混凝土的输送又有一定距离,因此保证混凝土浇筑工作的连续进行至关重要,为此,在施工前必须充分做好一切准备工作。它包括旧施工缝的处理、新施工缝的检查、工作区的清洁、暂时水电的引进、灯具照明设置情况、振捣设备的检查、混凝土泵管的敷设、电铃、对讲机等联络工具的检查准备、其它机具、材料的准备、施工混凝土的环境,雨天浇筑混凝土的特殊设备,混凝土标高测量及控制定点,值班安排和申请出料等准备工作。5.3 3不同标号混凝土浇筑方法工程中柱子混凝土标号为C50,梁板混凝土标号为C40,当进行梁板柱混凝土一次性浇筑时,应先浇筑柱子部位

4、的混凝土,再浇筑梁板部位的混凝土,梁柱节点核心区的混凝土标号与柱子的相同,且必须在节点混凝土初凝前,浇筑梁板混凝土.504混凝土分层浇筑及振捣5.4.1混凝土分层分段浇筑要按施工方案进行,分层厚度:混凝土柱IOoomm、混凝土梁500mm、楼板一次到位。5.4o2两层混凝土浇筑间隙不能超过90分钟,否则按施工缝处理.因意外以致造成混凝土浇筑中断,必须报告项目主管工程师做出处理决定,上层混凝土振动棒插入下层混凝土5cm摆布。5.4o3梁、板应同时浇筑,浇筑时应由一端开始用“赶浆法”,即浇筑梁,根据梁高分层阶梯形浇筑,当达到板底位置时再与板的混凝土一起浇筑,随着阶梯形不断延伸,梁、板混凝土浇筑连续

5、向前进行。5.4.4梁、柱节点钢筋较密时,浇筑此处混凝土时宜用小直径捣棒振捣.5.4.5振捣混凝土时,应“直上和直下,快插和慢拔”,要使振棒自然沉入混凝土,不得用力猛插,宜垂直插入,并插到尚未初凝的下层混凝土中50-100mm,以使上下层相互结合。5o4o6振动棒插点要均匀,按交织式布置,切勿漏点插,插点间距不要超过振动棒有效半径的1.25倍,最大不超过50cm。5.4.7振动棒在混凝土内振捣时间,每插点约2030s,见到混凝再也不显著下沉,不浮现气泡,表面泛出水泥浆和外观均匀为止,必须避免过度振捣引起离析。振捣时应将振动棒上下抽动5010mm,使混凝土振实均匀。5.4o8振捣时要避免将振动棒

6、触及钢筋、预应力芯管、预埋件等,更不得采取通过振动棒振动钢筋的方法来促使混凝土振实;振捣时振动棒插入混凝土中深度不应超过棒长的2334,更不宜将软管插入混凝土中,以防水泥浆侵蚀软管而损坏机件。5.5混凝土的浇筑及振捣注意事项5.5.1 浇筑混凝土期间,要根据浇混凝土量及浇筑面积的大小派13名合格的木工照看模板,以便在必要时加以调整或者校正;派1名合格的钢筋工照看钢筋,以便调整或者校正钢筋的位置。5.5.2 混凝土自高处倾落的自由高度,不应超过2mo5o5.3混凝土在注入泵的料斗前必须在运输搅拌筒内搅拌。5.5o4混凝土的浇筑和振捣不得引起钢筋和模板移位。5.5o5混凝土要与模板壁全部接触,并且

7、彻底裹住钢筋。5。5.6不得将振捣器用于推动或者铺设混凝土。5。5.7混凝土振捣器必须保持垂直,并沿其自身轴线挪移,振捣器从混凝土中取出时要非常缓慢,做到振捣器提起时其留下的痕迹立即被填满。5o5.8在炎热气候中浇筑混凝土,应采取有效措施以避免引起凝土的开裂并降低其混凝土的最后强度,新浇筑的混凝土入模温度不得高于30Co5.5o9在雨季浇筑混凝土时,要密切注意浇筑混凝土时的天气况,如计划浇混凝土的时间有大雨和暴雨,则应住手浇筑混凝土;如局部(小范围)需浇混凝土时,应事先提交工作程序和采用足够的保护措施并经业主批准后,可在小范围内浇筑混凝土.6、大体积混凝土浇筑6o1材料6。1。1水泥:满足强度

8、和耐久性要求的前提下,宜选用低热或者中热的矿渣水泥、火山灰质水泥、硅酸盐水泥、普通硅酸盐水泥(发热量270290KJkg).6.1o2粗骨料:碎石和卵石均可,采用连续级配或者合理掺配比例,其最大粒径不得大于钢筋最小净距3/4,采用泵送时考虑泵送管道直径,碎石粒径不应大于输送管道直径1:3,卵石不应大于输送泵管内径1:2.5骨料中针、片状颗粒,按分量计应小于15%粗骨料中不得含有有机杂质,其含泥量W%。6ok3细骨料:宜采用天然砂,不得含有机杂质,含泥量S3%当采用泵送时,其粗细率以2。2.8为宜,控制细砂0。3mm筛孔通过率为1530%,Oo15mm筛孔的通过率为5%10%。6oIo4粉煤灰:

9、为减小水化热,优化配合比,可在配制中掺入水泥用量10%的粉煤灰代替水泥,水煤灰应符合技术条件10356的条件,其烧失量应15%,S03应3%sio2应40%并应对水泥无不良反应。外加剂:在搅拌时掺入适量的缓凝型减水剂,以满足碎和易性,减缓水泥早期水化热,并满足有足够长的缓凝时间。其品种和掺量应通过试验来确定。水:拌合硅宜采用饮用水拌合,当采用其他来源水时水质必须符合国家现行混凝土拌合用水标准中的规定。6o2o机具:以下列列为适应各种浇注情况下使用的机具:混凝土轨送泵(固定泵、挪移泵)发机电,燃油碎泵,震捣棒,平板振捣器,浅水吸水泵,按照灯,手持低压照明灯、串筒、溜槽、铁板、铁锹、木抹子、对讲机

10、、温度计、电子测温仪、闹钟、电筒、塌落度筒、试模、苫盖材料。6o3技术要点6.3.1 进行碎配合比设计:尽量选用水化热低的水泥,在使用硅酸盐水泥或者普通硅酸盐水泥时,在满足强度要求的前提下,适当增加粉煤灰用量,以便减少水泥水化热,外加剂应掺入减水剂和缓凝剂,以捻就水化热高峰,在大体积碎中水泥用量最好控制在450kgm3以内,於每立米最大水泥用量不宜大于550kgm3,在碎拌制过程中,水泥、混合材料允许偏差2%,粗细骨料允许偏差+3%,水、外加剂允许偏差+2%,碎的搅拌时间,自全部拌合料装入搅拌筒内起到卸料上,一般不少于1。5min-2mino6.3.2 热工计算:在了解税配合比,骨料、外加剂用

11、量条件下,依据有关资料对即将浇注的碎进行热工计算,计算包括:(1)碎绝热温度的计算;(2)睡内部实际最高温度的计算;(3)碎表面温度的计算;(4)税所需保温、隔热材料、厚度的计算,通过以上计算来选择有效的方法来保证於内部温度与表层温度差小于25o6.3.3 3.3大体积在浇注前应计算上层碎覆盖下层碎的用量,以用各泵负责段与段接槎时所需碎用量,从而计算出上层位全部覆盖下层碎所需的时间,保证其交接时间应小于碎初凝时间。6o3o4碎浇注前应与气象部门联系,尽量避开雨季施工,如在浇注过程中下雨应及时采取覆盖措施排水措施。碎夏季施工时,要控制碎的浇注温度,采取有效的办法对砂石、骨料进行遮阳,降温等措施.

12、6o3.5役冬季施工时,特别是在负温条件下施工时,应保证碎入模温度5为保证温度,税运输车应加保温套,碎输送管道宜用保温材料包裹,泵机有条件应在保温棚中操作.6o3o6大体积碎施工允许设置水平施工缝,但应根据税浇注过程中温度裂缝控制要求,碎浇注能力和方便结构钢筋绑扎等因素确定。6.3.7合用于结构的长度超过厚度三倍的工程,振捣工作应从浇筑层的底层开始,逐渐上移,以保证分层砂之间的施工质量。基础底板厚度超过1。3m时,应采取分层浇筑,分层厚度宜为0.j1.0m。对于大块底板在平面上应分成若干块进行施工,以减少收缩和温度应力,有利于控制裂缝,普通分块最大尺寸宜为30m摆布。6o3。8分层浇筑时,上层

13、钢筋的绑扎应在下层砂经一定养护,其强度达到U2Nmm2,碎表面温度与砂浇筑后达到稳定时的室外温度之差在25以下时进行,以防钢筋位移,碎浇筑时应有相应的钢筋工随时校正钢筋。6.3.9当分层浇筑时为了保证每一个浇筑层上下均有温度筋,可建议设计得将温度筋作适当调整.温度筋宜细密,普通用8细筋,间距15cm,双向布筋这样可以增强反抗温度应力的能力,上层钢筋的绑扎,应力争在浇筑下层税后进行。这样便于碎的保温覆盖和保持钢筋的整洁。对于一次绑扎成形的钢筋架,碎下料高度过大时,应采用溜槽或者串筒下料,防止碎离析。6o3.10设置后浇缝:当大体积碎平面尺寸过大时,可以适当设置后浇缝以减小外约束力和温度应力,同时

14、也有利于散热,降低税的内部温度。此外尚可满足绑扎钢筋,予埋螺栓等工序的操作需要。但接缝处必须满足防水要求。后浇缝的设置处处理如无设计要求规定,其间距普通为20米30米,缝宽1米,可在后浇缝形成40天后封闭,应子细凿毛,并将钢筋按设计要求连接好,再用补偿收缩碎将缝灌密实。6.3.11分层浇筑间隔时间,应以硅表面温度降至大气平均温度为好,即水化热温升的峰值以后,普通为3-5天,因此间隔时间以大于5天为宜。6.3。12碎应采用机械振捣,振捣棒的操作,要做到快插慢拔,在振捣过程中,宜将振捣棒上下略有抽动,以使上下振动均匀.每点振捣时间20S3OS为宜,但还应视碎表面呈水平再也不显著下沉,再也不浮现气泡

15、表面泛出灰浆为准,分层浇筑时,振捣棒应插入下层碎5cm摆布,以消除两层之间的接缝。两泵交接处应加密振捣次数。振捣时要防止振动模板,应尽量避免碰撞钢筋,管道、预埋件等.每振捣一段应随即用铁揪摊平、拍实。6o4测温点的布置5.4。1在施工前应先选择大体积碎的测量点。大体积硅浇筑块体温度点的布置,以真实地反映出碎块体的里外温差。6.4o2温度监测点的布置范围以所选碎浇块体平面图对称轴的半条轴线为测温区(对长方体可取较短的对称轴线),在测温区内温度测点呈平面布置。6o4o3在测温区内,温度监测的位置与数量可根据碎浇筑块体内温度场的分布情况及温控的要求确定。6o4o4在基础平面半条对称轴线上,温度监测点

16、的点位不宜少于4处。6o4o5沿碎浇筑块体厚度方向,每点位的测点数量宜不少于5点.6。4。6大体积碎的测温:大体积碎浇筑完毕后应在12h内加以覆盖和浇水,具体要求是普通硅酸盐水泥拌合的碎测温不少于14天,矿渣水泥拌合的险不少于21天。647测温制度:在碎温度上升阶段每4小时测温一次,温度下降阶段每8小时测温一次,测温包括碎内部点温度的测量同时也包括碎附近大气温度的测量,测温工作应由经过培训,责任心强的专人进行.测量记录应交技术负责人阅签,并作为对碎施工和质量的控制依据。为了及时控制校内外两个温差,以随时掌握碎温度动态,宜采用电子测仪测温,还应配备足够的温度计.6.4o8夏季进行大体积碎施工,多采用降温

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 市场营销

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
