灌注桩导管施工方案.docx

上传人:p** 文档编号:462853 上传时间:2023-09-06 格式:DOCX 页数:1 大小:14.02KB
下载 相关 举报
灌注桩导管施工方案.docx_第1页
第1页 / 共1页
亲,该文档总共1页,全部预览完了,如果喜欢就下载吧!
资源描述

《灌注桩导管施工方案.docx》由会员分享,可在线阅读,更多相关《灌注桩导管施工方案.docx(1页珍藏版)》请在第壹文秘上搜索。

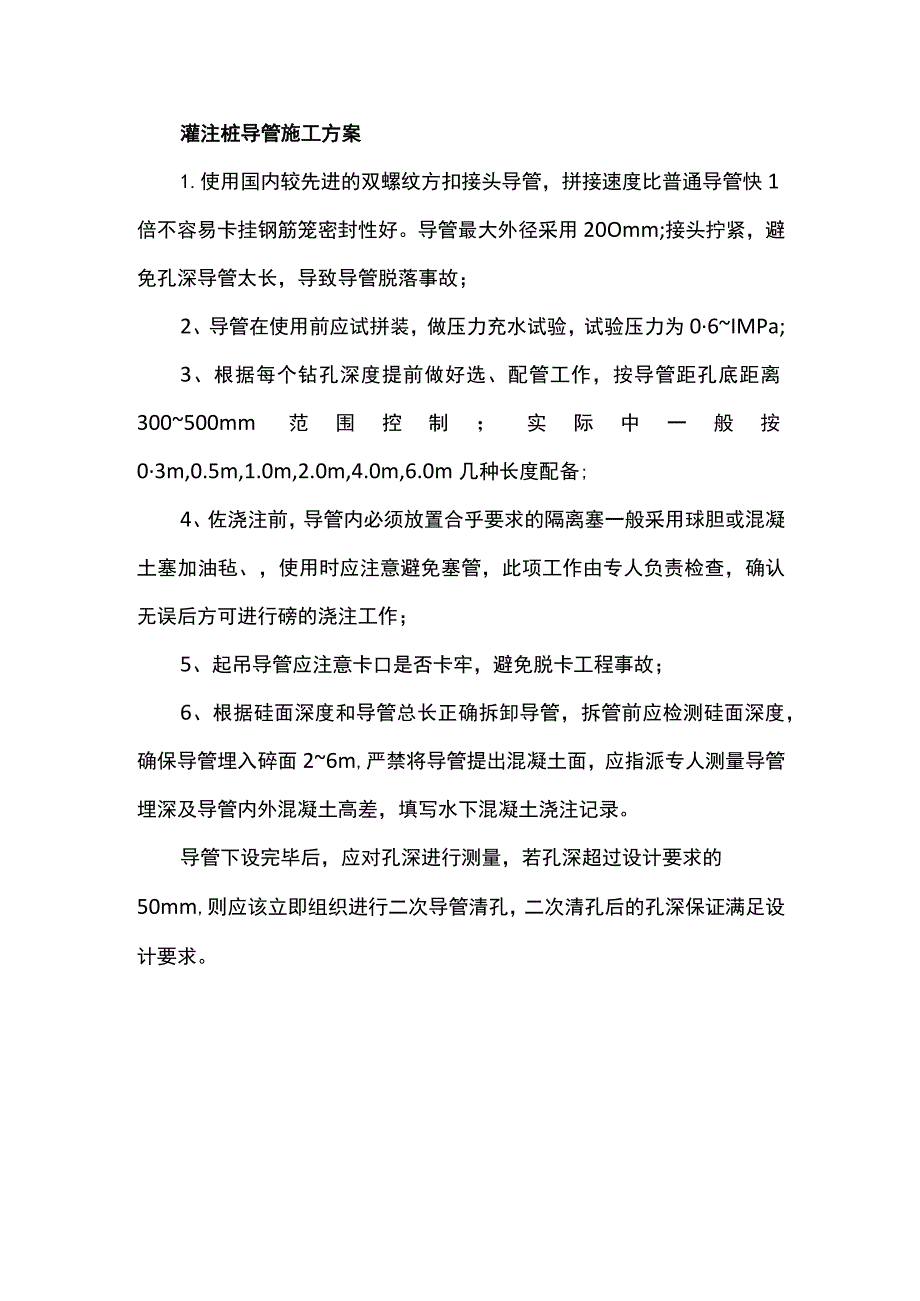

灌注桩导管施工方案1.使用国内较先进的双螺纹方扣接头导管,拼接速度比普通导管快1倍不容易卡挂钢筋笼密封性好。导管最大外径采用20Omm;接头拧紧,避免孔深导管太长,导致导管脱落事故;2、导管在使用前应试拼装,做压力充水试验,试验压力为06IMPa;3、根据每个钻孔深度提前做好选、配管工作,按导管距孔底距离300500mm范围控制;实际中一般按03m,0.5m,1.0m,2.0m,4.0m,6.0m几种长度配备;4、佐浇注前,导管内必须放置合乎要求的隔离塞一般采用球胆或混凝土塞加油毡、,使用时应注意避免塞管,此项工作由专人负责检查,确认无误后方可进行磅的浇注工作;5、起吊导管应注意卡口是否卡牢,避免脱卡工程事故;6、根据硅面深度和导管总长正确拆卸导管,拆管前应检测硅面深度,确保导管埋入碎面26m,严禁将导管提出混凝土面,应指派专人测量导管埋深及导管内外混凝土高差,填写水下混凝土浇注记录。导管下设完毕后,应对孔深进行测量,若孔深超过设计要求的50mm,则应该立即组织进行二次导管清孔,二次清孔后的孔深保证满足设计要求。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
