《粉煤灰综合利用项目煤气站系统冬季施工措施.docx》由会员分享,可在线阅读,更多相关《粉煤灰综合利用项目煤气站系统冬季施工措施.docx(3页珍藏版)》请在第壹文秘上搜索。

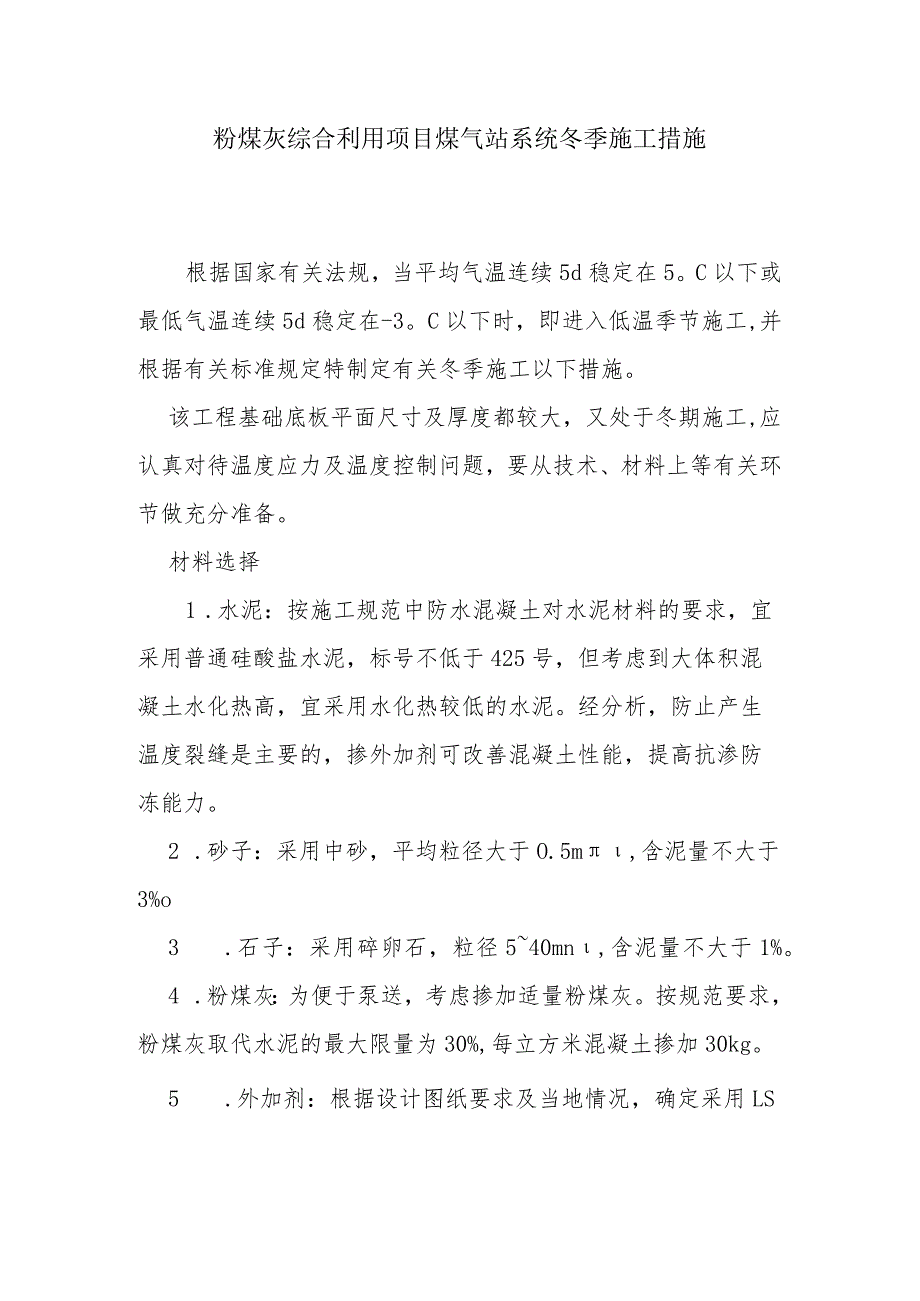

1、粉煤灰综合利用项目煤气站系统冬季施工措施根据国家有关法规,当平均气温连续5d稳定在5。C以下或最低气温连续5d稳定在-3。C以下时,即进入低温季节施工,并根据有关标准规定特制定有关冬季施工以下措施。该工程基础底板平面尺寸及厚度都较大,又处于冬期施工,应认真对待温度应力及温度控制问题,要从技术、材料上等有关环节做充分准备。材料选择1 .水泥:按施工规范中防水混凝土对水泥材料的要求,宜采用普通硅酸盐水泥,标号不低于425号,但考虑到大体积混凝土水化热高,宜采用水化热较低的水泥。经分析,防止产生温度裂缝是主要的,掺外加剂可改善混凝土性能,提高抗渗防冻能力。2 .砂子:采用中砂,平均粒径大于O.5m,

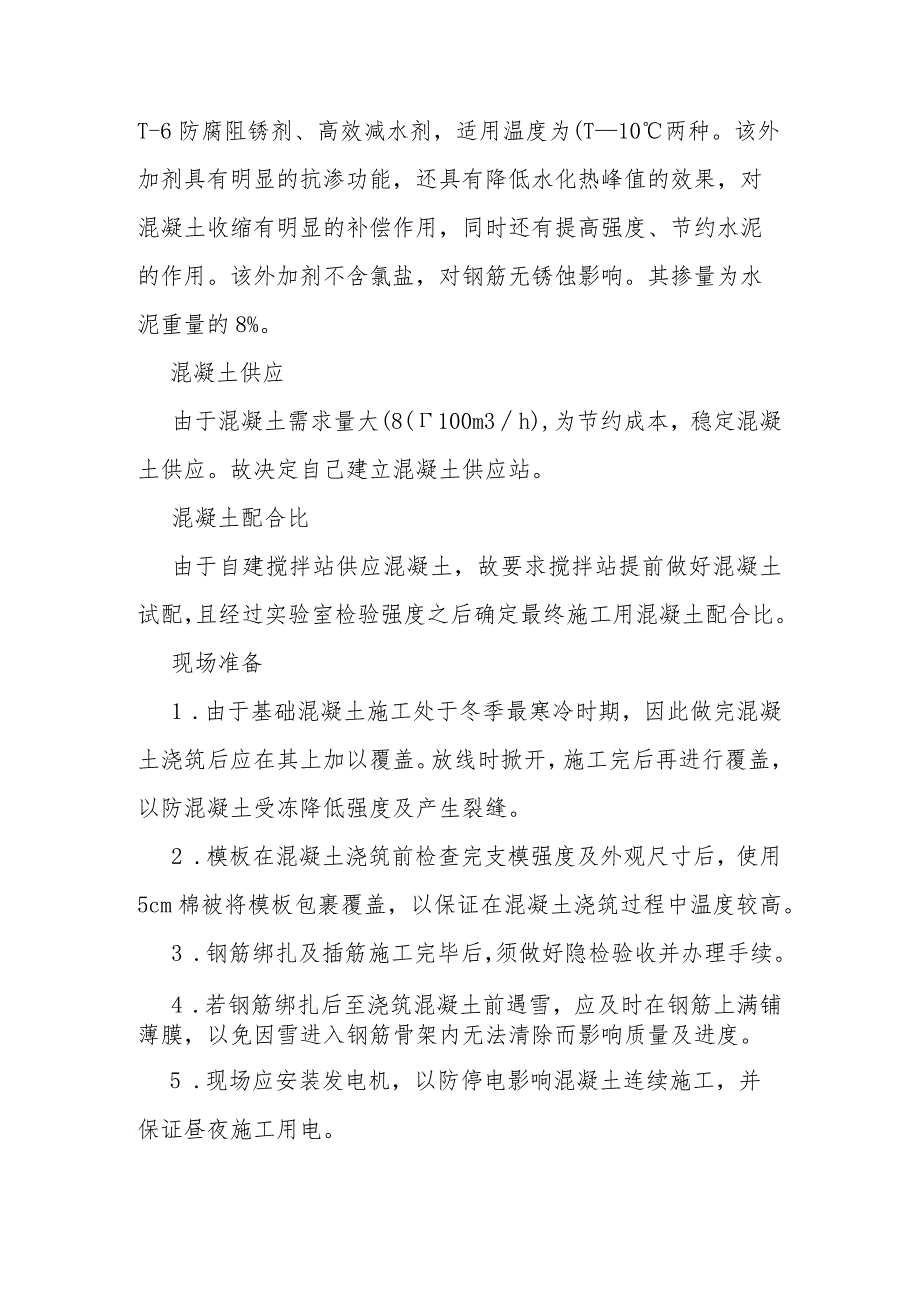

2、含泥量不大于3%o3 .石子:采用碎卵石,粒径540mn,含泥量不大于1%。4 .粉煤灰:为便于泵送,考虑掺加适量粉煤灰。按规范要求,粉煤灰取代水泥的最大限量为30%,每立方米混凝土掺加30kg。5 .外加剂:根据设计图纸要求及当地情况,确定采用LST-6防腐阻锈剂、高效减水剂,适用温度为(T10两种。该外加剂具有明显的抗渗功能,还具有降低水化热峰值的效果,对混凝土收缩有明显的补偿作用,同时还有提高强度、节约水泥的作用。该外加剂不含氯盐,对钢筋无锈蚀影响。其掺量为水泥重量的8%。混凝土供应由于混凝土需求量大(8(100m3h),为节约成本,稳定混凝土供应。故决定自己建立混凝土供应站。混凝土配合
3、比由于自建搅拌站供应混凝土,故要求搅拌站提前做好混凝土试配,且经过实验室检验强度之后确定最终施工用混凝土配合比。现场准备1 .由于基础混凝土施工处于冬季最寒冷时期,因此做完混凝土浇筑后应在其上加以覆盖。放线时掀开,施工完后再进行覆盖,以防混凝土受冻降低强度及产生裂缝。2 .模板在混凝土浇筑前检查完支模强度及外观尺寸后,使用5cm棉被将模板包裹覆盖,以保证在混凝土浇筑过程中温度较高。3 .钢筋绑扎及插筋施工完毕后,须做好隐检验收并办理手续。4 .若钢筋绑扎后至浇筑混凝土前遇雪,应及时在钢筋上满铺薄膜,以免因雪进入钢筋骨架内无法清除而影响质量及进度。5 .现场应安装发电机,以防停电影响混凝土连续施工,并保证昼夜施工用电。6 .进入低温季节,施工前先准备好加热、保温和防冻材料(包括早强、防冻外加剂)。
