钢筋工程施工方案-.docx

上传人:p** 文档编号:463700 上传时间:2023-09-06 格式:DOCX 页数:3 大小:15.85KB
下载 相关 举报
钢筋工程施工方案-.docx_第1页
第1页 / 共3页
钢筋工程施工方案-.docx_第2页
第2页 / 共3页
钢筋工程施工方案-.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《钢筋工程施工方案-.docx》由会员分享,可在线阅读,更多相关《钢筋工程施工方案-.docx(3页珍藏版)》请在第壹文秘上搜索。

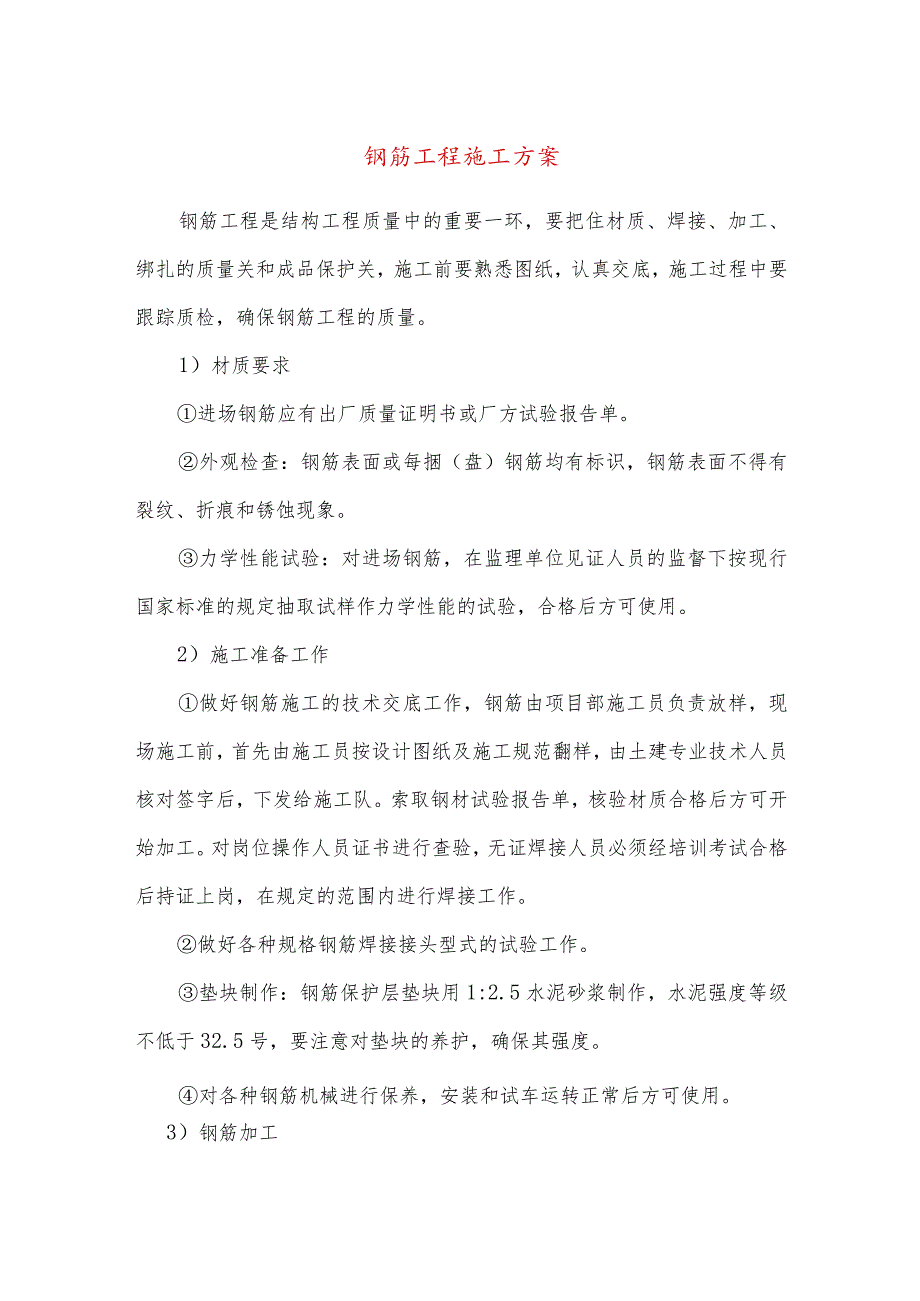

1、钢筋工程施工方案钢筋工程是结构工程质量中的重要一环,要把住材质、焊接、加工、绑扎的质量关和成品保护关,施工前要熟悉图纸,认真交底,施工过程中要跟踪质检,确保钢筋工程的质量。1)材质要求进场钢筋应有出厂质量证明书或厂方试验报告单。外观检查:钢筋表面或每捆(盘)钢筋均有标识,钢筋表面不得有裂纹、折痕和锈蚀现象。力学性能试验:对进场钢筋,在监理单位见证人员的监督下按现行国家标准的规定抽取试样作力学性能的试验,合格后方可使用。2)施工准备工作做好钢筋施工的技术交底工作,钢筋由项目部施工员负责放样,现场施工前,首先由施工员按设计图纸及施工规范翻样,由土建专业技术人员核对签字后,下发给施工队。索取钢材试验

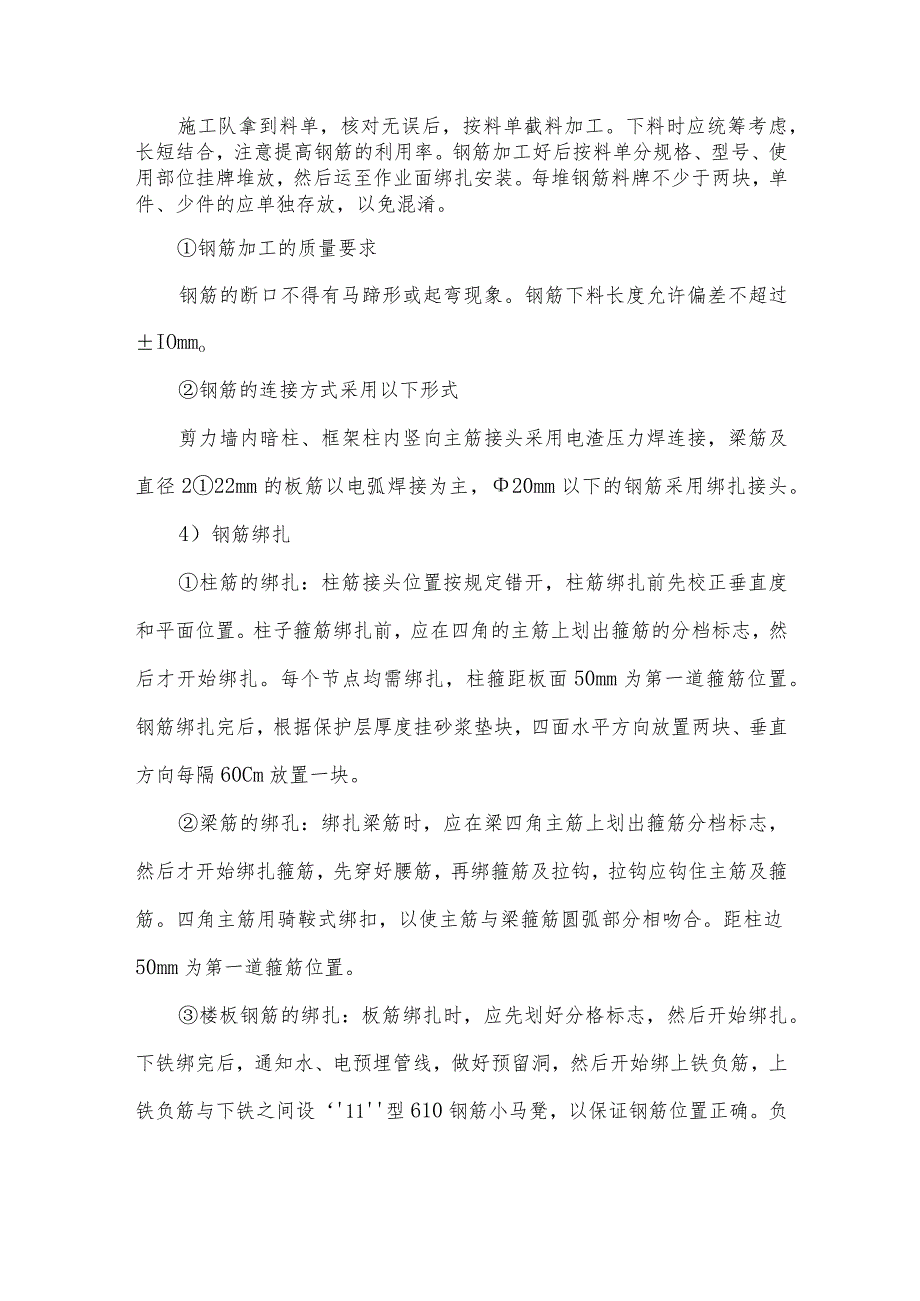

2、报告单,核验材质合格后方可开始加工。对岗位操作人员证书进行查验,无证焊接人员必须经培训考试合格后持证上岗,在规定的范围内进行焊接工作。做好各种规格钢筋焊接接头型式的试验工作。垫块制作:钢筋保护层垫块用1:2.5水泥砂浆制作,水泥强度等级不低于32.5号,要注意对垫块的养护,确保其强度。对各种钢筋机械进行保养,安装和试车运转正常后方可使用。3)钢筋加工施工队拿到料单,核对无误后,按料单截料加工。下料时应统筹考虑,长短结合,注意提高钢筋的利用率。钢筋加工好后按料单分规格、型号、使用部位挂牌堆放,然后运至作业面绑扎安装。每堆钢筋料牌不少于两块,单件、少件的应单独存放,以免混淆。钢筋加工的质量要求钢筋

3、的断口不得有马蹄形或起弯现象。钢筋下料长度允许偏差不超过IOmmo钢筋的连接方式采用以下形式剪力墙内暗柱、框架柱内竖向主筋接头采用电渣压力焊连接,梁筋及直径222mm的板筋以电弧焊接为主,20mm以下的钢筋采用绑扎接头。4)钢筋绑扎柱筋的绑扎:柱筋接头位置按规定错开,柱筋绑扎前先校正垂直度和平面位置。柱子箍筋绑扎前,应在四角的主筋上划出箍筋的分档标志,然后才开始绑扎。每个节点均需绑扎,柱箍距板面50mm为第一道箍筋位置。钢筋绑扎完后,根据保护层厚度挂砂浆垫块,四面水平方向放置两块、垂直方向每隔60Cm放置一块。梁筋的绑孔:绑扎梁筋时,应在梁四角主筋上划出箍筋分档标志,然后才开始绑扎箍筋,先穿好

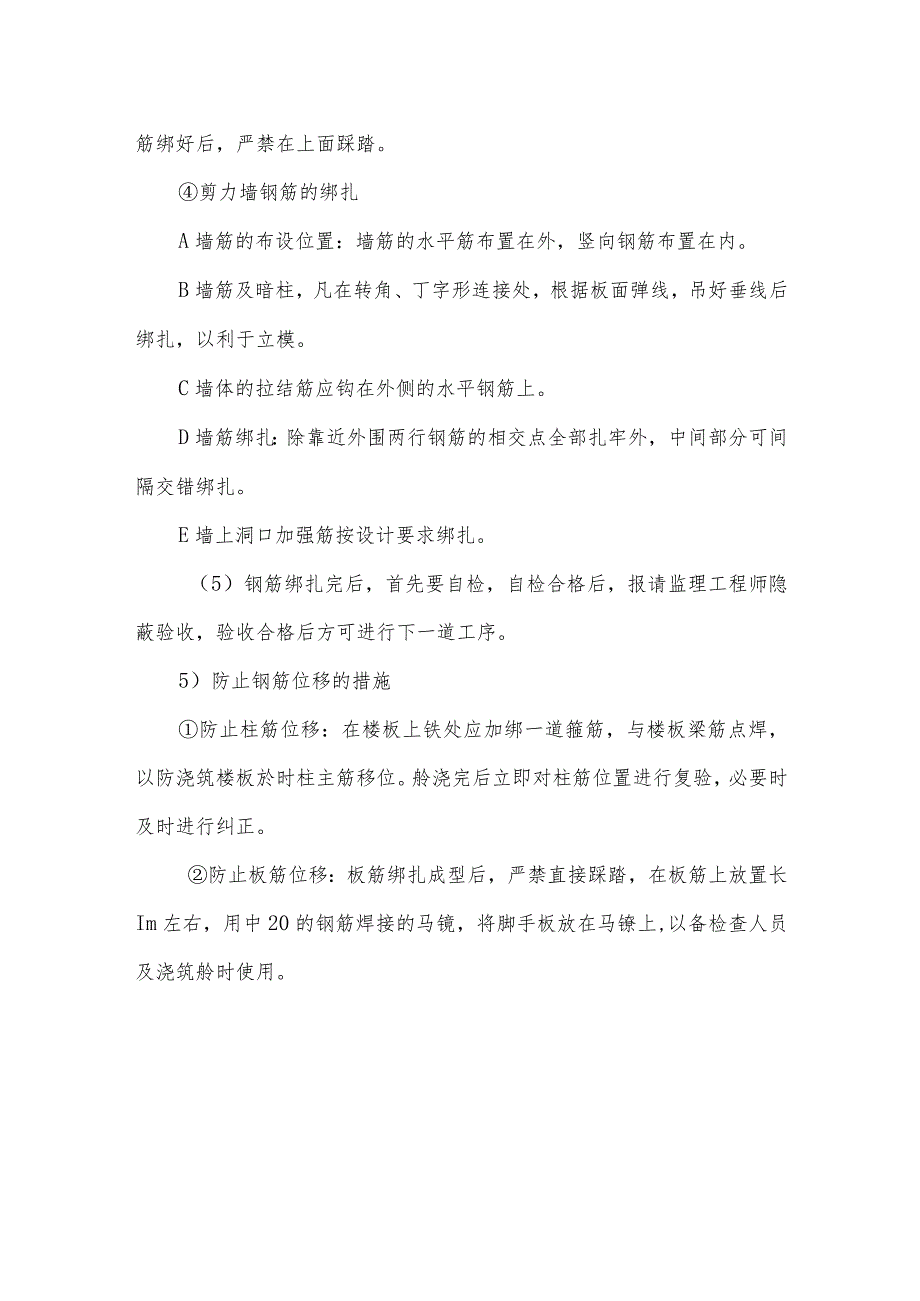

4、腰筋,再绑箍筋及拉钩,拉钩应钩住主筋及箍筋。四角主筋用骑鞍式绑扣,以使主筋与梁箍筋圆弧部分相吻合。距柱边50mm为第一道箍筋位置。楼板钢筋的绑扎:板筋绑扎时,应先划好分格标志,然后开始绑扎。下铁绑完后,通知水、电预埋管线,做好预留洞,然后开始绑上铁负筋,上铁负筋与下铁之间设11型610钢筋小马凳,以保证钢筋位置正确。负筋绑好后,严禁在上面踩踏。剪力墙钢筋的绑扎A墙筋的布设位置:墙筋的水平筋布置在外,竖向钢筋布置在内。B墙筋及暗柱,凡在转角、丁字形连接处,根据板面弹线,吊好垂线后绑扎,以利于立模。C墙体的拉结筋应钩在外侧的水平钢筋上。D墙筋绑扎:除靠近外围两行钢筋的相交点全部扎牢外,中间部分可间隔交错绑扎。E墙上洞口加强筋按设计要求绑扎。(5)钢筋绑扎完后,首先要自检,自检合格后,报请监理工程师隐蔽验收,验收合格后方可进行下一道工序。5)防止钢筋位移的措施防止柱筋位移:在楼板上铁处应加绑一道箍筋,与楼板梁筋点焊,以防浇筑楼板於时柱主筋移位。舲浇完后立即对柱筋位置进行复验,必要时及时进行纠正。防止板筋位移:板筋绑扎成型后,严禁直接踩踏,在板筋上放置长Im左右,用中20的钢筋焊接的马镜,将脚手板放在马镣上,以备检查人员及浇筑舲时使用。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
