《2023年高炉紧急停电、停风、停水的处理预案.docx》由会员分享,可在线阅读,更多相关《2023年高炉紧急停电、停风、停水的处理预案.docx(8页珍藏版)》请在第壹文秘上搜索。

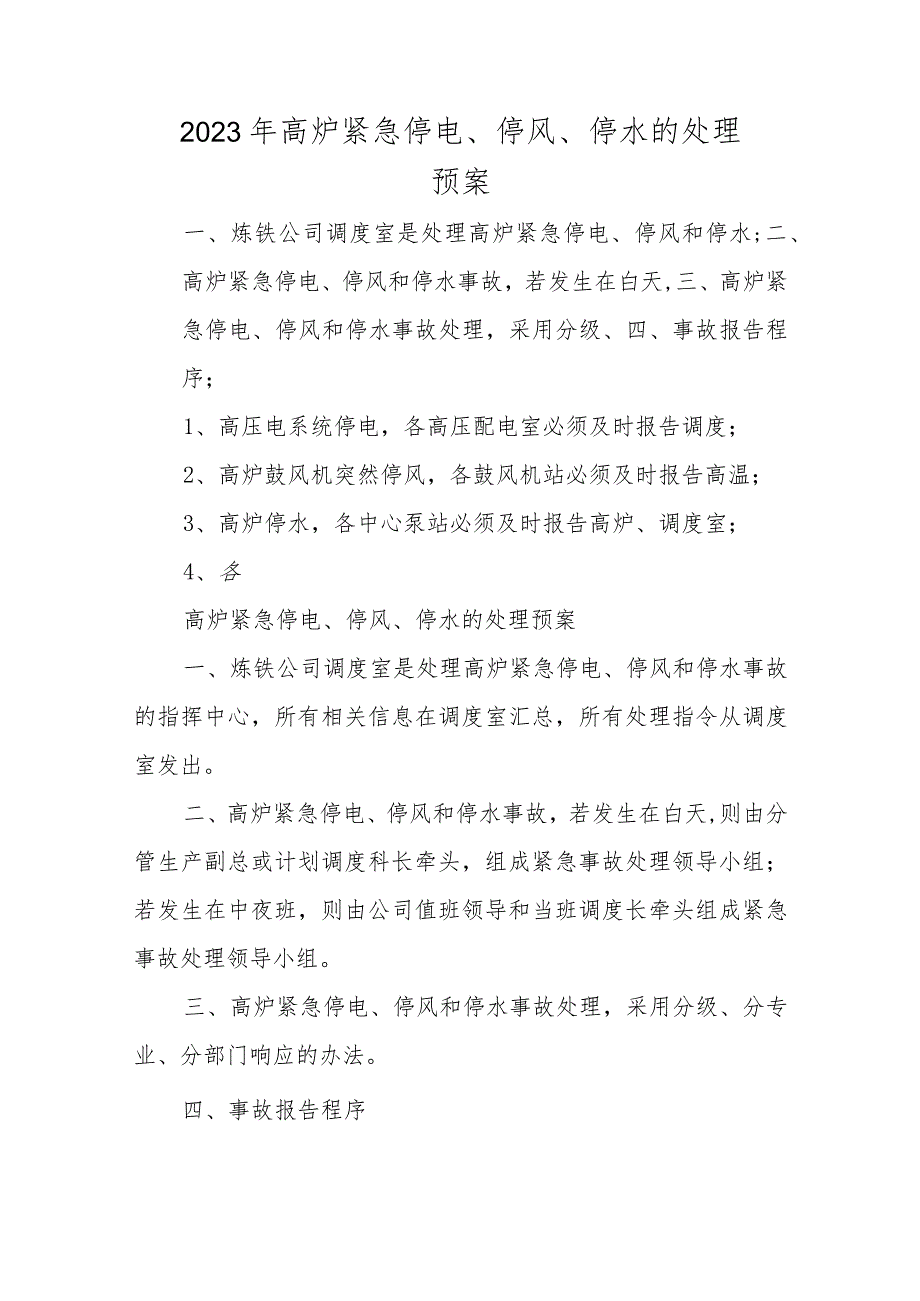

1、2023年高炉紧急停电、停风、停水的处理预案一、炼铁公司调度室是处理高炉紧急停电、停风和停水;二、高炉紧急停电、停风和停水事故,若发生在白天,三、高炉紧急停电、停风和停水事故处理,采用分级、四、事故报告程序;1、高压电系统停电,各高压配电室必须及时报告调度;2、高炉鼓风机突然停风,各鼓风机站必须及时报告高温;3、高炉停水,各中心泵站必须及时报告高炉、调度室;4、各高炉紧急停电、停风、停水的处理预案一、炼铁公司调度室是处理高炉紧急停电、停风和停水事故的指挥中心,所有相关信息在调度室汇总,所有处理指令从调度室发出。二、高炉紧急停电、停风和停水事故,若发生在白天,则由分管生产副总或计划调度科长牵头,

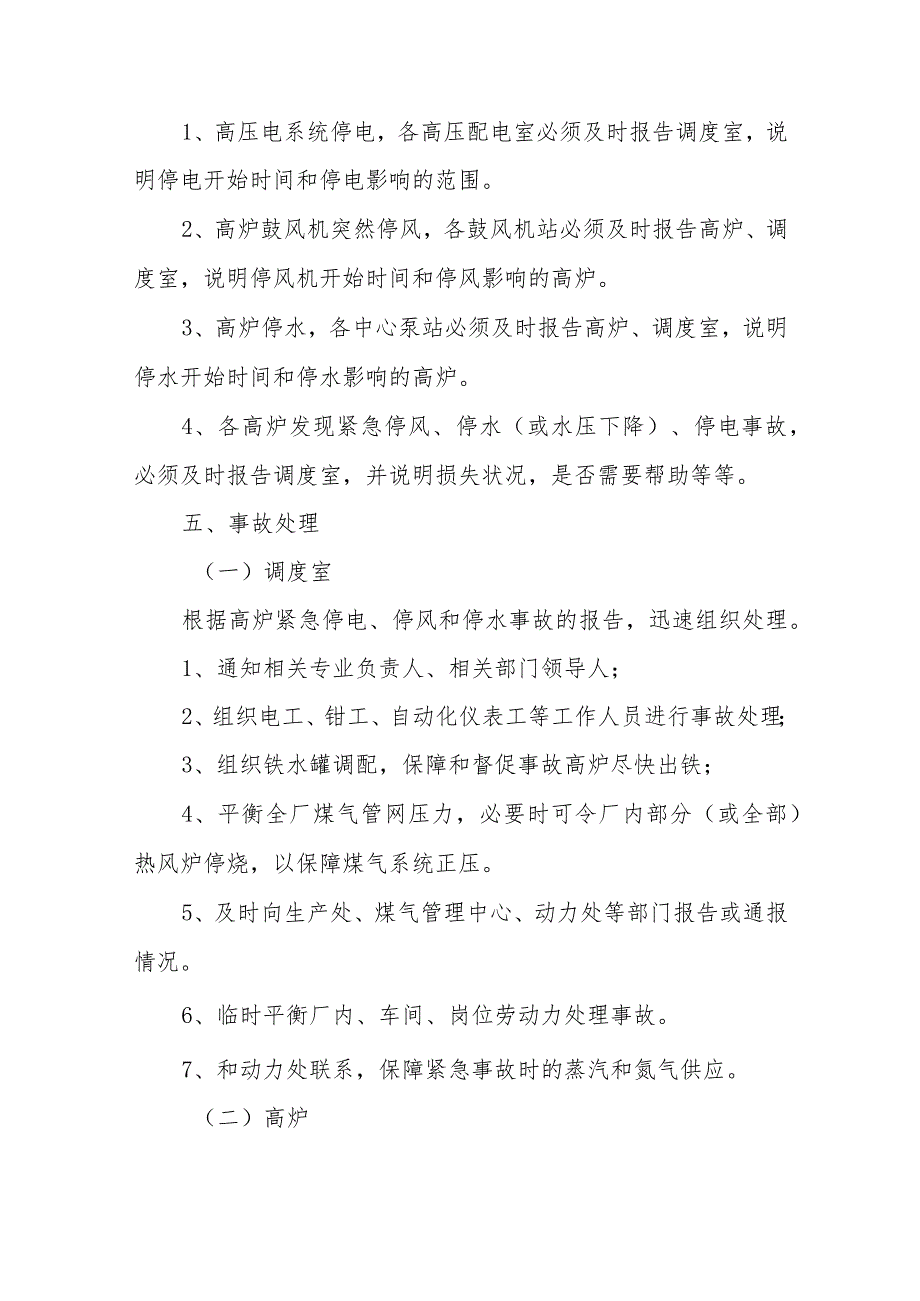

2、组成紧急事故处理领导小组;若发生在中夜班,则由公司值班领导和当班调度长牵头组成紧急事故处理领导小组。三、高炉紧急停电、停风和停水事故处理,采用分级、分专业、分部门响应的办法。四、事故报告程序1、高压电系统停电,各高压配电室必须及时报告调度室,说明停电开始时间和停电影响的范围。2、高炉鼓风机突然停风,各鼓风机站必须及时报告高炉、调度室,说明停风机开始时间和停风影响的高炉。3、高炉停水,各中心泵站必须及时报告高炉、调度室,说明停水开始时间和停水影响的高炉。4、各高炉发现紧急停风、停水(或水压下降)、停电事故,必须及时报告调度室,并说明损失状况,是否需要帮助等等。五、事故处理(一)调度室根据高炉紧急

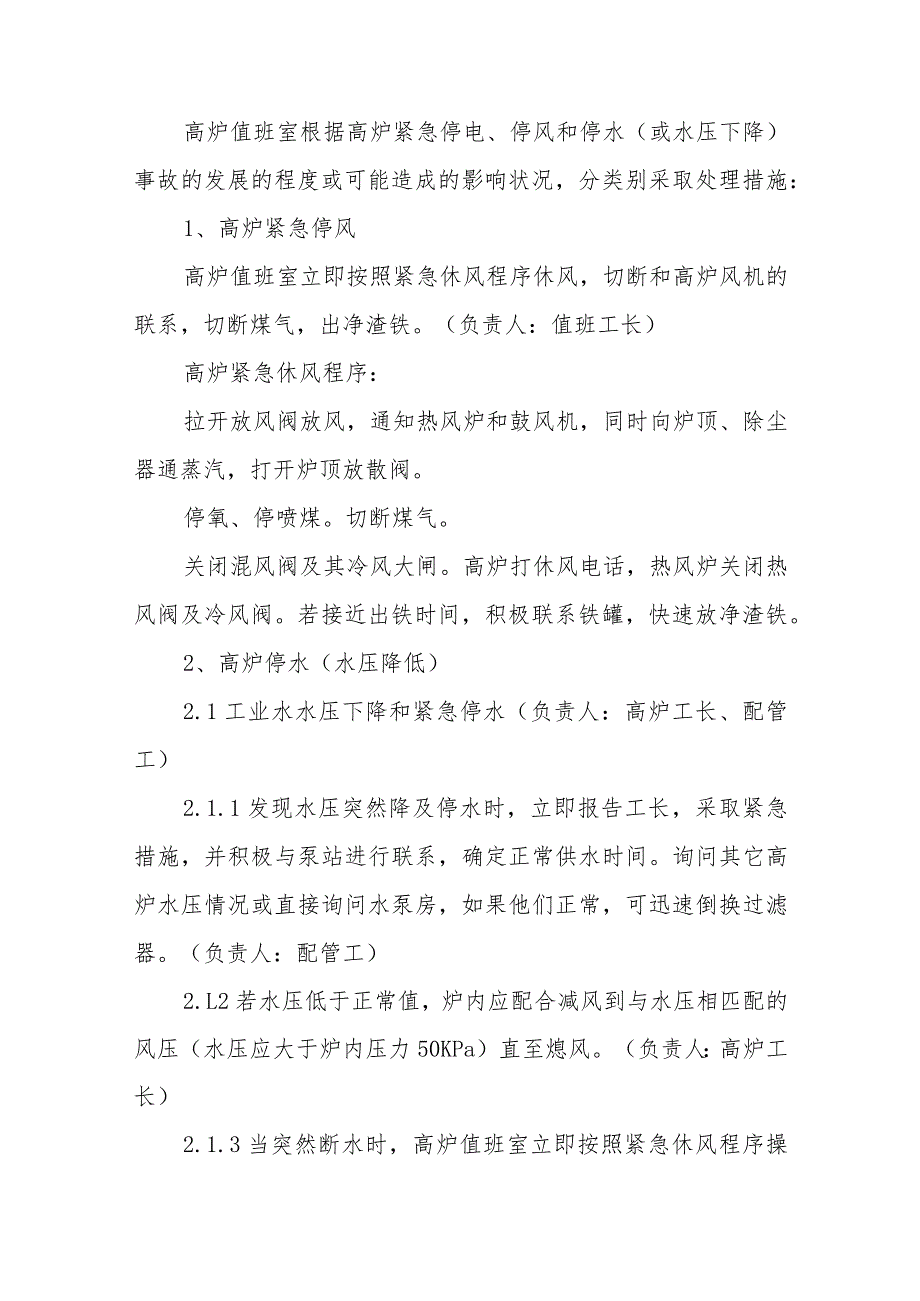

3、停电、停风和停水事故的报告,迅速组织处理。1、通知相关专业负责人、相关部门领导人;2、组织电工、钳工、自动化仪表工等工作人员进行事故处理;3、组织铁水罐调配,保障和督促事故高炉尽快出铁;4、平衡全厂煤气管网压力,必要时可令厂内部分(或全部)热风炉停烧,以保障煤气系统正压。5、及时向生产处、煤气管理中心、动力处等部门报告或通报情况。6、临时平衡厂内、车间、岗位劳动力处理事故。7、和动力处联系,保障紧急事故时的蒸汽和氮气供应。(二)高炉高炉值班室根据高炉紧急停电、停风和停水(或水压下降)事故的发展的程度或可能造成的影响状况,分类别采取处理措施:1、高炉紧急停风高炉值班室立即按照紧急休风程序休风,切
4、断和高炉风机的联系,切断煤气,出净渣铁。(负责人:值班工长)高炉紧急休风程序:拉开放风阀放风,通知热风炉和鼓风机,同时向炉顶、除尘器通蒸汽,打开炉顶放散阀。停氧、停喷煤。切断煤气。关闭混风阀及其冷风大闸。高炉打休风电话,热风炉关闭热风阀及冷风阀。若接近出铁时间,积极联系铁罐,快速放净渣铁。2、高炉停水(水压降低)2.1工业水水压下降和紧急停水(负责人:高炉工长、配管工)2.1.1发现水压突然降及停水时,立即报告工长,采取紧急措施,并积极与泵站进行联系,确定正常供水时间。询问其它高炉水压情况或直接询问水泵房,如果他们正常,可迅速倒换过滤器。(负责人:配管工)2.L2若水压低于正常值,炉内应配合减
5、风到与水压相匹配的风压(水压应大于炉内压力50KPa)直至熄风。(负责人:高炉工长)2.1.3当突然断水时,高炉值班室立即按照紧急休风程序操作,并报告调度室。(负责人:高炉工长)2.1.4当突然断水时,配管工应按下列程序(负责人:配管工)通知中心泵房迅速打开备用水源给风渣口供水,关工业水进水总阀门,控制进水至各水套出水不断流。若临时水源不够时,控制风渣口大套用水,以保证风渣中小套及损坏冷却壁用水。1#、2#、3#高炉备用水源由1000立方安全水塔供给;4#、5#、6#高炉备用水由厂外自来水总管供给。4#、5#、6#高炉如果备用水压过低,可以询问泵房并责成岗位工确认安全阀门是否全开,或者由调度通
6、知各个冲渣泵房或图拉法关闭补水阀门,以增高水压。如果安全水压不能升高,可以由高压水系统接水管顶入常压水系统。水量以出水满管,中套水温差不大于3寸。2.1.5工业水恢复,配管工按下列程序操作(负责人:配管工)泵房确认供水时间,确定恢复供水时,切断临时水源打开来水总阀门1/3,若风渣口中小套在停水期间,临时水源能保证供水,可直接再调到正常水压。逐个检查各冷却设备出水正常后,报告值班室可以复风。若发现个别冷却器出水小,可用倒顶,酸洗解决。停水期间,风渣口中小套已断水,恢复供水时要关闭风渣口进水,水压调到正常水压的1/3至炉身最上部冷却器有水即可,逐个送水检查风渣各套是否损坏,送水时一定要缓慢送水,防
7、止蒸汽伤人及水套炸裂,发现损坏抓紧更换,确认各冷却器完好,调至正常水压,出水正常后,报告值班室复风。2.L6工业水过滤器调换,依下列程序进行。(负责人:配管工)如果工业水压偏低或者水中杂质增多时,可先打电话询问泵房有无异常情况。如果需要倒换过滤器时,要有人检测水压波动情况。如果需倒换过滤器时要先将旁通阀全开,1#、2#炉将备用过滤器全开。如果两条管路同时全开,水压无异常,缓慢将过滤器水阀关死。过滤器清洗后,再装时要将法兰各面残留物清净,法兰要上紧。过滤器安装完毕后,要先将过滤器各阀门缓慢全开,水压流量无异常后,方可关旁通阀。2. 2软水系统突然停水停电如果软水系统突然停水停电,高炉应该紧急休风
8、(负责人:高炉工长),软水系统改汽化冷却,可按以下步骤进行。(负责人:配管工)通知泵房断开软水泵电源,膨胀罐排压放散,将手动阀门打开。将软水进水阀出水阀关闭,将连通阀打开。膨胀罐水位应维持在中限。不许补水满罐。膨胀罐水位不充氮时,水位下限应控制在出水管上100mm,上限应控制在离膨胀罐上沿200mm停止补水。如果补水泵因故障不能补水时应通过炉顶工业水阀向膨胀罐内补水。3、高炉停电(负责人:高炉工长)2.1 若高炉煤气系统设备停电,不能及时切断煤气(或引煤气)时,按下列程序操作。(负责人:高炉工长、炉前班长)确认煤气系统设备断电,并挂上“有人工作禁止合闸”牌,必要时设专人守候。(负责人:高炉工长
9、)组织炉前工使用工具松开煤气系统设备电机抱闸,使用摇把转动电机,顺序同切煤气(引煤气)。(负责人:炉前班长)若人工开关煤气系统设备时控制柜来电,必须移走松抱闸工具,确认卸下摇把,人员离开转动设备附近后方可动作。(负责人:高炉工长)卸下的摇把必须放置到指定位置。(负责人:高炉工长)3. 2若高炉炉前设备停电,不能及时出铁时,报告调度室及时处理。(负责人:高炉工长、炉前班长)3. 3若高炉卷扬上料系统停电,不能按时上料时,报告调度室及时处理,高炉按照低料线处理操作规程操作。4、紧急停煤3.1 无计划停煤1小时以内,可以按缺煤量补加;对炉温比较充足的情况可以酌情少加,根据炉况和料速调节风量。4. 2
10、对超过1小时的停煤,先补加1小时缺煤量的焦炭,并停氧减风,减风原则上必须控制住料速比正常小时少2批,然后视喷煤系统的情况,按照停煤时间和缺煤量补足燃料比,并根据情况轻负荷,燃料比至少提10-30公斤。待料速变慢,净焦到达风口,炉温上升时(按3个小时左右考虑)再考虑加风,根据实际情况,在确保炉况顺行的情况下,可以考虑提碱度。(3)长期无计划停煤(4小时以上),集中加净焦总量要达到3小时煤量对应焦炭量(按1;1计算)的80%100%,第一次补加70%,隔35批再补加30%,加焦同时变料改全焦,全焦焦比比喷煤时的综合焦比(4) 一罐故障必须单罐喷煤时,先补12小时缺煤,然后按正常煤量的40%-50%
11、确定煤比,按燃料比比正常水平高1015kg确定负荷。(5)恢复喷煤时必须先重负荷至原水平,重负荷的原则一般是分两步走,第一次按煤比100kg重负荷,重负荷料下到炉腹,炉温、料速合适,再重负荷到正常水平,如果顺行不理想、炉温偏低,煤比可先按15Okg调整负荷,在每次变料后2-2.5小时左右开始调整煤比,若炉温偏低,可以提前1小时喷煤,煤量调剂按保证正常燃料比或稍高10到15kg。(6)对正常情况下的减煤,调剂的原则是保证燃料比基本不变。(5)休风时机尽量在停煤2小时内。(三)动力车间高炉鼓风机紧急停风岗位工立即报告高炉、调度室、高压高配室、计控室等岗位,并积极配合专业人员查明原因,处理故障,保障
12、尽快恢复送风。必要时请启动备用风机并倒阀门,使用备用风机向高炉送风。(四)准备车间高炉、热风炉停水岗位工立即报告高炉、调度室等岗位,并迅速启动备用设备、备用水源,确认安全阀门开通以及积极配合专业人员查明原因,处理故障,保障尽快恢复送水。(五)电修车间1、高压电停电后,及时向调度室报告。2、停电后及时恢复供电。3、协助紧急停风的高炉鼓风机启动、处理其他自动控制系统故障。(六)燃气车间1、高炉紧急停风后,按照高炉值班室指令进行热风炉熄风操作。2、高炉紧急停风后,按照高炉值班室指令进行煤气系统操作。3、按照调度室指令,停烧热风炉保障煤气管网压力。(七)专业科室和其他部门接到调度室指令,按照专业分工参加和协助事故部门处理事故,恢复生产。
