CJJ72-1997 无轨电车供电线网工程施工及验收规范.docx

上传人:p** 文档编号:469294 上传时间:2023-09-09 格式:DOCX 页数:61 大小:244.59KB
下载 相关 举报
CJJ72-1997 无轨电车供电线网工程施工及验收规范.docx_第1页
第1页 / 共61页
CJJ72-1997 无轨电车供电线网工程施工及验收规范.docx_第2页
第2页 / 共61页
CJJ72-1997 无轨电车供电线网工程施工及验收规范.docx_第3页
第3页 / 共61页
CJJ72-1997 无轨电车供电线网工程施工及验收规范.docx_第4页
第4页 / 共61页
CJJ72-1997 无轨电车供电线网工程施工及验收规范.docx_第5页
第5页 / 共61页
CJJ72-1997 无轨电车供电线网工程施工及验收规范.docx_第6页
第6页 / 共61页
CJJ72-1997 无轨电车供电线网工程施工及验收规范.docx_第7页
第7页 / 共61页
CJJ72-1997 无轨电车供电线网工程施工及验收规范.docx_第8页
第8页 / 共61页
CJJ72-1997 无轨电车供电线网工程施工及验收规范.docx_第9页
第9页 / 共61页
CJJ72-1997 无轨电车供电线网工程施工及验收规范.docx_第10页
第10页 / 共61页
亲,该文档总共61页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《CJJ72-1997 无轨电车供电线网工程施工及验收规范.docx》由会员分享,可在线阅读,更多相关《CJJ72-1997 无轨电车供电线网工程施工及验收规范.docx(61页珍藏版)》请在第壹文秘上搜索。

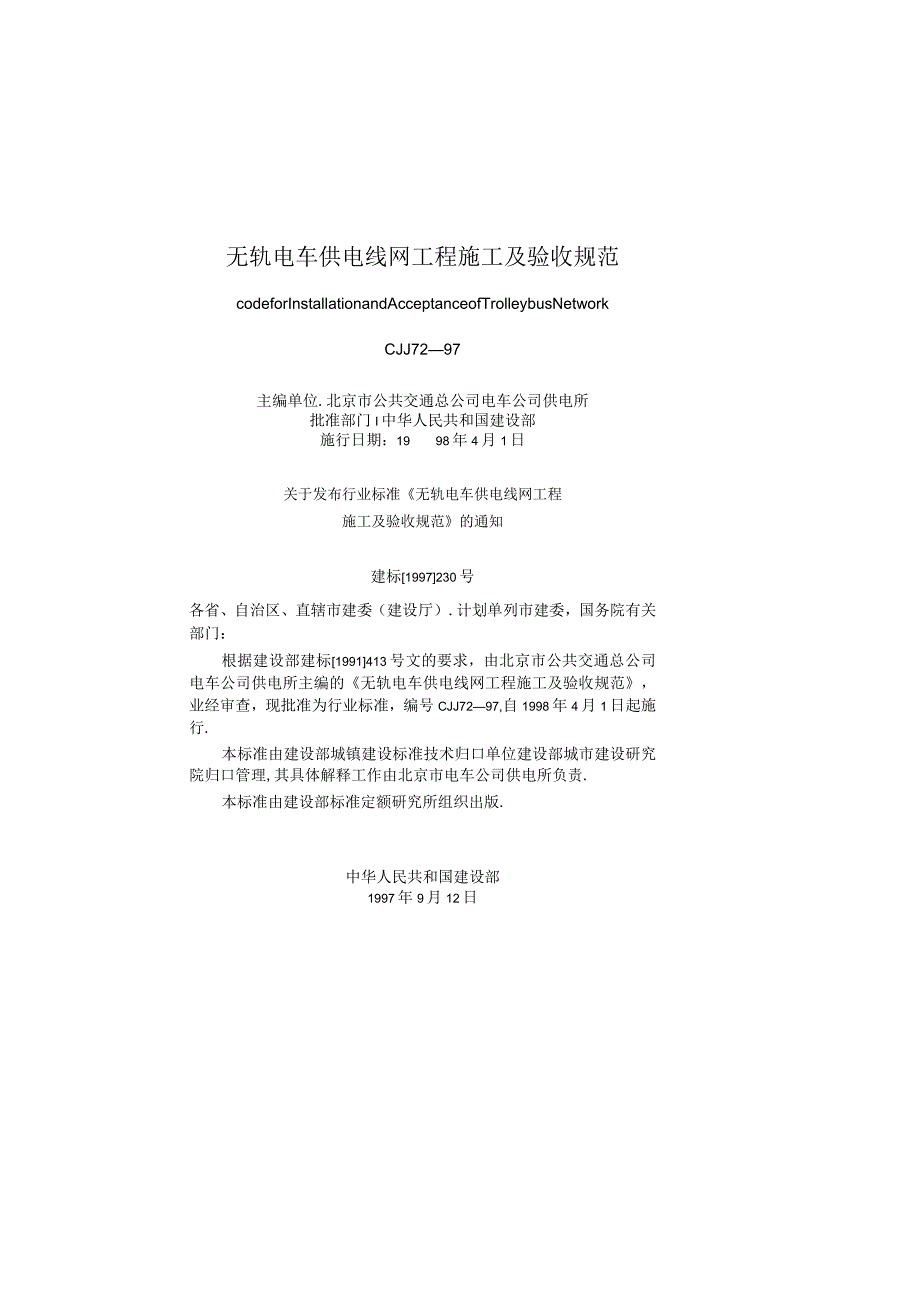

1、中华人民共和国行业标准无轨电车供电线网工程施工及验收规范CftdeforInstallationandAcceptanceofTrolleybusNetworkCJJ7297中华人民共和国行业标准无轨电车供电线网工程施工及验收规范codeforInstallationandAcceptanceofTrolleybusNetworkCJJ7297主编单位.北京市公共交通总公司电车公司供电所批准部门I中华人民共和国建设部施行日期:1998年4月1日关于发布行业标准无轨电车供电线网工程施工及验收规范的通知建标1997230号各省、自治区、直辖市建委(建设厅).计划单列市建委,国务院有关部门:根据建设

2、部建标1991413号文的要求,由北京市公共交通总公司电车公司供电所主编的无轨电车供电线网工程施工及验收规范,业经审查,现批准为行业标准,编号CJJ7297,自1998年4月1日起施行.本标准由建设部城镇建设标准技术归口单位建设部城市建设研究院归口管理,其具体解释工作由北京市电车公司供电所负责.本标准由建设部标准定额研究所组织出版.中华人民共和国建设部1997年9月12日目次1总则12术语23施工准备44线网器材检验85电杆基础与拉线85.1挖杆坑85.2装运电杆95. 3立杆1O5.4隧116接触网支撑结构安装146. 1-A三147. 2横绷线安装158. 3单臂梁安装166.4链线安装1

3、77接触网悬吊结构安装197. 1一般规定199. 2悬吊安装209.3 触线架设219.4 复磨体安装229.5 触线瞄蛟装238枢纽设备安装248. 1-三248. 2分线器安装2510. 3并线器安装2510.3 叉器安装2610.4 段绝缘器安装269保养场、回车场和桥梁涵洞接触网架设289. 1保养场和保养车间内的接触网2811. 2回车场接触网2812. 桥梁涵洞接触网2810架空馈线3010.1架空馈线走向与位置3010.2馈线支撑结构安装3110.3施放馈线3310.4馈线过引线与固定绑扎3510.5馈电箱和馈入线安装3610.6均殿螳3911避雷器安装4112电缆线路安装43

4、12.1一般规定4312.2电缆管敷设4412.3电缆支架安装4412.4隧道和沟道内电缆敷设4512.5管道内电缆敷设4612.6桥梁上电缆敷设4612.7直埋电缆敷设4712. 8电缆接头和终端头4813供电线网工程验收5013. 1一般规定5013.2接触网工程验收检查5013-3馈线网工程验收检查5113.4送初车雌行5214竣工交接53附录A本规范用词说明54工程建设标准全文信息系统附加说明551总贝Il10.1为提高无轨电车供电线网工程施工技术水平和企业管理水平.保证施工质量和安全施工,节约投资.提高经济效益,制定本规范.10-2本规范适用于直流系统额定电压750V及以下城市市区和

5、市郊新建无轨电车供电线网工程和已建线网大修工程的施工及验收.10-3无轨电车供电线网工程应按己批准的设计进行施工.变更设计时I应按规定的程序办理变更手续.10-4供电线网工程中使用的黑色金属零件和组合件均应镀锌或进行其他防腐处理.1.0.5供电线网工程中使用的线材、器材和设备均应符合国家现行有关产品标准的规定,并应有合格证明。1.A-I无轨电车供电线网工程施工及验收除应符合本规范外B尚应符合国家现行有关标准的规定.2术语2.0.1接触网经过集电装置,向电车供给电能的导电线网.20.2馈线从电车整流站向接触网输送电能的导线.20.3馈入点采用馈线夹向接触网输送电能的部位.20.4均压线在接触网上

6、进行同极性导线的连接.使其区段电压均衡的导线.20.5链线纵向悬吊接触网的绞索.2.0.6横绷线横向悬吊链线或接触网的绞索.207Y型横绷线通过分力圈悬吊链线或接触网的横绷线.20.8软档线横绷线一侧无支撑的悬吊接触网的绞索.2.0.9斜摆式悬吊采用平行四边形斜摆悬吊器,使接触线吊成之字形的悬吊形式.2.0.10链线悬吊接触线通过吊弦器而悬吊在链线上的悬吊形式.2.0.11线位链线、横绷线、接触线在道路平面上的投影位置.2.0.12复磨体在接触线下方与集电装置接触.传送电能的异形导体.2.0.13锚线用以锚定接触网和平衡接触网张力的拉线.2.0.14垂度馈线、链线、触线由于自重和附加荷载引起下

7、垂.下垂最低点与其两悬吊点连线间在铅垂方向上的距离.2.0.15档距相邻两电杆中心之间的距离.2.0.16当量区段选择的接触线的锚定长度.2.0.17蝙蝠铁在弯道触线曲折角处悬挂触线的组件.2.0.18圈链线链线在始端、终端锚线以外延续的半档链线,用圈连线做成的线.3施工准备3O-1施工前应按设计要求拟定施工组织设计及技术措施.30.2应进行施工调查,调查项目应包括下列内容.30.2.1施工器材的运输、装卸、存放条件和施工时的道路状况;30.2-2供电线网沿线的桥梁、隧道、铁路及有关设施状况;30.2.3供电线网工程与地下管网等市政设施施工配合条件和协作要求;30.2.4土建工程或前期工程符合

8、线网施工要求的情况.30.3施工技术准备应包括下列内容,30.31供电线网各种安装图及有关施工技术资料;30.3.2施工安全措施和施工组织计划.30.4根据施工进度和设计文件的工程预算,应编制供电线网器材供应计划.30.5施工机具应包括下列内容I30.5.1测量用仪器、仪表和量具;30.5-2供电线网工程通用和专用机械、机具设备.4线网器材检验4.0-1无轨电车供电线网工程中采用的器材应符合现行产品标准要求并有合格证明.4.0.2采用新材料、新工艺、新产品I均应按现行的技术标准进行检验;经检验不符合标准的产品严禁采用u4.0.3无轨电车供电线网工程采用的器材、设备.有下列情况之一者.应重新检验

9、14,31超过规定保管期限的;43.2因保管、运输不善等原因造成变质损坏的;40.3-3对原检验结果有怀疑的.小匕4普通钢筋混凝土电杆应有合格证在施工前应进行外观检查并应符合下列规定,4.n.4.1表面应光洁平整.壁厚均匀.不应有露筋和漏浆造成的卸陷;4.0.4.2顶端混凝土应封堵严密;4.L4.3外表面不得有纵向裂缝;环向裂缝宽度不得大于0.2mm,其长度不得大于周长的13o40.5金属焊接电杆应有合格证.在施工前应进行外观检查,并应符合下列规定I40.5.1焊缝应平缓连接.不得有夹渣、漏焊、弧坑、气孔、裂纹等缺陷,咬边深度不应大于0.5mm;405.2应进行防腐处理.全身表面的镀层或防腐漆

10、应均匀.不应有锈蚀点、气泡、漆皮脱落等缺陷.4.0.6混凝土预制构件表面不应有蜂窝、露筋、裂缝等缺陷,其强度应满足设计要求.40.7线材在施工前应进行外观检查,并应符合下列规定I工程建设标准全文信息系统4.0.7.1不应有松股、交叉、折叠、断裂及损伤等缺陷;4.0.7.2裸铝较线不应有腐蚀现象;4.0.7.3镀锌钢较线、镀锌铁线表面镀锌层应均匀,不应有斑点和锈蚀.4.0.8金具、配件在施工前应进行外观检查并应符合下列规定U4.0.8.1型号、规格、结构尺寸应符合设计规定;4.0.8.2表面应光洁.无裂纹、毛刺、飞边、砂眼、气泡等缺陷;4.0.8.3触线夹和导线并钩线夹的主体、付夹和压板,接触的

11、槽面应光滑平整;4.0.8.4铜和铝的过渡接口不应有气孔、夹渣、裂纹等缺陷;4.0.8.5紧固用的对丝、螺栓等连接件.其表面不应有损伤、裂纹、锌皮剥落和锈蚀斑点等现象.4.0.9绝缘子、绝缘件在施工前应进行外观检查并应符合下列规定t4.0.1瓷件与铁件应结合紧密浇铸水泥部分不得有松动和辐射性裂纹;4.09.2瓷件的瓷釉应光滑,无裂纹、缺釉、斑点、烧痕和气泡等缺陷;4.0.3非瓷质绝缘件表面应平滑,无缺损、裂纹;被加工的表面应浸、刷绝缘漆.4.0.10复磨体异形件在施工前应进行外观检查,并应符合下列规定I4.0.10.1结构尺寸和连接孔的位置应符合设计规定;4.0.10.2型材的使用立面不应出现

12、扭斜、拧槽和硬弯.40.11分线器主体在施工前应进行组装调试和外观检查,并应符合下列规定:4.0.11.1主体组装后.各部的连接件不应松动;其导舌的固定应稳定.分动位应活动灵活,固定位滑道与分动位滑道连接不应错位连接间隙的允许偏差为+2mm;工程建设标准全文信息系统40.11.2继电器与框架传动机构装配调整后,应通电试验并调整启动电流.电流强度宜为2330A;传动机构应灵敏、准确、稳定和可靠.4.0.12馈电刀开关在施工前应进行外观检查,并应符合下列规定G4012.1刀开关接触面应平整、清洁、无氧化膜;其载流部分的表面应无凹陷和锈蚀;4. 0.12.2触头之间接触应紧密;其两侧的接触压力应均匀

13、接,触压力值应符合产品标准的规定;5. 0.12.3支柱绝缘连接应牢固可靠表面应清洁,无裂纹、破损和残留斑点等缺陷.5电杆基础与拉线6. 1挖杆坑51.1电杆的定位应符合下列规定.5.1.1测量杆位时,应在设计图确定的当量区段内,并以沿线内固定物位置为基准进行测量;5-1-1-2直道杆杆位沿线路方向的位移其允许偏差为设计档距的7%.弯道杆杆位沿线路方向的位移,其允许偏差为设计档距的5%;5113电杆中心线与道路侧石边的间距当设计未规定时.应为500800mmo在同一街道中的间距应一致;5.1.1.4杆位确定后在有道路侧石的地方应采用油漆画出标记;在无侧石的地段应打桩作标记.51.2电杆基础槽坑

14、应符合下列规定.51.2.1槽坑的长、宽、深尺寸应符合设计规定.其允许偏差均为50mm;5122直道杆槽坑的长度方向应与道路侧石平行;弯道杆槽坑的长度方向应与受力的合力方向垂直.51.3电杆现浇基础或卡盘基础的外缘与其他设施最小间距应符合表5.1.3的规定.51.4槽坑开挖前,应经杆坑附近市政设施的管理单位核准,开挖过程中,遇有不明地下设施时应及时与设计人员联系在现场解决.515遇有瓦砾、淤泥、树根等应全部清除.直到出现原土、硬底.然后再回填细土至设计深度;当瓦砾*淤泥流砂面广和过深时.应及时与设计人员联系并解决.8工程建设标准全文信息系统电杆基础外缘与其他设施最小间距序号设施名称最小间距(m)1房屋基础外绿2围墙基础外缘0.53上水管道外缘4下水管道外5树6地下消火栓外缘7各种管道检查井外综8上水闸井外缘9电力直埋电缆外缘IA通讯直埋电缆外缘0.51诩讯i道外缘12燃气、热力管道外缘13雨水口及其支管外缘0.3表5.1.351.6电杆槽坑挖好后,当时不立杆的应将槽坑和预制杆坑用安全盖盖上.5-1-7电杆基础采用预制圆套管和

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑规范

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
