物资采购技术规范书.docx

上传人:p** 文档编号:473647 上传时间:2023-09-10 格式:DOCX 页数:3 大小:16.82KB
下载 相关 举报
物资采购技术规范书.docx_第1页
第1页 / 共3页
物资采购技术规范书.docx_第2页
第2页 / 共3页
物资采购技术规范书.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《物资采购技术规范书.docx》由会员分享,可在线阅读,更多相关《物资采购技术规范书.docx(3页珍藏版)》请在第壹文秘上搜索。

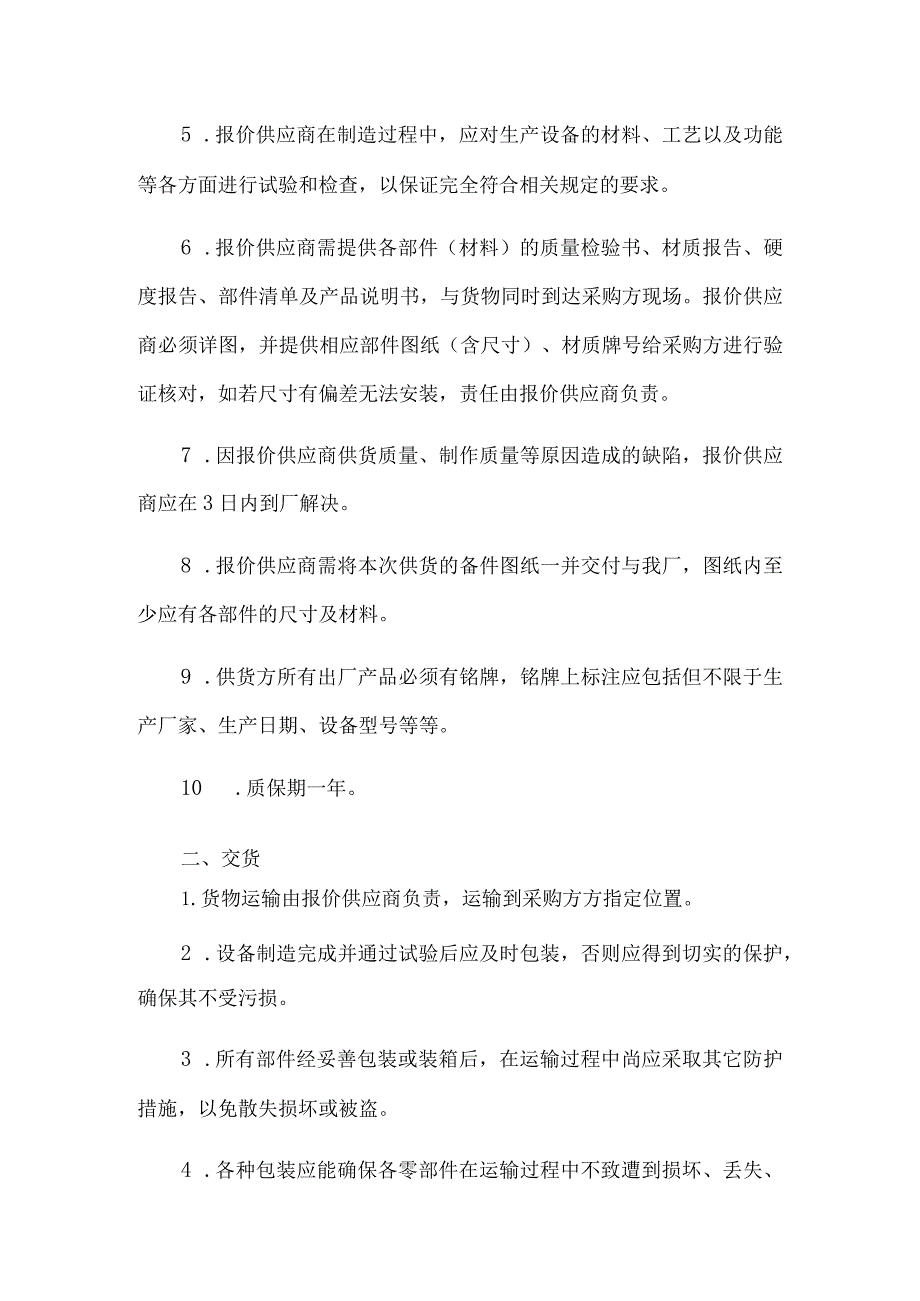

1、物资采购技术规范书一、技术要求1 .直流稳压电源:24VDC电源模块,型号:PSU8200DC24V206EP1336-3B10o2 .直流稳压电源:24VDC电源冗余模块,型号:PSE202UDC24V/40A6EP1961-3BA21o二、资质要求1 .原则上从原生产商或制造商处购买产品,如果生产商或制造商只通过代理商渠道销售产品的,代理商应出具生产商或制造商的直接授权代理资格或证明供货产品的合格性证明,禁止代理商转授权参与报价。2 .当采购文件明确要求是进口产品时,供应商必须提供进口产品的原产地证明,还应提供海关报关单、商检证明等。3 .供应商所报价的产品须在营业执照核定的经营范围之内。

2、危化品、特殊用途产品等采购项目应具有相关经营资质。询价文件中明确要求供应商必须具有的相关专项资质方可报价,否则报价无效。4 .产品到厂后,双方将共同进行最终验收。不论采购方是否派员到达报价供应商生产现场进行验收,其最终验收在采购方现场。发现不符合设计要求的,报价供应商无条件更换,其随之发生的费用由报价供应商全部承担,且采购方有权根据实际情况予以考核。5 .报价供应商在制造过程中,应对生产设备的材料、工艺以及功能等各方面进行试验和检查,以保证完全符合相关规定的要求。6 .报价供应商需提供各部件(材料)的质量检验书、材质报告、硬度报告、部件清单及产品说明书,与货物同时到达采购方现场。报价供应商必须

3、详图,并提供相应部件图纸(含尺寸)、材质牌号给采购方进行验证核对,如若尺寸有偏差无法安装,责任由报价供应商负责。7 .因报价供应商供货质量、制作质量等原因造成的缺陷,报价供应商应在3日内到厂解决。8 .报价供应商需将本次供货的备件图纸一并交付与我厂,图纸内至少应有各部件的尺寸及材料。9 .供货方所有出厂产品必须有铭牌,铭牌上标注应包括但不限于生产厂家、生产日期、设备型号等等。10 .质保期一年。二、交货1.货物运输由报价供应商负责,运输到采购方方指定位置。2 .设备制造完成并通过试验后应及时包装,否则应得到切实的保护,确保其不受污损。3 .所有部件经妥善包装或装箱后,在运输过程中尚应采取其它防

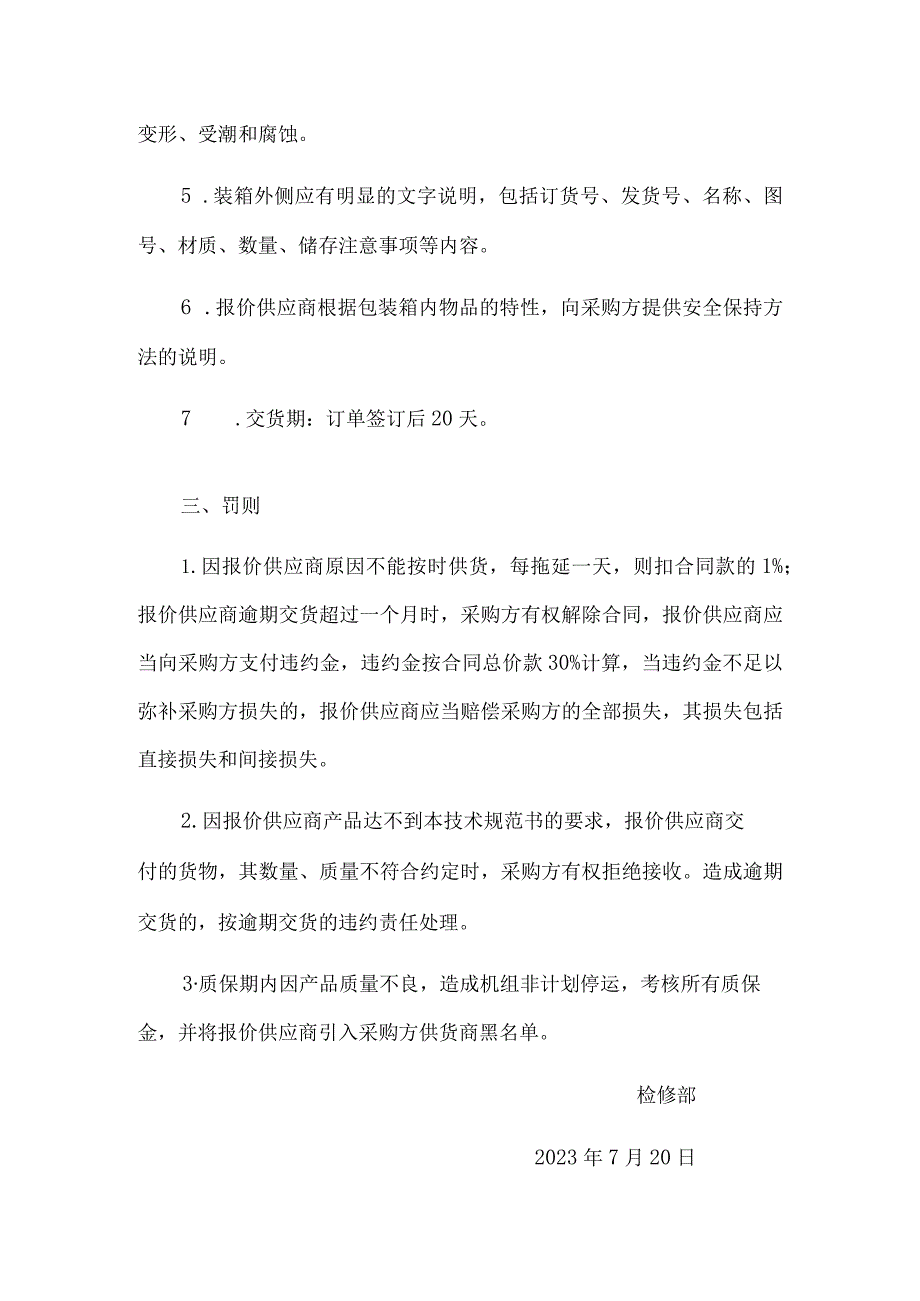

4、护措施,以免散失损坏或被盗。4 .各种包装应能确保各零部件在运输过程中不致遭到损坏、丢失、变形、受潮和腐蚀。5 .装箱外侧应有明显的文字说明,包括订货号、发货号、名称、图号、材质、数量、储存注意事项等内容。6 .报价供应商根据包装箱内物品的特性,向采购方提供安全保持方法的说明。7 .交货期:订单签订后20天。三、罚则1.因报价供应商原因不能按时供货,每拖延一天,则扣合同款的1%;报价供应商逾期交货超过一个月时,采购方有权解除合同,报价供应商应当向采购方支付违约金,违约金按合同总价款30%计算,当违约金不足以弥补采购方损失的,报价供应商应当赔偿采购方的全部损失,其损失包括直接损失和间接损失。2.因报价供应商产品达不到本技术规范书的要求,报价供应商交付的货物,其数量、质量不符合约定时,采购方有权拒绝接收。造成逾期交货的,按逾期交货的违约责任处理。3质保期内因产品质量不良,造成机组非计划停运,考核所有质保金,并将报价供应商引入采购方供货商黑名单。检修部2023年7月20日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 事务文书

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
